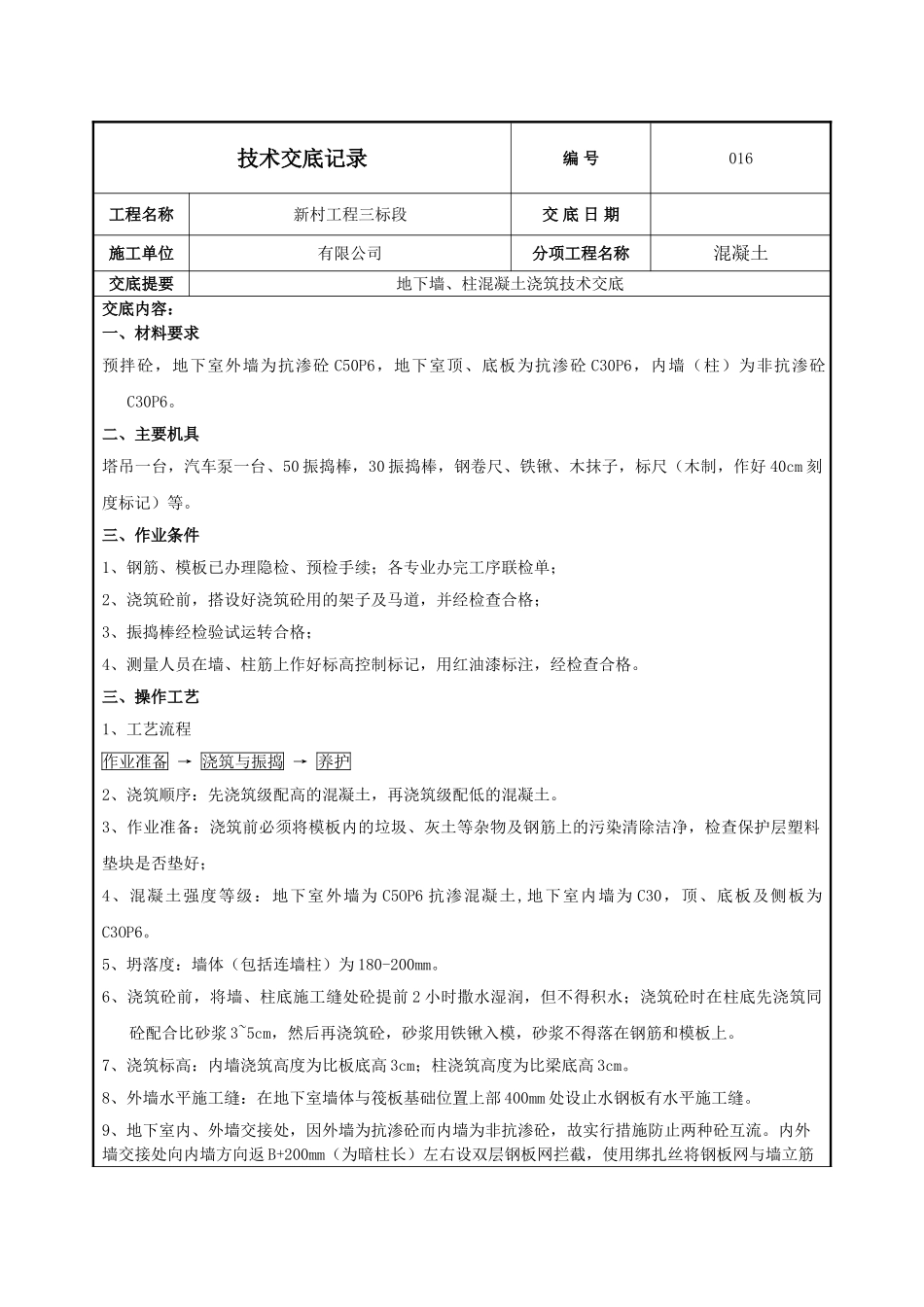

技术交底记录编 号016工程名称新村工程三标段交 底 日 期施工单位有限公司分项工程名称混凝土交底提要地下墙、柱混凝土浇筑技术交底交底内容: 一、材料要求预拌砼,地下室外墙为抗渗砼 C50P6,地下室顶、底板为抗渗砼 C30P6,内墙(柱)为非抗渗砼C30P6。二、主要机具塔吊一台,汽车泵一台、50 振捣棒,30 振捣棒,钢卷尺、铁锹、木抹子,标尺(木制,作好 40cm 刻度标记)等。三、作业条件1、钢筋、模板已办理隐检、预检手续;各专业办完工序联检单;2、浇筑砼前,搭设好浇筑砼用的架子及马道,并经检查合格;3、振捣棒经检验试运转合格;4、测量人员在墙、柱筋上作好标高控制标记,用红油漆标注,经检查合格。三、操作工艺1、工艺流程作业准备 → 浇筑与振捣 → 养护2、浇筑顺序:先浇筑级配高的混凝土,再浇筑级配低的混凝土。3、作业准备:浇筑前必须将模板内的垃圾、灰土等杂物及钢筋上的污染清除洁净,检查保护层塑料垫块是否垫好;4、混凝土强度等级:地下室外墙为 C5OP6 抗渗混凝土,地下室内墙为 C30,顶、底板及侧板为C3OP6。5、坍落度:墙体(包括连墙柱)为 180-200mm。6、浇筑砼前,将墙、柱底施工缝处砼提前 2 小时撒水湿润,但不得积水;浇筑砼时在柱底先浇筑同砼配合比砂浆 3~5cm,然后再浇筑砼,砂浆用铁锹入模,砂浆不得落在钢筋和模板上。7、浇筑标高:内墙浇筑高度为比板底高 3cm;柱浇筑高度为比梁底高 3cm。8、外墙水平施工缝:在地下室墙体与筏板基础位置上部 400mm 处设止水钢板有水平施工缝。9、地下室内、外墙交接处,因外墙为抗渗砼而内墙为非抗渗砼,故实行措施防止两种砼互流。内外墙交接处向内墙方向返 B+200mm(为暗柱长)左右设双层钢板网拦截,使用绑扎丝将钢板网与墙立筋绑扎牢固。分层交圈浇筑,每层先浇外墙砼,再浇筑内墙砼,接茬时间不大于 2 小时,如下图。10、地下室墙、柱浇筑高度约 5m,分层浇筑,每层浇筑高度不超过 500mm,因内外墙砼品种不同,故分别浇筑,但内外墙交接处砼接茬必须及时,防止出现“冷缝”。分层交圈浇筑,每层先浇外墙砼,紧接着即浇筑内墙砼,接茬时间不大于 2 小时。11、因框架柱和框架梁的混凝土等级不一致,先浇注柱核心区的混凝土,在浇筑框架柱时留置斜向 45度角的斜向施工缝,如下图所示:12、使用汽车泵分别负责外墙、内墙(柱)砼浇筑,可由塔吊辅助吊运砼;13、现场砼工长、试验员必须调度区分好装运抗渗砼、非抗渗砼的预拌砼罐车,严...
