地下室墙柱梁板混凝土施工技术交底

地下室墙柱梁板混凝土施工技术交底_第1页
1/7
地下室墙柱梁板混凝土施工技术交底_第2页
2/7
地下室墙柱梁板混凝土施工技术交底_第3页
3/7

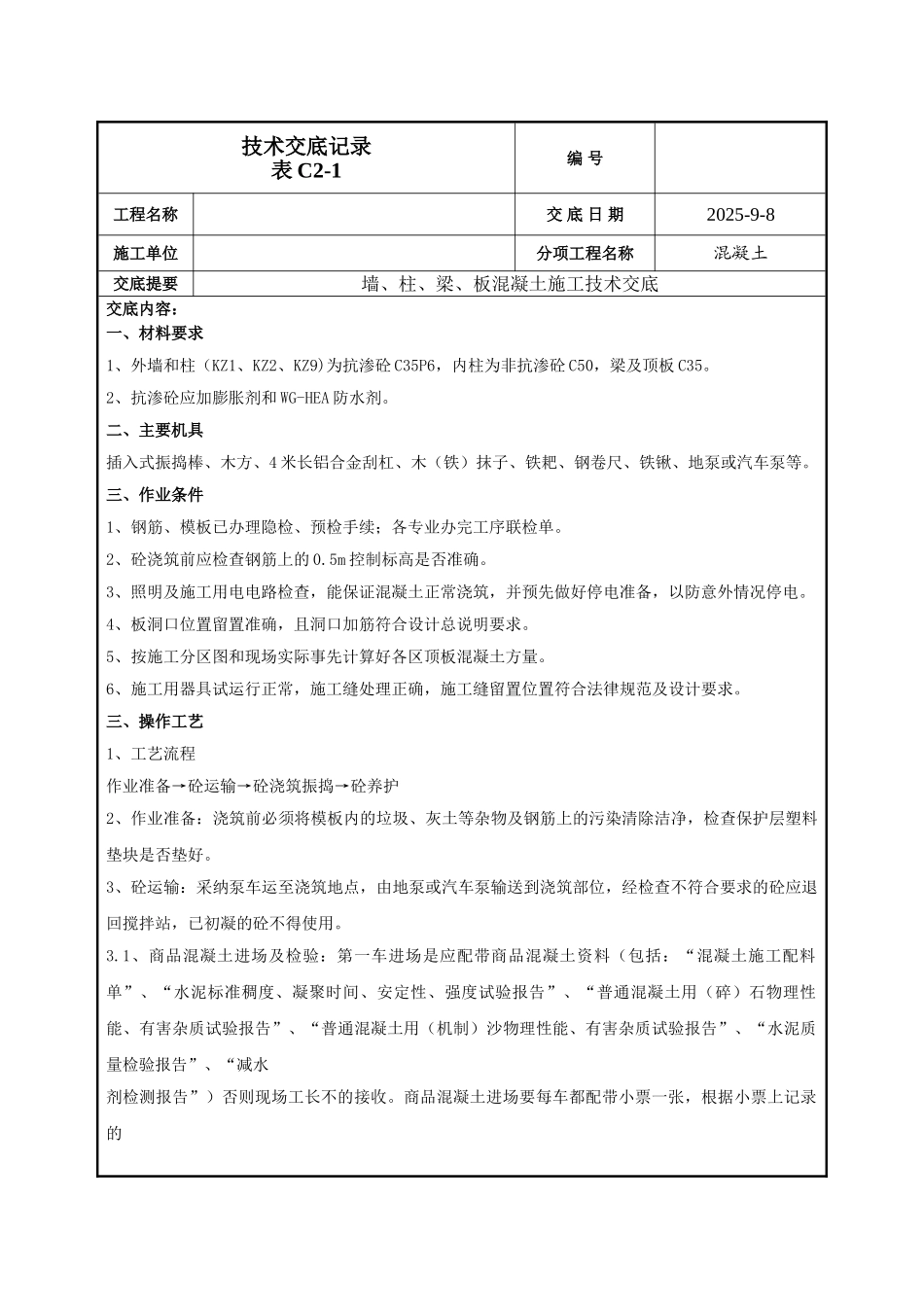

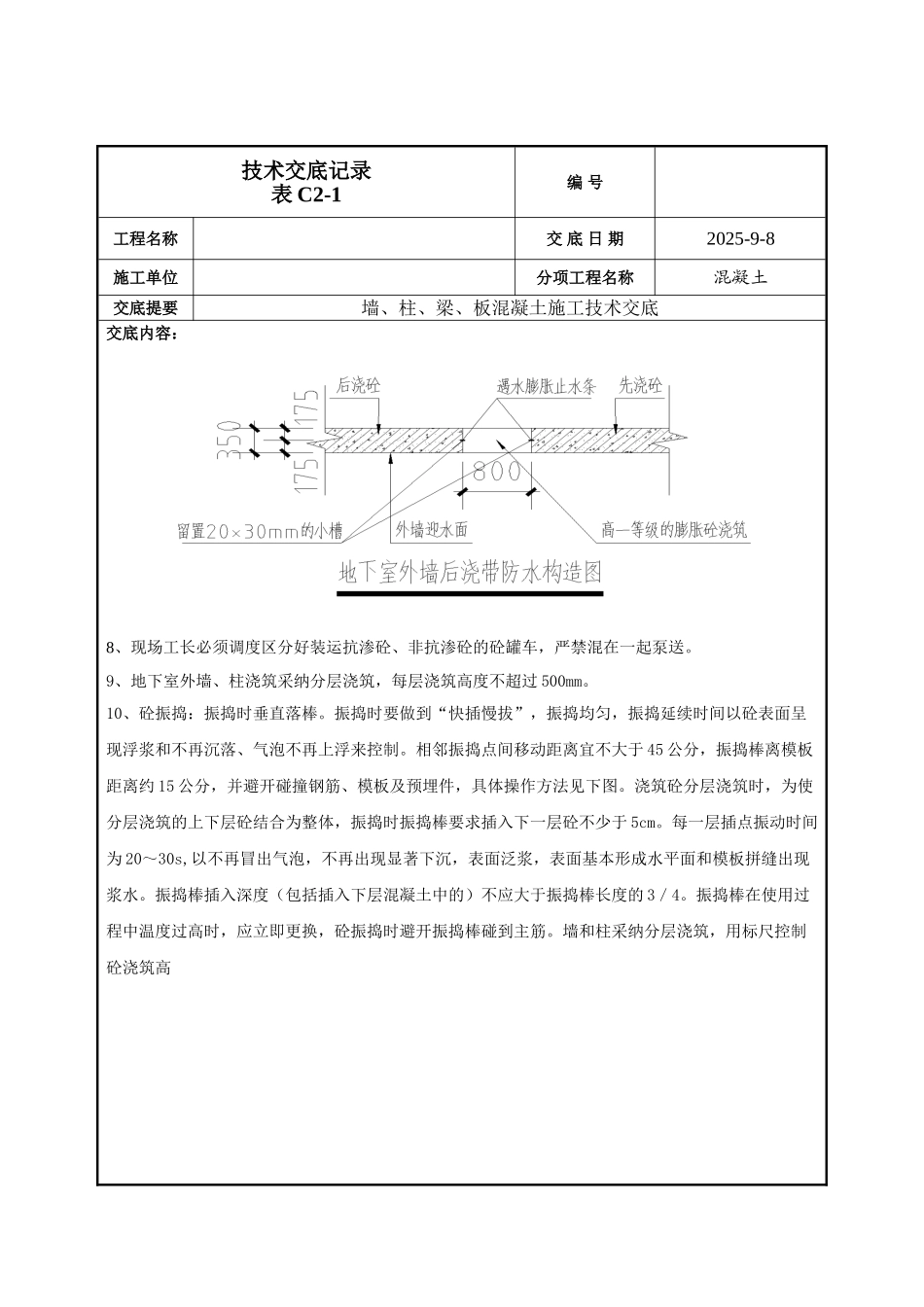

技术交底记录表 C2-1编 号工程名称交 底 日 期2025-9-8施工单位分项工程名称混凝土交底提要墙、柱、梁、板混凝土施工技术交底交底内容: 一、材料要求1、外墙和柱(KZ1、KZ2、KZ9)为抗渗砼 C35P6,内柱为非抗渗砼 C50,梁及顶板 C35。2、抗渗砼应加膨胀剂和 WG-HEA 防水剂。二、主要机具插入式振捣棒、木方、4 米长铝合金刮杠、木(铁)抹子、铁耙、钢卷尺、铁锹、地泵或汽车泵等。三、作业条件1、钢筋、模板已办理隐检、预检手续;各专业办完工序联检单。2、砼浇筑前应检查钢筋上的 0.5m 控制标高是否准确。3、照明及施工用电电路检查,能保证混凝土正常浇筑,并预先做好停电准备,以防意外情况停电。4、板洞口位置留置准确,且洞口加筋符合设计总说明要求。5、按施工分区图和现场实际事先计算好各区顶板混凝土方量。6、施工用器具试运行正常,施工缝处理正确,施工缝留置位置符合法律规范及设计要求。三、操作工艺1、工艺流程作业准备→砼运输→砼浇筑振捣→砼养护2、作业准备:浇筑前必须将模板内的垃圾、灰土等杂物及钢筋上的污染清除洁净,检查保护层塑料垫块是否垫好。3、砼运输:采纳泵车运至浇筑地点,由地泵或汽车泵输送到浇筑部位,经检查不符合要求的砼应退回搅拌站,已初凝的砼不得使用。3.1、商品混凝土进场及检验:第一车进场是应配带商品混凝土资料(包括:“混凝土施工配料单”、“水泥标准稠度、凝聚时间、安定性、强度试验报告”、“普通混凝土用(碎)石物理性能、有害杂质试验报告”、“普通混凝土用(机制)沙物理性能、有害杂质试验报告”、“水泥质量检验报告”、“减水剂检测报告”)否则现场工长不的接收。商品混凝土进场要每车都配带小票一张,根据小票上记录的技术交底记录表 C2-1编 号工程名称交 底 日 期2025-9-8施工单位分项工程名称混凝土交底提要墙、柱、梁、板混凝土施工技术交底交底内容: 混凝土出站时刻及混凝土开始浇筑时刻,计算两时刻间隔时间,应该小于混凝土初凝时间且不出现分层离析离析现象,否则无条件退回搅拌站。商品混凝土进场后,由施工队配合项目检测每车混凝土拌和物的塌落度,应在 160~180mm 范围内,不在本范围则退回搅拌站。3、混凝土输送:使用地泵或汽车泵输送,并根据要求适量下料,混凝土在高处自由倾倒下落高度控制在 2 米以内。浇筑时先浇筑内柱,再浇筑外墙和 KZ1、KZ2、KZ9 最后浇梁板。4、浇筑砼前,将墙、柱底施工缝处砼提前 2 小时撒水湿润,但不得...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

地下室墙柱梁板混凝土施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
