德沁苑工程安全文明施工方案一、工程概况粤长辉龙岗德沁苑商住楼工程地处深圳市龙岗区龙溪,邻近龙岗府路,对面是深圳市龙岗区龙岗街道办事处龙岗会堂,属新建住宅小区
现场东、南二侧紧邻市政道路,西、北二侧为已成型的建筑
交通较为便利
本工程规划建筑由 5栋 11 层和 1 栋 12 层的高层商业住宅楼和一层地下室组成,总用地面积 8580
16 平方米,设计总建筑面积 28579
76平方米,其中地上部分建筑面积 22317
44 平方米 , 地 下 室 建 筑 面 积6352
32 平方米
建筑总高度 45
本工程建筑类别属商住楼,其中地下室平常为车库,战时为防空单元,首层为商铺,二层以上为住宅楼
本工程地下室结构设计上设置 4 条后浇带,后浇带贯穿地下室底板外墙、顶板,将整个地下室分为 4 个区域
在施工组织上根据后浇带划分施工段组织流水施工
二、本工程砼施工情况及重点、难点(1)本工程有 6 栋建筑,工期紧需投入施工人员、机械设备多,现场安装塔吊 2 台,地泵 2 台,采纳泵送砼,另配备充足的各型机械,合理组织各阶段劳动力进场;(2)本工程所使用砼标号种类繁多且梁、柱、墙砼各不相同,不同标号的砼相接部位浇筑控制;(3)楼板厚度种类多

四、混凝土运输及要求:1、本工程混凝土标号2、对砼搅拌站的具体要求本工程采纳商品砼,故对其质量将在预拌现场进行监督控制

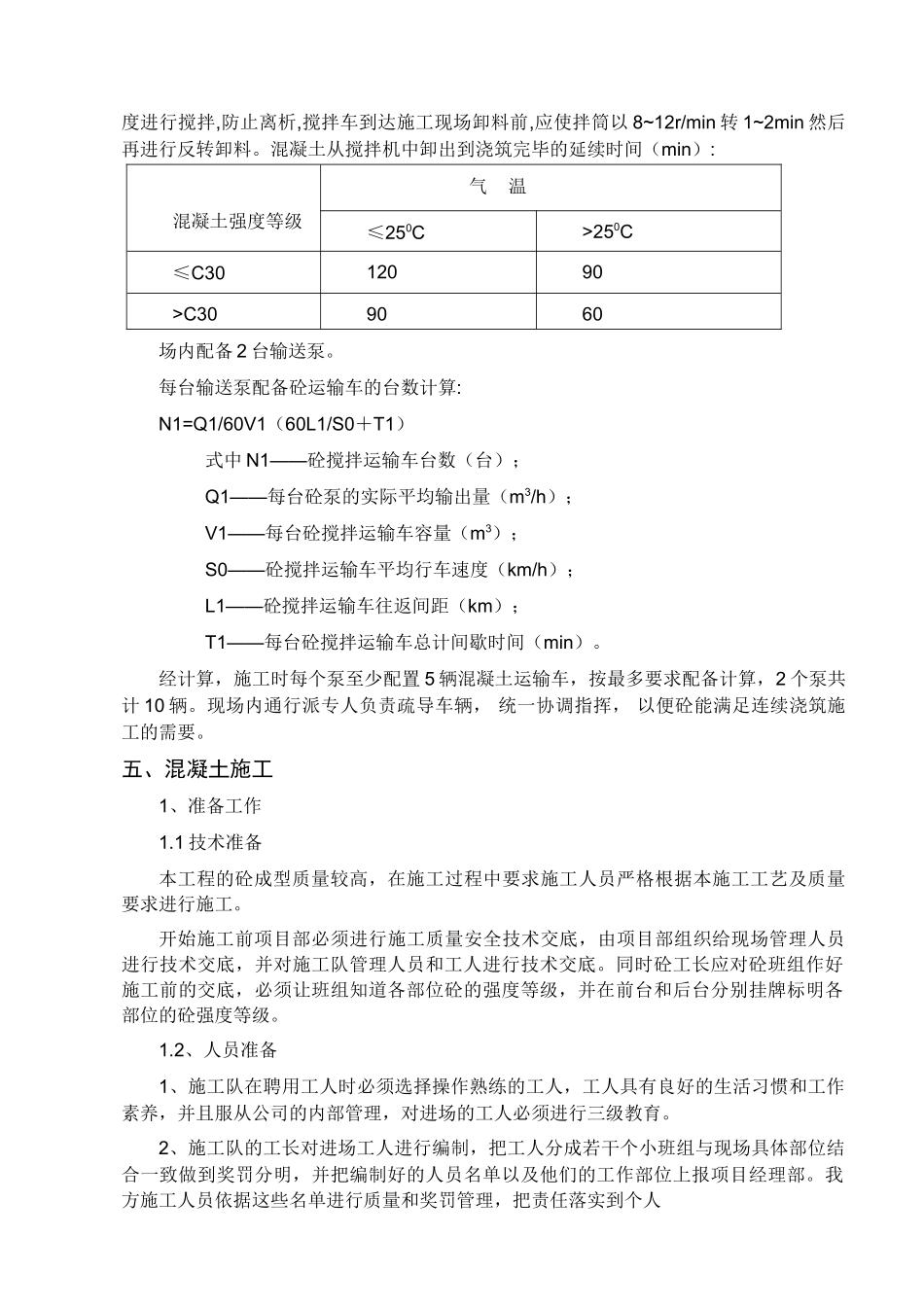

每次浇筑砼之前,由核算部将本次需浇筑砼的方量交给工程部,工程部在填写混凝土浇灌令的时候,需写清浇筑的部位和方量,然后由项目质保部统一报监理工程师签字
与搅拌站联系方面,由项目物质部提前以书面形式通知预拌现场(严禁分包队施工管理人员直接与砼搅拌站联系) ,大方量砼浇筑前,应提前两天通知,使其备好足够的原材料,同时我方将派专人到砼搅拌站现场核实原材料的贮备情况;搅拌站应向我方提供砂、石、水泥、粉煤灰、外加剂等足够量的试验报
