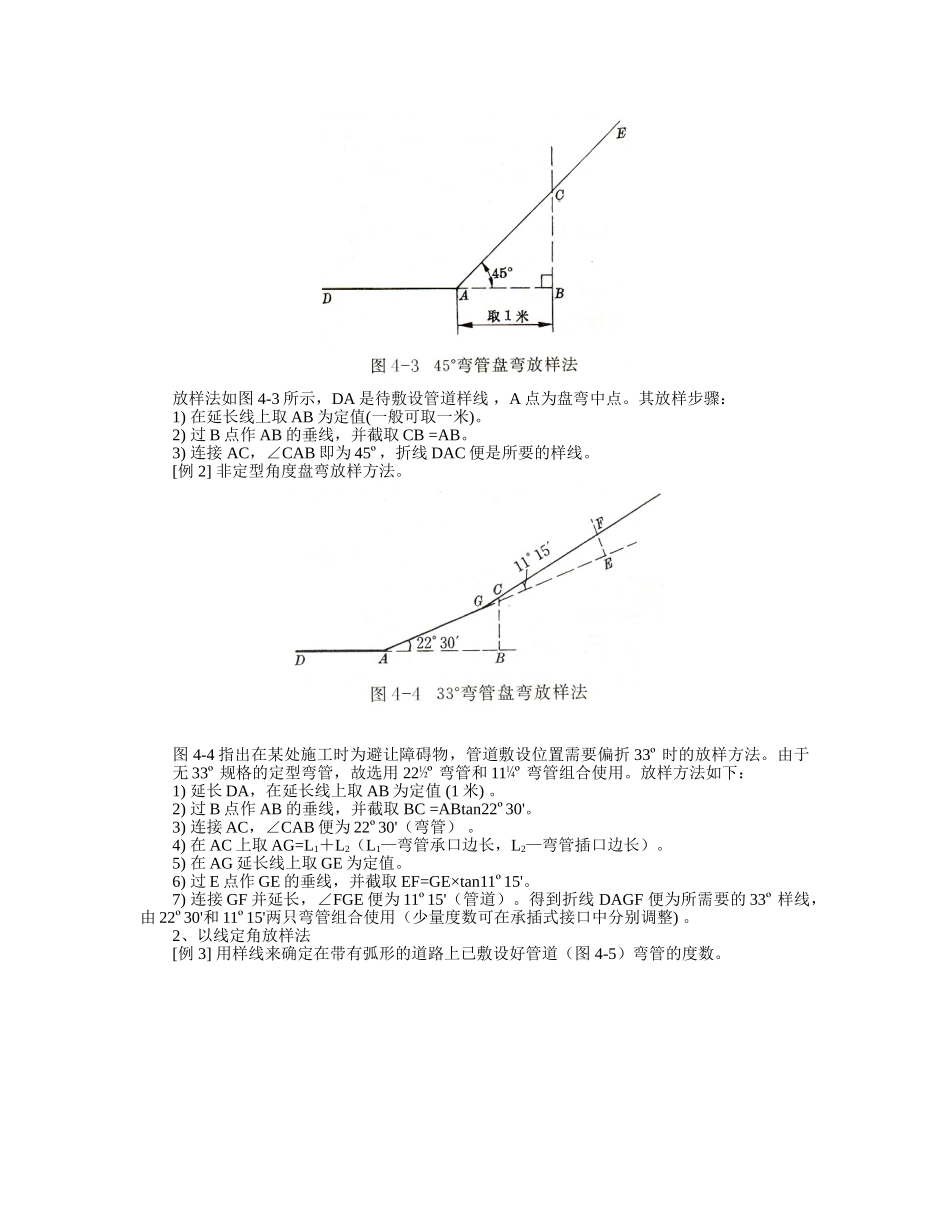

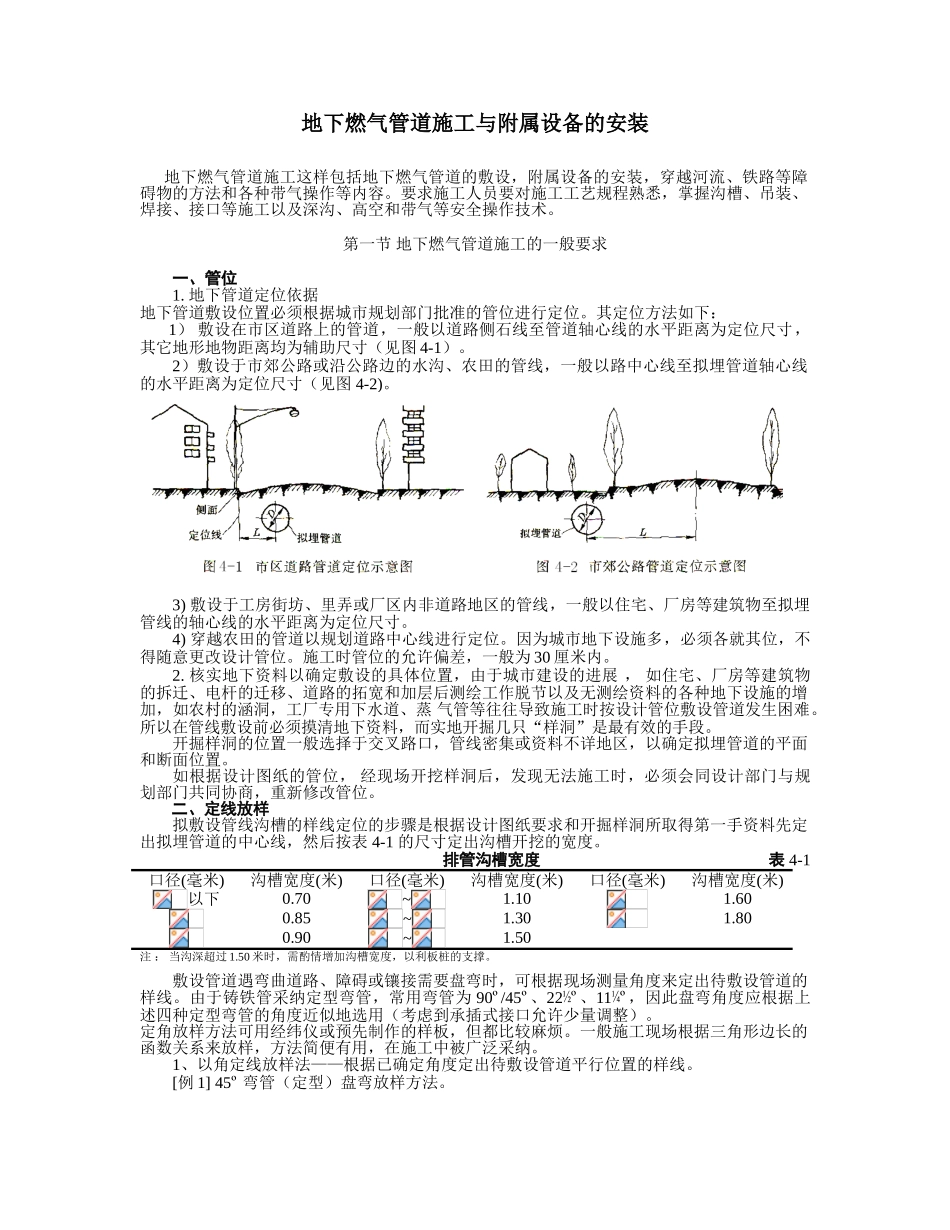

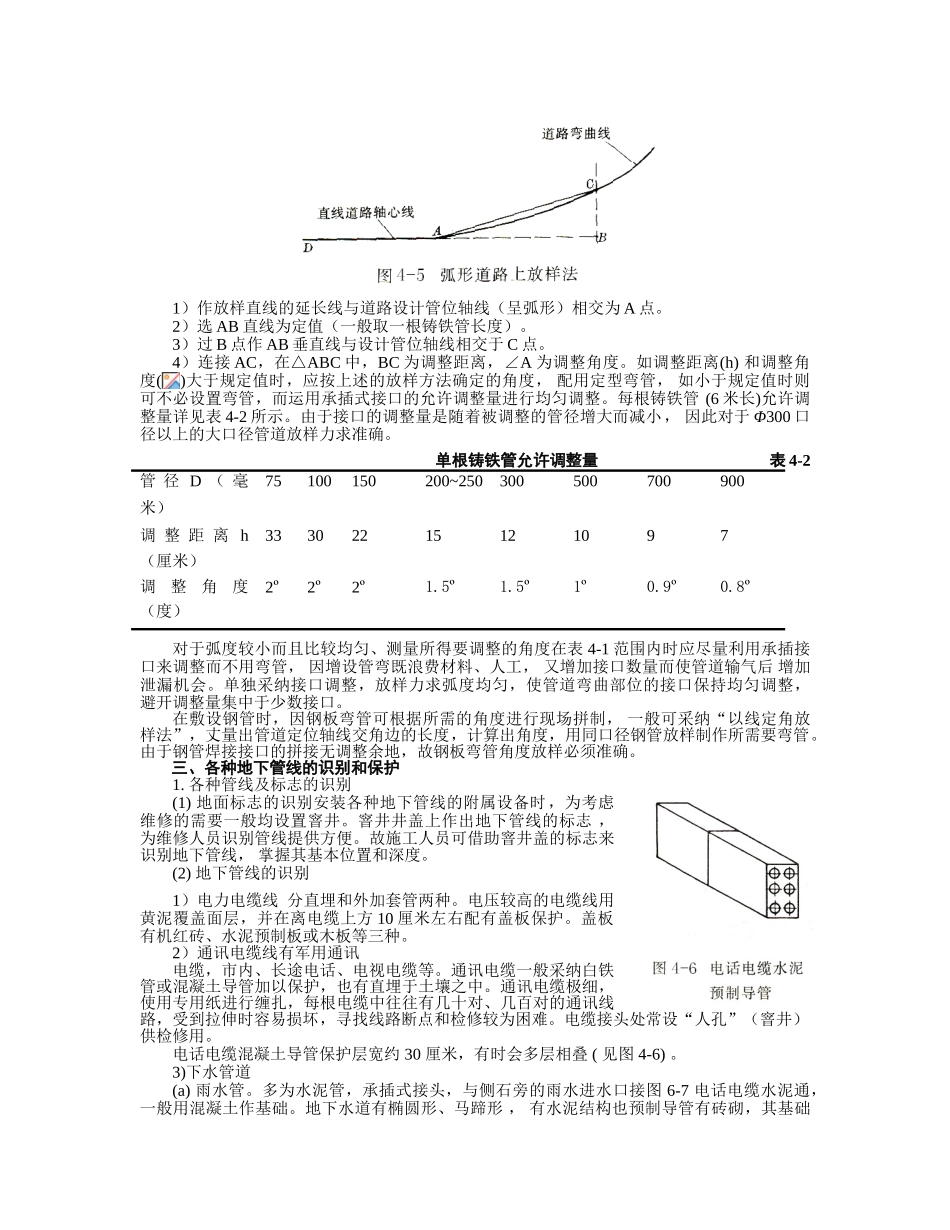

地下燃气管道施工与附属设备的安装地下燃气管道施工这样包括地下燃气管道的敷设,附属设备的安装,穿越河流、铁路等障碍物的方法和各种带气操作等内容。要求施工人员要对施工工艺规程熟悉,掌握沟槽、吊装、焊接、接口等施工以及深沟、高空和带气等安全操作技术。第一节 地下燃气管道施工的一般要求一、管位1. 地下管道定位依据 地下管道敷设位置必须根据城市规划部门批准的管位进行定位。其定位方法如下: 1) 敷设在市区道路上的管道,一般以道路侧石线至管道轴心线的水平距离为定位尺寸,其它地形地物距离均为辅助尺寸(见图 4-1)。2)敷设于市郊公路或沿公路边的水沟、农田的管线,一般以路中心线至拟埋管道轴心线的水平距离为定位尺寸(见图 4-2)。3) 敷设于工房街坊、里弄或厂区内非道路地区的管线,一般以住宅、厂房等建筑物至拟埋管线的轴心线的水平距离为定位尺寸。4) 穿越农田的管道以规划道路中心线进行定位。因为城市地下设施多,必须各就其位,不得随意更改设计管位。施工时管位的允许偏差,一般为 30 厘米内。2. 核实地下资料以确定敷设的具体位置,由于城市建设的进展 , 如住宅、厂房等建筑物的拆迁、电杆的迁移、道路的拓宽和加层后测绘工作脱节以及无测绘资料的各种地下设施的增加,如农村的涵洞,工厂专用下水道、蒸 气管等往往导致施工时按设计管位敷设管道发生困难。所以在管线敷设前必须摸清地下资料,而实地开掘几只“样洞”是最有效的手段。开掘样洞的位置一般选择于交叉路口,管线密集或资料不详地区,以确定拟埋管道的平面和断面位置。如根据设计图纸的管位, 经现场开挖样洞后,发现无法施工时,必须会同设计部门与规划部门共同协商,重新修改管位。二、定线放样 拟敷设管线沟槽的样线定位的步骤是根据设计图纸要求和开掘样洞所取得第一手资料先定出拟埋管道的中心线,然后按表 4-1 的尺寸定出沟槽开挖的宽度。排管沟槽宽度 表 4-1口径(毫米)沟槽宽度(米)口径(毫米)沟槽宽度(米)口径(毫米)沟槽宽度(米)以下0.70~1.101.600.85~1.301.800.90~1.50注 : 当沟深超过 1.50 米时,需酌情增加沟槽宽度,以利板桩的支撑。敷设管道遇弯曲道路、障碍或镶接需要盘弯时,可根据现场测量角度来定出待敷设管道的样线。由于铸铁管采纳定型弯管,常用弯管为 90º/45º、22½º、11¼º,因此盘弯角度应根据上述四种定型弯管的角度近似地选用(考虑到承插式接口允许少量调整)。定角放样方法可用经纬仪或预先...
