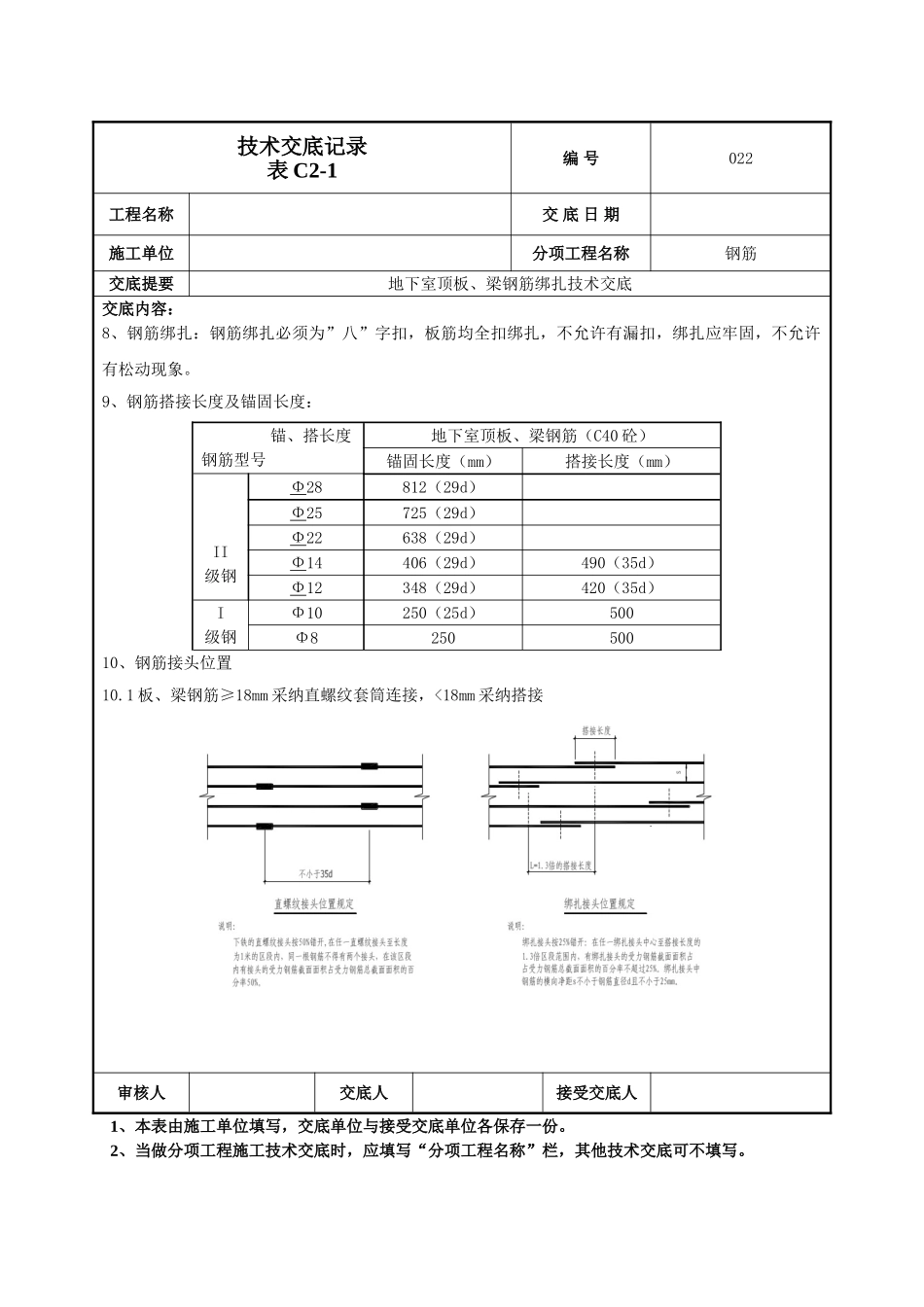

技术交底记录表 C2-1编 号022工程名称交 底 日 期施工单位分项工程名称钢筋交底提要地下室顶板、梁钢筋绑扎技术交底交底内容: 一、材料要求成型钢筋、20#(22#)绑扎丝、钢筋马凳、塑料垫块(环圈)、各种型号直螺纹套筒及各种型号塑料保护套。二、主要机具塔吊、钢筋钩子、撬棍、钢筋扳子、钢丝刷、粉笔、钢卷尺、线坠、小白线。三、作业条件1、原材钢筋堆放处挂有标着“检验合格”字样的标牌。2、成品钢筋用 50×80 料牌布(挂在钢筋码放一头齐的那一端)标识出钢筋的规格、型号、编号、长度、使用部位等,并由专人负责搬运, 在搬运过程中注意不要遗失直螺纹丝头保护帽、不要损坏丝头。3、各钢筋绑扎班组的班组长根据“钢筋配料单”、料牌标识检查实物在形状、规格、尺寸、数量上是否与料单一致,如有问题及时通知技术人员进行处理,不得私自增减钢筋数量等。4、直螺纹连接施工人员必须持有操作证。四、操作工艺1、梁板钢筋绑扎工序:梁(板)支撑碗扣架搭设→梁底模→梁筋绑扎→梁侧模及加固→顶板模→顶板下铁→水电预埋管线、马凳钢筋→顶板上铁2、先做板、梁钢筋样板;由项目工程室指定部位,施工队分别先绑扎一处板、梁,由项目技术人员和项目质检人员现场指导和技术处理。绑扎完毕,施工队的工班长、技术员、质检员自检合格后,填报“钢筋工程样板验收单”,再由项目技术、质检、工程人员联合验收,验收合格后挂出写有“样板合格,可以大面积施工”的标牌后,施工队方可进行大面积钢筋的绑扎。3、钢筋剥肋直螺纹采纳 A 级接头,要求 100%目测检查,合格率(套筒位置居中,两端累计外露丝扣不审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表 C2-1编 号022工程名称交 底 日 期施工单位分项工程名称钢筋交底提要地下室顶板、梁钢筋绑扎技术交底交底内容: 超过一个完整丝扣)要求 100%(另见剥肋直螺纹套筒连接技术交底)。4、钢筋间距、排距:绑扎前利用盒尺画出钢筋分档线;墙筋、板筋均须拉通线绑扎;绑扎板筋前应在模板上弹出钢筋线。5、保护层控制:5.1 下铁保护层采纳塑料 15mm 垫块,600mm 间距成梅花形布置;5.2 板上铁保护层采纳钢筋马凳控制,间距 1500,与受立钢筋垂直。马凳采纳 Φ14~18 下脚料钢筋制作,马凳有效高度“H=板厚-上下保护层厚度-下铁下皮钢筋直径-上...
