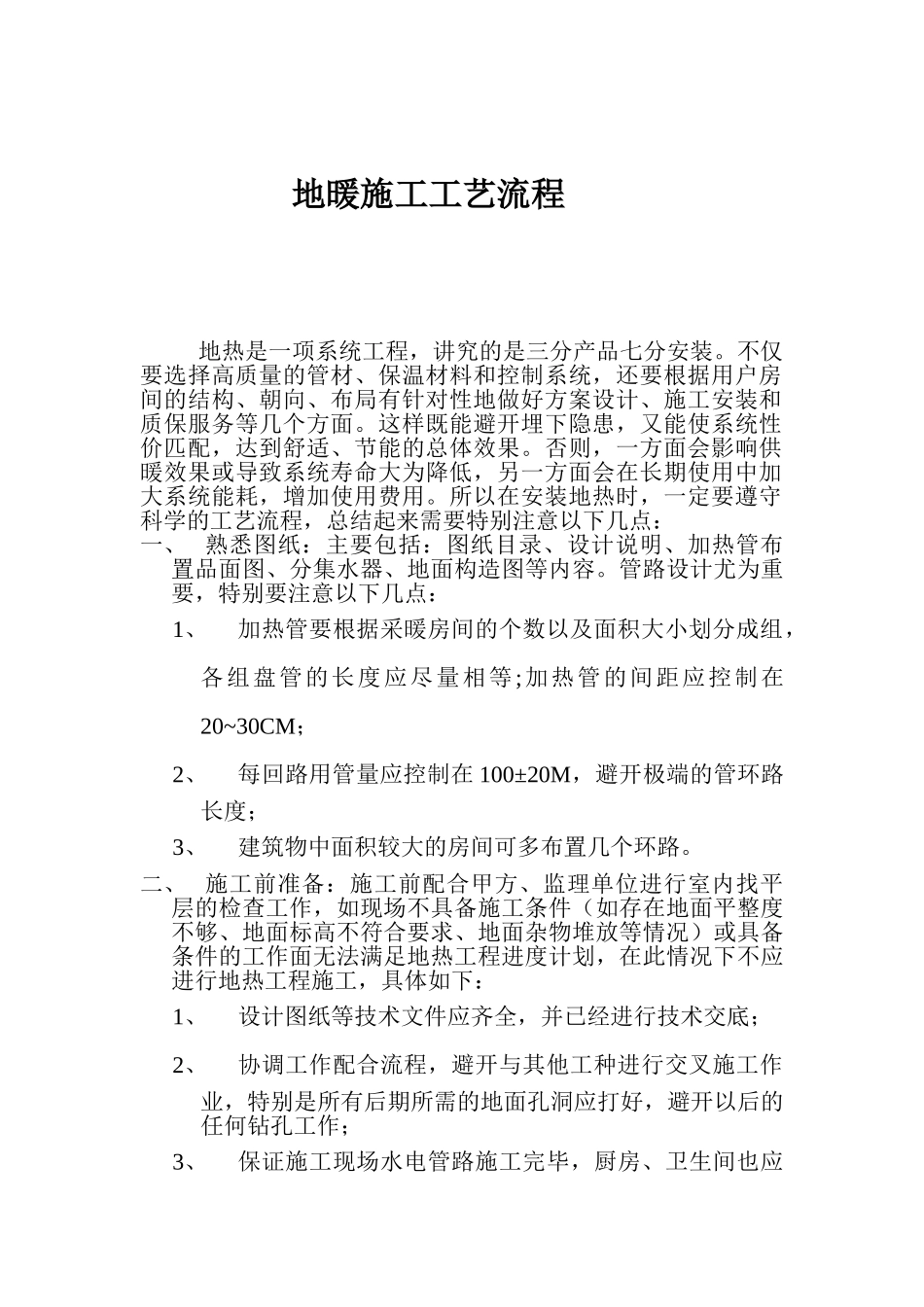

地暖施工工艺流程地热是一项系统工程,讲究的是三分产品七分安装
不仅要选择高质量的管材、保温材料和控制系统,还要根据用户房间的结构、朝向、布局有针对性地做好方案设计、施工安装和质保服务等几个方面
这样既能避开埋下隐患,又能使系统性价匹配,达到舒适、节能的总体效果
否则,一方面会影响供暖效果或导致系统寿命大为降低,另一方面会在长期使用中加大系统能耗,增加使用费用
所以在安装地热时,一定要遵守科学的工艺流程,总结起来需要特别注意以下几点:一、熟悉图纸:主要包括:图纸目录、设计说明、加热管布置品面图、分集水器、地面构造图等内容
管路设计尤为重要,特别要注意以下几点:1、加热管要根据采暖房间的个数以及面积大小划分成组,各组盘管的长度应尽量相等;加热管的间距应控制在20~30CM;2、每回路用管量应控制在 100±20M,避开极端的管环路长度;3、建筑物中面积较大的房间可多布置几个环路
二、施工前准备:施工前配合甲方、监理单位进行室内找平层的检查工作,如现场不具备施工条件(如存在地面平整度不够、地面标高不符合要求、地面杂物堆放等情况)或具备条件的工作面无法满足地热工程进度计划,在此情况下不应进行地热工程施工,具体如下:1、设计图纸等技术文件应齐全,并已经进行技术交底;2、协调工作配合流程,避开与其他工种进行交叉施工作业,特别是所有后期所需的地面孔洞应打好,避开以后的任何钻孔工作;3、保证施工现场水电管路施工完毕,厨房、卫生间也应已做过闭水试验并经过验收

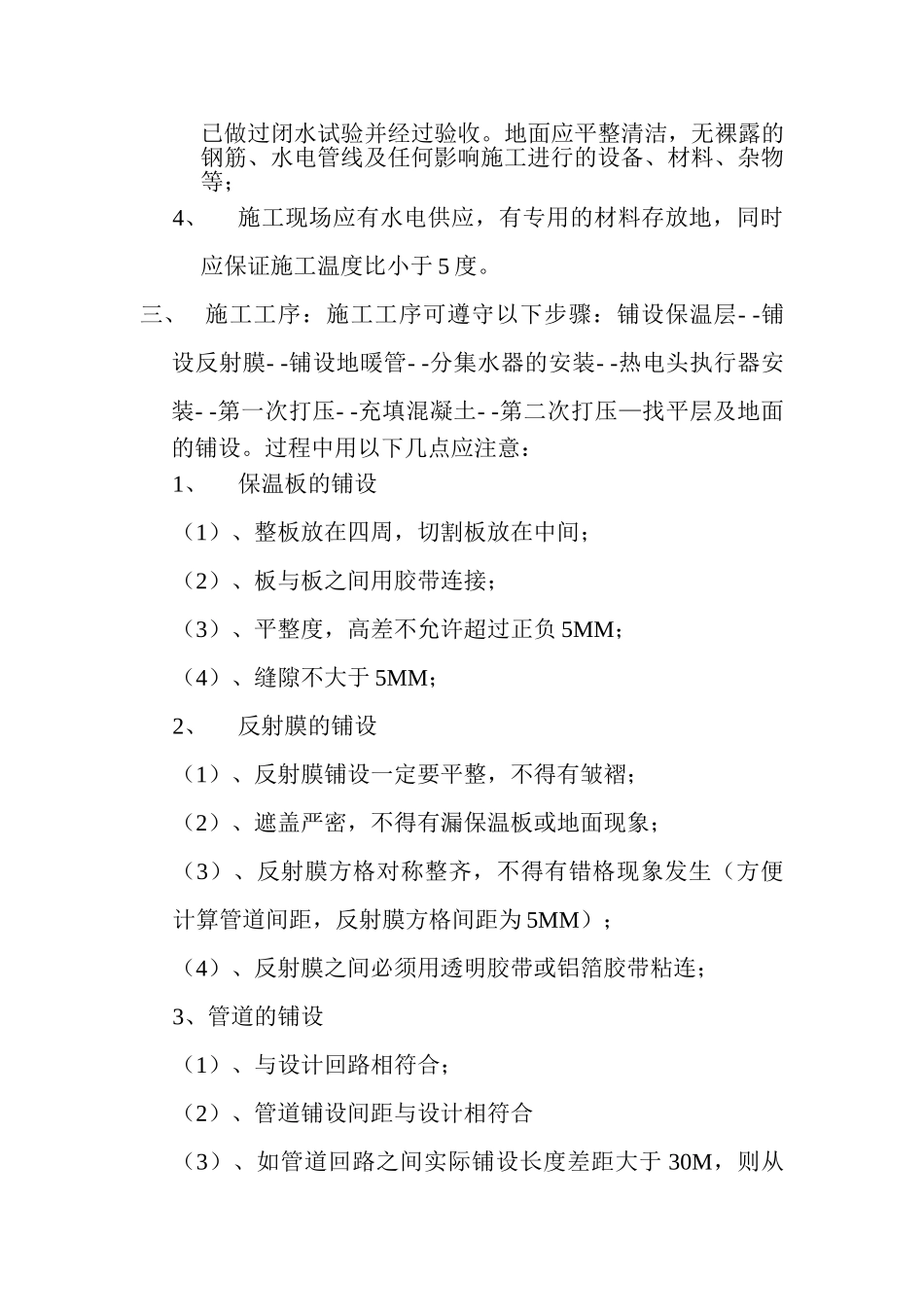

地面应平整清洁,无裸露的钢筋、水电管线及任何影响施工进行的设备、材料、杂物等;4、施工现场应有水电供应,有专用的材料存放地,同时应保证施工温度比小于 5 度
三、施工工序:施工工序可遵守以下步骤:铺设保温层- -铺设反射膜- -铺设地暖管- -分集水器的安装- -热电头执行器安装- -第一次打压- -充填混凝土- -第二次打压—找平层及
