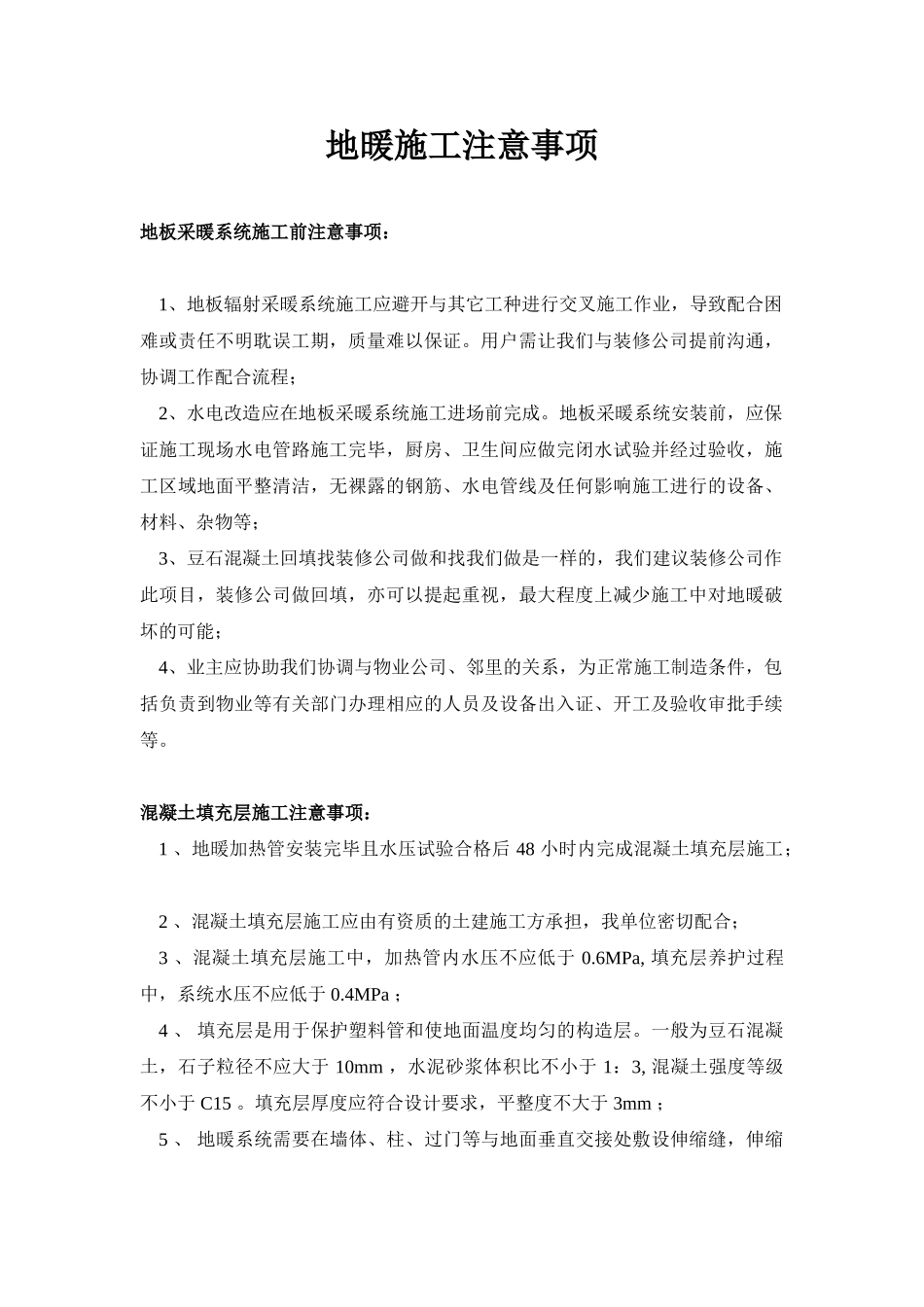

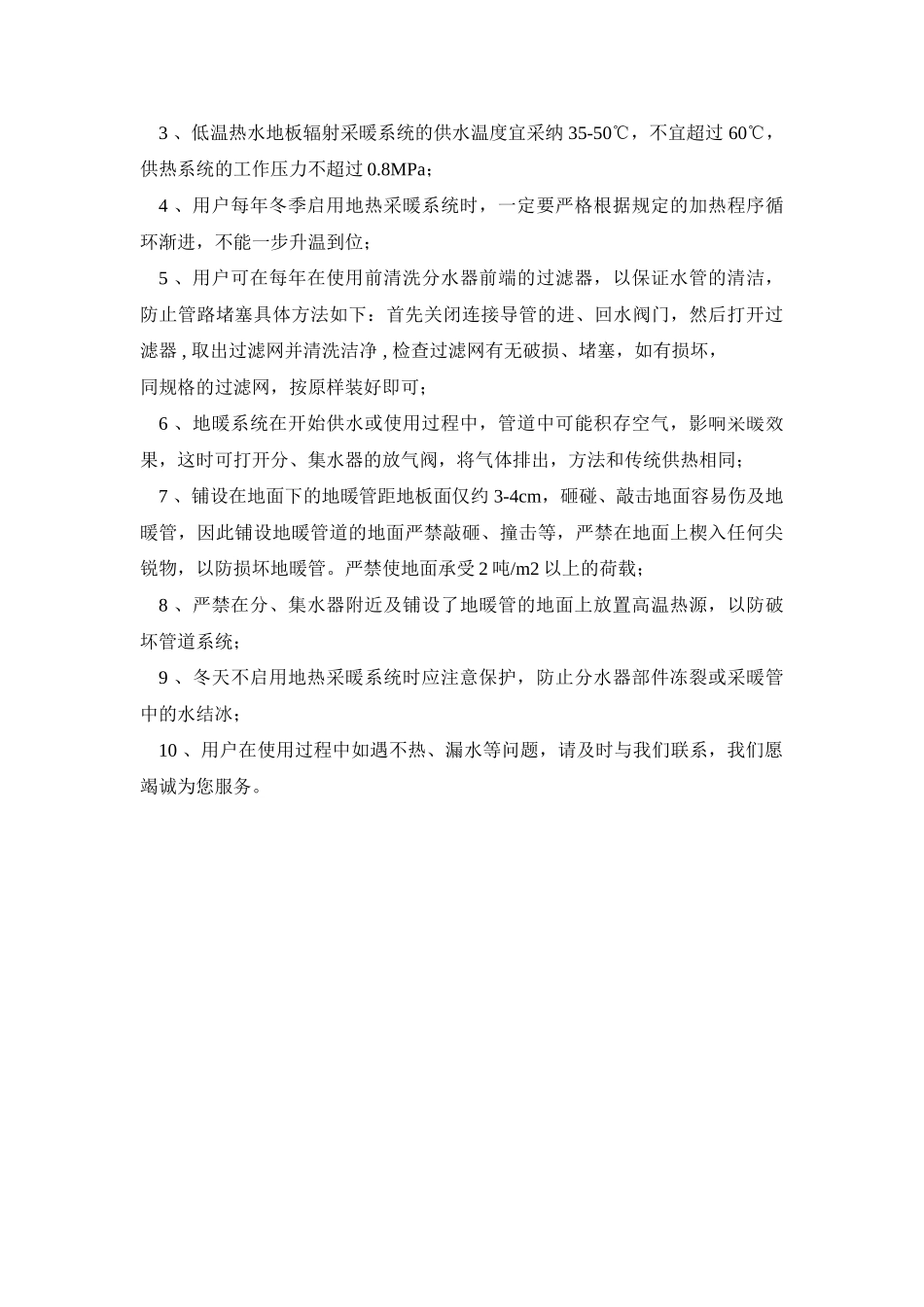

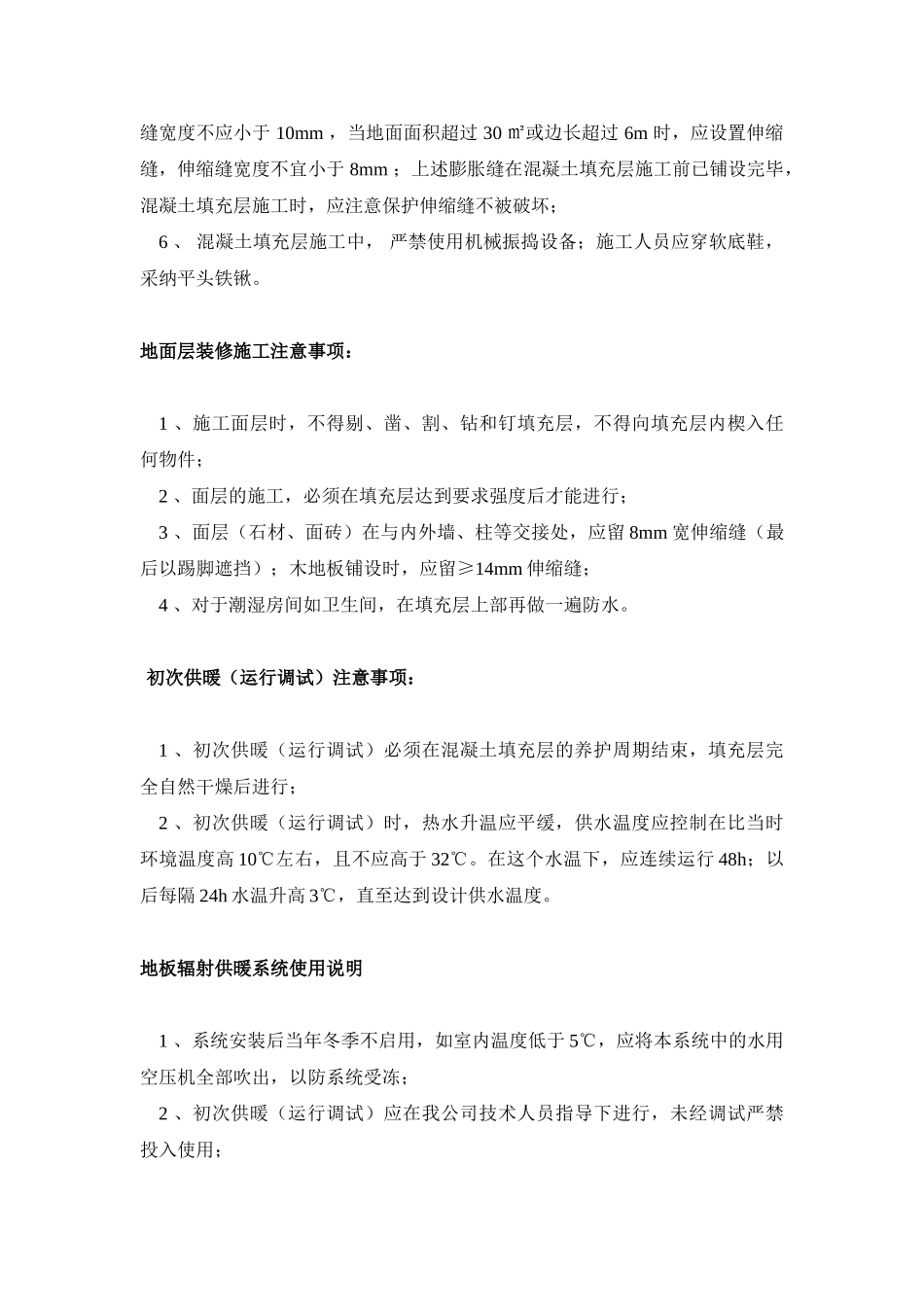

地暖施工注意事项地板采暖系统施工前注意事项: 1、地板辐射采暖系统施工应避开与其它工种进行交叉施工作业,导致配合困难或责任不明耽误工期,质量难以保证。用户需让我们与装修公司提前沟通,协调工作配合流程; 2、水电改造应在地板采暖系统施工进场前完成。地板采暖系统安装前,应保证施工现场水电管路施工完毕,厨房、卫生间应做完闭水试验并经过验收,施工区域地面平整清洁,无裸露的钢筋、水电管线及任何影响施工进行的设备、材料、杂物等; 3、豆石混凝土回填找装修公司做和找我们做是一样的,我们建议装修公司作此项目,装修公司做回填,亦可以提起重视,最大程度上减少施工中对地暖破坏的可能; 4、业主应协助我们协调与物业公司、邻里的关系,为正常施工制造条件,包括负责到物业等有关部门办理相应的人员及设备出入证、开工及验收审批手续等。 混凝土填充层施工注意事项: 1 、地暖加热管安装完毕且水压试验合格后 48 小时内完成混凝土填充层施工; 2 、混凝土填充层施工应由有资质的土建施工方承担,我单位密切配合; 3 、混凝土填充层施工中,加热管内水压不应低于 0.6MPa, 填充层养护过程中,系统水压不应低于 0.4MPa ; 4 、 填充层是用于保护塑料管和使地面温度均匀的构造层。一般为豆石混凝土,石子粒径不应大于 10mm ,水泥砂浆体积比不小于 1:3, 混凝土强度等级不小于 C15 。填充层厚度应符合设计要求,平整度不大于 3mm ; 5 、 地暖系统需要在墙体、柱、过门等与地面垂直交接处敷设伸缩缝,伸缩缝宽度不应小于 10mm ,当地面面积超过 30 ㎡或边长超过 6m 时,应设置伸缩缝,伸缩缝宽度不宜小于 8mm ;上述膨胀缝在混凝土填充层施工前已铺设完毕,混凝土填充层施工时,应注意保护伸缩缝不被破坏; 6 、 混凝土填充层施工中, 严禁使用机械振捣设备;施工人员应穿软底鞋,采纳平头铁锹。 地面层装修施工注意事项: 1 、施工面层时,不得剔、凿、割、钻和钉填充层,不得向填充层内楔入任何物件; 2 、面层的施工,必须在填充层达到要求强度后才能进行; 3 、面层(石材、面砖)在与内外墙、柱等交接处,应留 8mm 宽伸缩缝(最后以踢脚遮挡);木地板铺设时,应留≥14mm 伸缩缝; 4 、对于潮湿房间如卫生间,在填充层上部再做一遍防水。 初次供暖(运行调试)注意事项: 1 、初次供暖(运行调试)必须在混凝土填充层的养护周期结束,填充层完全自然干燥后进行; 2...
