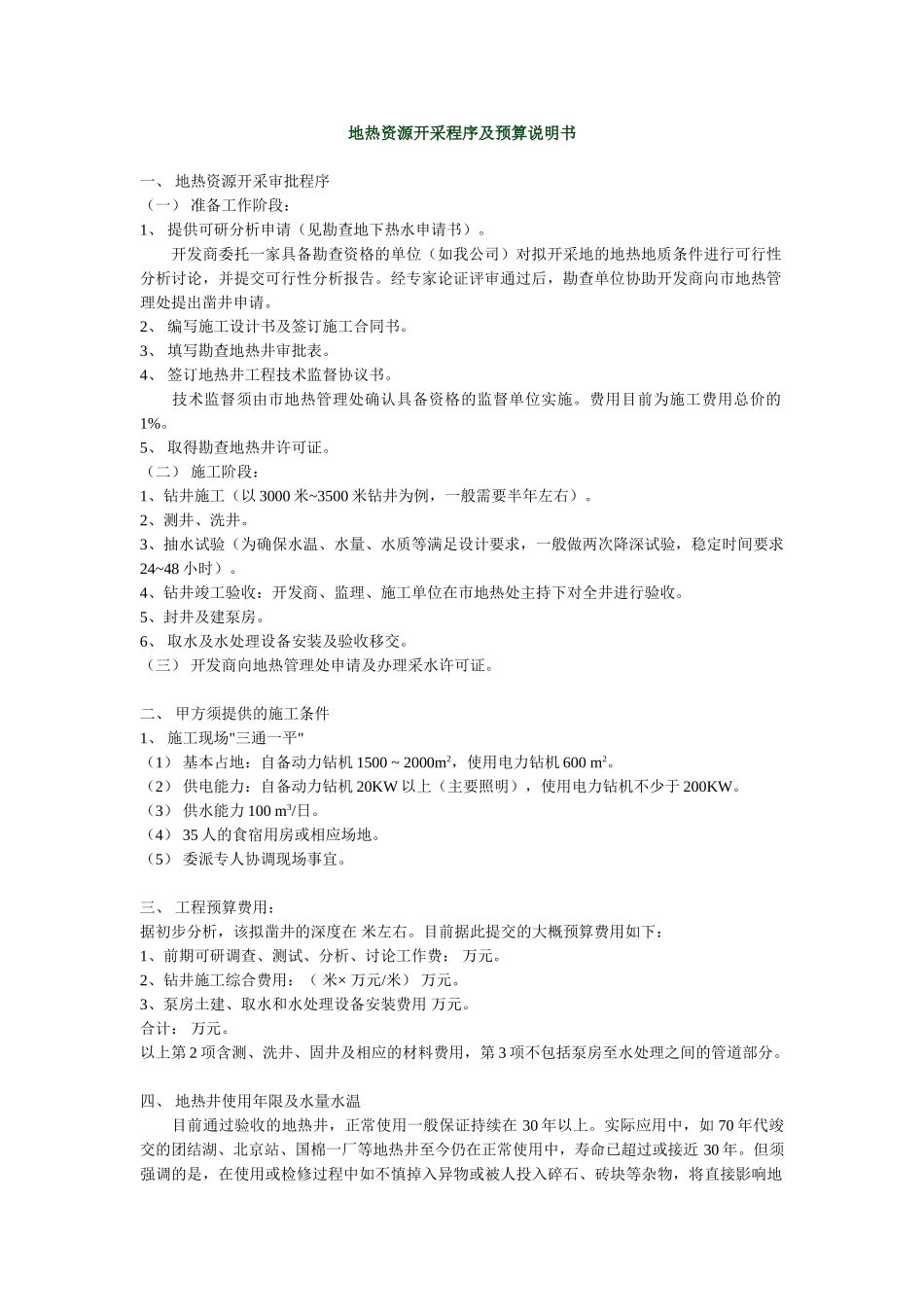

地热资源开采程序及预算说明书一、 地热资源开采审批程序(一) 准备工作阶段:1、 提供可研分析申请(见勘查地下热水申请书)
开发商委托一家具备勘查资格的单位(如我公司)对拟开采地的地热地质条件进行可行性分析讨论,并提交可行性分析报告
经专家论证评审通过后,勘查单位协助开发商向市地热管理处提出凿井申请
2、 编写施工设计书及签订施工合同书
3、 填写勘查地热井审批表
4、 签订地热井工程技术监督协议书
技术监督须由市地热管理处确认具备资格的监督单位实施
费用目前为施工费用总价的1%
5、 取得勘查地热井许可证
(二) 施工阶段:1、钻井施工(以 3000 米~3500 米钻井为例,一般需要半年左右)
2、测井、洗井
3、抽水试验(为确保水温、水量、水质等满足设计要求,一般做两次降深试验,稳定时间要求24~48 小时)
4、钻井竣工验收:开发商、监理、施工单位在市地热处主持下对全井进行验收
5、封井及建泵房
6、 取水及水处理设备安装及验收移交
(三) 开发商向地热管理处申请及办理采水许可证
二、 甲方须提供的施工条件1、 施工现场"三通一平"(1) 基本占地:自备动力钻机 1500 ~ 2000m2,使用电力钻机 600 m2
(2) 供电能力:自备动力钻机 20KW 以上(主要照明),使用电力钻机不少于 200KW
(3) 供水能力 100 m3/日
(4) 35 人的食宿用房或相应场地
(5) 委派专人协调现场事宜
三、 工程预算费用:据初步分析,该拟凿井的深度在 米左右
目前据此提交的大概预算费用如下:1、前期可研调查、测试、分析、讨论工作费: 万元
2、钻井施工综合费用:( 米× 万元/米) 万元
3、泵房土建、取水和水处理设备安装费用 万元
合计: 万元
以上第 2 项含测、洗井、固井及相应的材料费用,第 3 项不包括泵房至水处理之间的管道部分
四、 地热井使用
