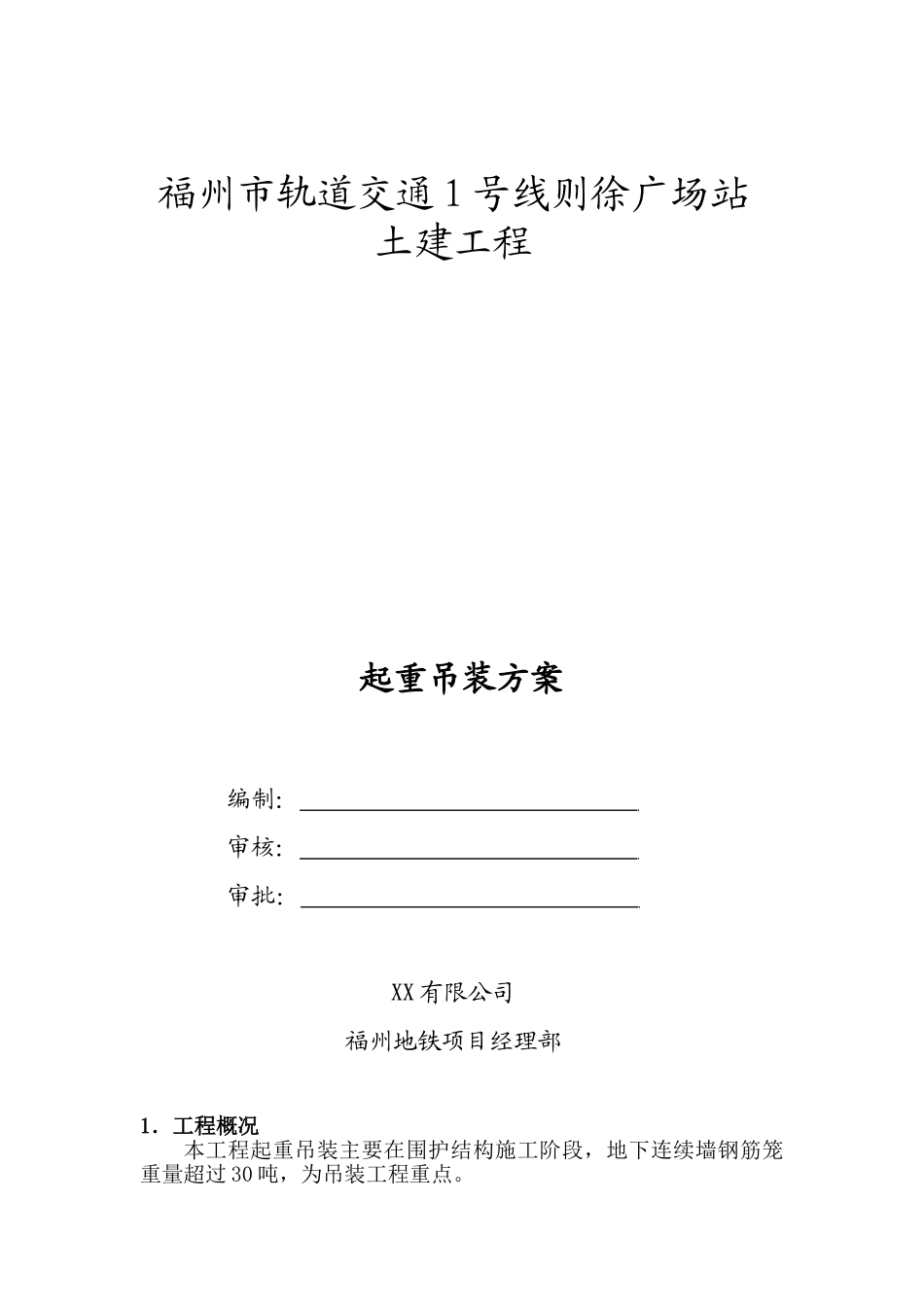

福州市轨道交通 1 号线则徐广场站土建工程起重吊装方案编制: 审核: 审批: XX 有限公司福州地铁项目经理部1.工程概况本工程起重吊装主要在围护结构施工阶段,地下连续墙钢筋笼重量超过 30 吨,为吊装工程重点

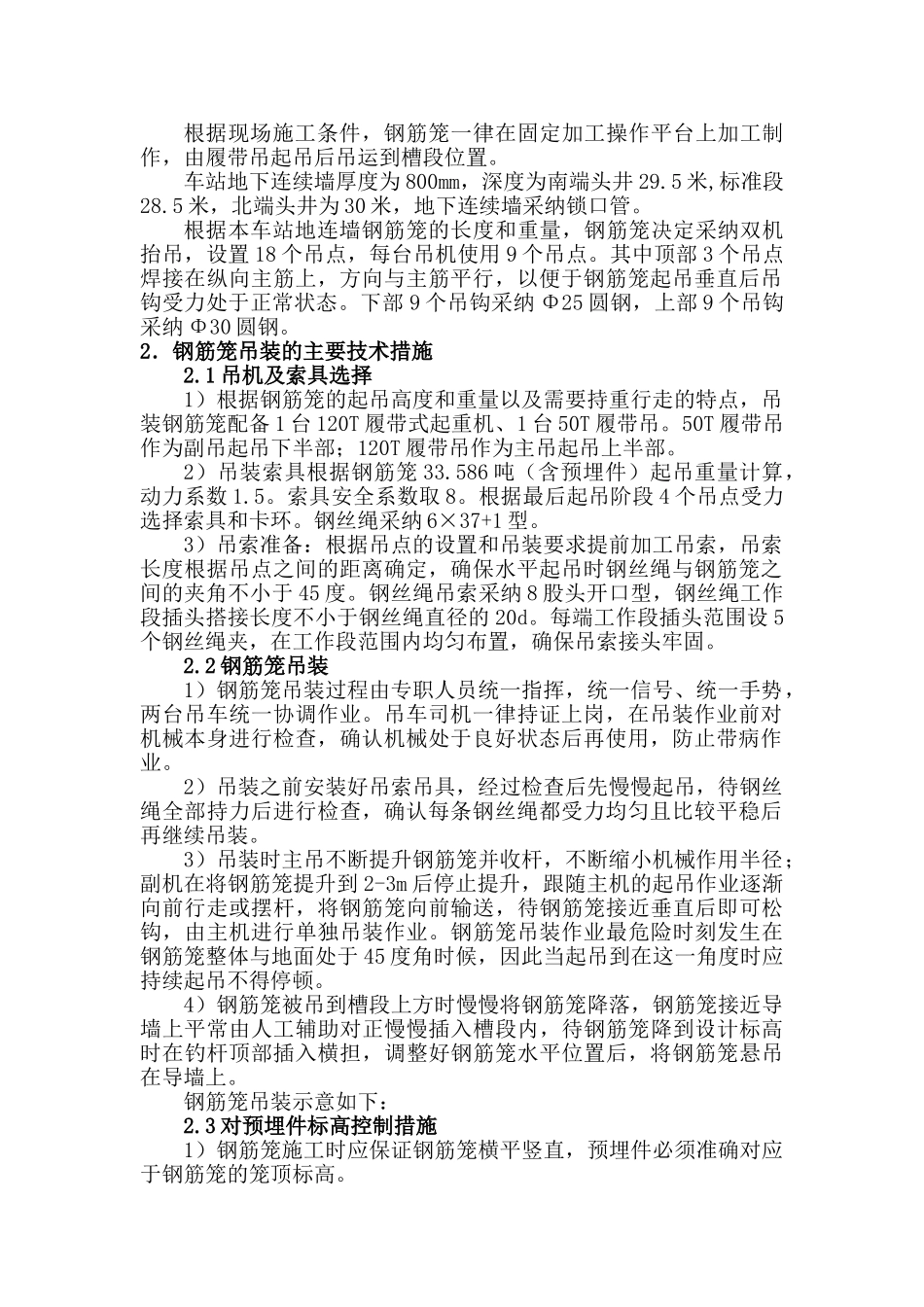

根据现场施工条件,钢筋笼一律在固定加工操作平台上加工制作,由履带吊起吊后吊运到槽段位置
车站地下连续墙厚度为 800mm,深度为南端头井 29
5 米,标准段28
5 米,北端头井为 30 米,地下连续墙采纳锁口管
根据本车站地连墙钢筋笼的长度和重量,钢筋笼决定采纳双机抬吊,设置 18 个吊点,每台吊机使用 9 个吊点
其中顶部 3 个吊点焊接在纵向主筋上,方向与主筋平行,以便于钢筋笼起吊垂直后吊钩受力处于正常状态
下部 9 个吊钩采纳 Φ25 圆钢,上部 9 个吊钩采纳 Φ30 圆钢
2.钢筋笼吊装的主要技术措施2
1 吊机及索具选择1)根据钢筋笼的起吊高度和重量以及需要持重行走的特点,吊装钢筋笼配备 1 台 120T 履带式起重机、1 台 50T 履带吊
50T 履带吊作为副吊起吊下半部;120T 履带吊作为主吊起吊上半部
2)吊装索具根据钢筋笼 33
586 吨(含预埋件)起吊重量计算,动力系数 1
索具安全系数取 8
根据最后起吊阶段 4 个吊点受力选择索具和卡环
钢丝绳采纳 6×37+1 型
3)吊索准备:根据吊点的设置和吊装要求提前加工吊索,吊索长度根据吊点之间的距离确定,确保水平起吊时钢丝绳与钢筋笼之间的夹角不小于 45 度
钢丝绳吊索采纳 8 股头开口型,钢丝绳工作段插头搭接长度不小于钢丝绳直径的 20d
每端工作段插头范围设 5个钢丝绳夹,在工作段范围内均匀布置,确保吊索接头牢固
2 钢筋笼吊装1)钢筋笼吊装过程由专职人员统一指挥,统一信号、统一手势,两台吊车统一协调作业

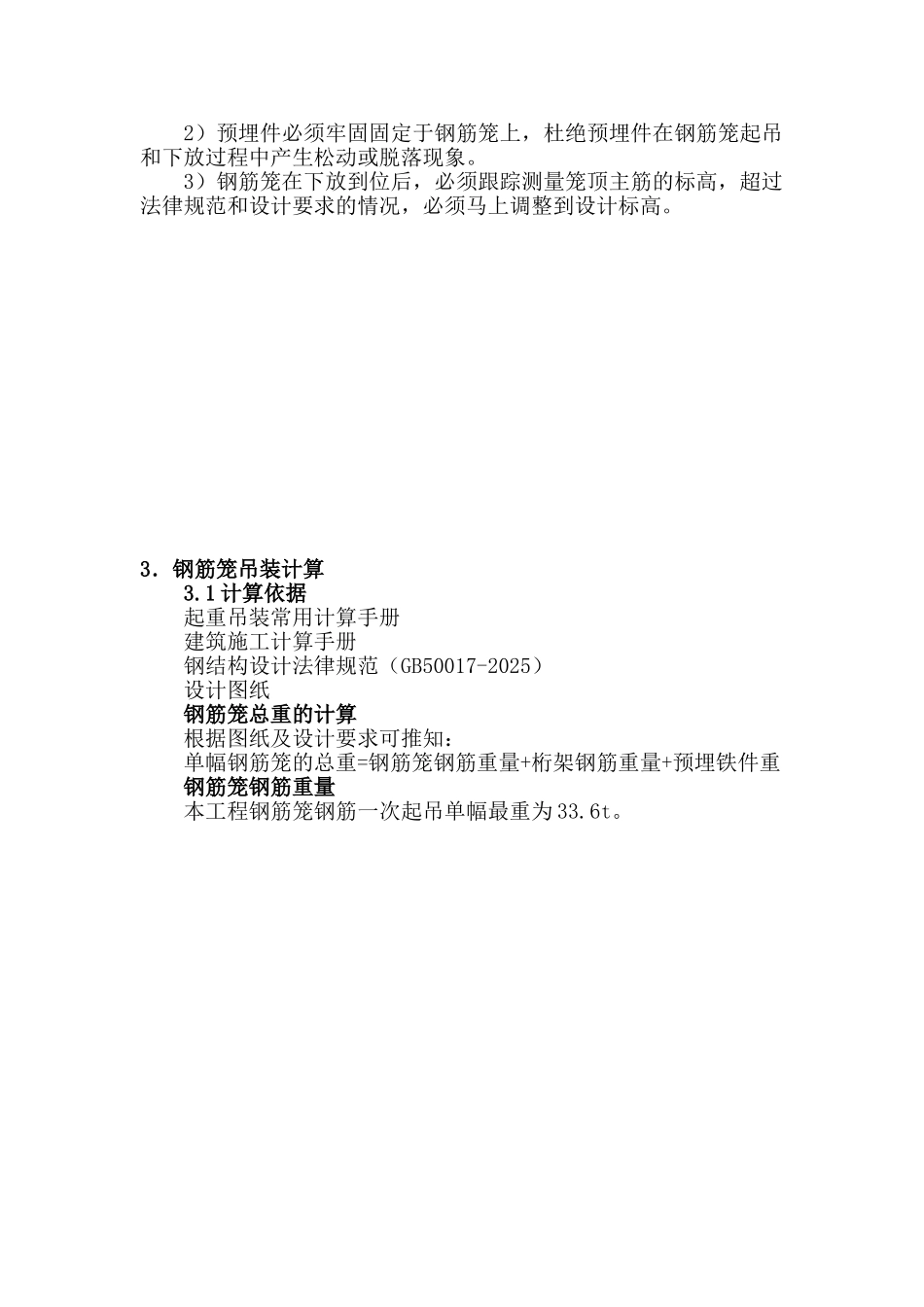

吊车司机一律持证上岗,在吊装作业前对机械本身进行检查,确认机械处于
