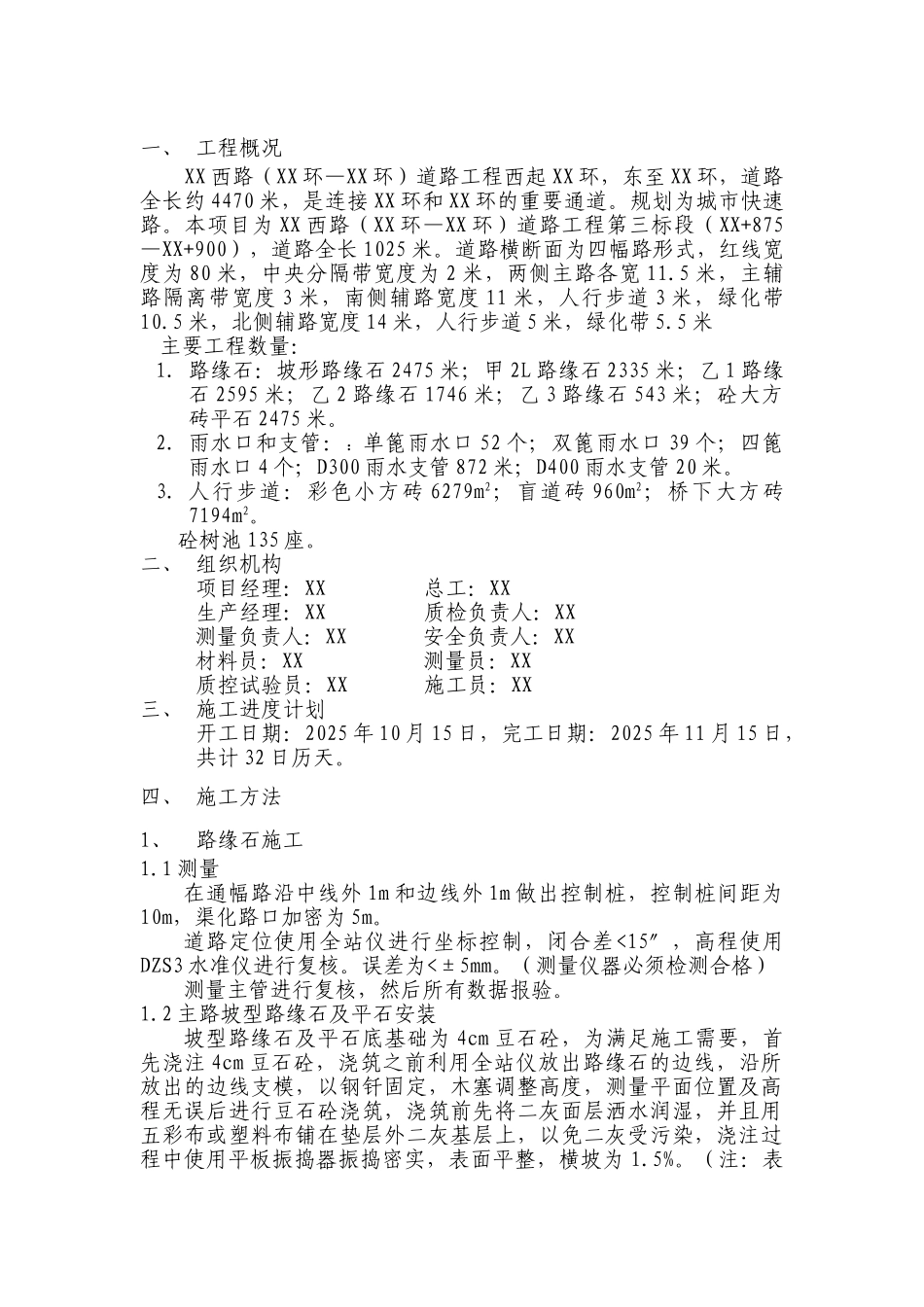

一、 工程概况 XX 西路(XX 环—XX 环)道路工程西起 XX 环,东至 XX 环,道路全长约 4470 米,是连接 XX 环和 XX 环的重要通道
规划为城市快速路
本项目为 XX 西路(XX 环—XX 环)道路工程第三标段(XX+875—XX+900),道路全长 1025 米
道路横断面为四幅路形式,红线宽度为 80 米,中央分隔带宽度为 2 米,两侧主路各宽 11
5 米,主辅路隔离带宽度 3 米,南侧辅路宽度 11 米,人行步道 3 米,绿化带10
5 米,北侧辅路宽度 14 米,人行步道 5 米,绿化带 5
5 米 主要工程数量:1
路缘石:坡形路缘石 2475 米;甲 2L 路缘石 2335 米;乙 1 路缘石 2595 米;乙 2 路缘石 1746 米;乙 3 路缘石 543 米;砼大方砖平石 2475 米
雨水口和支管::单篦雨水口 52 个;双篦雨水口 39 个;四篦雨水口 4 个;D300 雨水支管 872 米;D400 雨水支管 20 米
人行步道:彩色小方砖 6279m2;盲道砖 960m2;桥下大方砖7194m2
砼树池 135 座
二、 组织机构 项目经理:XX 总工:XX生产经理:XX 质检负责人:XX 测量负责人:XX 安全负责人:XX 材料员:XX 测量员:XX 质控试验员:XX 施工员:XX三、 施工进度计划开工日期:2025 年 10 月 15 日,完工日期:2025 年 11 月 15 日,共计 32 日历天

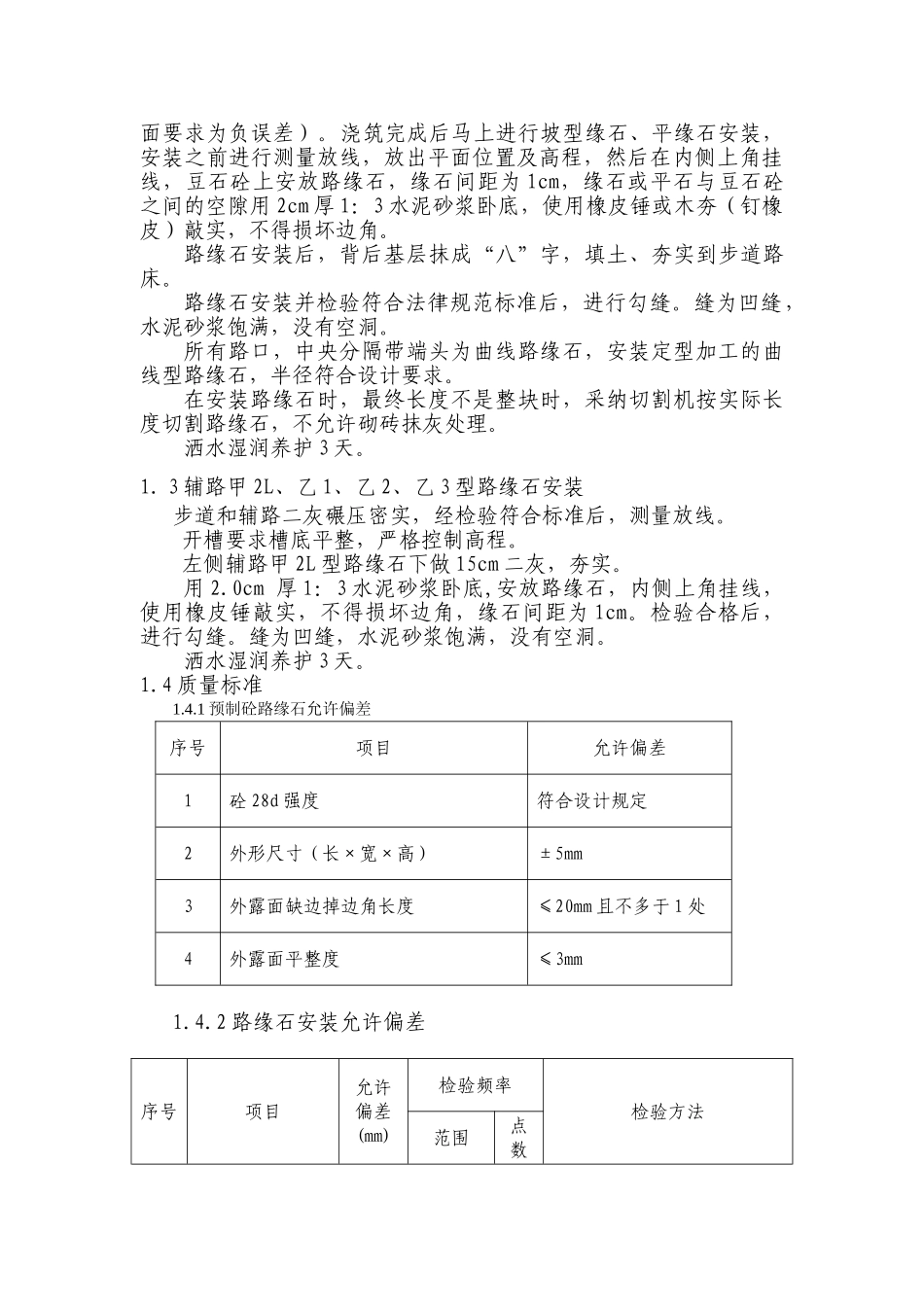

四、 施工方法1、路缘石施工1

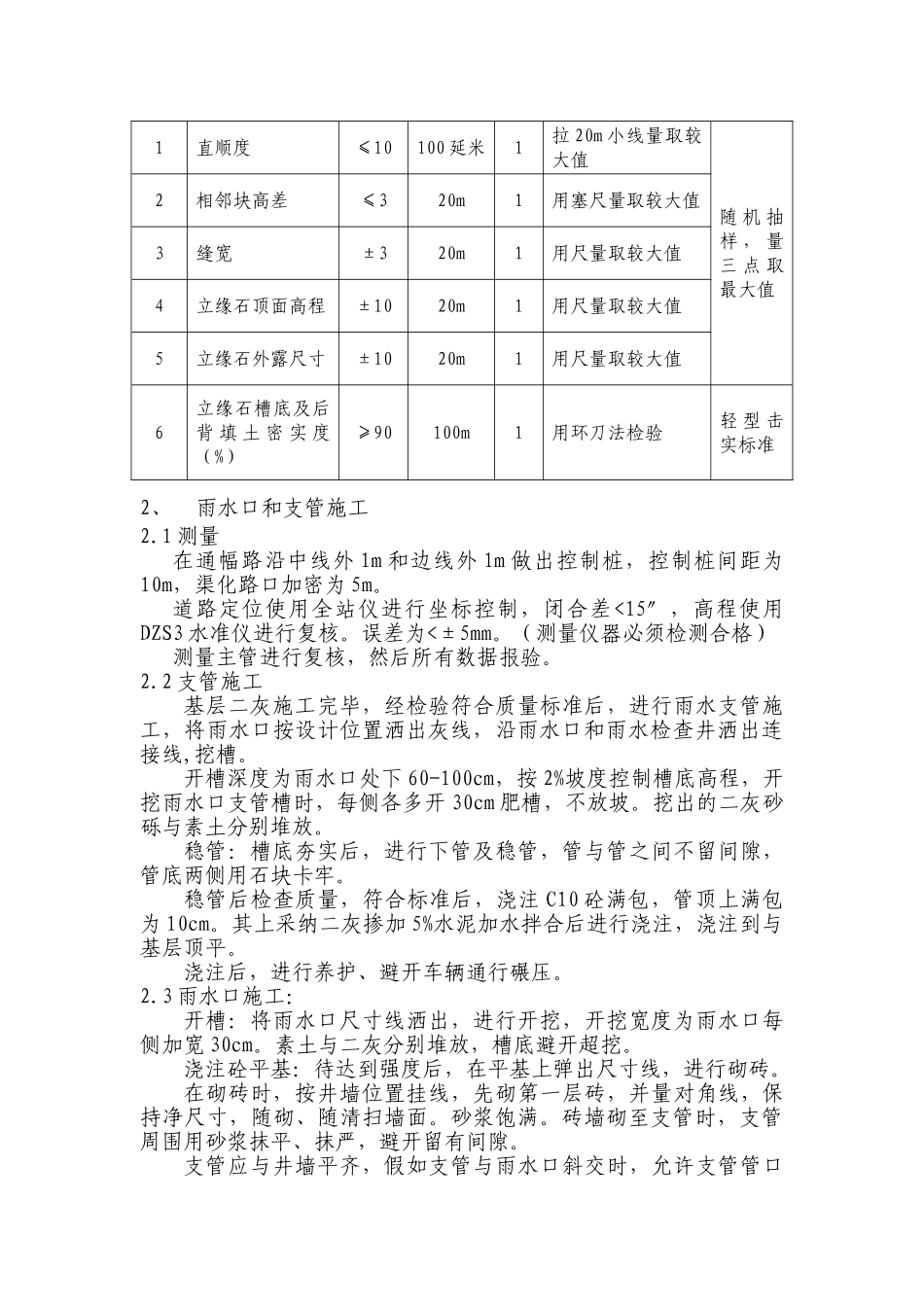

1 测量在通幅路沿中线外 1m 和边线外 1m 做出控制桩,控制桩间距为10m,渠化路口加密为 5m
道路定位使用全站仪进行坐标控制,闭合差
