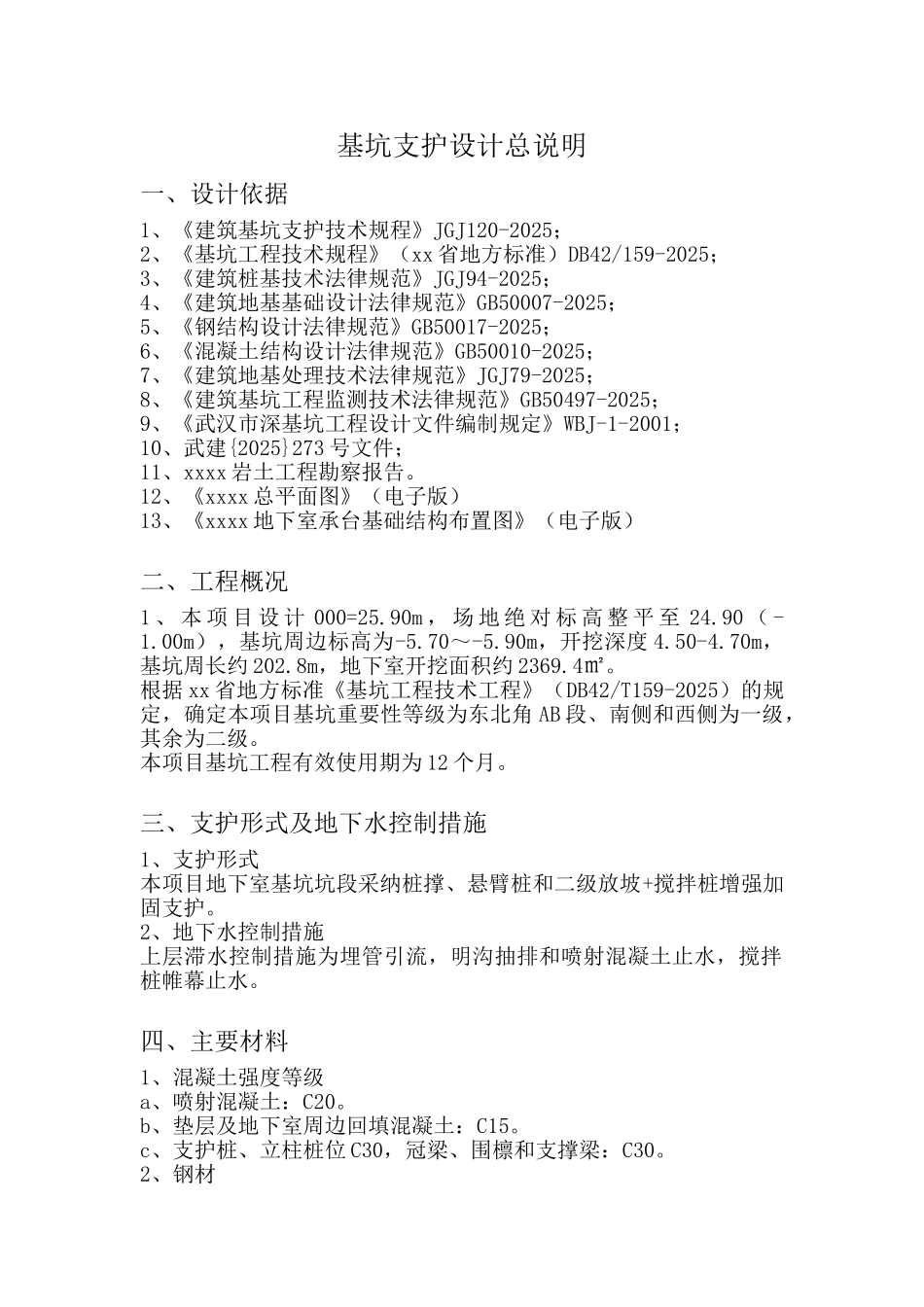

基坑支护设计总说明一、设计依据1、《建筑基坑支护技术规程》JGJ120-2025;2、《基坑工程技术规程》(xx 省地方标准)DB42/159-2025;3、《建筑桩基技术法律规范》JGJ94-2025;4、《建筑地基基础设计法律规范》GB50007-2025;5、《钢结构设计法律规范》GB50017-2025;6、《混凝土结构设计法律规范》GB50010-2025;7、《建筑地基处理技术法律规范》JGJ79-2025;8、《建筑基坑工程监测技术法律规范》GB50497-2025;9、《武汉市深基坑工程设计文件编制规定》WBJ-1-2001;10、武建{2025}273 号文件;11、xxxx 岩土工程勘察报告。12、《xxxx 总平面图》(电子版)13、《xxxx 地下室承台基础结构布置图》(电子版)二、工程概况1 、 本 项 目 设 计 000=25.90m , 场 地 绝 对 标 高 整 平 至 24.90 ( -1.00m),基坑周边标高为-5.70~-5.90m,开挖深度 4.50-4.70m,基坑周长约 202.8m,地下室开挖面积约 2369.4㎡。根据 xx 省地方标准《基坑工程技术工程》(DB42/T159-2025)的规定,确定本项目基坑重要性等级为东北角 AB 段、南侧和西侧为一级,其余为二级。本项目基坑工程有效使用期为 12 个月。三、支护形式及地下水控制措施1、支护形式本项目地下室基坑坑段采纳桩撑、悬臂桩和二级放坡+搅拌桩增强加固支护。2、地下水控制措施上层滞水控制措施为埋管引流,明沟抽排和喷射混凝土止水,搅拌桩帷幕止水。四、主要材料1、混凝土强度等级a、喷射混凝土:C20。b、垫层及地下室周边回填混凝土:C15。c、支护桩、立柱桩位 C30,冠梁、围檩和支撑梁:C30。2、钢材a、钢筋: φ-HPB235(原 I 级钢); -HRB335 (原 II级钢); -HRB400(原级钢)。b、钢筋性能和质量必须符合国家现行标准和行业标准的规定,并应有各项性能的质量证明书或检验报告。3、焊接材料a、HPB235 钢筋焊接采纳 E43 型焊条;HRB335 钢筋焊接采纳 E50 型焊条;HRB400 钢筋焊接采纳 E55 型焊条。b、Q235 钢结构焊接采纳 E43 型焊条。4、水泥喷射混凝土:32.5 级水泥。五、主要结构措施1、纵向受力筋保护层厚度(除注明者外):冠梁、支撑梁:35mm。2、钢筋的锚固与搭接除图中注明以外,钢筋的锚固长度为 25d。结构构件受力钢筋的连接可采纳焊接或机械连接的型式,当钢筋直径小于 20 时,可采纳绑扎搭接,搭接应符合国家现行标准的规定。当钢筋采纳焊接接连时,接头形式、焊接工艺。试验方法、质量要求及质量验收等,应符合《...
