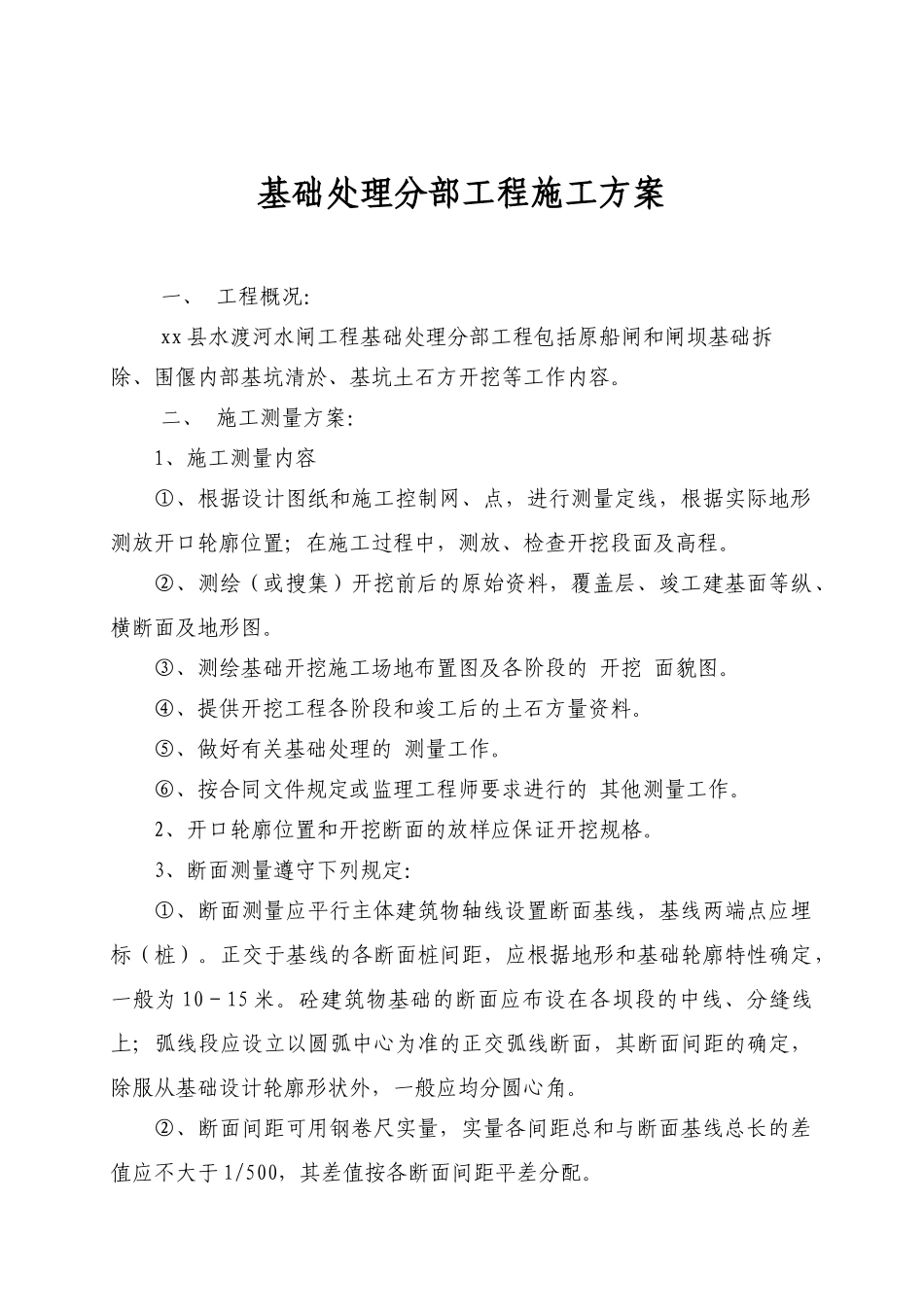

基础处理分部工程施工方案一、 工程概况:xx 县水渡河水闸工程基础处理分部工程包括原船闸和闸坝基础拆除、围偃内部基坑清於、基坑土石方开挖等工作内容
二、 施工测量方案:1、施工测量内容①、根据设计图纸和施工控制网、点,进行测量定线,根据实际地形测放开口轮廓位置;在施工过程中,测放、检查开挖段面及高程
②、测绘(或搜集)开挖前后的原始资料,覆盖层、竣工建基面等纵、横断面及地形图
③、测绘基础开挖施工场地布置图及各阶段的 开挖 面貌图
④、提供开挖工程各阶段和竣工后的土石方量资料
⑤、做好有关基础处理的 测量工作
⑥、按合同文件规定或监理工程师要求进行的 其他测量工作
2、开口轮廓位置和开挖断面的放样应保证开挖规格
3、断面测量遵守下列规定:①、断面测量应平行主体建筑物轴线设置断面基线,基线两端点应埋标(桩)
正交于基线的各断面桩间距,应根据地形和基础轮廓特性确定,一般为 10-15 米
砼建筑物基础的断面应布设在各坝段的中线、分缝线上;弧线段应设立以圆弧中心为准的正交弧线断面,其断面间距的确定,除服从基础设计轮廓形状外,一般应均分圆心角
②、断面间距可用钢卷尺实量,实量各间距总和与断面基线总长的差值应不大于 1/500,其差值按各断面间距平差分配
③、断面测量需设转点时,其距离可用钢卷尺或皮卷尺实量
若用实距观测,必须进行往测、返测,其较差应不大于 1/200
④、开挖中间过程的断面测量,可用经纬仪测量断面桩高程,但在岩基竣工断面测量时,必须以五等水准测定断面桩高程
三、施工方案:1、施工组织保证措施由项目副经理现场指导,技术负责人和施工员、质量检测工程师和安全工程师现场指挥施工
各工长(施工班组长)服从统一指挥,各工种工人(开挖工、抽水工、司机、普工等)各司其职,听候调遣
在施工中,应加强技术处理,贯彻执行技术责任制,岗位责任制,质量责任制和经济责任制

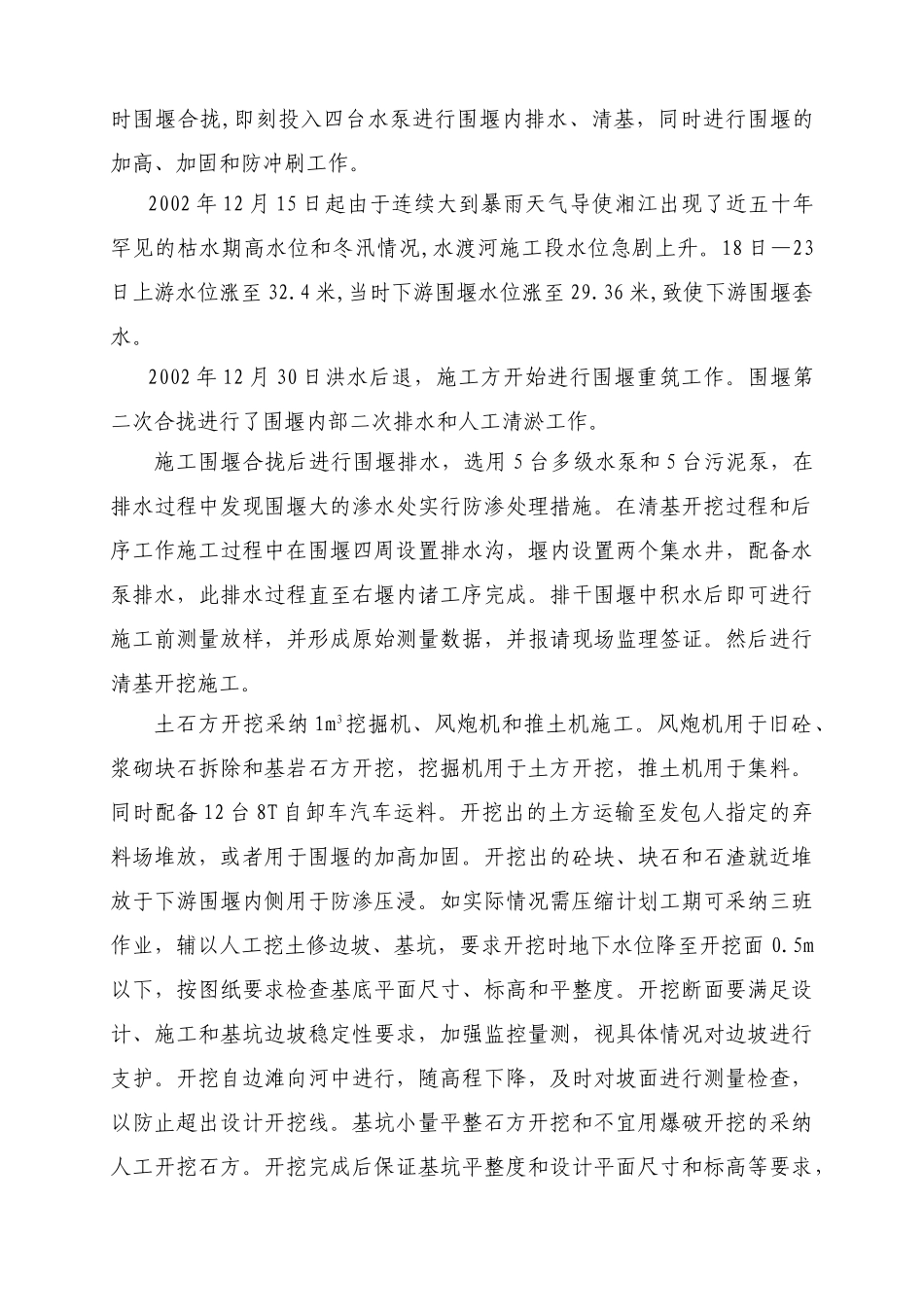

施工人员必须按统一表
