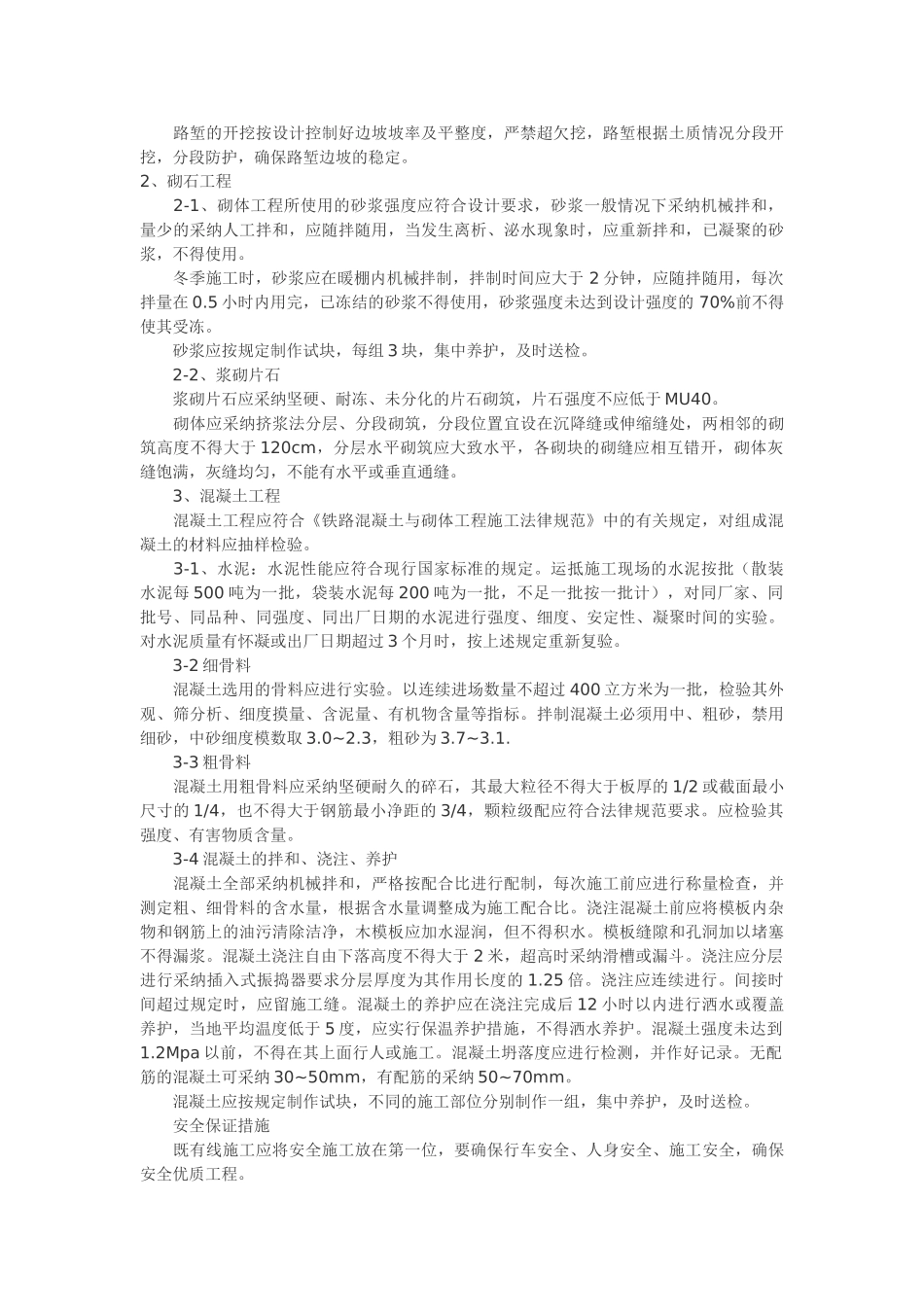

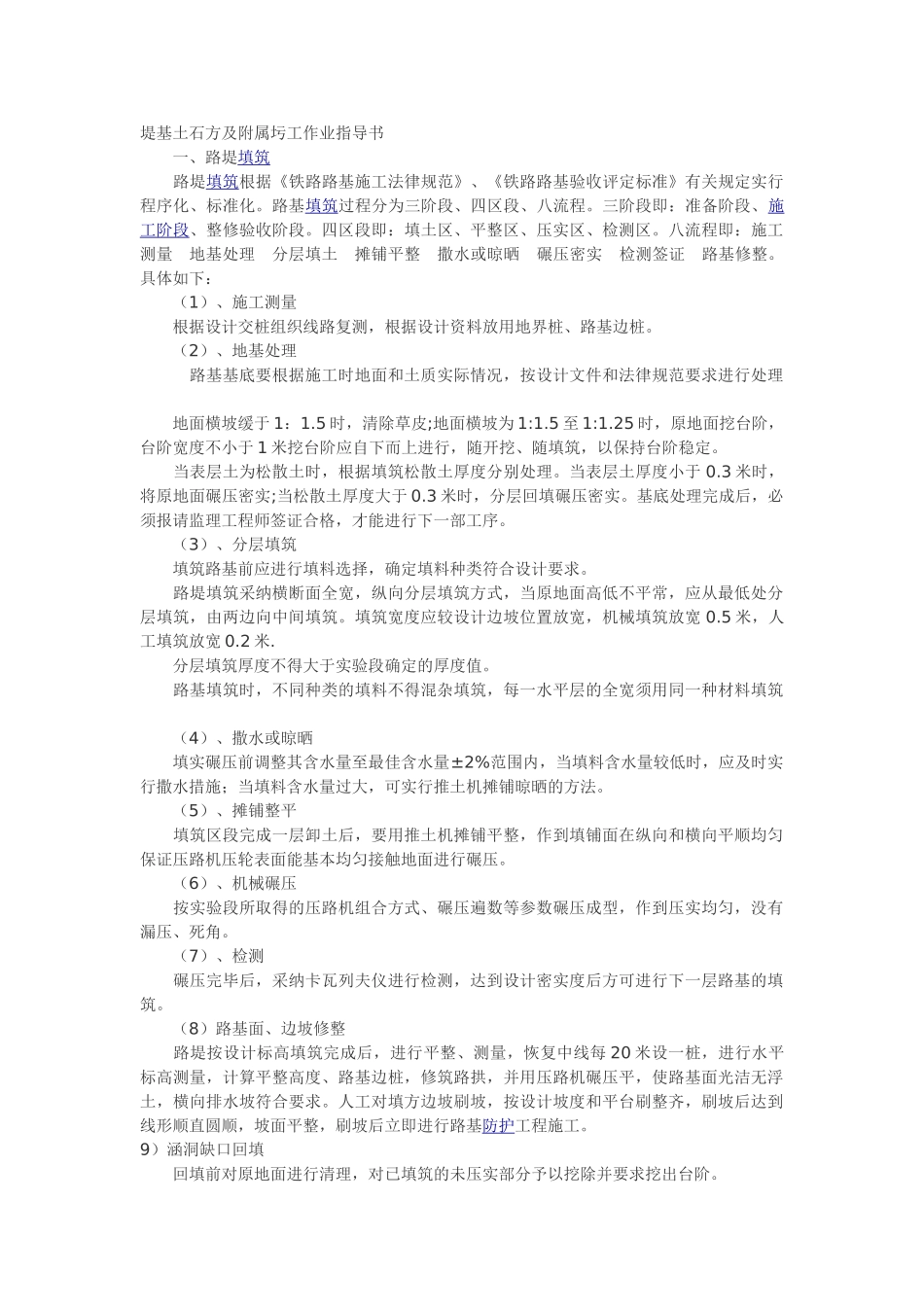

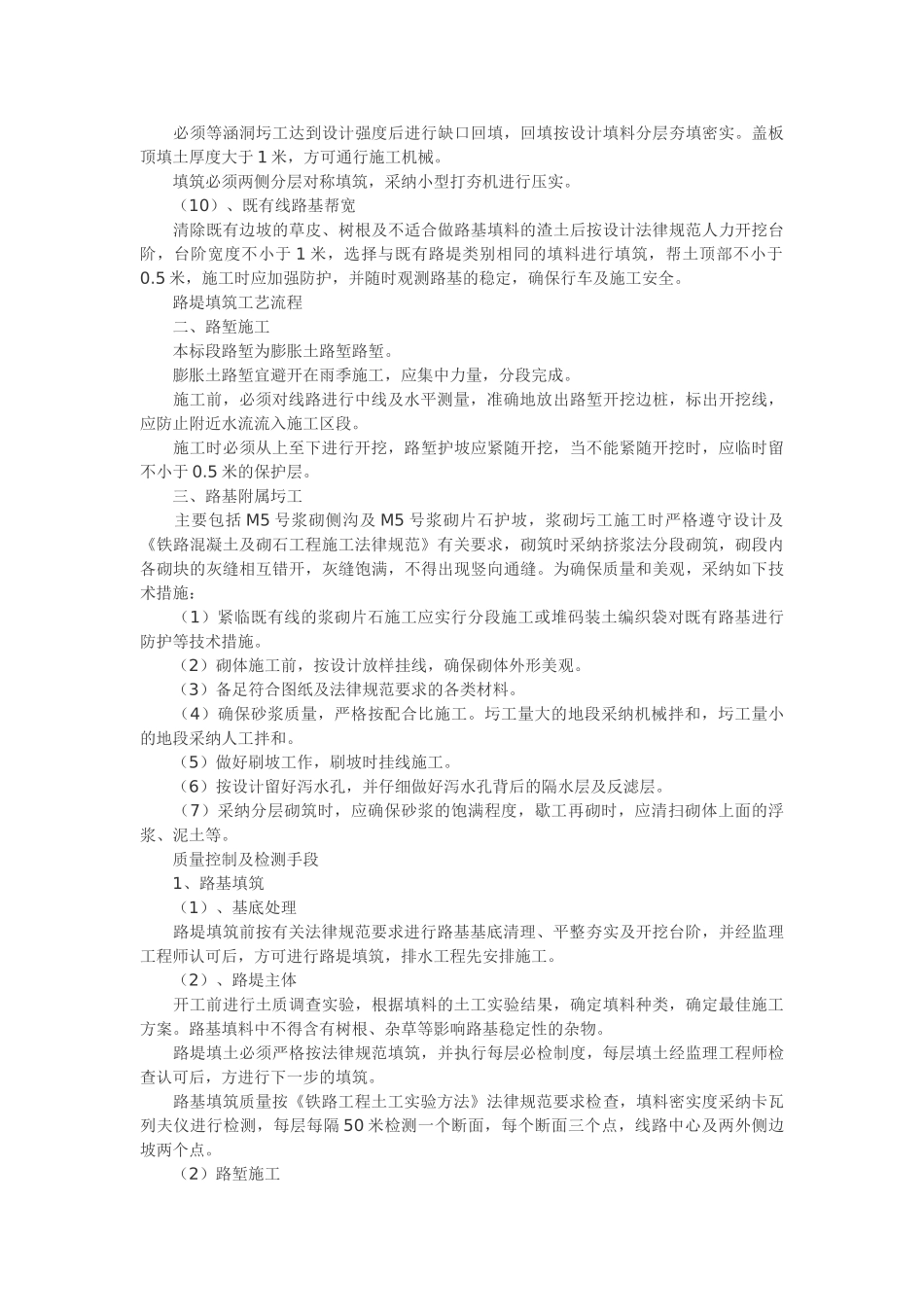

堤基土石方及附属圬工作业指导书 一、路堤填筑 路堤填筑根据《铁路路基施工法律规范》、《铁路路基验收评定标准》有关规定实行程序化、标准化。路基填筑过程分为三阶段、四区段、八流程。三阶段即:准备阶段、施工阶段、整修验收阶段。四区段即:填土区、平整区、压实区、检测区。八流程即:施工测量 地基处理 分层填土 摊铺平整 撒水或晾晒 碾压密实 检测签证 路基修整。具体如下: (1)、施工测量 根据设计交桩组织线路复测,根据设计资料放用地界桩、路基边桩。 (2)、地基处理 路基基底要根据施工时地面和土质实际情况,按设计文件和法律规范要求进行处理 地面横坡缓于 1:1.5 时,清除草皮;地面横坡为 1:1.5 至 1:1.25 时,原地面挖台阶,台阶宽度不小于 1 米挖台阶应自下而上进行,随开挖、随填筑,以保持台阶稳定。 当表层土为松散土时,根据填筑松散土厚度分别处理。当表层土厚度小于 0.3 米时,将原地面碾压密实;当松散土厚度大于 0.3 米时,分层回填碾压密实。基底处理完成后,必须报请监理工程师签证合格,才能进行下一部工序。 (3)、分层填筑 填筑路基前应进行填料选择,确定填料种类符合设计要求。 路堤填筑采纳横断面全宽,纵向分层填筑方式,当原地面高低不平常,应从最低处分层填筑,由两边向中间填筑。填筑宽度应较设计边坡位置放宽,机械填筑放宽 0.5 米,人工填筑放宽 0.2 米. 分层填筑厚度不得大于实验段确定的厚度值。 路基填筑时,不同种类的填料不得混杂填筑,每一水平层的全宽须用同一种材料填筑 (4)、撒水或晾晒 填实碾压前调整其含水量至最佳含水量±2%范围内,当填料含水量较低时,应及时实行撒水措施;当填料含水量过大,可实行推土机摊铺晾晒的方法。 (5)、摊铺整平 填筑区段完成一层卸土后,要用推土机摊铺平整,作到填铺面在纵向和横向平顺均匀保证压路机压轮表面能基本均匀接触地面进行碾压。 (6)、机械碾压 按实验段所取得的压路机组合方式、碾压遍数等参数碾压成型,作到压实均匀,没有漏压、死角。 (7)、检测 碾压完毕后,采纳卡瓦列夫仪进行检测,达到设计密实度后方可进行下一层路基的填筑。 (8)路基面、边坡修整 路堤按设计标高填筑完成后,进行平整、测量,恢复中线每 20 米设一桩,进行水平标高测量,计算平整高度、路基边桩,修筑路拱,并用压路机碾压平,使路基面光洁无浮土,横向排水坡符合要求。人工对填方边坡刷坡,按设计坡度和平台...
