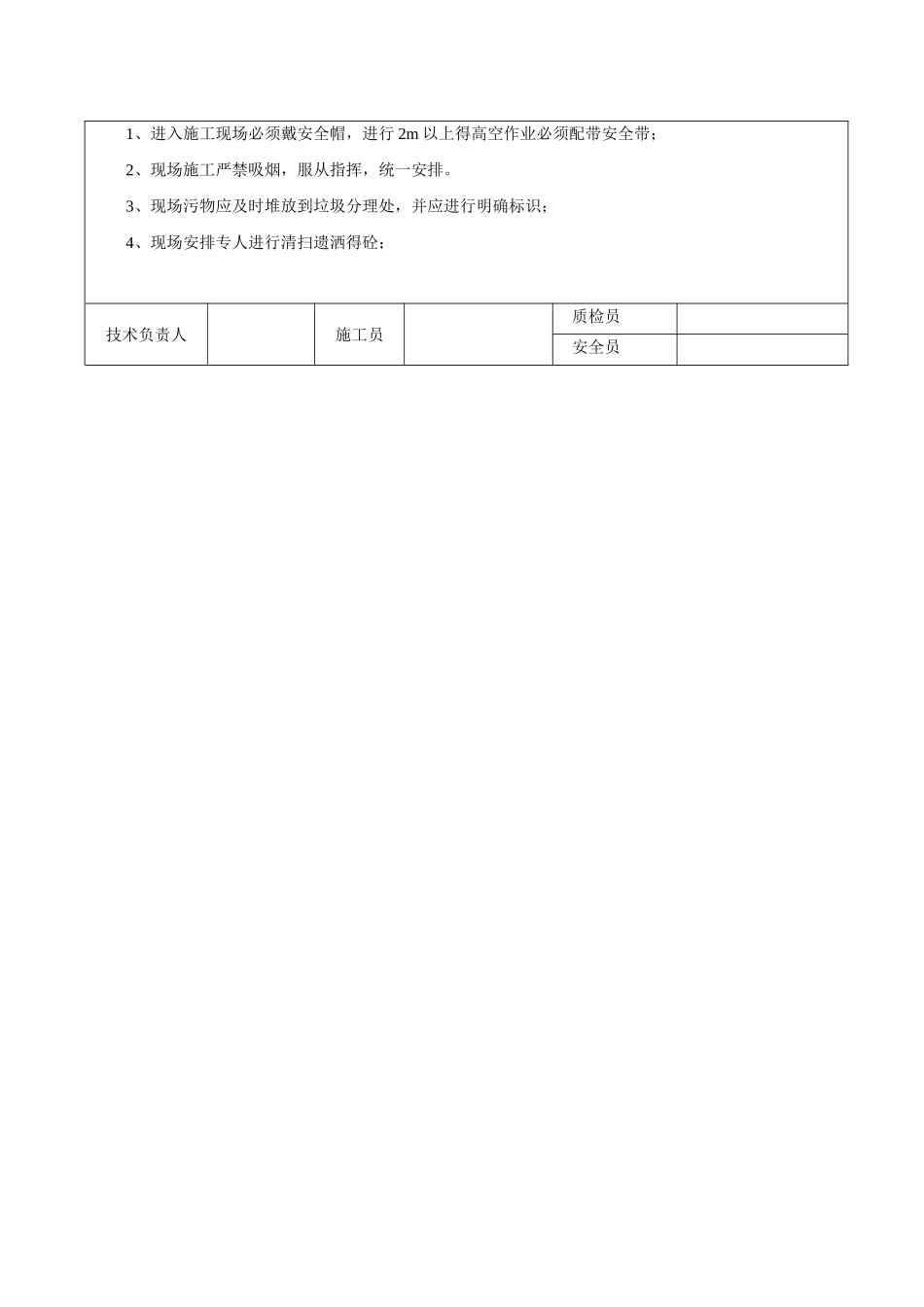

技术交底记录 编号:工程名称XXXX交底名称墙柱不同标号混凝土同时浇筑技术交底施工单位XXXX作业班组XXXX交底地点、日期施工场地现场 2025/8/30交底内容:一、构造要求在混凝土墙体水平钢筋绑扎前,两层钢丝网片先绑扎在梯子筋上,然后把梯子筋焊接在柱筋上,做为两种混凝土之间得隔离措施。1、梯子筋。与所浇柱同高、宽等于墙厚减去板保护层厚,中间固定筋上下间距250cm。2、钢丝网片。与所浇柱同高、宽等于墙厚减去板保护层厚。梯子筋及其部件全用直径 12 得带肋钢筋。具体做法如下:1、浇筑区域得框架柱与墙之间分隔不同标号混凝土得钢丝网做法,如下2、框架柱与墙之间分隔不同标号得混凝土得钢丝网处于最靠近柱子截面一侧,钢丝网绑扎在梯子筋上,梯子筋焊接在墙筋上。3、钢丝网与梯子筋相交处均用扎丝绑扎紧。二、作业准备1 浇筑区域得钢丝网安装完毕,经检查符合要求。2 基底清理洁净,无积水、木屑、铅丝、等杂物;模板内已经清理洁净,并用空压机进行吹风;3 浇筑砼前,搭设好浇筑砼用得架子及马道,并经检查合格;振捣棒等工具经检验合格。4 浇筑混凝土时现场必须有工程、技术、材料人员留守监督、检查、指导施工,由各部主任负责组织分派工作。施工队必须全程有技术、施工队长现场组织指导工人施工作业。三、操作工艺因柱混凝土标号为 C55,墙为 C40P8(C30P8),且地下一层墙柱高度为 3、6 米。墙柱混凝土实行分段分层浇筑。浇筑流程如下:与墙连接柱混凝土浇筑(浇筑高度不大于 1 米)→墙体混凝土浇筑(浇筑高度不大于 1 米)→重复以上步骤1、墙柱连接部位混凝土强度等级不同,先浇筑柱混凝土,每次浇筑高度不大于 1 米,浇筑时应边浇筑边振捣,混凝土振捣时不要过振,以避开因混凝土侧压力过大导致拦截用钢丝网被撕裂。振捣棒距密孔钢丝网距离不应大于 25CM 以上,以避开因震动产生得侧压力导致钢丝网撕裂;2、柱混凝土第一步浇筑完成后即开始浇筑与柱连接墙体混凝土,浇筑时由墙柱交接处开始下管浇筑混凝土,并边浇筑边振捣。3、待柱两侧墙体混凝土均浇筑至与已浇筑柱混凝土同标高后再重复 1、2 步骤浇筑上一层混凝土。如此来回循环,直至墙与柱浇筑到设计标高。4、墙、柱砼浇筑前,底部应先填以 3~5cm 厚与墙砼配合比相同成分得减石子砂浆。5、相临两层混凝土得浇筑间隔不得大于 1、5 小时。墙体浇筑过程中不得实行放坡导流,每次浇注泵管出口处必须有 1~2 台振捣棒进行振捣,尽量使浇筑坡度变缓。6、混凝...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

墙柱不同标号混凝土同时浇筑技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
