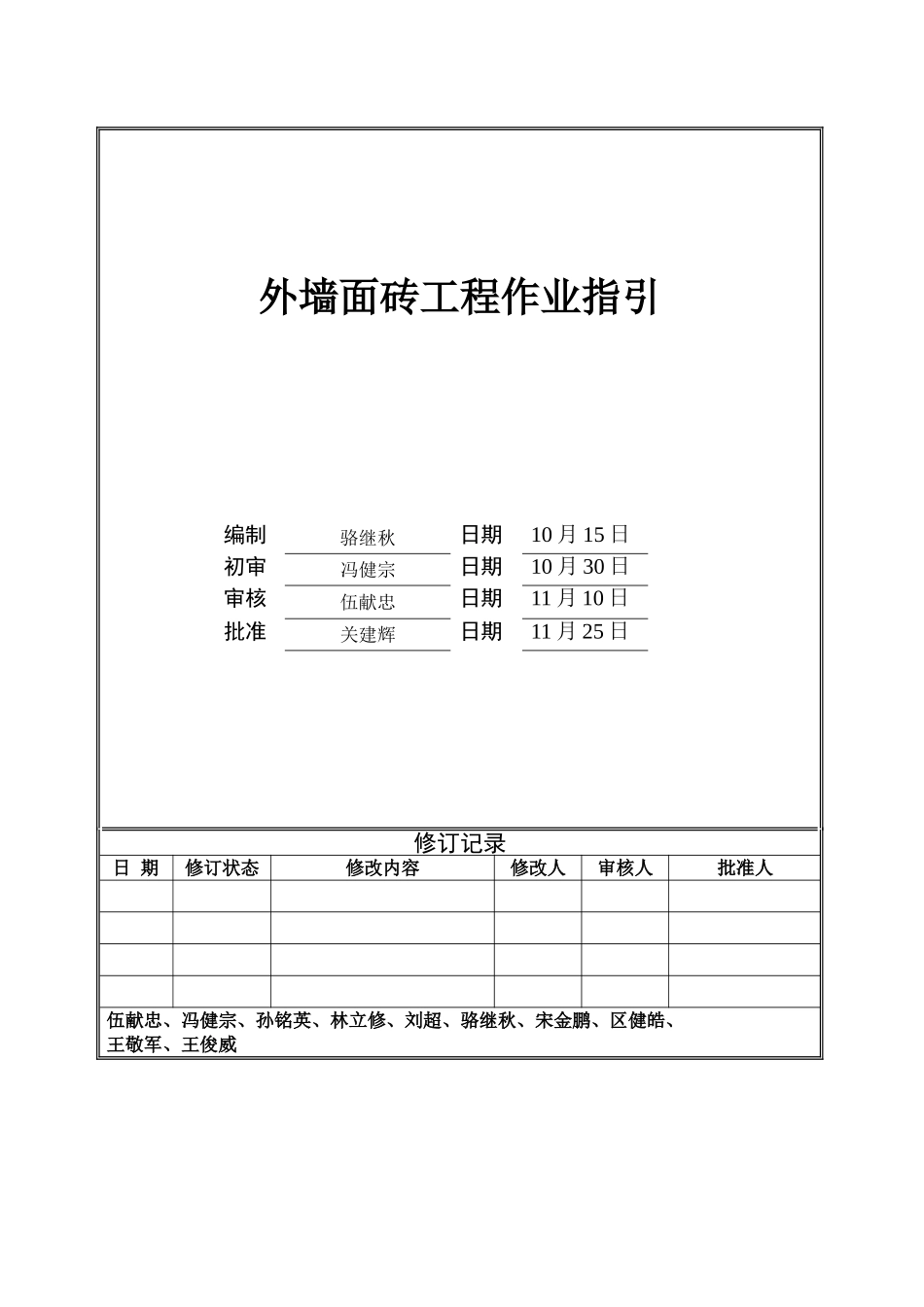

外墙面砖工程作业指引编制骆继秋日期10 月 15 日初审冯健宗日期10 月 30 日审核伍献忠日期11 月 10 日批准关建辉日期11 月 25 日修订记录日 期修订状态修改内容修改人审核人批准人伍献忠、冯健宗、孙铭英、林立修、刘超、骆继秋、宋金鹏、区健皓、王敬军、王俊威1目的: 明确外墙面砖工程的标准做法,提高外墙面砖实测质量及观感质量,提升客户对于工程质量的满意度。2适用范围:适用于时代地产所有在建及新建项目。3编制依据:《建筑工程饰面砖粘结强度检验标准》JGJ110-20254、外墙面砖工程标准做法4.1 原材料4.1.1:砂浆拌制采纳河砂(过筛级配中砂)。大面施工前必须送检合格。4.1.2:使用复合硅酸盐水泥 32.5#。水泥避开受潮、结块。大面施工前必须送检合格。 4.1.3:面砖:其品种、规格、尺寸、色泽、图案应一致,必须符合设计规定。不得有缺楞、掉角、暗痕和裂纹等缺陷,面砖的吸水率不得大于 6%。大面施工前必须送检合格。背面必须有燕尾槽的产品,增加面砖粘结力。4.1.5:专用面砖勾缝剂,检测合格方可使用。(必须具有抗渗性能,外墙面砖不宜勾缝。)4.1.6:专用面砖粘结剂,检测合格方可使用。(推举汉高和巴斯夫品牌)。4.1.7 粘结材料在现场进行样板铺贴后做粘结强度拉拔测试,根据 JGJ110-97 要求粘结强度不应小于 0.4Mpa;满足要求后方可大面积施工。4.2 施工工具4.2.1:抹刀4.2.2:卷尺 4.2.3:刮尺4.2.4:阴/阳角抹刀 4.2.5:普通斗车。使用范围:不穿行于室内时使用 4.2.6:灰槽 4.2.7:溜缝器4.2.8:填缝器(外墙面砖不宜勾缝)4.3 操作工艺流程4.3.1 找平层施工4.3.1.1:面砖排砖图纸(尺寸须根据现场实际尺寸标注)4.3.1.2:基层处理(推举机械喷浆),外墙加气混凝土砌块全部挂网(20×20 目 Φ1.6mm热镀锌丝网,并用尼龙锚栓固定),基层须经监理验收合格后方可进行底层抹灰施工4.3. 1.3:贴灰饼4.3. 1.4:大面积抹灰,每层须设置分隔缝。表面禁止压光处理。抹灰施工完毕,须会同业主和监理验收合格后方可进行下道工序。(抹灰之前必须对外墙浇水湿润)找平层应分层施工每层厚度不应大于7mm,严禁空鼓,分层施工,应在前一层终凝后再抹后一层,找平层厚度不应大于20mm,若超过此值必须实行加固措施。找平层施工完毕在终凝后必须进行浇水养护。4.3.2界面处理施工4.3.2.1 界面剂搅拌:按比例将清水倒入容器 中 , 加 入 干 粉 料 后 , 搅 拌 3min , 静 置2min,再搅拌 30 秒后即...
