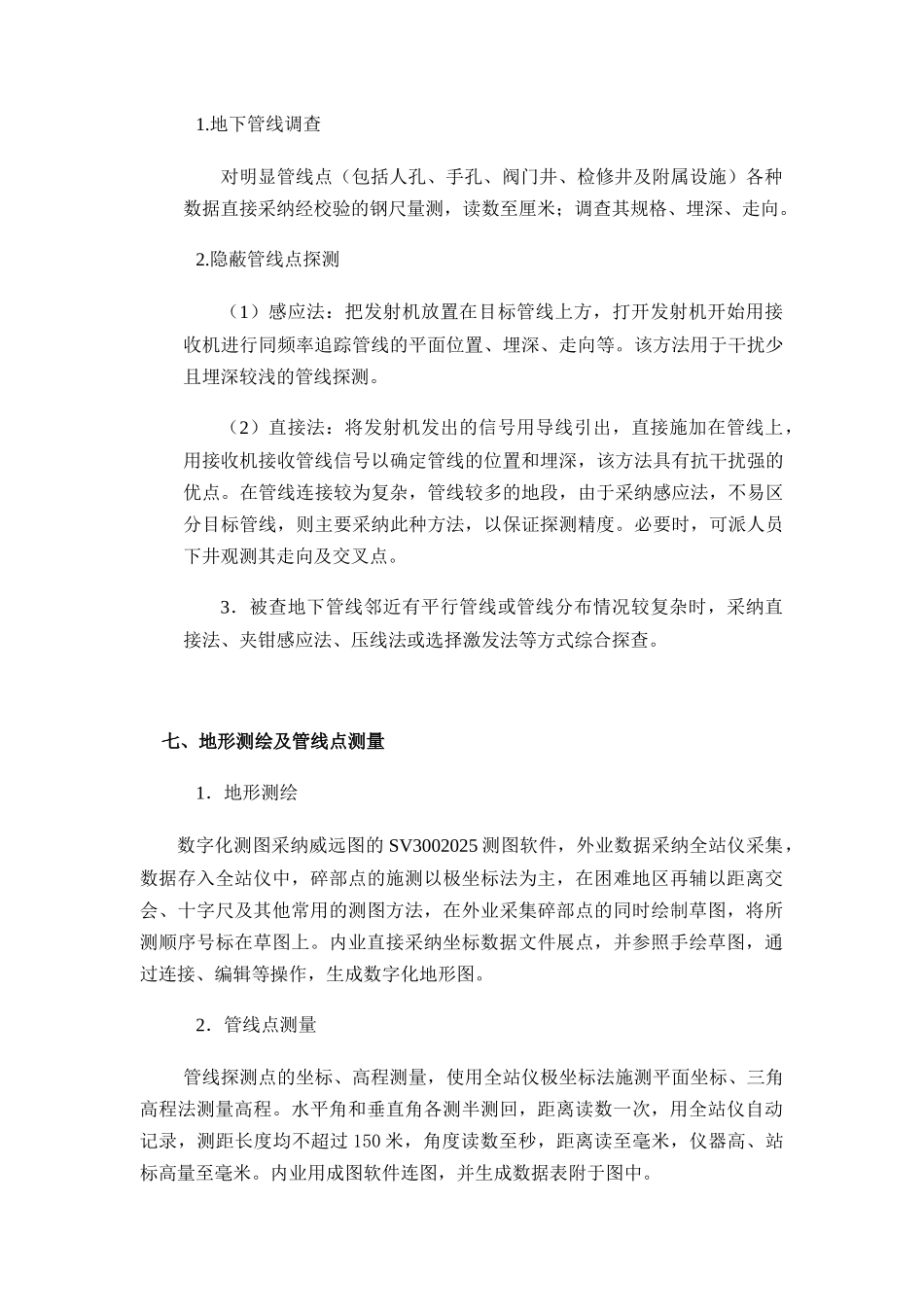

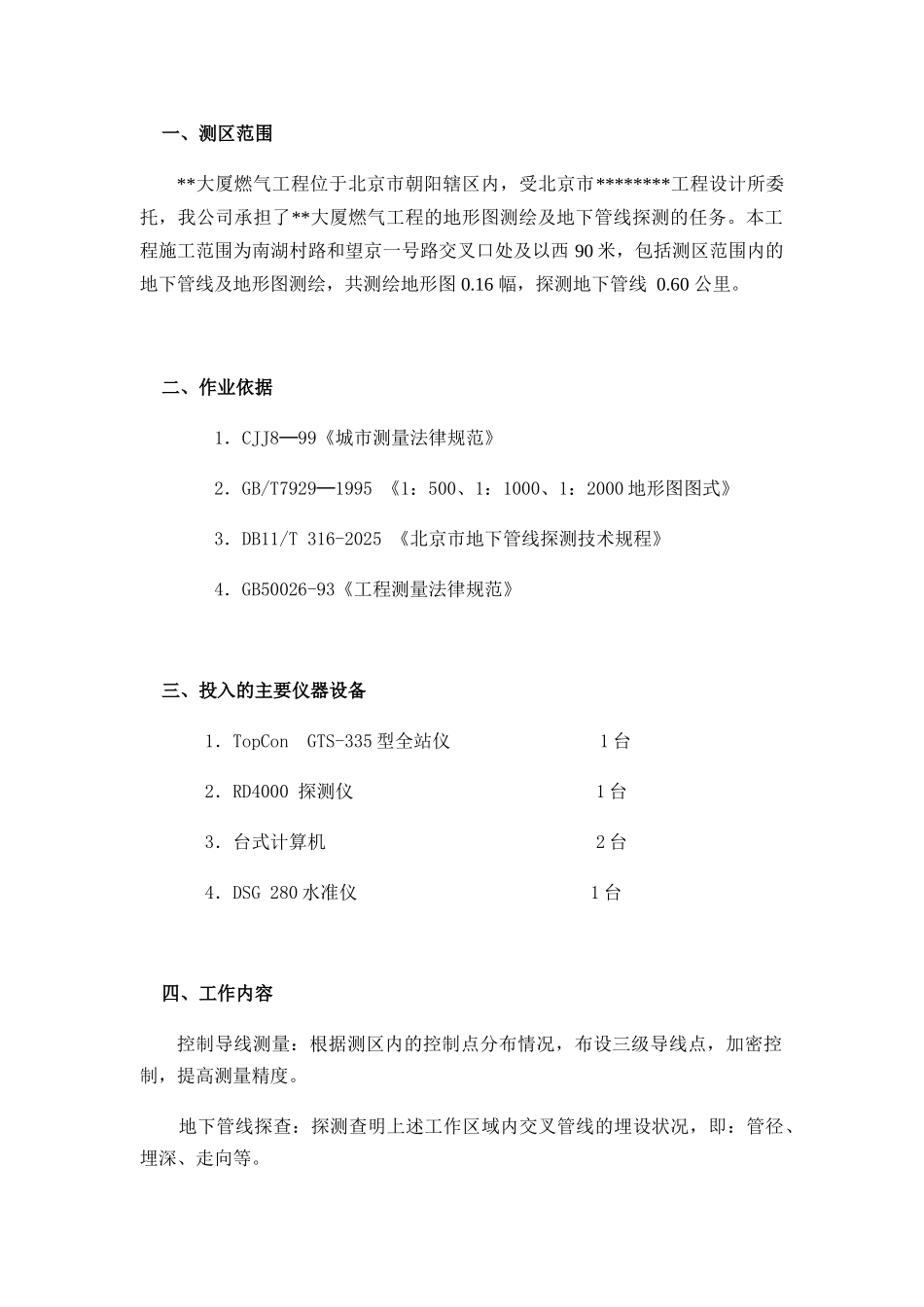

一、测区范围**大厦燃气工程位于北京市朝阳辖区内,受北京市********工程设计所委托,我公司承担了**大厦燃气工程的地形图测绘及地下管线探测的任务。本工程施工范围为南湖村路和望京一号路交叉口处及以西 90 米,包括测区范围内的地下管线及地形图测绘,共测绘地形图 0.16 幅,探测地下管线 0.60 公里。二、作业依据 1.CJJ8─99《城市测量法律规范》 2.GB/T7929─1995 《1:500、1:1000、1:2000 地形图图式》 3.DB11/T 316-2025 《北京市地下管线探测技术规程》 4.GB50026-93《工程测量法律规范》三、投入的主要仪器设备 1.TopCon GTS-335 型全站仪 1 台 2.RD4000 探测仪 1 台 3.台式计算机 2 台 4.DSG 280 水准仪 1 台四、工作内容控制导线测量:根据测区内的控制点分布情况,布设三级导线点,加密控制,提高测量精度。 地下管线探查:探测查明上述工作区域内交叉管线的埋设状况,即:管径、埋深、走向等。地下管线测量:将详细的探查点用测量仪器采集坐标。形成管线图:将上述两项采集的原始数据经过处理,形成管线图。地形图测绘:采集工作区域内的地物点坐标,手绘草图,经软件处理形成地形图。五、控制测量本次工程共收集测量控制点 4 个,经检核能够满足测量精度的要求。做附和导线一条,长度为 1.5 公里,施测水准测量 1.5 公里。1.控制测量施测:导线采纳 TOPCON-335 全站仪施测,水平角测量一测回,距离往返站各测量平距一测回,各项指标严格执行规程及法律规范要求。2. 导线平差:用清华山维“NASEW 95”软件进行严密平差。平差计算后均符合法律规范及规程要求。3.水准测量:水准测量按图根水准要求施测,观测指标严格按法律规范执行。4.水准测量用清华山维“NASEW 95”软件进行严密平差。5.控制点成果表:六、地下管线探查本次工程管线探查施工采纳实地开井调查与管线探测仪探测相结合的方法。1.地下管线调查对明显管线点(包括人孔、手孔、阀门井、检修井及附属设施)各种数据直接采纳经校验的钢尺量测,读数至厘米;调查其规格、埋深、走向。2.隐蔽管线点探测(1)感应法:把发射机放置在目标管线上方,打开发射机开始用接收机进行同频率追踪管线的平面位置、埋深、走向等。该方法用于干扰少且埋深较浅的管线探测。(2)直接法:将发射机发出的信号用导线引出,直接施加在管线上,用接收机接收管线信号以确定管线的位置和埋深,该方法具有抗干扰强的优点。在管线连接较为复...
