承台施工方案(井点降水)本施工方案实施由具有从事多年井点降水施工经验的专业作业班组完成
下面对实施井点降水的承台施工方案作简要介绍
一、 准备工作1、材料准备提前计划采购井点降水要用到的材料,如井点管(按增加 2%数量备用)、连接管、集水总管、滤料、粘土、高压水枪、皮管等,封底垫层用的碎石,护坡用的帆布或土工布
2、主要机具设备真空泵、高压清水泵、潜水泵、泥浆泵,要求真空泵必须有一台备用
EX200 挖掘机,土方运输车,装载机等
为保证该工程的顺利竣工,达到竣工验收的质量要求,我公司将针对该工程特点,调用先进的设备仪器到现场进行施工,所有机械设备工程开工前三天内进场,并调试完毕

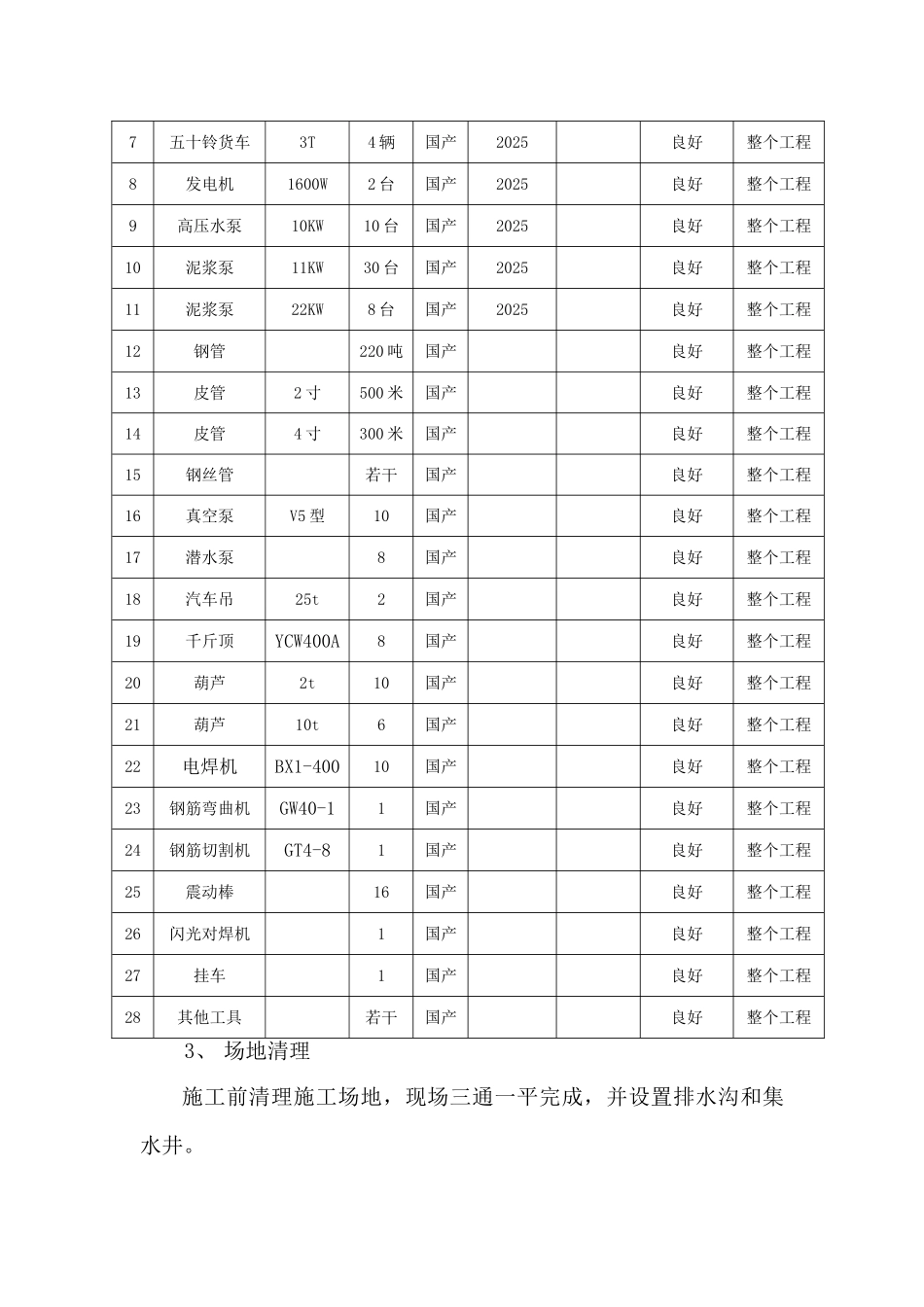

请参照下面的机械设备表:序号机械或设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1水准仪S101 套国产2025良好整个工程2抓铲挖掘机EX2001 台日产2025良好整个工程3人力车10 辆国产2025良好整个工程4装载机ZL501 辆日产2025良好整个工程5自卸汽车5T6 辆国产2025良好整个工程6数码相机1 台日本2025良好整个工程7五十铃货车3T4 辆国产2025良好整个工程8发电机1600W2 台国产2025良好整个工程9高压水泵10KW10 台国产2025良好整个工程10泥浆泵11KW30 台国产2025良好整个工程11泥浆泵22KW8 台国产2025良好整个工程12钢管220 吨国产良好整个工程13皮管2 寸500 米国产良好整个工程14皮管4 寸300 米国产良好整个工程15钢丝管若干国产良好整个工程16真空泵V5 型10国产良好整个工程17潜水泵8国产良好整个工程18汽车吊25t2国产良好整个工程19千斤顶YCW400A8国产良好整个工程20葫芦2t10国产良好整个工程21葫芦10t6国产良好整个工程22电焊机BX1-40010国产良好整个工程2
