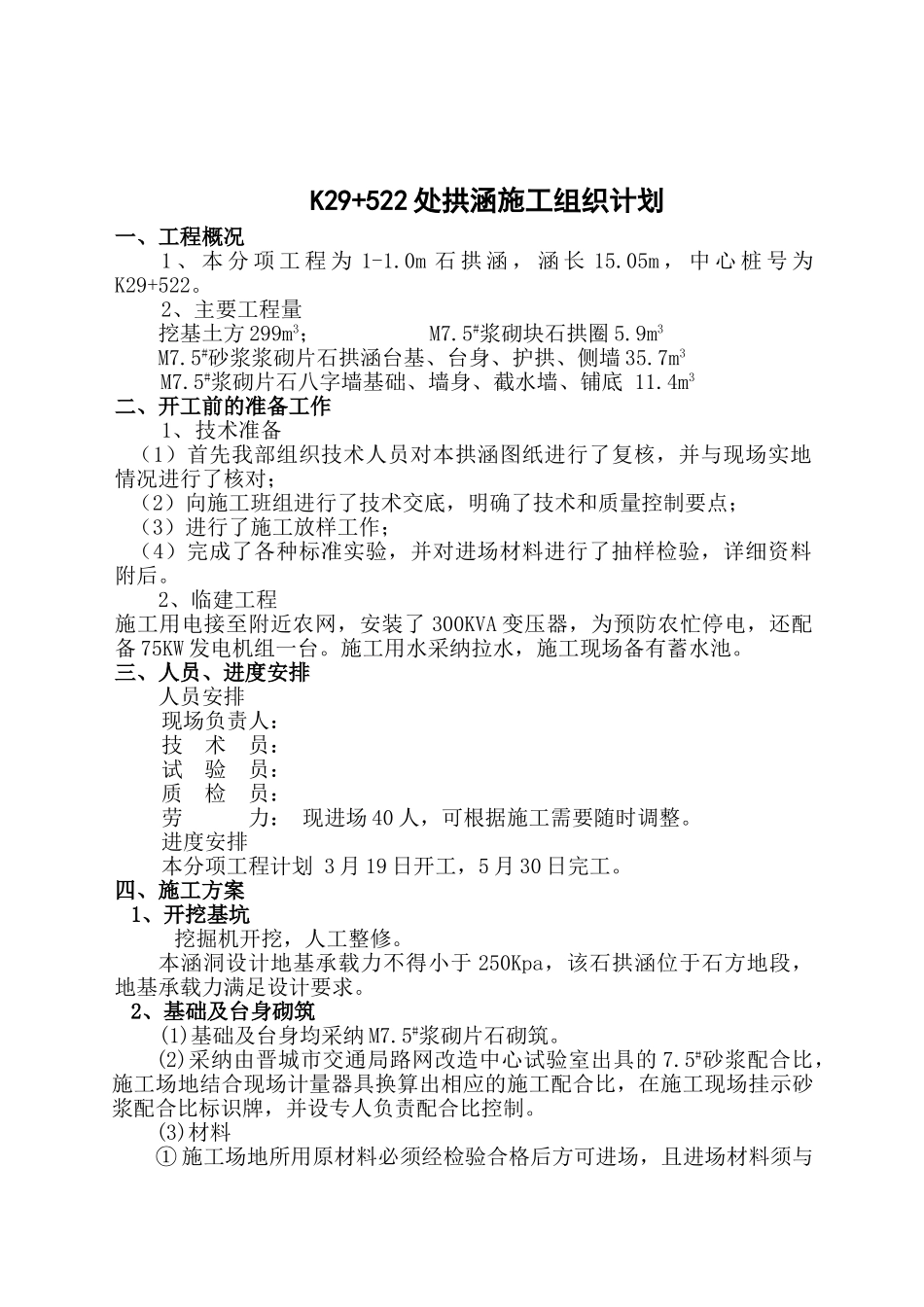

K29+522 处拱涵施工组织计划一、工程概况1 、 本 分 项 工 程 为 1-1
0m 石 拱 涵 , 涵 长 15
05m , 中 心 桩 号 为K29+522
2、主要工程量挖基土方 299m3; M7
5#浆砌块石拱圈 5
9m3 M7
5#砂浆浆砌片石拱涵台基、台身、护拱、侧墙 35
7m3 M7
5#浆砌片石八字墙基础、墙身、截水墙、铺底 11

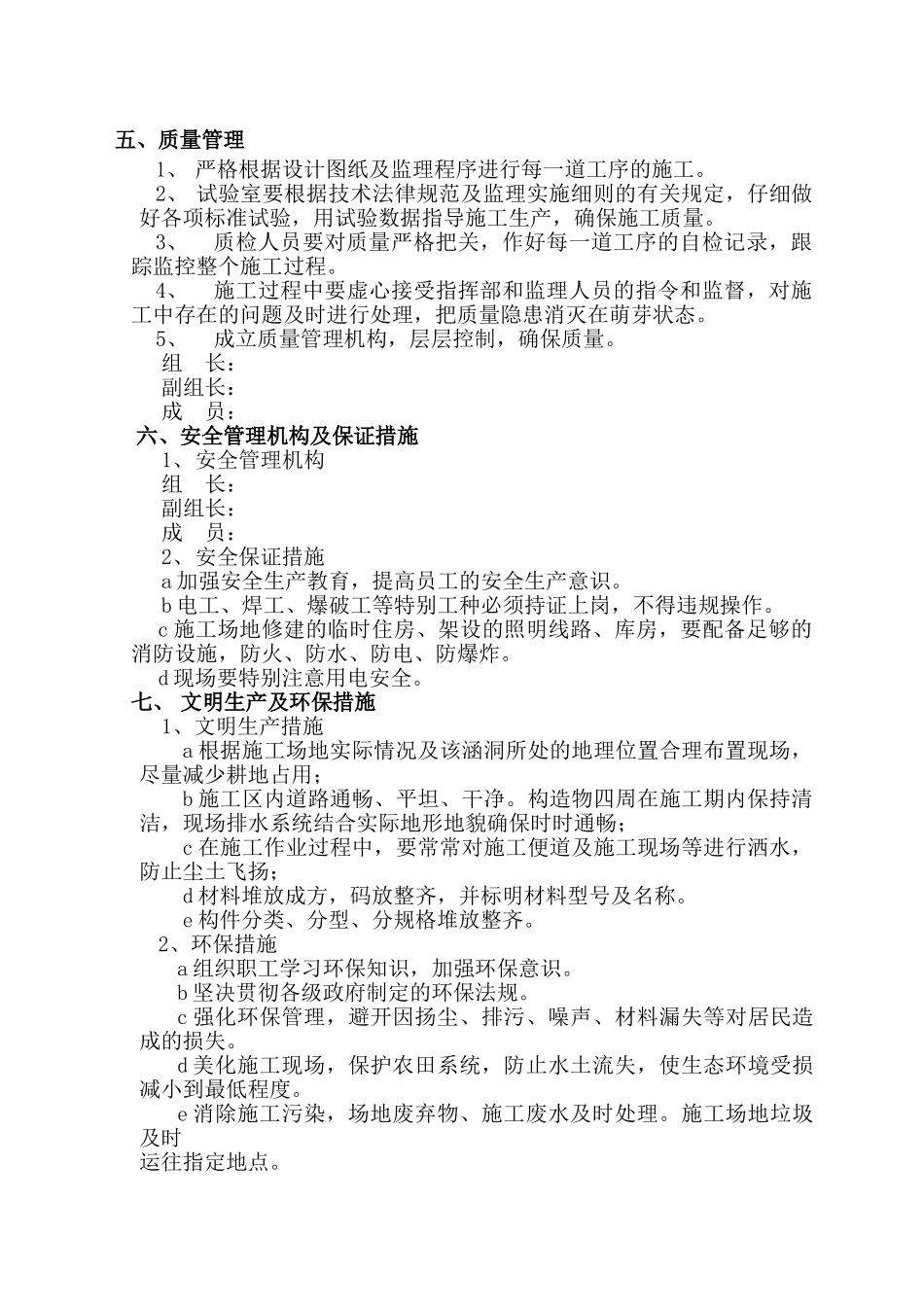

4m3 二、开工前的准备工作1、技术准备(1)首先我部组织技术人员对本拱涵图纸进行了复核,并与现场实地情况进行了核对;(2)向施工班组进行了技术交底,明确了技术和质量控制要点;(3)进行了施工放样工作;(4)完成了各种标准实验,并对进场材料进行了抽样检验,详细资料附后
2、临建工程施工用电接至附近农网,安装了 300KVA 变压器,为预防农忙停电,还配备 75KW 发电机组一台
施工用水采纳拉水,施工现场备有蓄水池
三、人员、进度安排人员安排现场负责人: 技 术 员: 试 验 员: 质 检 员: 劳 力: 现进场 40 人,可根据施工需要随时调整
进度安排本分项工程计划 3 月 19 日开工,5 月 30 日完工
四、施工方案1、开挖基坑挖掘机开挖,人工整修
本涵洞设计地基承载力不得小于 250Kpa,该石拱涵位于石方地段,地基承载力满足设计要求
2、基础及台身砌筑(1)基础及台身均采纳 M7

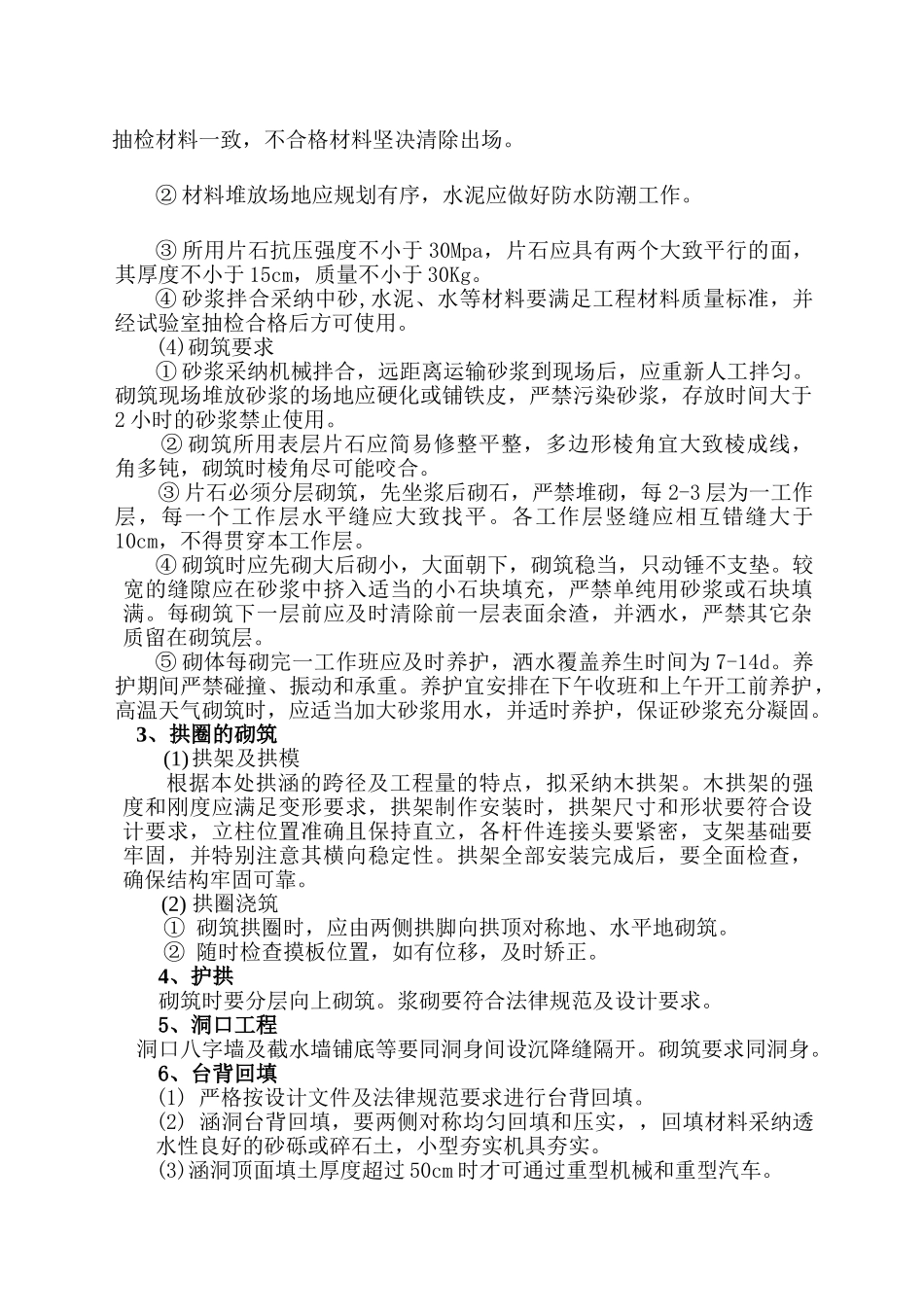

5#浆砌片石砌筑
(2)采纳由晋城市交通局路网改造中心试验室出具的 7
5#砂浆配合比,施工场地结合现场计量器具换算出相应的施工配合比,在施工现场挂示砂浆配合比标识牌,并设专人负责配合比控制
(3)材料① 施工场地所用原材料必须经检验合格后方可进场,且进场材料须与抽检材料一致,不合格材料坚决清除出场
② 材料堆放场地应规划有序,水泥应做好防水防潮工作
③ 所用片石抗压强度不小于 30Mpa,片石应具有两个大致平行的面,其厚度不小
