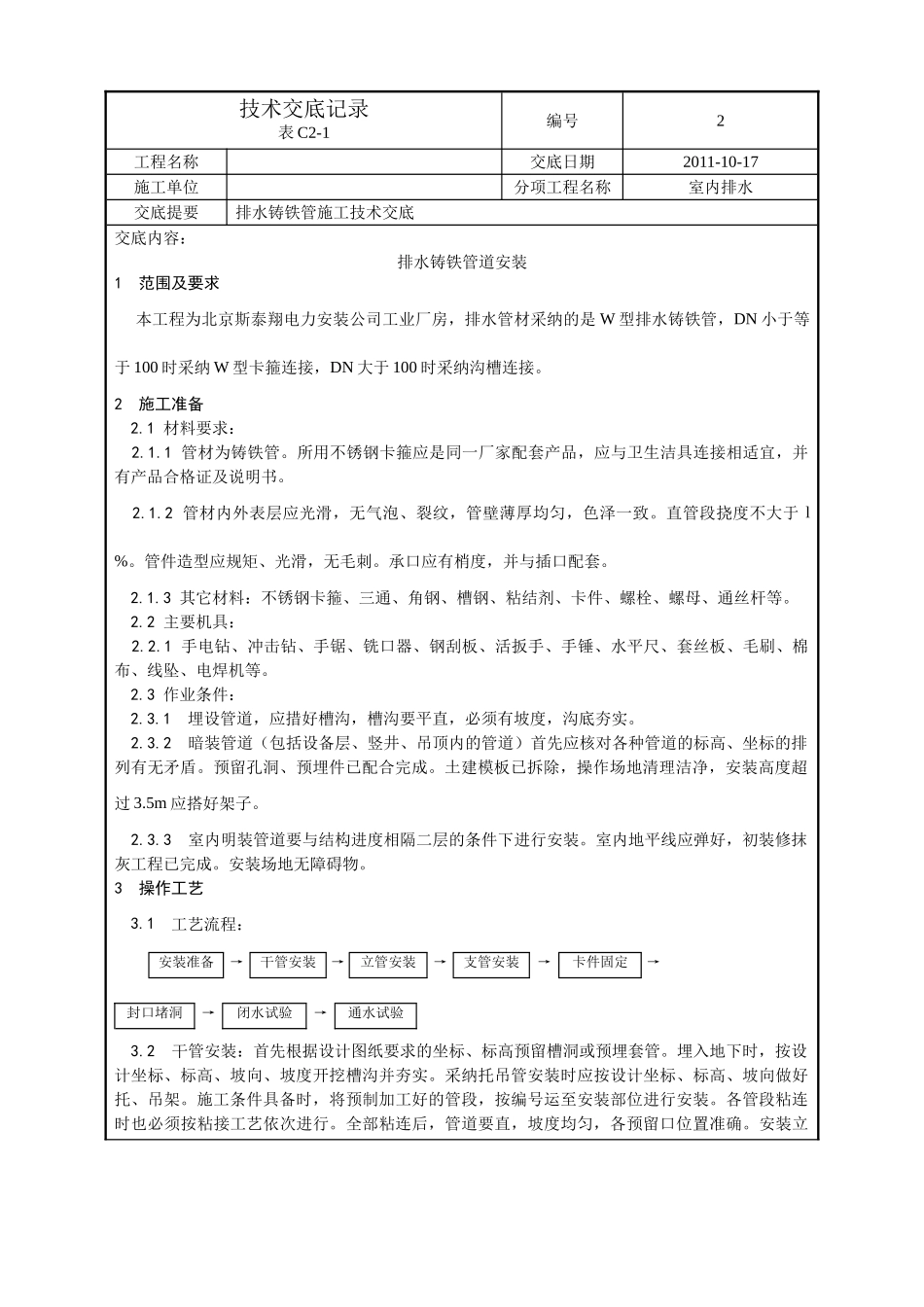

技术交底记录表 C2-1编号2工程名称交底日期2011-10-17施工单位分项工程名称室内排水交底提要排水铸铁管施工技术交底交底内容:排水铸铁管道安装1 范围及要求 本工程为北京斯泰翔电力安装公司工业厂房,排水管材采纳的是 W 型排水铸铁管,DN 小于等于 100 时采纳 W 型卡箍连接,DN 大于 100 时采纳沟槽连接
2 施工准备 2
1 材料要求: 2
1 管材为铸铁管
所用不锈钢卡箍应是同一厂家配套产品,应与卫生洁具连接相适宜,并有产品合格证及说明书
2 管材内外表层应光滑,无气泡、裂纹,管壁薄厚均匀,色泽一致
直管段挠度不大于 l%
管件造型应规矩、光滑,无毛刺
承口应有梢度,并与插口配套
3 其它材料:不锈钢卡箍、三通、角钢、槽钢、粘结剂、卡件、螺栓、螺母、通丝杆等
2 主要机具: 2
1 手电钻、冲击钻、手锯、铣口器、钢刮板、活扳手、手锤、水平尺、套丝板、毛刷、棉布、线坠、电焊机等
3 作业条件: 2
1 埋设管道,应措好槽沟,槽沟要平直,必须有坡度,沟底夯实
2 暗装管道(包括设备层、竖井、吊顶内的管道)首先应核对各种管道的标高、坐标的排列有无矛盾
预留孔洞、预埋件已配合完成
土建模板已拆除,操作场地清理洁净,安装高度超过 3
5m 应搭好架子
3 室内明装管道要与结构进度相隔二层的条件下进行安装
室内地平线应弹好,初装修抹灰工程已完成
安装场地无障碍物
3 操作工艺 3
1 工艺流程:安装准备→干管安装→立管安装→支管安装→卡件固定→封口堵洞→闭水试验→通水试验 3
2 干管安装:首先根据设计图纸要求的坐标、标高预留槽洞或预埋套管

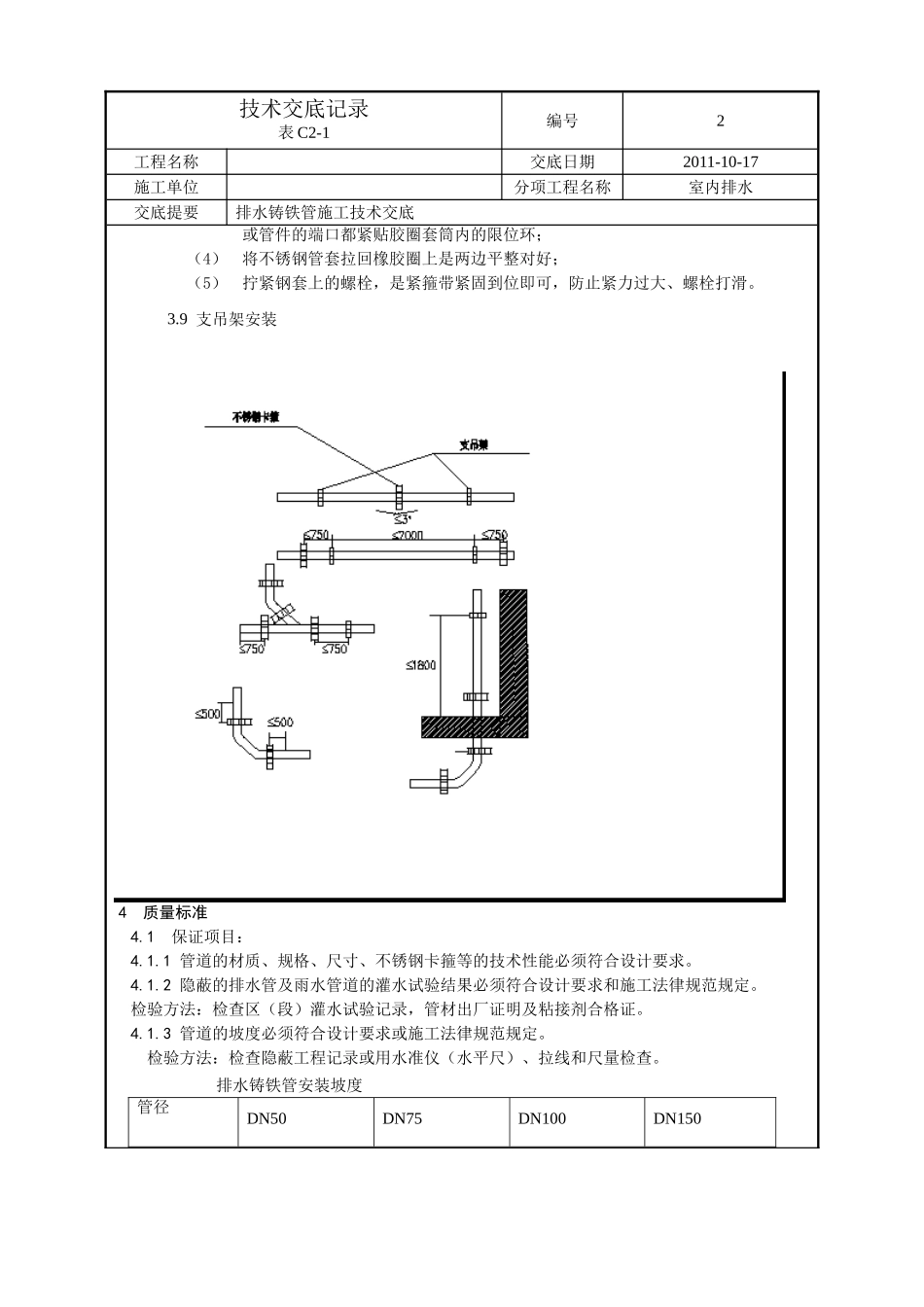

埋入地下时,按设计坐标、标高、坡向、坡度开挖槽沟并夯实
采纳托吊管安装时应按设计坐标、标高、坡向做好托、吊架

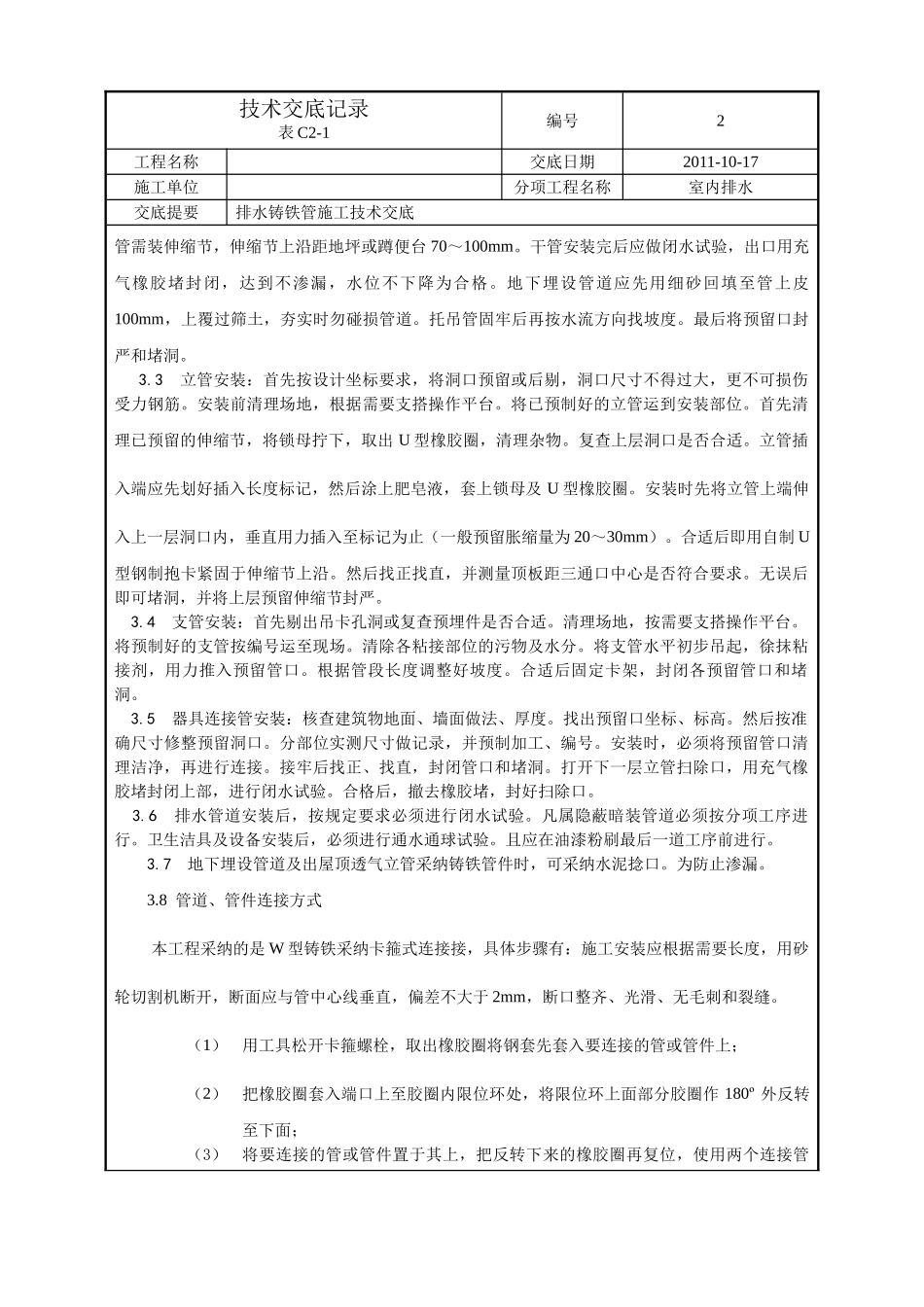

施工条件具备时,将预制加工好的管段,按编号运至安装部
