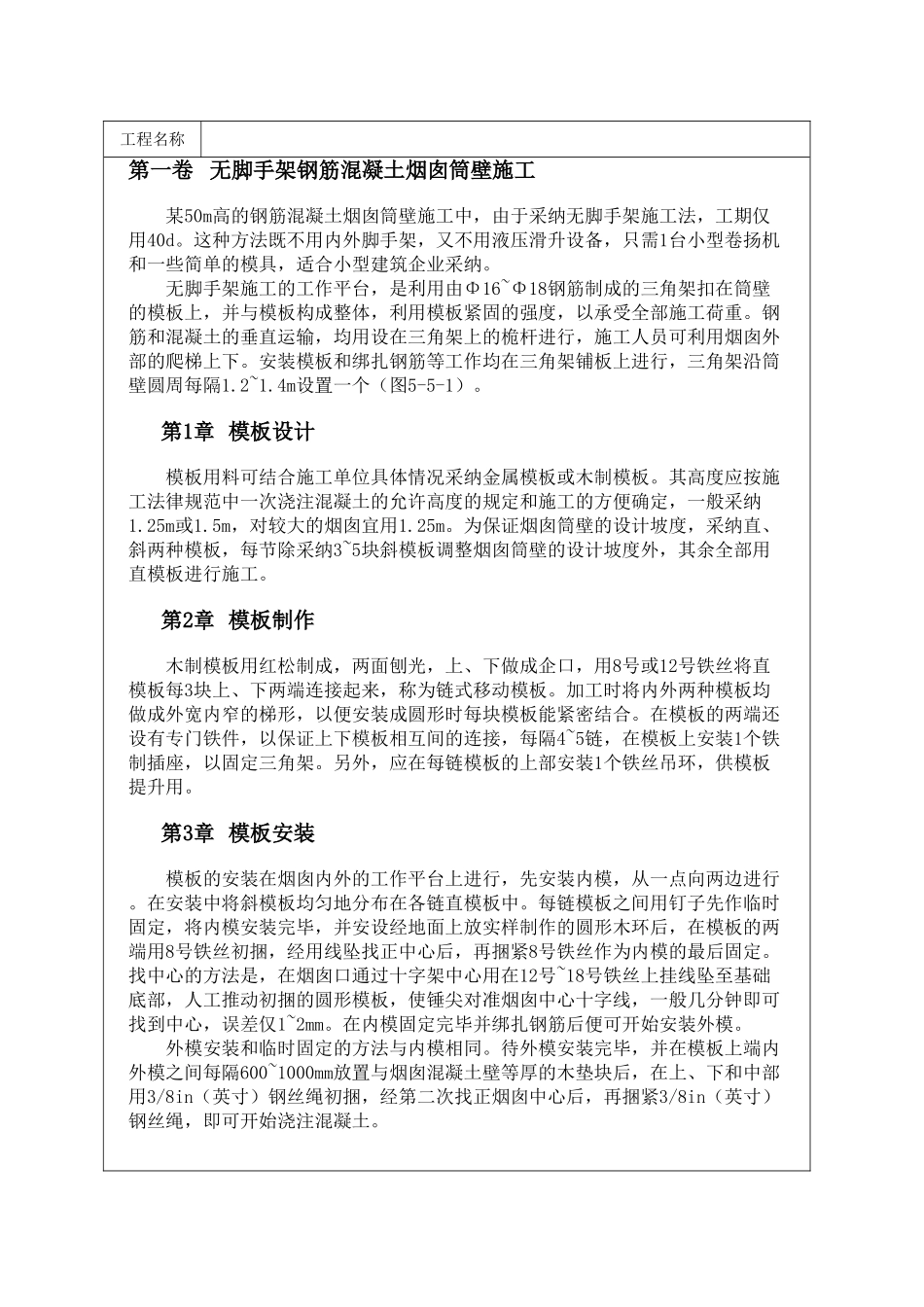

工程名称第一卷 无脚手架钢筋混凝土烟囱筒壁施工某50m高的钢筋混凝土烟囱筒壁施工中,由于采纳无脚手架施工法,工期仅用40d
这种方法既不用内外脚手架,又不用液压滑升设备,只需1台小型卷扬机和一些简单的模具,适合小型建筑企业采纳
无脚手架施工的工作平台,是利用由Φ16~Φ18钢筋制成的三角架扣在筒壁的模板上,并与模板构成整体,利用模板紧固的强度,以承受全部施工荷重
钢筋和混凝土的垂直运输,均用设在三角架上的桅杆进行,施工人员可利用烟囱外部的爬梯上下
安装模板和绑扎钢筋等工作均在三角架铺板上进行,三角架沿筒壁圆周每隔1
4m设置一个(图5-5-1)
第1章 模板设计模板用料可结合施工单位具体情况采纳金属模板或木制模板
其高度应按施工法律规范中一次浇注混凝土的允许高度的规定和施工的方便确定,一般采纳1
5m,对较大的烟囱宜用1
为保证烟囱筒壁的设计坡度,采纳直、斜两种模板,每节除采纳3~5块斜模板调整烟囱筒壁的设计坡度外,其余全部用直模板进行施工
第2章 模板制作木制模板用红松制成,两面刨光,上、下做成企口,用8号或12号铁丝将直模板每3块上、下两端连接起来,称为链式移动模板
加工时将内外两种模板均做成外宽内窄的梯形,以便安装成圆形时每块模板能紧密结合
在模板的两端还设有专门铁件,以保证上下模板相互间的连接,每隔4~5链,在模板上安装1个铁制插座,以固定三角架
另外,应在每链模板的上部安装1个铁丝吊环,供模板提升用
第3章 模板安装模板的安装在烟囱内外的工作平台上进行,先安装内模,从一点向两边进行
在安装中将斜模板均匀地分布在各链直模板中
每链模板之间用钉子先作临时固定,将内模安装完毕,并安设经地面上放实样制作的圆形木环后,在模板的两端用8号铁丝初捆,经用线坠找正中心后,再捆紧8号铁丝作为内模的最后固定
找中心的方法是,在烟囱口通过十字架中心用在12号
