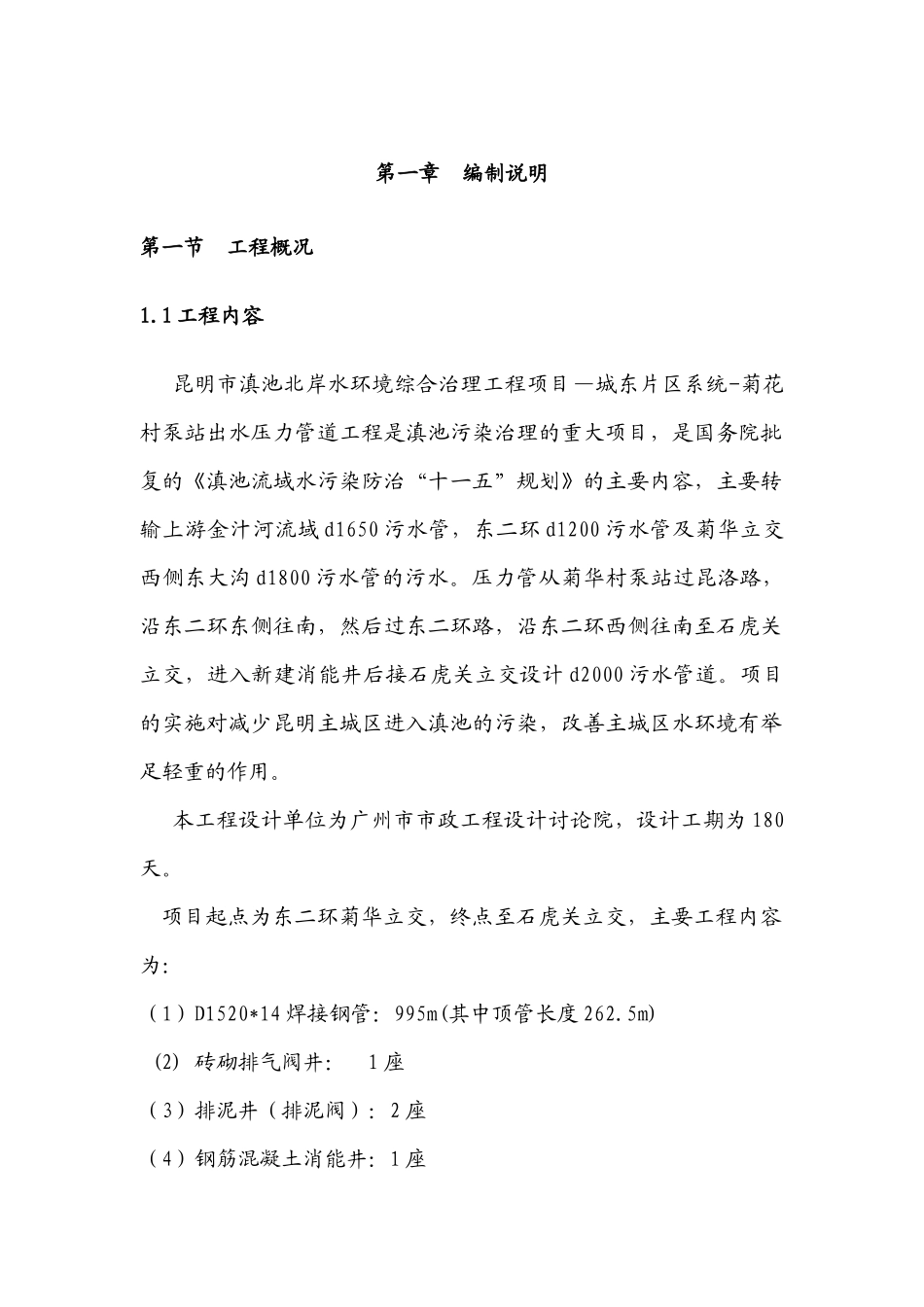

第一章 编制说明第一节 工程概况1
1 工程内容昆明市滇池北岸水环境综合治理工程项目—城东片区系统-菊花村泵站出水压力管道工程是滇池污染治理的重大项目,是国务院批复的《滇池流域水污染防治“十一五”规划》的主要内容,主要转输上游金汁河流域 d1650 污水管,东二环 d1200 污水管及菊华立交西侧东大沟 d1800 污水管的污水
压力管从菊华村泵站过昆洛路,沿东二环东侧往南,然后过东二环路,沿东二环西侧往南至石虎关立交,进入新建消能井后接石虎关立交设计 d2000 污水管道
项目的实施对减少昆明主城区进入滇池的污染,改善主城区水环境有举足轻重的作用
本工程设计单位为广州市市政工程设计讨论院,设计工期为 180天
项目起点为东二环菊华立交,终点至石虎关立交,主要工程内容为:(1)D1520*14 焊接钢管:995m(其中顶管长度 262

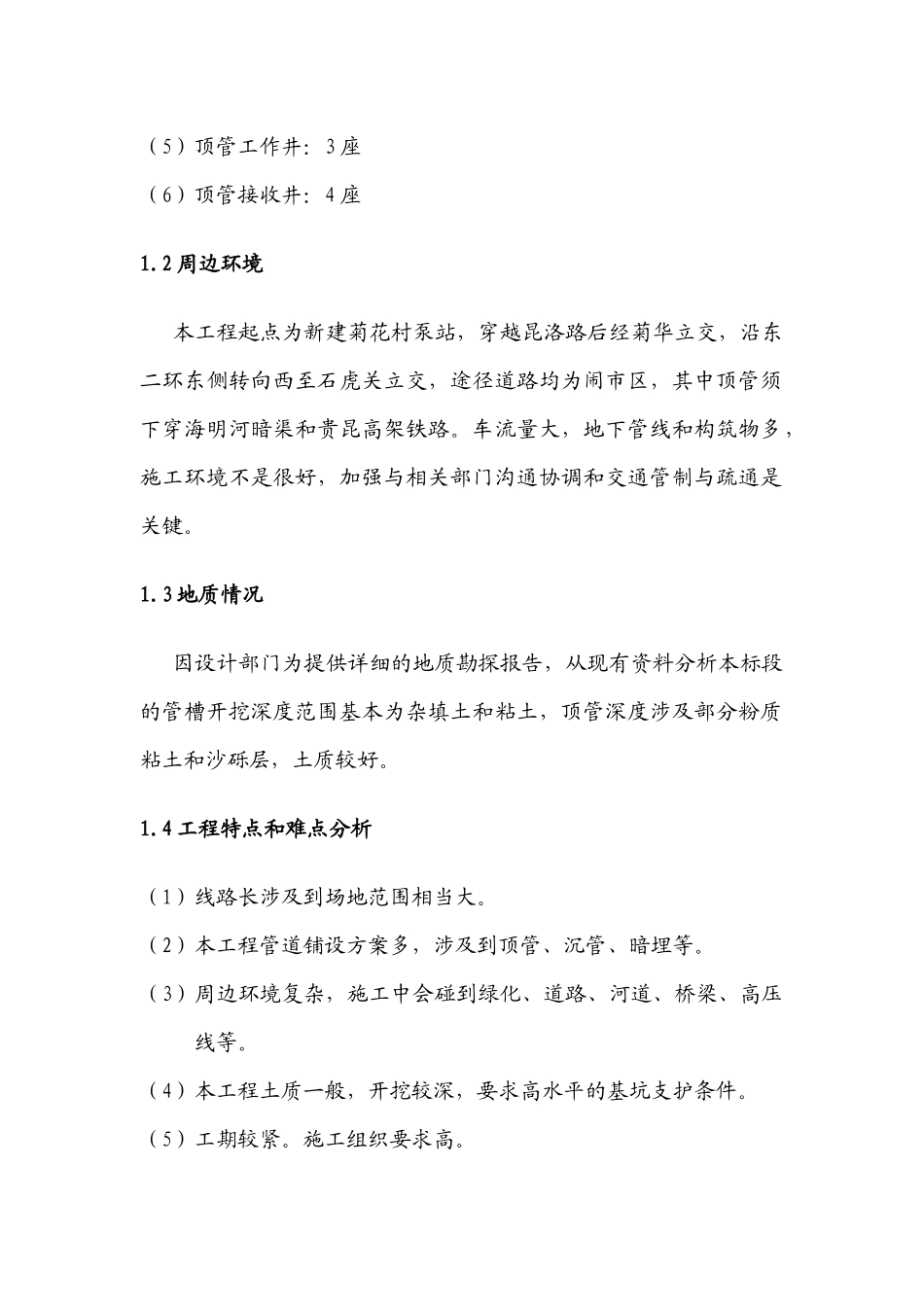

5m)(2) 砖砌排气阀井: 1 座(3)排泥井(排泥阀):2 座(4)钢筋混凝土消能井:1 座(5)顶管工作井:3 座(6)顶管接收井:4 座1
2 周边环境 本工程起点为新建菊花村泵站,穿越昆洛路后经菊华立交,沿东二环东侧转向西至石虎关立交,途径道路均为闹市区,其中顶管须下穿海明河暗渠和贵昆高架铁路
车流量大,地下管线和构筑物多,施工环境不是很好,加强与相关部门沟通协调和交通管制与疏通是关键
3 地质情况 因设计部门为提供详细的地质勘探报告,从现有资料分析本标段的管槽开挖深度范围基本为杂填土和粘土,顶管深度涉及部分粉质粘土和沙砾层,土质较好
4 工程特点和难点分析(1)线路长涉及到场地范围相当大
(2)本工程管道铺设方案多,涉及到顶管、沉管、暗埋等
(3)周边环境复杂,施工中会碰到绿化、道路、河道、桥梁、高压线等
(4)本工程土质一般,开挖较深,要求高水平的基坑支护条件
(5)工期较紧
施工组织要求高

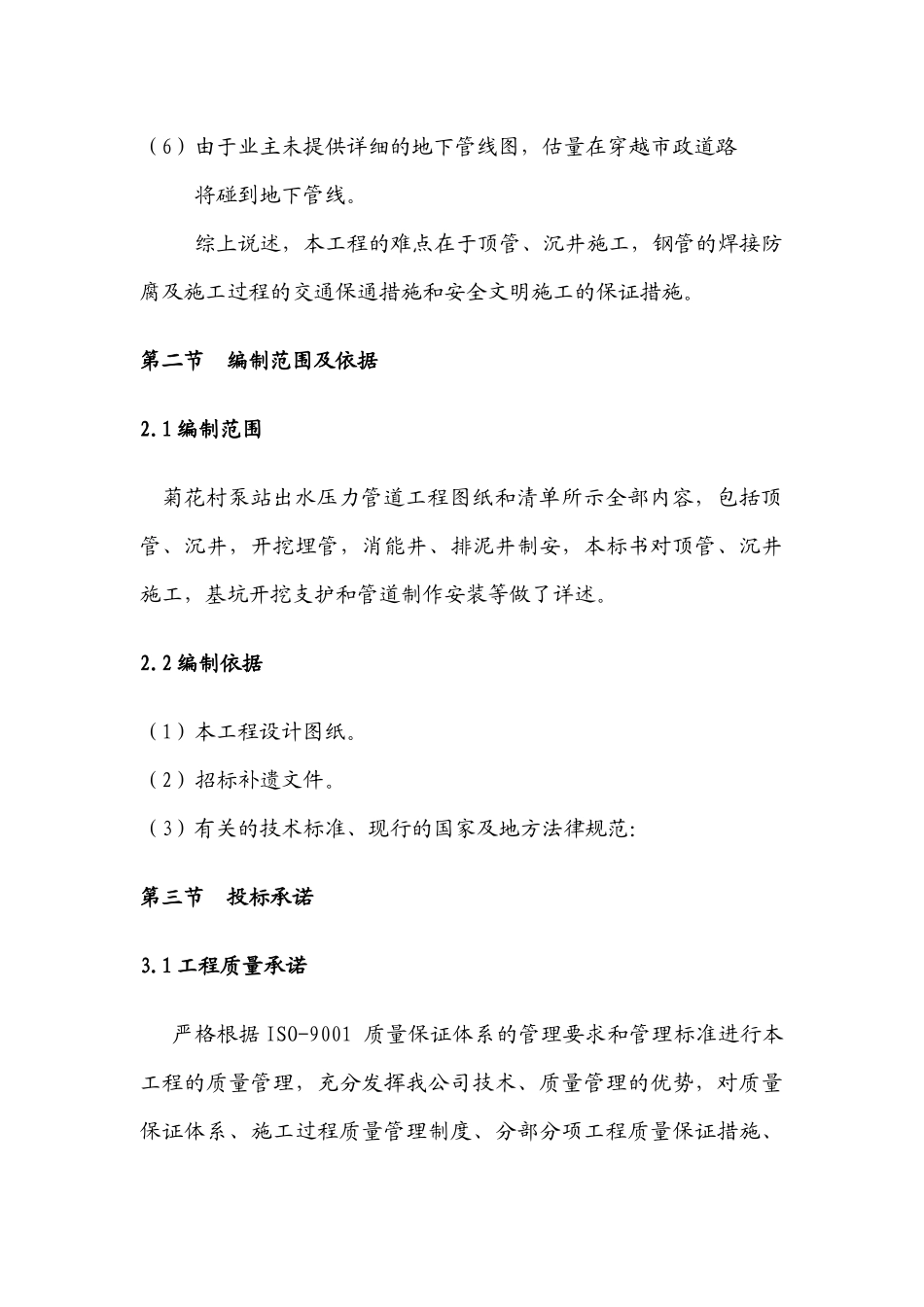

(6)由于业主未提供详细的地
