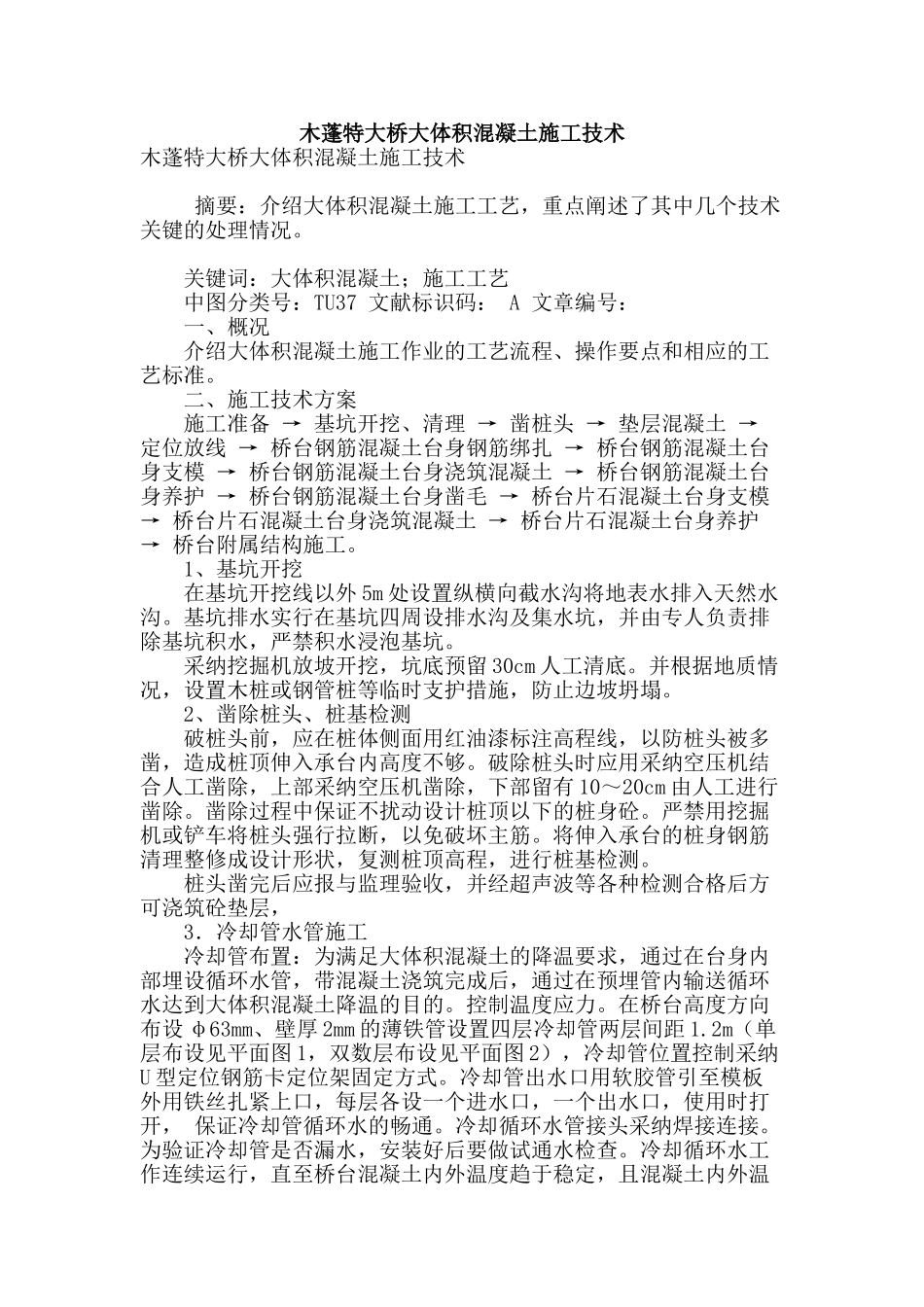

木蓬特大桥大体积混凝土施工技术木蓬特大桥大体积混凝土施工技术 摘要:介绍大体积混凝土施工工艺,重点阐述了其中几个技术关键的处理情况
关键词:大体积混凝土;施工工艺 中图分类号:TU37 文献标识码: A 文章编号: 一、概况 介绍大体积混凝土施工作业的工艺流程、操作要点和相应的工艺标准
二、施工技术方案 施工准备 → 基坑开挖、清理 → 凿桩头 → 垫层混凝土 → 定位放线 → 桥台钢筋混凝土台身钢筋绑扎 → 桥台钢筋混凝土台身支模 → 桥台钢筋混凝土台身浇筑混凝土 → 桥台钢筋混凝土台身养护 → 桥台钢筋混凝土台身凿毛 → 桥台片石混凝土台身支模 → 桥台片石混凝土台身浇筑混凝土 → 桥台片石混凝土台身养护 → 桥台附属结构施工
1、基坑开挖 在基坑开挖线以外 5m 处设置纵横向截水沟将地表水排入天然水沟
基坑排水实行在基坑四周设排水沟及集水坑,并由专人负责排除基坑积水,严禁积水浸泡基坑
采纳挖掘机放坡开挖,坑底预留 30cm 人工清底
并根据地质情况,设置木桩或钢管桩等临时支护措施,防止边坡坍塌
2、凿除桩头、桩基检测 破桩头前,应在桩体侧面用红油漆标注高程线,以防桩头被多凿,造成桩顶伸入承台内高度不够
破除桩头时应用采纳空压机结合人工凿除,上部采纳空压机凿除,下部留有 10~20cm 由人工进行凿除
凿除过程中保证不扰动设计桩顶以下的桩身砼
严禁用挖掘机或铲车将桩头强行拉断,以免破坏主筋
将伸入承台的桩身钢筋清理整修成设计形状,复测桩顶高程,进行桩基检测
桩头凿完后应报与监理验收,并经超声波等各种检测合格后方可浇筑砼垫层, 3.冷却管水管施工 冷却管布置:为满足大体积混凝土的降温要求,通过在台身内部埋设循环水管,带混凝土浇筑完成后,通过在预埋管内输送循环水达到大体积混凝土降温的目的
控制温度应力

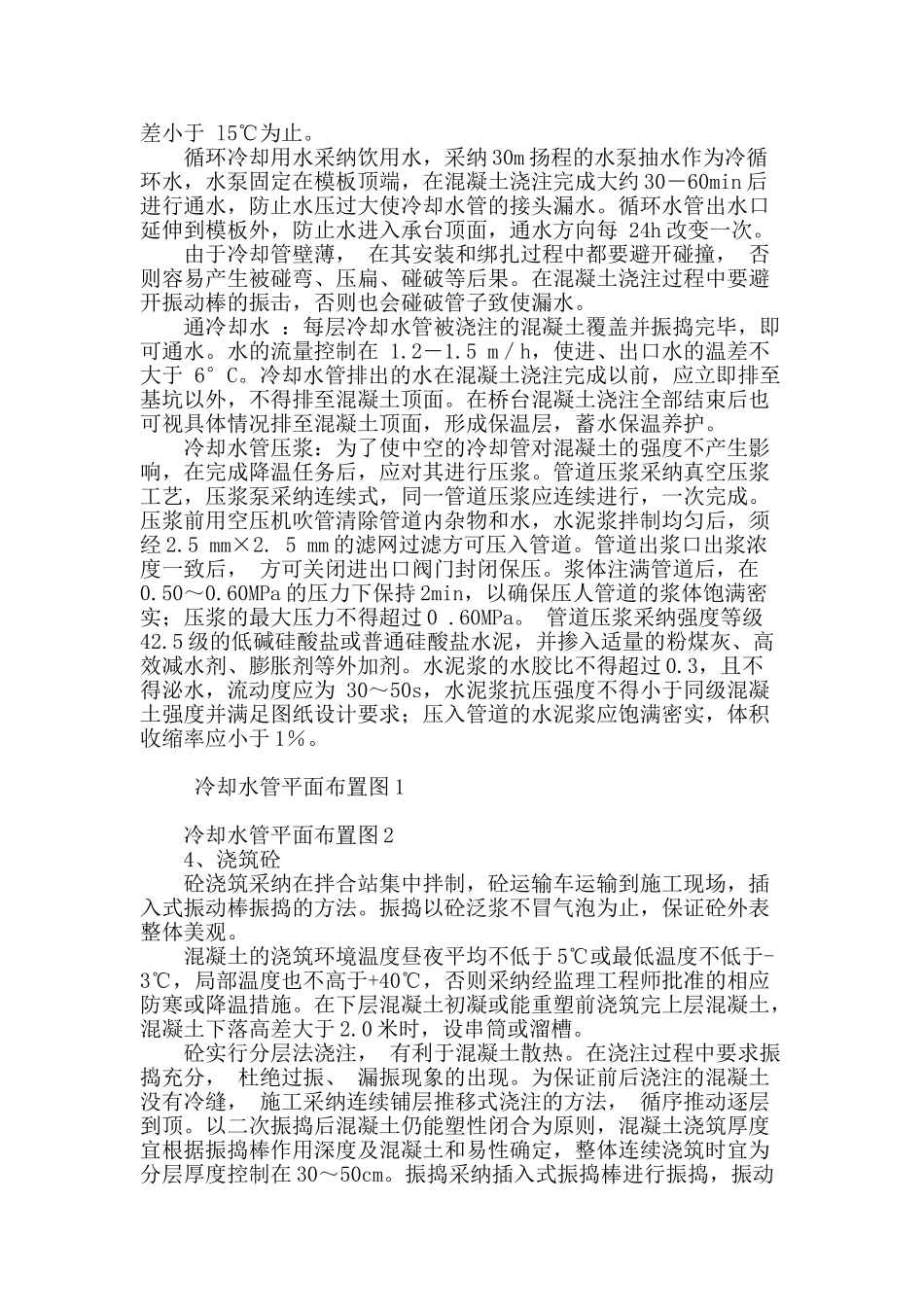

在桥台高度方向布设 φ63mm、壁厚 2mm 的薄铁管设置四
