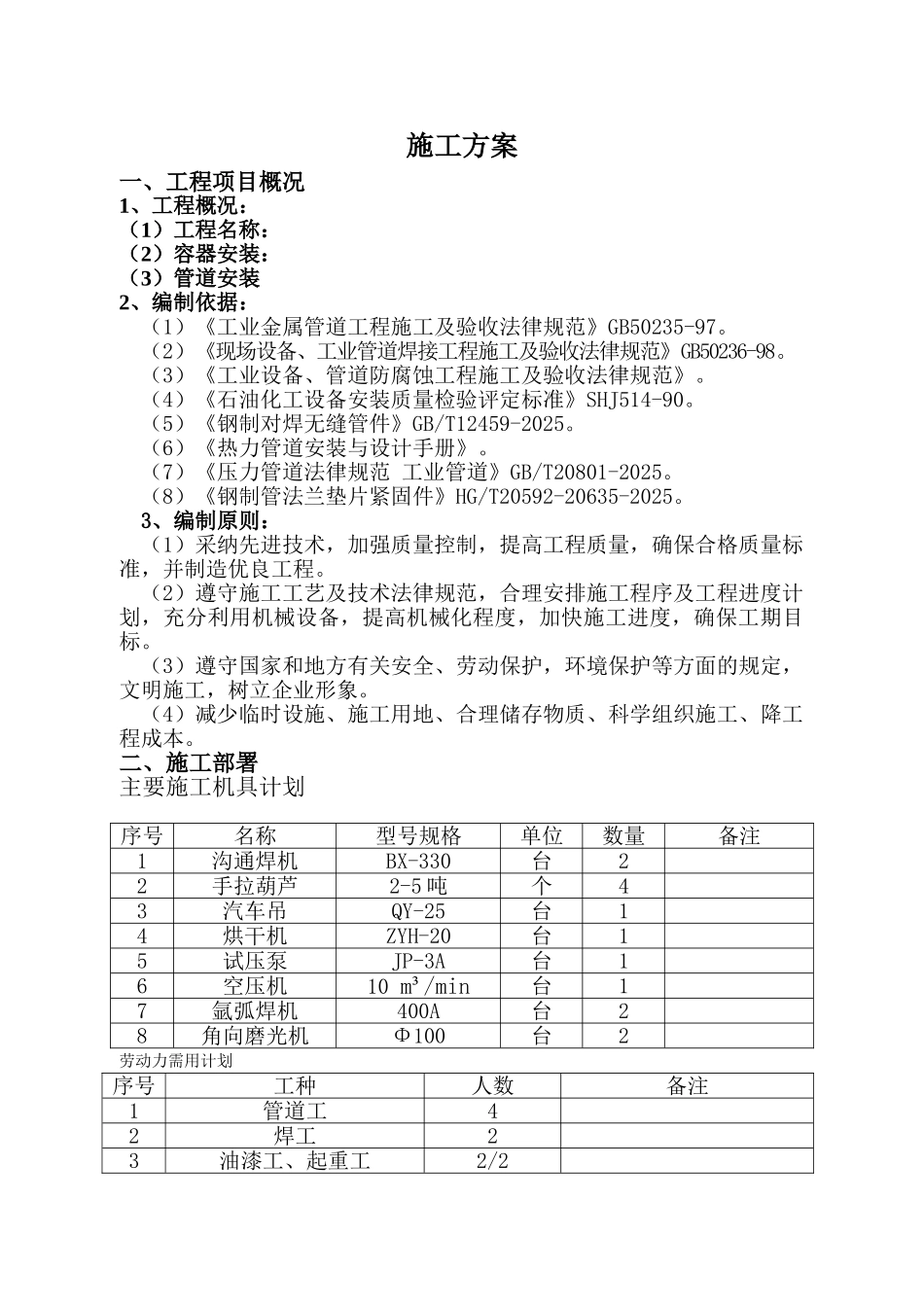

施工方案一、工程项目概况 1、工程概况:(1)工程名称:(2)容器安装:(3)管道安装2、编制依据:(1)《工业金属管道工程施工及验收法律规范》GB50235-97
(2)《现场设备、工业管道焊接工程施工及验收法律规范》GB50236-98
(3)《工业设备、管道防腐蚀工程施工及验收法律规范》
(4)《石油化工设备安装质量检验评定标准》SHJ514-90
(5)《钢制对焊无缝管件》GB/T12459-2025
(6)《热力管道安装与设计手册》
(7)《压力管道法律规范 工业管道》GB/T20801-2025
(8)《钢制管法兰垫片紧固件》HG/T20592-20635-2025
3、编制原则:(1)采纳先进技术,加强质量控制,提高工程质量,确保合格质量标准,并制造优良工程
(2)遵守施工工艺及技术法律规范,合理安排施工程序及工程进度计划,充分利用机械设备,提高机械化程度,加快施工进度,确保工期目标
(3)遵守国家和地方有关安全、劳动保护,环境保护等方面的规定,文明施工,树立企业形象
(4)减少临时设施、施工用地、合理储存物质、科学组织施工、降工程成本

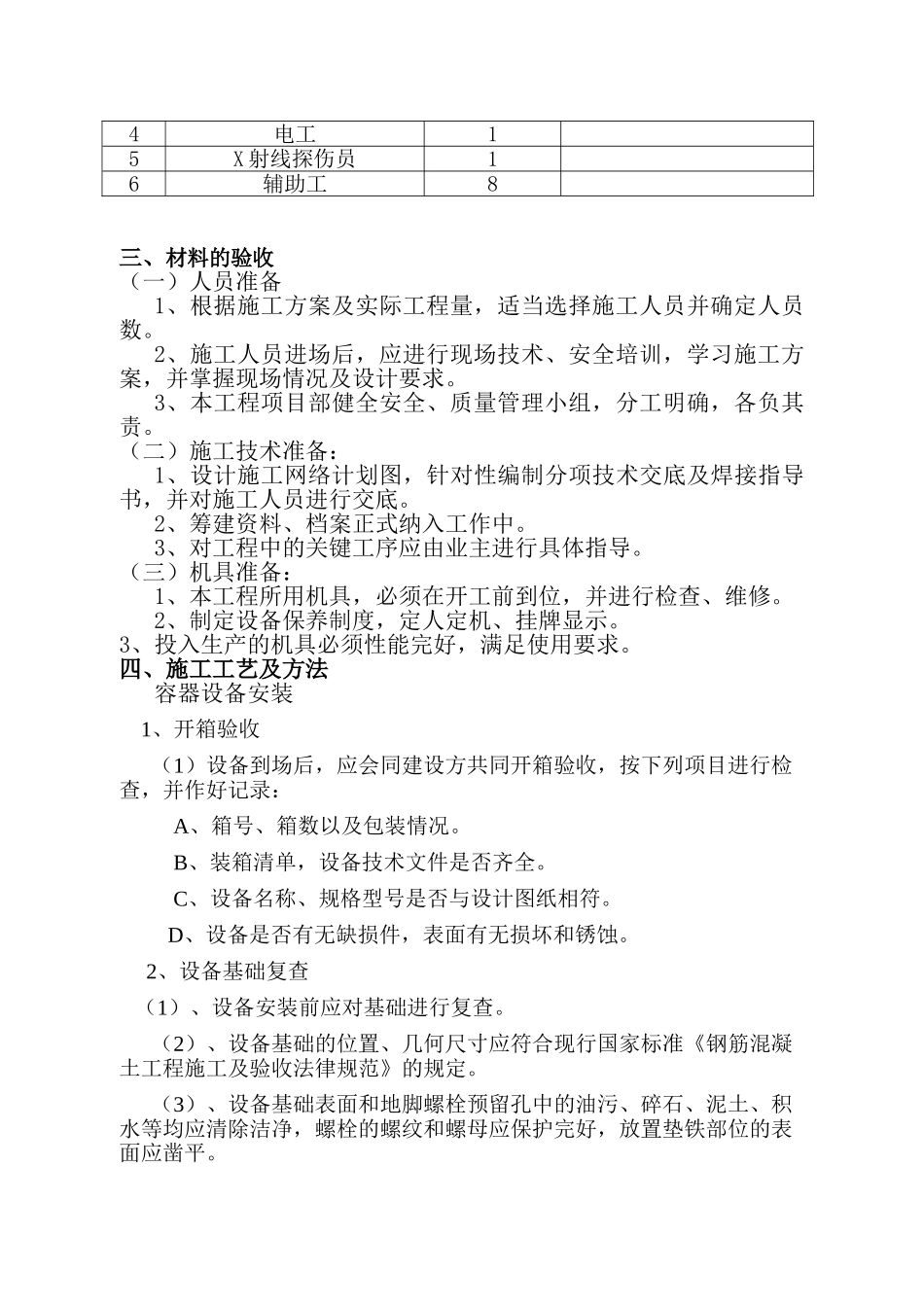

二、施工部署主要施工机具计划序号名称型号规格单位数量备注1沟通焊机BX-330台22手拉葫芦2-5 吨个43汽车吊QY-25台14烘干机ZYH-20台15试压泵JP-3A台16空压机10 m³/min台17氩弧焊机400A台28角向磨光机Φ100台2劳动力需用计划序号工种人数备注1管道工42焊工23油漆工、起重工2/24电工15X 射线探伤员16辅助工8三、材料的验收(一)人员准备1、根据施工方案及实际工程量,适当选择施工人员并确定人员数
2、施工人员进场后,应进行现场技术、安全培训,学习施工方案,并掌握现场情况及设计要求
3、本工程项目部健全安全、质量管理小组,分工明确,各负其责

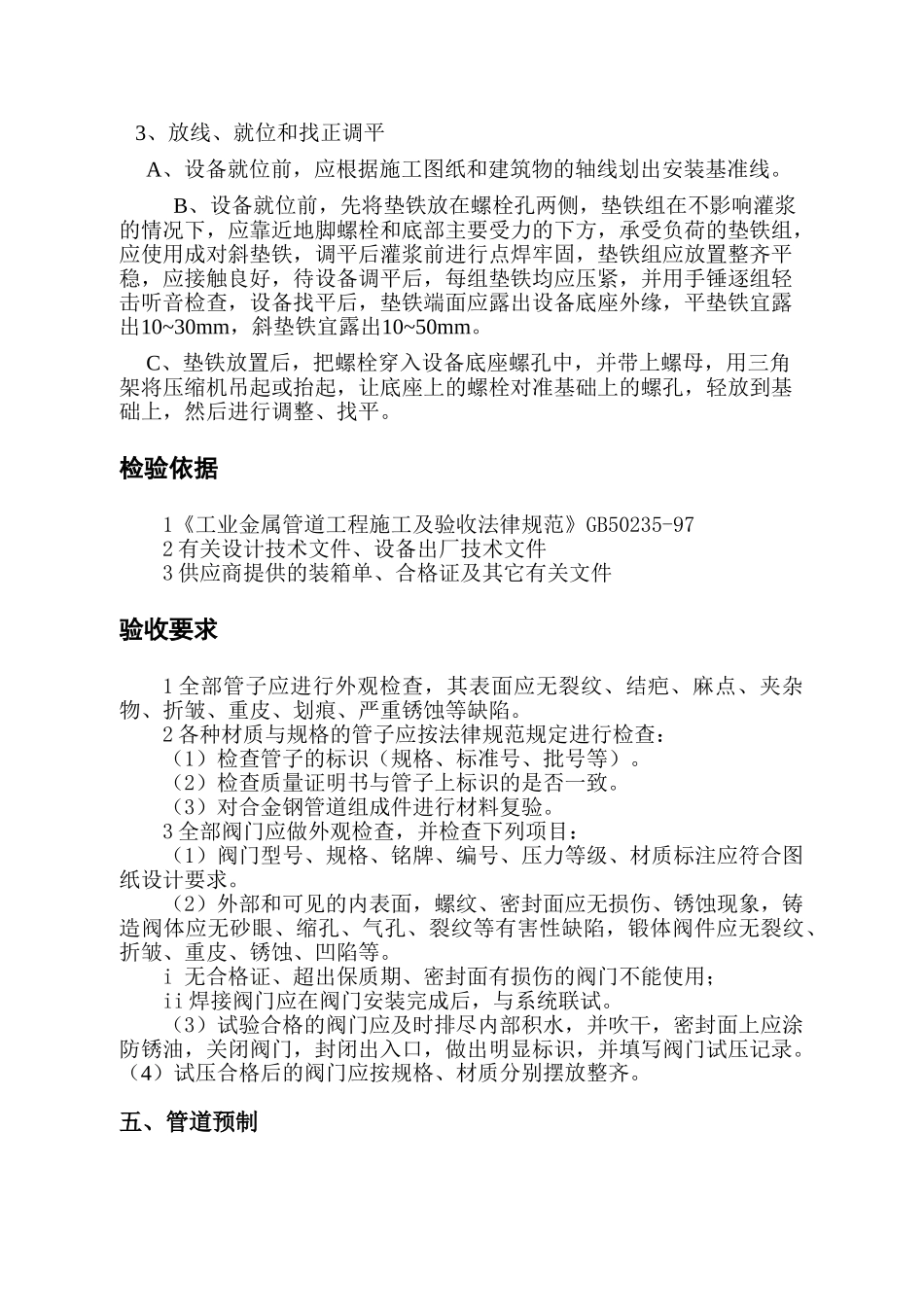

(二)施工技术准备:1、设计施工网络计划图,
