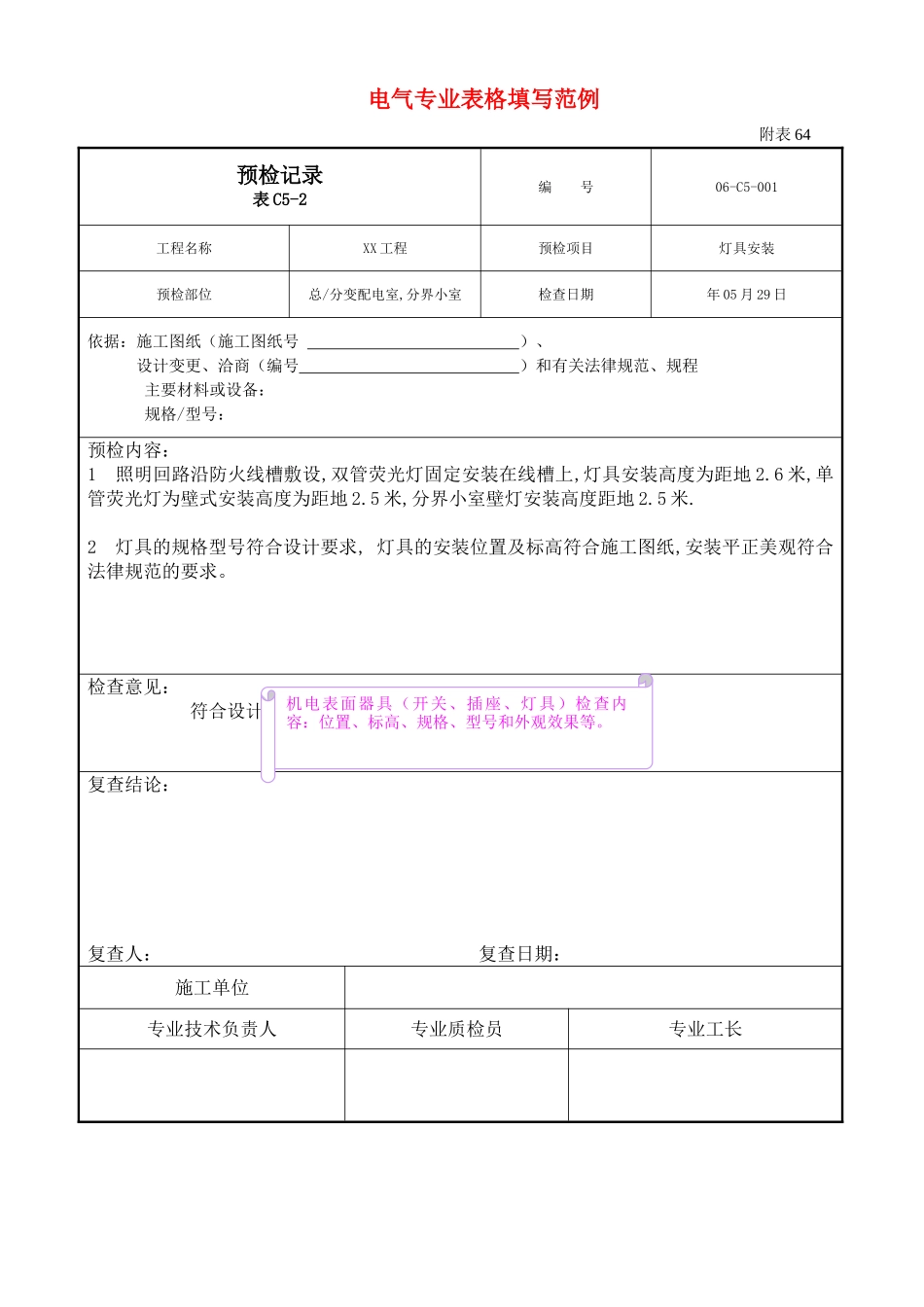

电气专业表格填写范例 附表 64预检记录表 C5-2编 号06-C5-001工程名称XX 工程预检项目灯具安装预检部位总/分变配电室,分界小室检查日期年 05 月 29 日依据:施工图纸(施工图纸号 )、设计变更、洽商(编号 )和有关法律规范、规程主要材料或设备: 规格/型号: 预检内容:1 照明回路沿防火线槽敷设,双管荧光灯固定安装在线槽上,灯具安装高度为距地 2.6 米,单管荧光灯为壁式安装高度为距地 2.5 米,分界小室壁灯安装高度距地 2.5 米.2 灯具的规格型号符合设计要求, 灯具的安装位置及标高符合施工图纸,安装平正美观符合法律规范的要求。检查意见:符合设计要求和施工验收法律规范复查结论:复查人: 复查日期:施工单位专业技术负责人专业质检员专业工长 机电表面器具(开关、插座、灯具)检查内容:位置、标高、规格、型号和外观效果等。 附表 65预检记录表 C5-2编 号06-C5-001工程名称XX 工程预检项目配电柜安装预检部位B4 层人防检查日期年 07 月 28 日依据:施工图纸(施工图纸号) 设计变更、洽商(编号 )和有关法律规范、规程。主要材料或设备: 规格/型号: 预检内容:1. 柜基础采纳 10#槽钢制作,刷两遍灰色防锈漆,规格 600*500/800*500,安装位置符合图纸要求,水平度符合法律规范要求,接地连接牢固。2. 配电柜与基础槽钢采纳螺栓连接,水平度垂直度符合法律规范要求。3. 采纳 300*100 防火线槽与配电柜连接,位置正确连接牢固,接地可靠。检查意见: 复查结论: 复查人: 复查日期:施工单位专业技术负责人专业质检员专业工长 设备的预检检查内容有:设备基础位置、混凝土强度、几何尺寸、预留孔、预埋件。设备的位置,变配电装置的检查电源进出口方向、电缆位置、高程等。配电箱高度凡超过 1m ,影响箱子开启的,若办有洽商降低安装高度,须在预检中体现。 附表 66隐蔽工程检查记录表 C5-1编 号06-C5-001工程名称XX 工程隐检项目照明配管隐检日期年 04 月 13 日隐检部位 地下四层(墙、柱) 轴线 OB-F、5-14 标高-15.5M隐检依据:施工图图号 ,设计变更/洽商(编号 )及有关国家现行标准等。主要材料名称及规格/型号: 隐检内容:1.管弯曲半径大于管外径的 10 倍,弯扁度小于管外径的 0.1 倍。2.采纳通丝管箍连接,采纳不小于 4mm2的接地软线,采纳专用接地管卡卡接做为跨接地线。3.管口光滑无毛刺,管入箱盒一管一孔,锁母内外固定牢固,管路用铁丝与钢筋绑扎...
