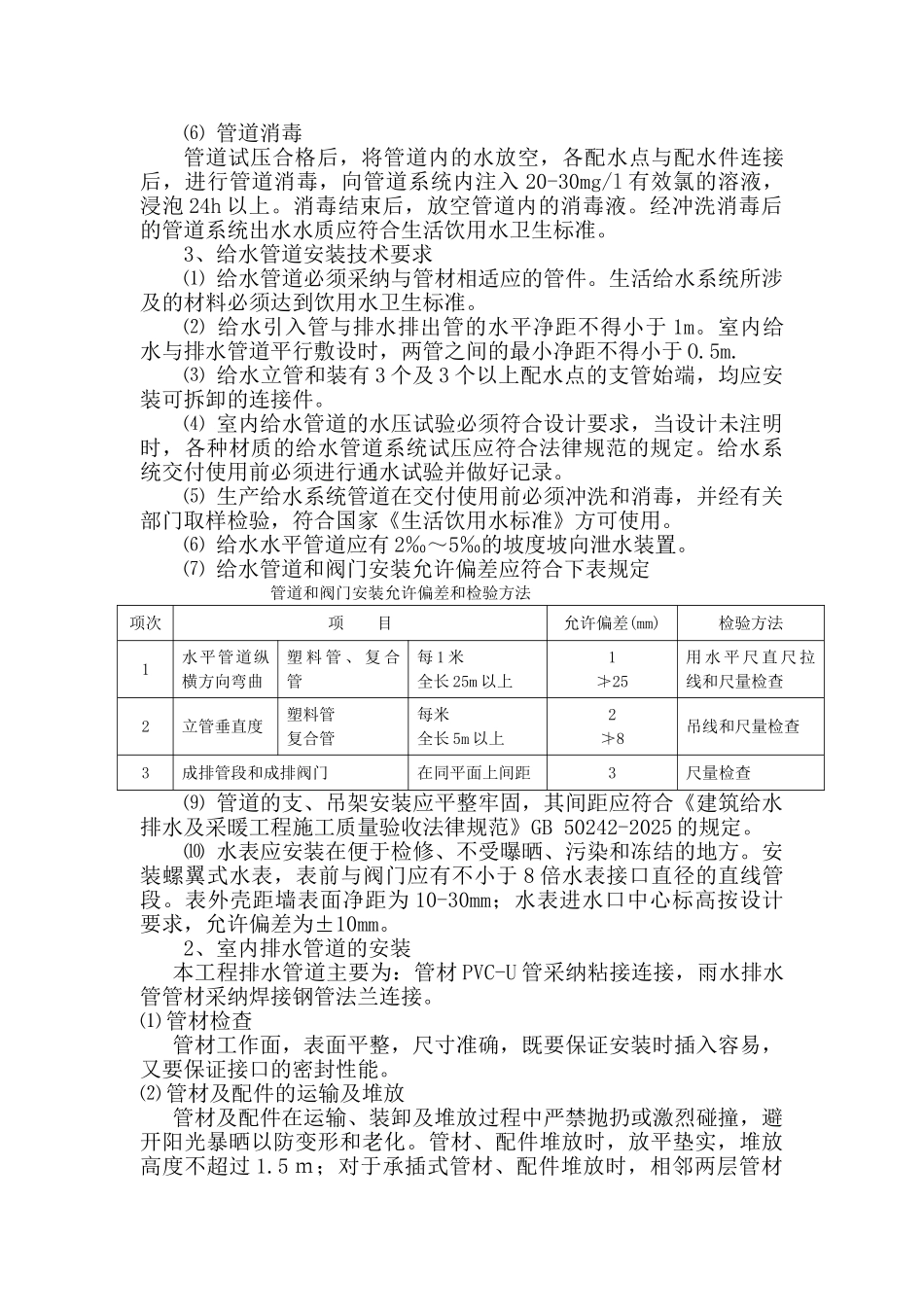

给排水工程概况本工程给排水设计主要包括室内生活给水系统,排水系统,消防系统。本工程给水系统水源为市政管网,水压 0.35Mpa,管材为铝合金衬塑管,专用管件承插热熔连接。本工程排水系统主要有生活排水管系统、雨水系统,生活排水系统采纳 pvc-u 管,粘接,雨水管道采纳焊接钢管,法兰连接。各类排水立管和排水出户管用 45 弯头连接本工程消防系统中消火栓管、消防水箱管,喷淋明装部分采纳内外热镀锌钢管小于 DN100 丝口连接,大于等于 100 卡箍连接,消防排水采纳内外热镀锌钢管丝口连接,埋地部分采纳内衬水泥砂浆球墨给水管。管材结构及性能无缝铝合金衬塑管内衬为聚丙烯1、给水管道工艺流程安装准备→预留、预埋→支吊架制作安装→管道预制加工→测量放线→切管→管口清理→管材管件检查→组对连接→试压→验收。2、主要施工方法⑴ 安装准备① 所有进场的管材及配件必须有中文质量合格证明文件及性能检测报告。材料的规格、型号、数量应符合国家技术标准或设计的要求。外观良好,不合格的材料严禁入库或使用。② 进场的阀门在安装前应按法律规范要求作强度和严密性试验,现场试验由监理旁站监督。合格后填写阀门试验记录表并由监理方、施工方签字认可方可使用。⑵ 预留、预埋:给水管道安装前应根据设计图纸及法律规范的要求配合土建将需预留的孔洞及预埋件安装好。⑶ 给水管道连接铝合金衬塑管把预制完的管道运到安装部位按编号依次排开。安装前,应将管内杂物清除洁净,并按以下要求进行操作:截管:根据现场测绘的草图,在选好的管材上画线,按线截管。截管宜用金属锯,不得采纳砂轮切割,当采纳盘锯切割时,其转速不得大于 800r/min。当采纳手工锯截管时,其锯面应垂直于管中心。管端清理加工要求:应用细锉将金属管端面的毛边修光,应采纳棉丝和毛刷清除管端和螺纹内的油、水和金属切屑。管端和管螺纹清理。管道连接采纳专用的热熔工具,不同规格的管材采纳相应加热工具,严格根据设备使用条件的要求进行操作。熔接弯头或三通时,按设计图纸要求,应注意方向,在管件和管材的直线方向上,用辅助标志标出位置。连接时,应无旋转地把管端导入加热套内,插入到所标志的深度,同时,加热管件和管头必须是无旋转地按标志深度插入到加热头上,达到规定标志处。达到加热时间后,立即把管材与管件从加热套的加热头上同时取下,迅速地、无旋转地、直线均匀地插入到所标志深度,使接头处形成均匀凸缘。在表中规定的加工时间内,刚...
