技术交底记录 20003 单位(子单位)工程名称某某博物馆舍利塔工程共 2 页分部(子分部)工程名称建筑电气工程分项工程名称引下线安装第 1 页施工单位某某项目经理X交底人X接受交底人数3 人作业班组电气交底内容: 一、质量标准1、利用结构钢柱做引下线时,每条引下线必须与接地体、接闪器可靠连接
2、每条引下线必须在+1
8m 处引出钢筋头,安装 86 铁方盒,以做接地测试用
3、与基础接地体连接时使用的圆钢直径不小于 10mm,双面施焊,搭接长度不小于 6cm,宝刹处与接闪器连接时要求相同,安装在室外易发生雨淋时需刷防腐漆
二、操作程序 连接接地体——安装测试盒——结构钢柱焊接——引出屋面与宝刹连接三、施工工艺1、基础接地体焊接完毕后,按图纸设计要求确定需要与其连接的引下线钢柱,用-40*4 扁钢将其与接地体搭接焊接,双面施焊,焊接长度不小于 8cm长

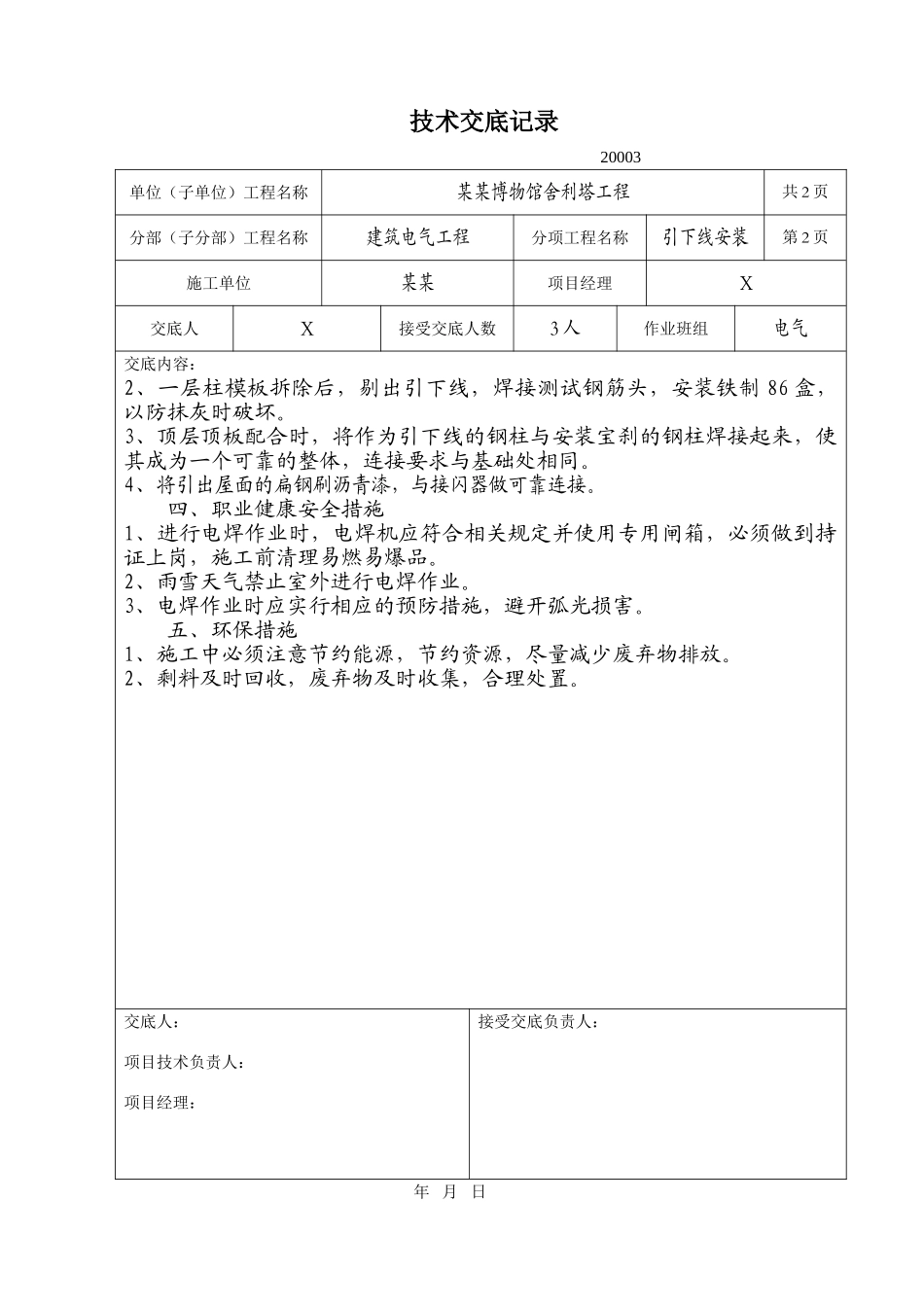

交底人:项目技术负责人:项目经理:接受交底负责人: 年 月 日技术交底记录 20003 单位(子单位)工程名称某某博物馆舍利塔工程共 2 页分部(子分部)工程名称建筑电气工程分项工程名称引下线安装第 2 页施工单位某某项目经理X交底人X接受交底人数3 人作业班组电气交底内容:2、一层柱模板拆除后,剔出引下线,焊接测试钢筋头,安装铁制 86 盒,以防抹灰时破坏
3、顶层顶板配合时,将作为引下线的钢柱与安装宝刹的钢柱焊接起来,使其成为一个可靠的整体,连接要求与基础处相同
4、将引出屋面的扁钢刷沥青漆,与接闪器做可靠连接
四、职业健康安全措施1、进行电焊作业时,电焊机应符合相关规定并使用专用闸箱,必须做到持证上岗,施工前清理易燃易爆品
2、雨雪天气禁止室外进行电焊作业
3、电焊作业时应实行相应的预防措施,避开弧光损害
五、环保措施1、施工中必须注意节约能源,节约资源,尽量减少废弃物排放
2、剩料及时回收,废弃物及时收集,合理处置
