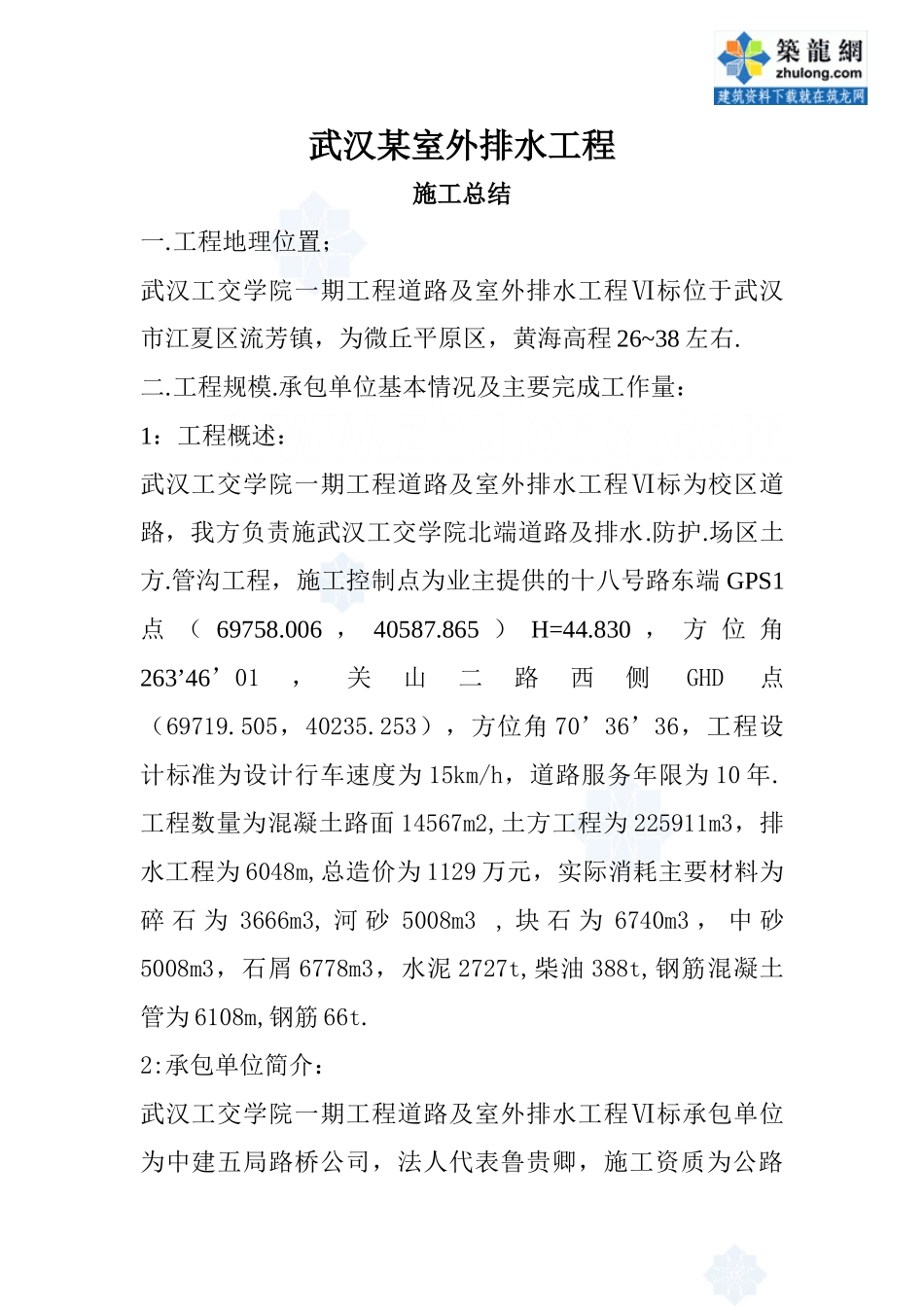

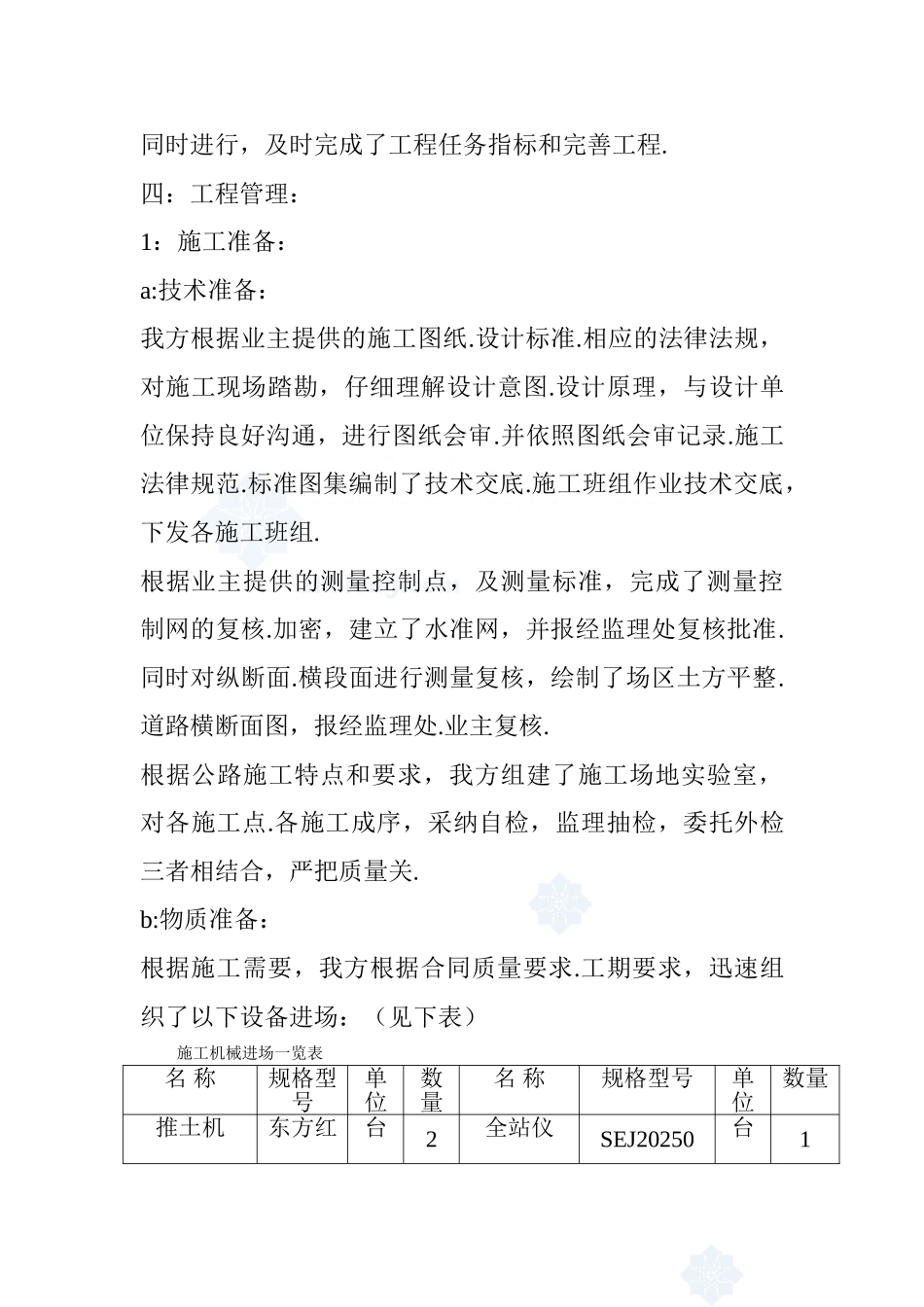

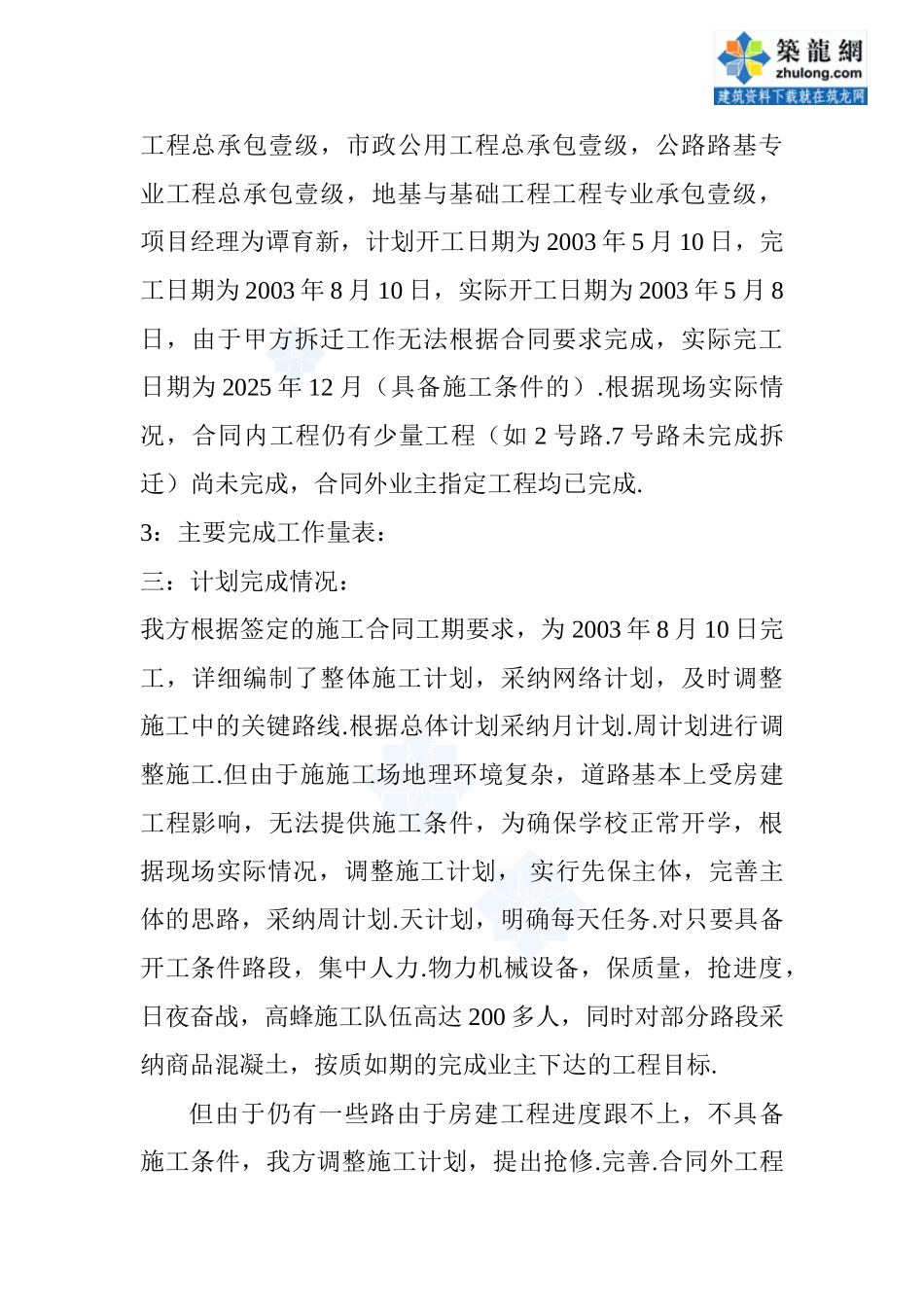

武汉某室外排水工程施工总结一.工程地理位置;武汉工交学院一期工程道路及室外排水工程Ⅵ标位于武汉市江夏区流芳镇,为微丘平原区,黄海高程 26~38 左右.二.工程规模.承包单位基本情况及主要完成工作量:1:工程概述:武汉工交学院一期工程道路及室外排水工程Ⅵ标为校区道路,我方负责施武汉工交学院北端道路及排水.防护.场区土方.管沟工程,施工控制点为业主提供的十八号路东端 GPS1点 ( 69758.006 , 40587.865 ) H=44.830 , 方 位 角263’46’01,关山二路西侧GHD点(69719.505,40235.253),方位角 70’36’36,工程设计标准为设计行车速度为 15km/h,道路服务年限为 10 年.工程数量为混凝土路面 14567m2,土方工程为 225911m3,排水工程为 6048m,总造价为 1129 万元,实际消耗主要材料为碎 石 为 3666m3, 河 砂 5008m3 , 块 石 为 6740m3 , 中 砂5008m3,石屑 6778m3,水泥 2727t,柴油 388t,钢筋混凝土管为 6108m,钢筋 66t.2:承包单位简介:武汉工交学院一期工程道路及室外排水工程Ⅵ标承包单位为中建五局路桥公司,法人代表鲁贵卿,施工资质为公路工程总承包壹级,市政公用工程总承包壹级,公路路基专业工程总承包壹级,地基与基础工程工程专业承包壹级,项目经理为谭育新,计划开工日期为 2003 年 5 月 10 日,完工日期为 2003 年 8 月 10 日,实际开工日期为 2003 年 5 月 8日,由于甲方拆迁工作无法根据合同要求完成,实际完工日期为 2025 年 12 月(具备施工条件的).根据现场实际情况,合同内工程仍有少量工程(如 2 号路.7 号路未完成拆迁)尚未完成,合同外业主指定工程均已完成.3:主要完成工作量表:三:计划完成情况:我方根据签定的施工合同工期要求,为 2003 年 8 月 10 日完工,详细编制了整体施工计划,采纳网络计划,及时调整施工中的关键路线.根据总体计划采纳月计划.周计划进行调整施工.但由于施施工场地理环境复杂,道路基本上受房建工程影响,无法提供施工条件,为确保学校正常开学,根据现场实际情况,调整施工计划, 实行先保主体,完善主体的思路,采纳周计划.天计划,明确每天任务.对只要具备开工条件路段,集中人力.物力机械设备,保质量,抢进度,日夜奋战,高蜂施工队伍高达 200 多人,同时对部分路段采纳商品混凝土,按质如期的完成业主下达的工程目标.但由于仍有一些路由于房建工程进度跟不上,不具备施工条件,我方调整施工计...
