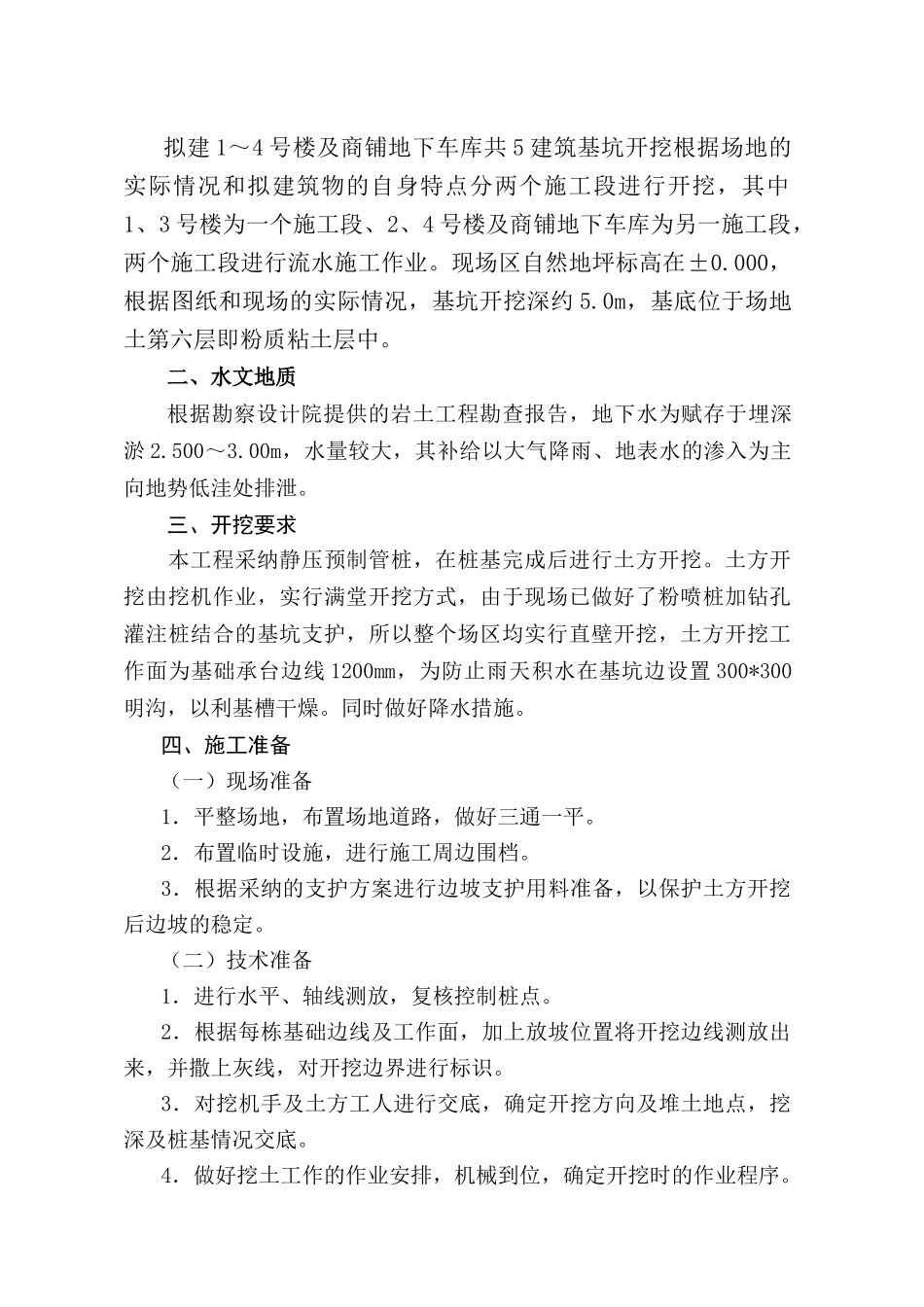

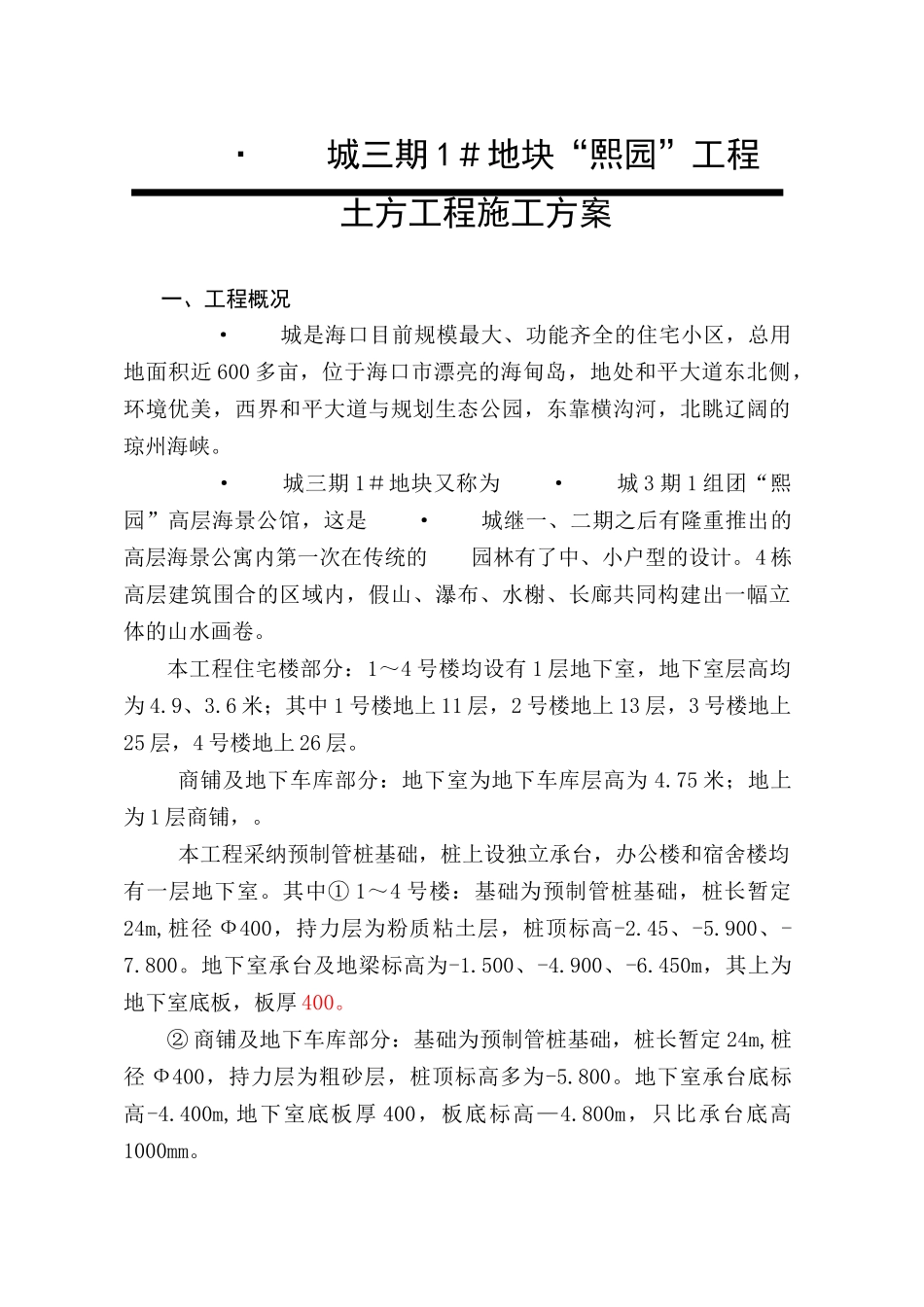

· 城三期 1#地块“熙园”工程土方工程施工方案一、工程概况 · 城是海口目前规模最大、功能齐全的住宅小区,总用地面积近 600 多亩,位于海口市漂亮的海甸岛,地处和平大道东北侧,环境优美,西界和平大道与规划生态公园,东靠横沟河,北眺辽阔的琼州海峡。 · 城三期 1#地块又称为 · 城 3 期 1 组团“熙园”高层海景公馆,这是 · 城继一、二期之后有隆重推出的高层海景公寓内第一次在传统的 园林有了中、小户型的设计。4 栋高层建筑围合的区域内,假山、瀑布、水榭、长廊共同构建出一幅立体的山水画卷。本工程住宅楼部分:1~4 号楼均设有 1 层地下室,地下室层高均为 4.9、3.6 米;其中 1 号楼地上 11 层,2 号楼地上 13 层,3 号楼地上25 层,4 号楼地上 26 层。商铺及地下车库部分:地下室为地下车库层高为 4.75 米;地上为 1 层商铺,。本工程采纳预制管桩基础,桩上设独立承台,办公楼和宿舍楼均有一层地下室。其中① 1~4 号楼:基础为预制管桩基础,桩长暂定24m,桩径 Ф400,持力层为粉质粘土层,桩顶标高-2.45、-5.900、-7.800。地下室承台及地梁标高为-1.500、-4.900、-6.450m,其上为地下室底板,板厚 400。② 商铺及地下车库部分:基础为预制管桩基础,桩长暂定 24m,桩径 Ф400,持力层为粗砂层,桩顶标高多为-5.800。地下室承台底标高-4.400m,地下室底板厚 400,板底标高—4.800m,只比承台底高1000mm。拟建 1~4 号楼及商铺地下车库共 5 建筑基坑开挖根据场地的实际情况和拟建筑物的自身特点分两个施工段进行开挖,其中1、3 号楼为一个施工段、2、4 号楼及商铺地下车库为另一施工段,两个施工段进行流水施工作业。现场区自然地坪标高在±0.000,根据图纸和现场的实际情况,基坑开挖深约 5.0m,基底位于场地土第六层即粉质粘土层中。二、水文地质根据勘察设计院提供的岩土工程勘查报告,地下水为赋存于埋深淤 2.500~3.00m,水量较大,其补给以大气降雨、地表水的渗入为主向地势低洼处排泄。三、开挖要求本工程采纳静压预制管桩,在桩基完成后进行土方开挖。土方开挖由挖机作业,实行满堂开挖方式,由于现场已做好了粉喷桩加钻孔灌注桩结合的基坑支护,所以整个场区均实行直壁开挖,土方开挖工作面为基础承台边线 1200mm,为防止雨天积水在基坑边设置 300*300明沟,以利基槽干燥。同时做好降水措施。四、施工准备(一)现场准备 1.平整场地,布置场地道路,做好三...
