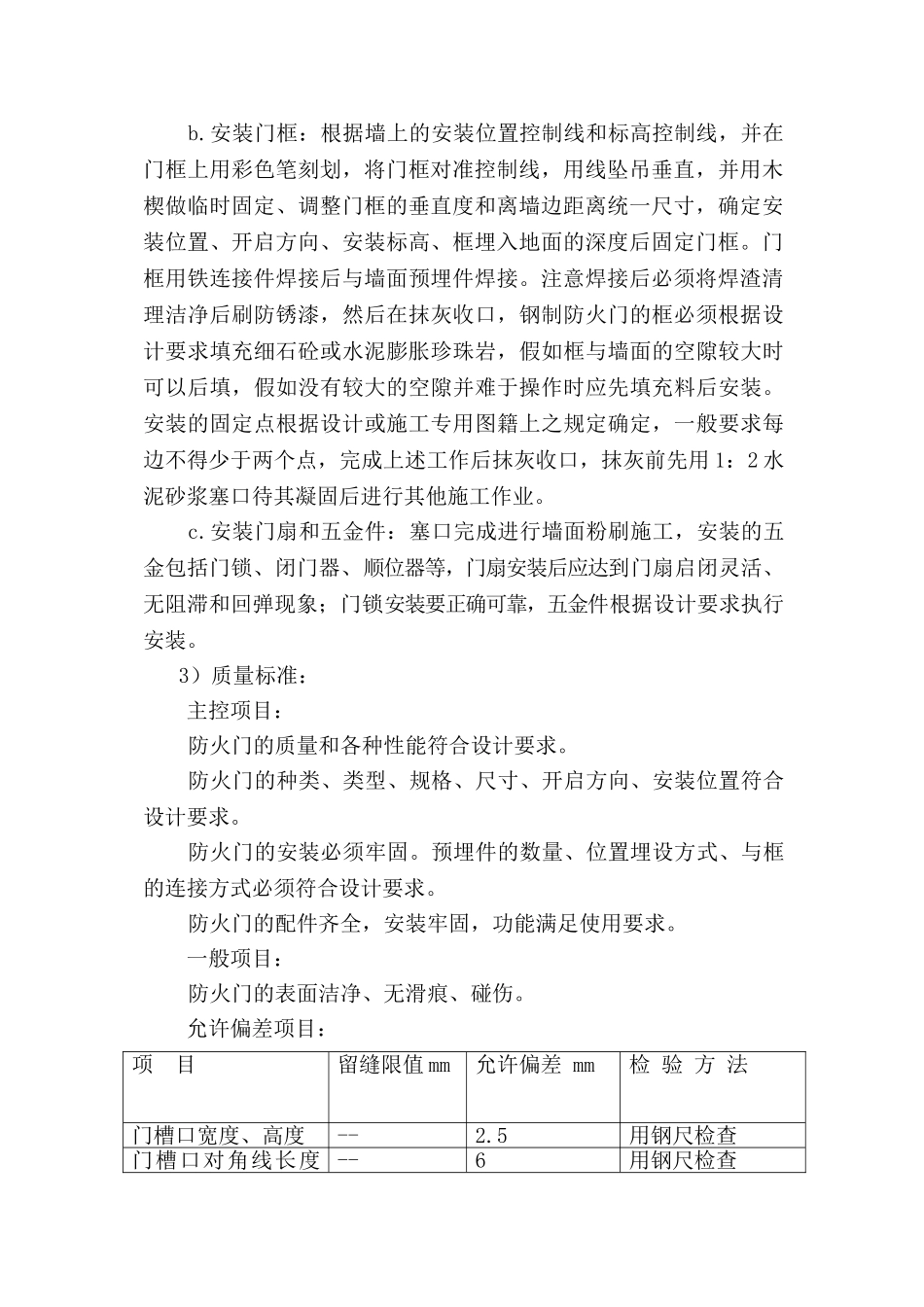

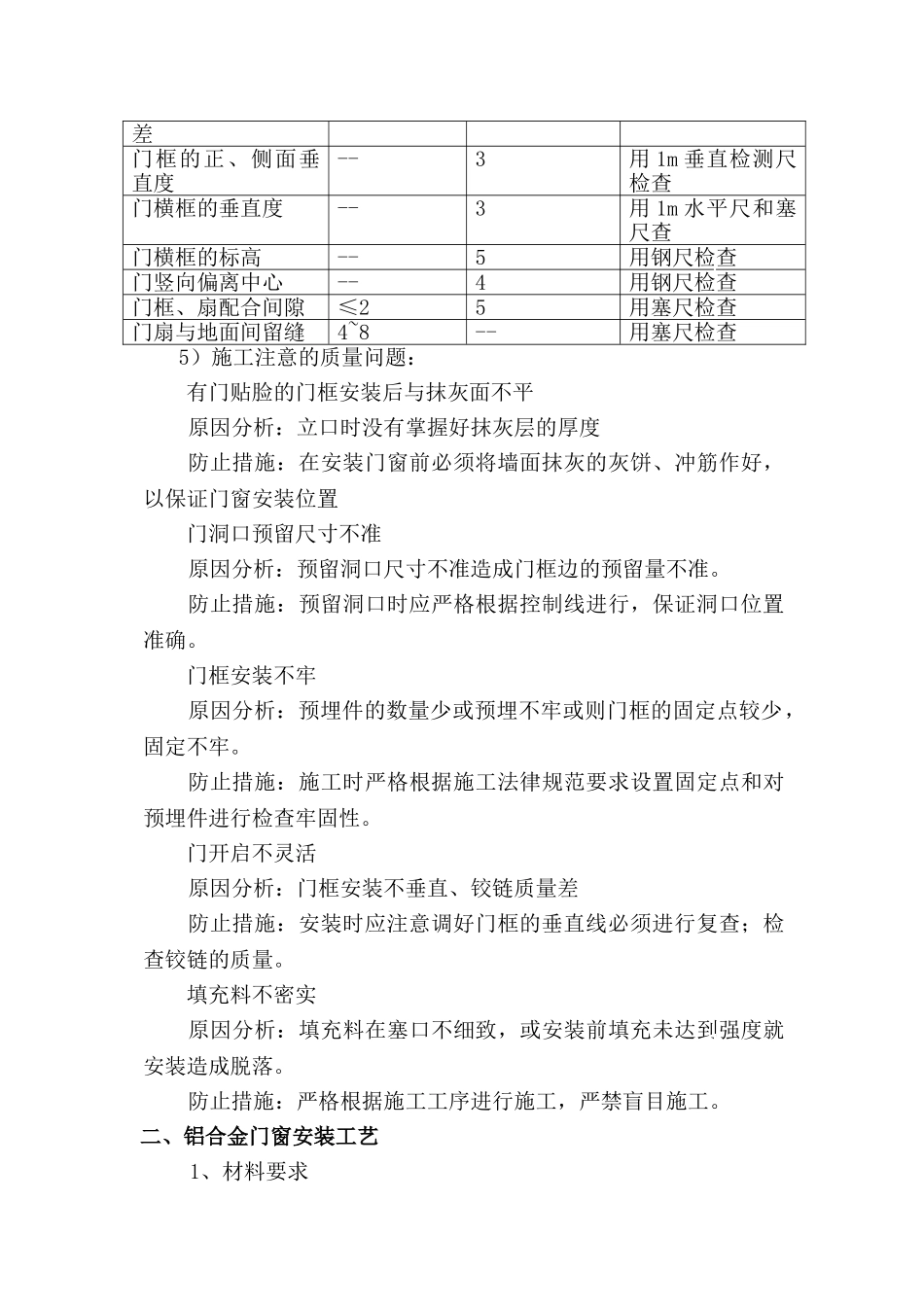

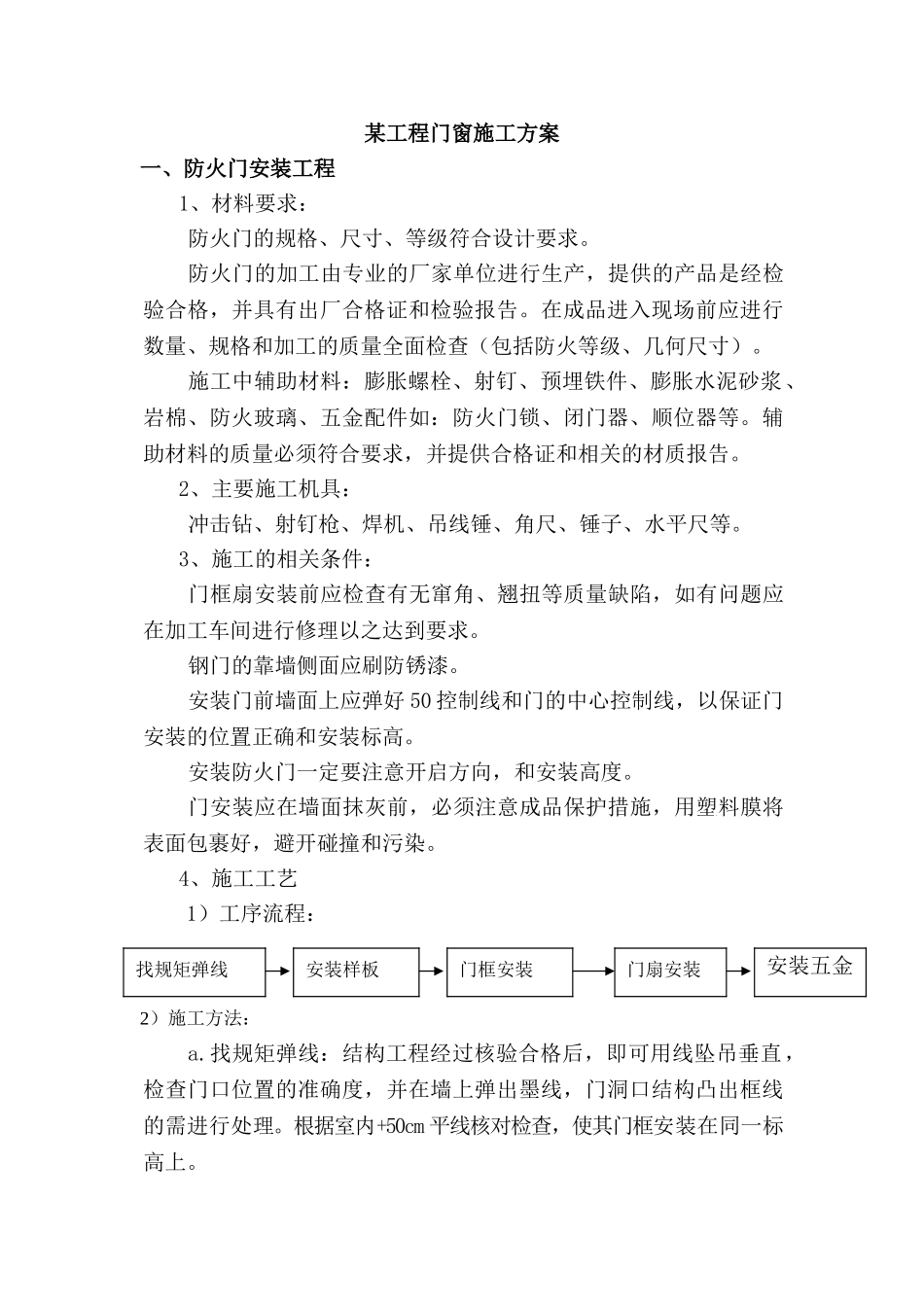

某工程门窗施工方案一、防火门安装工程 1、材料要求:防火门的规格、尺寸、等级符合设计要求
防火门的加工由专业的厂家单位进行生产,提供的产品是经检验合格,并具有出厂合格证和检验报告
在成品进入现场前应进行数量、规格和加工的质量全面检查(包括防火等级、几何尺寸)
施工中辅助材料:膨胀螺栓、射钉、预埋铁件、膨胀水泥砂浆、岩棉、防火玻璃、五金配件如:防火门锁、闭门器、顺位器等
辅助材料的质量必须符合要求,并提供合格证和相关的材质报告
2、主要施工机具:冲击钻、射钉枪、焊机、吊线锤、角尺、锤子、水平尺等
3、施工的相关条件:门框扇安装前应检查有无窜角、翘扭等质量缺陷,如有问题应在加工车间进行修理以之达到要求
钢门的靠墙侧面应刷防锈漆
安装门前墙面上应弹好 50 控制线和门的中心控制线,以保证门安装的位置正确和安装标高
安装防火门一定要注意开启方向,和安装高度
门安装应在墙面抹灰前,必须注意成品保护措施,用塑料膜将表面包裹好,避开碰撞和污染
4、施工工艺1)工序流程: 2)施工方法:a
找规矩弹线:结构工程经过核验合格后,即可用线坠吊垂直,检查门口位置的准确度,并在墙上弹出墨线,门洞口结构凸出框线的需进行处理
根据室内+50cm 平线核对检查,使其门框安装在同一标高上
找规矩弹线安装样板门框安装门扇安装安装五金b
安装门框:根据墙上的安装位置控制线和标高控制线,并在门框上用彩色笔刻划,将门框对准控制线,用线坠吊垂直,并用木楔做临时固定、调整门框的垂直度和离墙边距离统一尺寸,确定安装位置、开启方向、安装标高、框埋入地面的深度后固定门框
门框用铁连接件焊接后与墙面预埋件焊接
注意焊接后必须将焊渣清理洁净后刷防锈漆,然后在抹灰收口,钢制防火门的框必须根据设计要求填充细石砼或水泥膨胀珍珠岩,假如框与墙面的空隙较大时可以后填,假如没有较大的空隙并难于操作时应先填充料后安装
安装的固定点根据设计或
