市政污水管道施工工程施工组织设计 (1)本工程为某市东区市政污水管道施工工程,规划由桩 0+035 为起点,桩4+788
11 为终点,总长为 4753
桩 0+035 到桩 1+893 之间管材采纳 d1200钢筋混凝土管,桩 1+893 到桩 4+788
11 之间管材采纳 d1500 钢筋混凝土管
要求 2025 年 5 月 1 日开工,2025 年 10 月 1 日竣工
第一章 工程概述 一、 项目特点: 本工程为某市东区市政污水管道施工工程,规划由桩 0+035 为起点,桩4+788
11 为终点,总长为 4753
桩 0+035 到桩 1+893 之间管材采纳 d1200钢筋混凝土管,桩 1+893 到桩 4+788
11 之间管材采纳 d1500 钢筋混凝土管
要求 2025 年 5 月 1 日开工,2025 年 10 月 1 日竣工
二、 现场自然条件: 根据该市区气象部门提供的材料,在施工期间主导风向为东南风,雨期在6 月到 10 月
最高气温在 7 月中旬到 8 月中旬,达 39~40°C
最低温度在 1~2 月份,达-4~-5°C
对施工没有很大的影响
根据地质勘探资料,土质为四类土,地形较平坦,地下水位平均在地下3
三、 交通条件和服务设施: 本工程处于市区,有比较便利的运输网络,同时,本工程回填材料大多可取于挖方段,故运入材料相对上比较少
项目沿线有通讯及医疗服务,电力由业主接到现场变压器,场内布线自行考虑
为确保施工的连续性,在施工时必须考虑部分自备电源以保证施工的需要
四、 施工概况 1、 本工程为某市东区市政污水管道安装施工工程,包括干管与检查井的施工

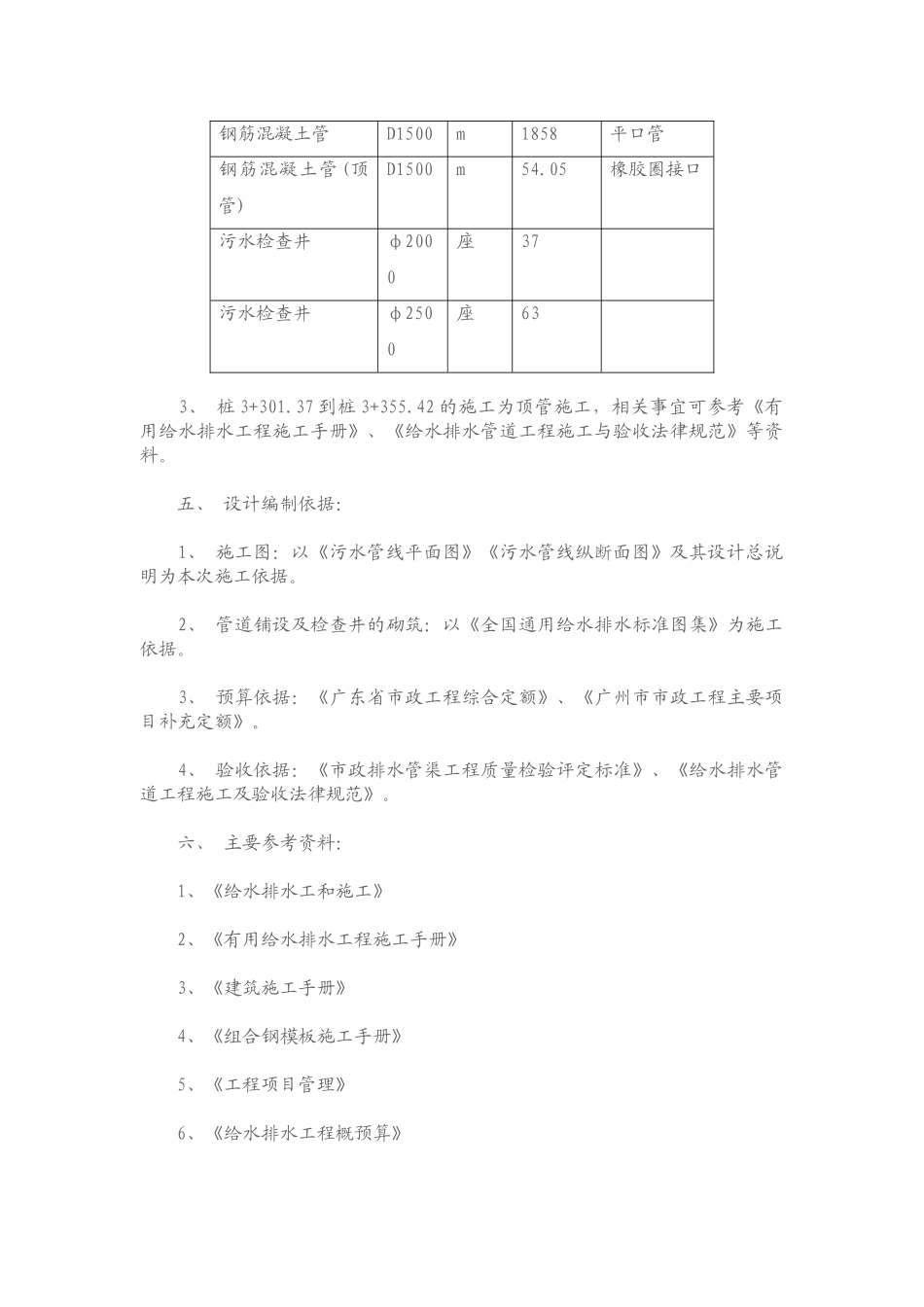

2、 管材及规模: 名称规格单位数量备注钢筋混凝土管D1200m2841

06平口管钢筋混凝土管D1500m1858平口管钢筋混凝土管(顶管)D150
