电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

某汽车站小区工程监理月报

某汽车站小区工程监理月报_第1页
1/8
某汽车站小区工程监理月报_第2页
2/8
某汽车站小区工程监理月报_第3页
3/8

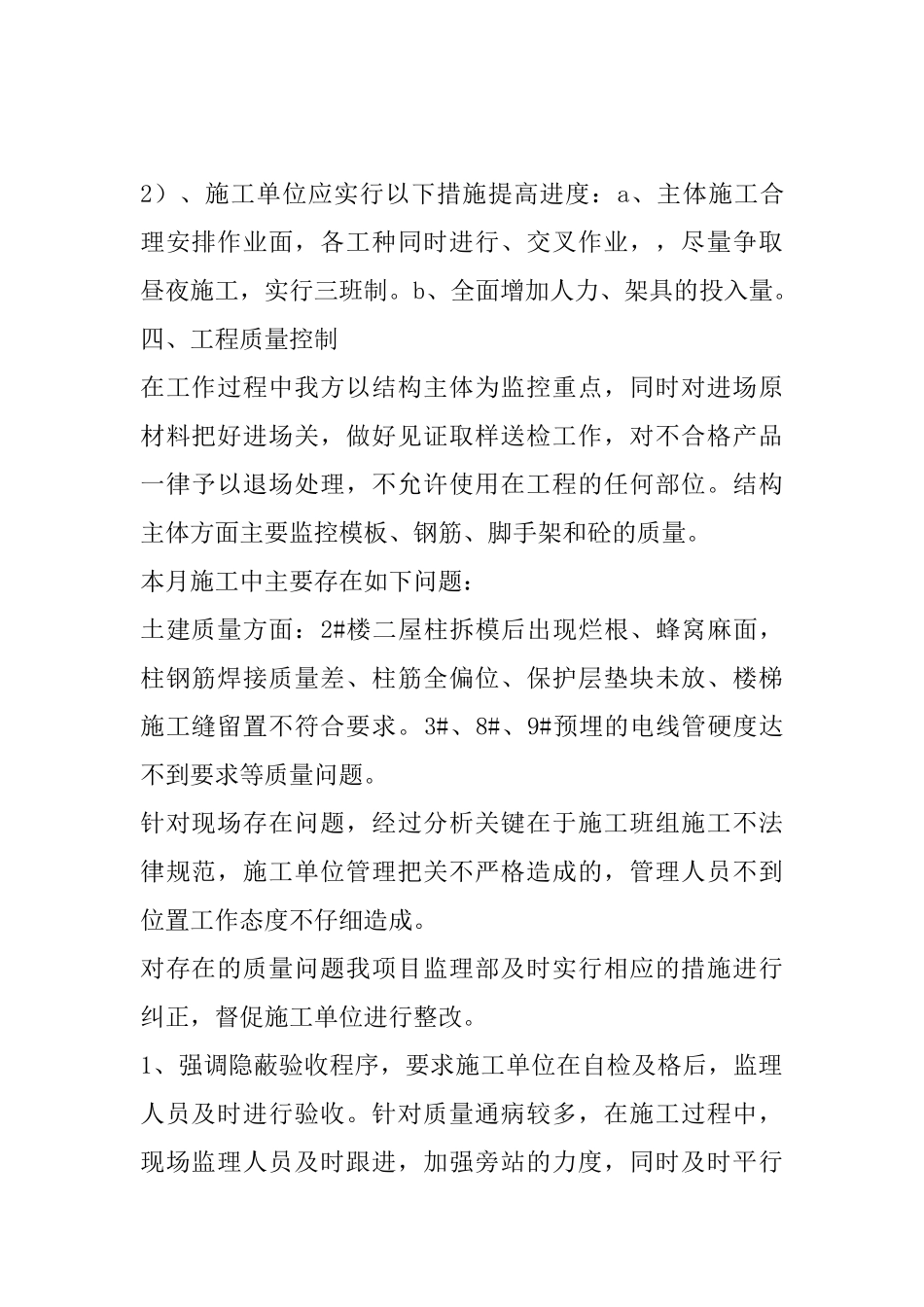

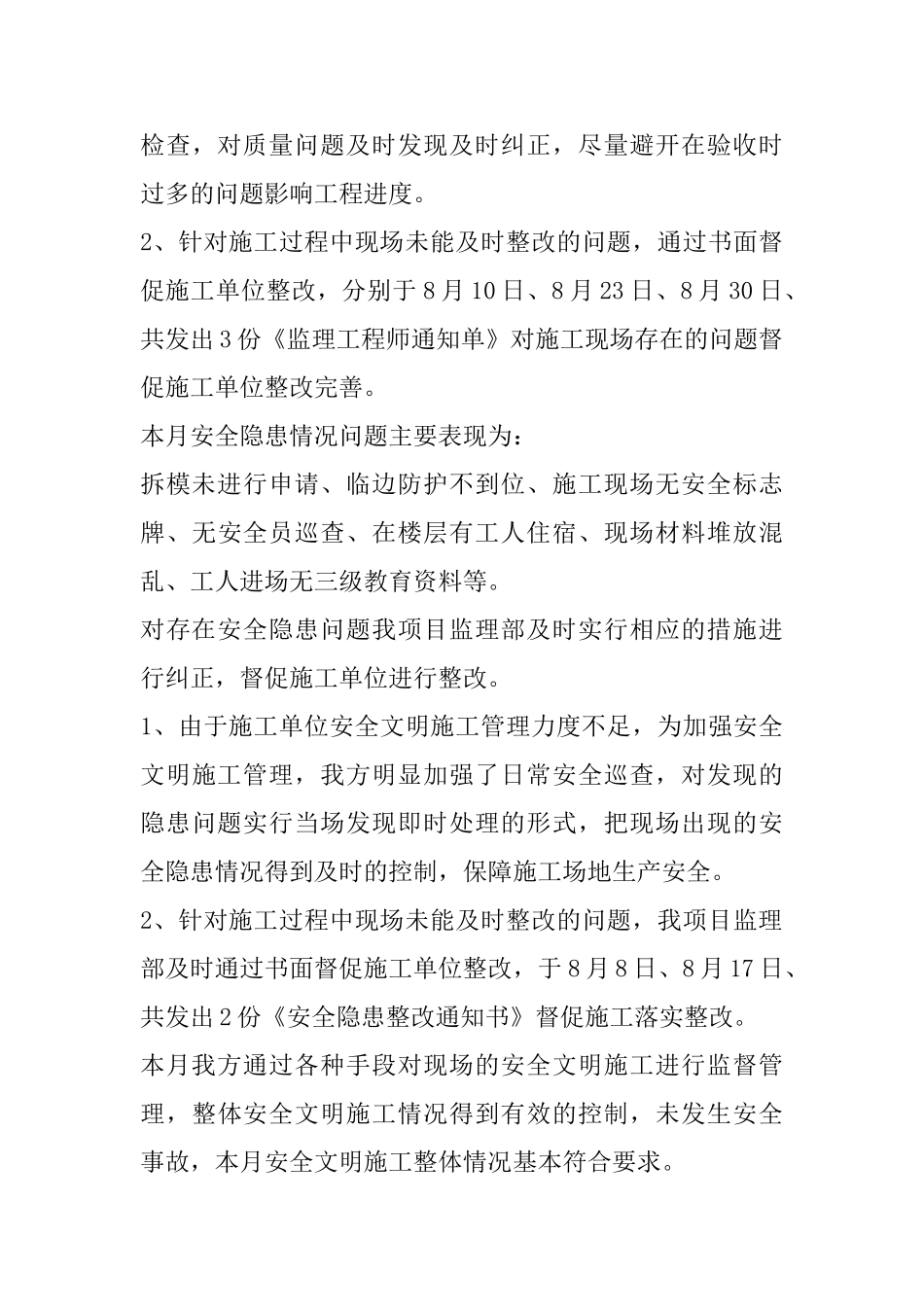

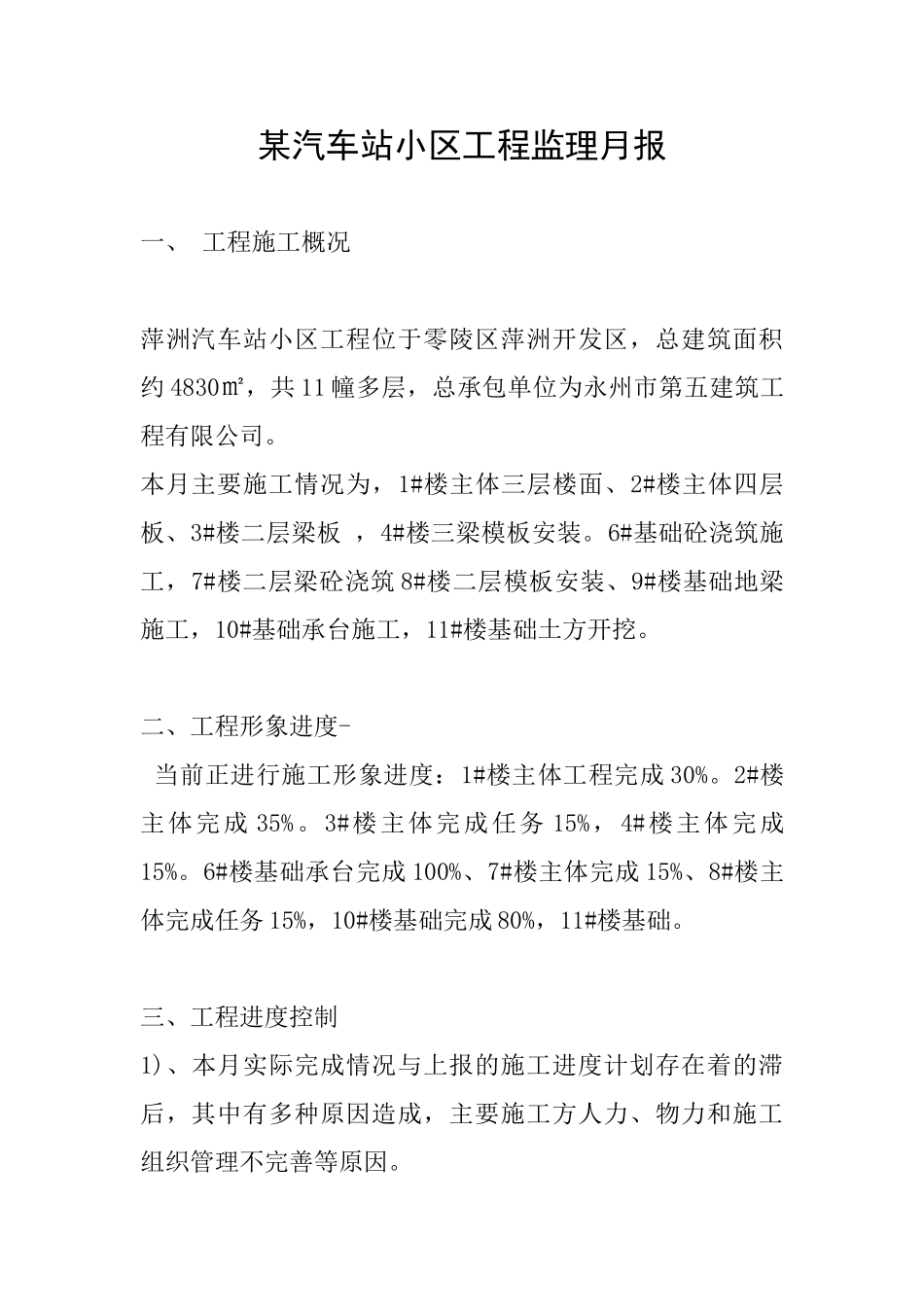

某汽车站小区工程监理月报一、 工程施工概况萍洲汽车站小区工程位于零陵区萍洲开发区,总建筑面积约 4830㎡,共 11 幢多层,总承包单位为永州市第五建筑工程有限公司。本月主要施工情况为,1#楼主体三层楼面、2#楼主体四层板、3#楼二层梁板 ,4#楼三梁模板安装。6#基础砼浇筑施工,7#楼二层梁砼浇筑 8#楼二层模板安装、9#楼基础地梁施工,10#基础承台施工,11#楼基础土方开挖。二、工程形象进度- 当前正进行施工形象进度:1#楼主体工程完成 30%。2#楼主体完成 35%。3#楼主体完成任务 15%,4#楼主体完成15%。6#楼基础承台完成 100%、7#楼主体完成 15%、8#楼主体完成任务 15%,10#楼基础完成 80%,11#楼基础。三、工程进度控制1)、本月实际完成情况与上报的施工进度计划存在着的滞后,其中有多种原因造成,主要施工方人力、物力和施工组织管理不完善等原因。 2)、施工单位应实行以下措施提高进度:a、主体施工合理安排作业面,各工种同时进行、交叉作业,,尽量争取昼夜施工,实行三班制。b、全面增加人力、架具的投入量。四、工程质量控制在工作过程中我方以结构主体为监控重点,同时对进场原材料把好进场关,做好见证取样送检工作,对不合格产品一律予以退场处理,不允许使用在工程的任何部位。结构主体方面主要监控模板、钢筋、脚手架和砼的质量。本月施工中主要存在如下问题:土建质量方面:2#楼二屋柱拆模后出现烂根、蜂窝麻面,柱钢筋焊接质量差、柱筋全偏位、保护层垫块未放、楼梯施工缝留置不符合要求。3#、8#、9#预埋的电线管硬度达不到要求等质量问题。针对现场存在问题,经过分析关键在于施工班组施工不法律规范,施工单位管理把关不严格造成的,管理人员不到位置工作态度不仔细造成。对存在的质量问题我项目监理部及时实行相应的措施进行纠正,督促施工单位进行整改。1、强调隐蔽验收程序,要求施工单位在自检及格后,监理人员及时进行验收。针对质量通病较多,在施工过程中,现场监理人员及时跟进,加强旁站的力度,同时及时平行检查,对质量问题及时发现及时纠正,尽量避开在验收时过多的问题影响工程进度。2、针对施工过程中现场未能及时整改的问题,通过书面督促施工单位整改,分别于 8 月 10 日、8 月 23 日、8 月 30 日、共发出 3 份《监理工程师通知单》对施工现场存在的问题督促施工单位整改完善。本月安全隐患情况问题主要表现为:拆模未进行申请、临边防护不到位、施工现场无安全标志牌、无安全员...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

某汽车站小区工程监理月报

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
