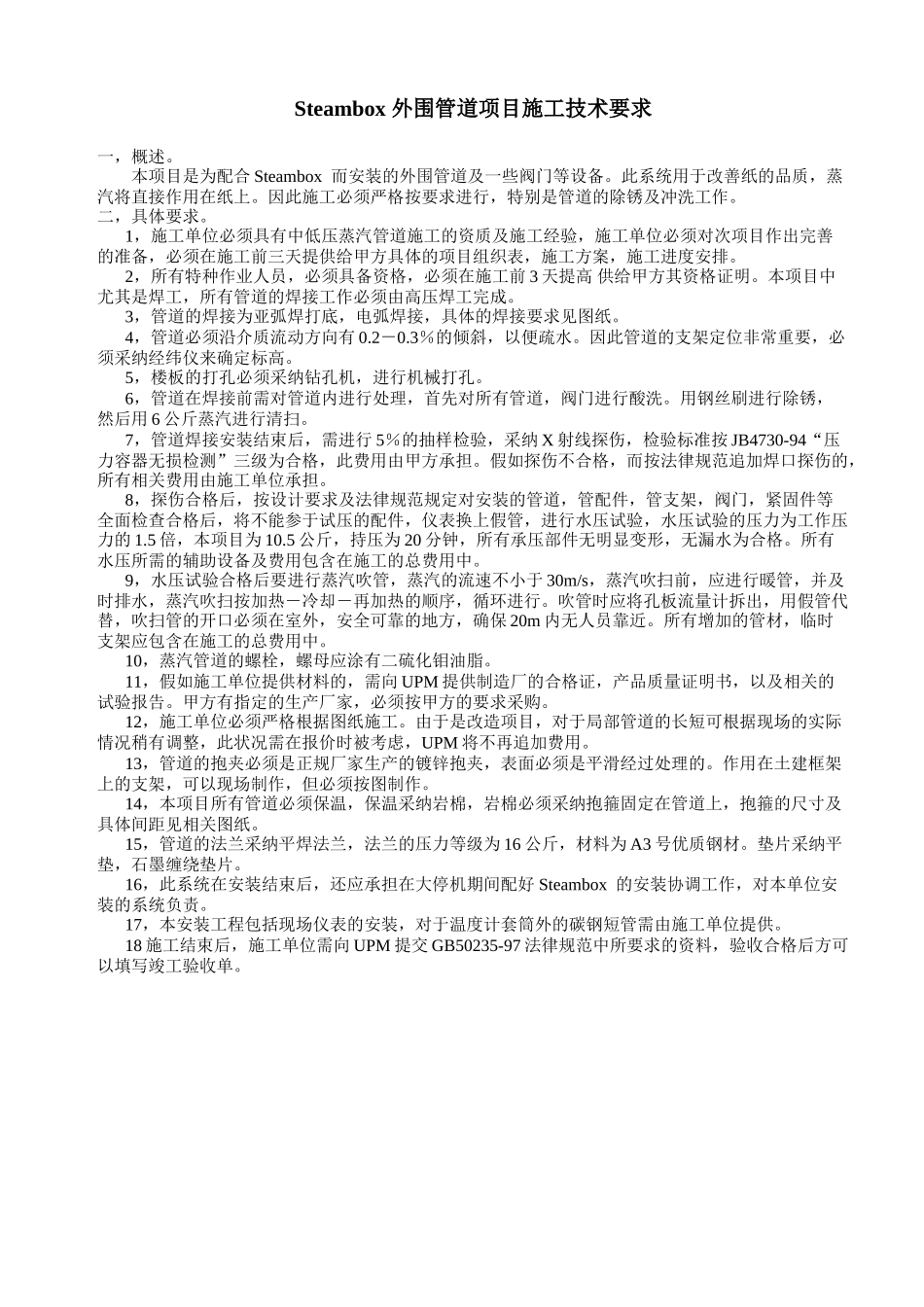

Steambox 外围管道项目施工技术要求一,概述
本项目是为配合 Steambox 而安装的外围管道及一些阀门等设备
此系统用于改善纸的品质,蒸汽将直接作用在纸上
因此施工必须严格按要求进行,特别是管道的除锈及冲洗工作
二,具体要求
1,施工单位必须具有中低压蒸汽管道施工的资质及施工经验,施工单位必须对次项目作出完善的准备,必须在施工前三天提供给甲方具体的项目组织表,施工方案,施工进度安排
2,所有特种作业人员,必须具备资格,必须在施工前 3 天提高 供给甲方其资格证明
本项目中尤其是焊工,所有管道的焊接工作必须由高压焊工完成
3,管道的焊接为亚弧焊打底,电弧焊接,具体的焊接要求见图纸
4,管道必须沿介质流动方向有 0
3%的倾斜,以便疏水
因此管道的支架定位非常重要,必须采纳经纬仪来确定标高
5,楼板的打孔必须采纳钻孔机,进行机械打孔
6,管道在焊接前需对管道内进行处理,首先对所有管道,阀门进行酸洗
用钢丝刷进行除锈,然后用 6 公斤蒸汽进行清扫
7,管道焊接安装结束后,需进行 5%的抽样检验,采纳 X 射线探伤,检验标准按 JB4730-94“压力容器无损检测”三级为合格,此费用由甲方承担
假如探伤不合格,而按法律规范追加焊口探伤的,所有相关费用由施工单位承担
8,探伤合格后,按设计要求及法律规范规定对安装的管道,管配件,管支架,阀门,紧固件等全面检查合格后,将不能参于试压的配件,仪表换上假管,进行水压试验,水压试验的压力为工作压力的 1
5 倍,本项目为 10
5 公斤,持压为 20 分钟,所有承压部件无明显变形,无漏水为合格
所有水压所需的辅助设备及费用包含在施工的总费用中
9,水压试验合格后要进行蒸汽吹管,蒸汽的流速不小于 30m/s,蒸汽吹扫前,应进行暖管,并及时排水,蒸汽吹扫按加热-冷却-再加热的顺序,循环进行
吹管时应将孔板流量计拆出,用假管代替
