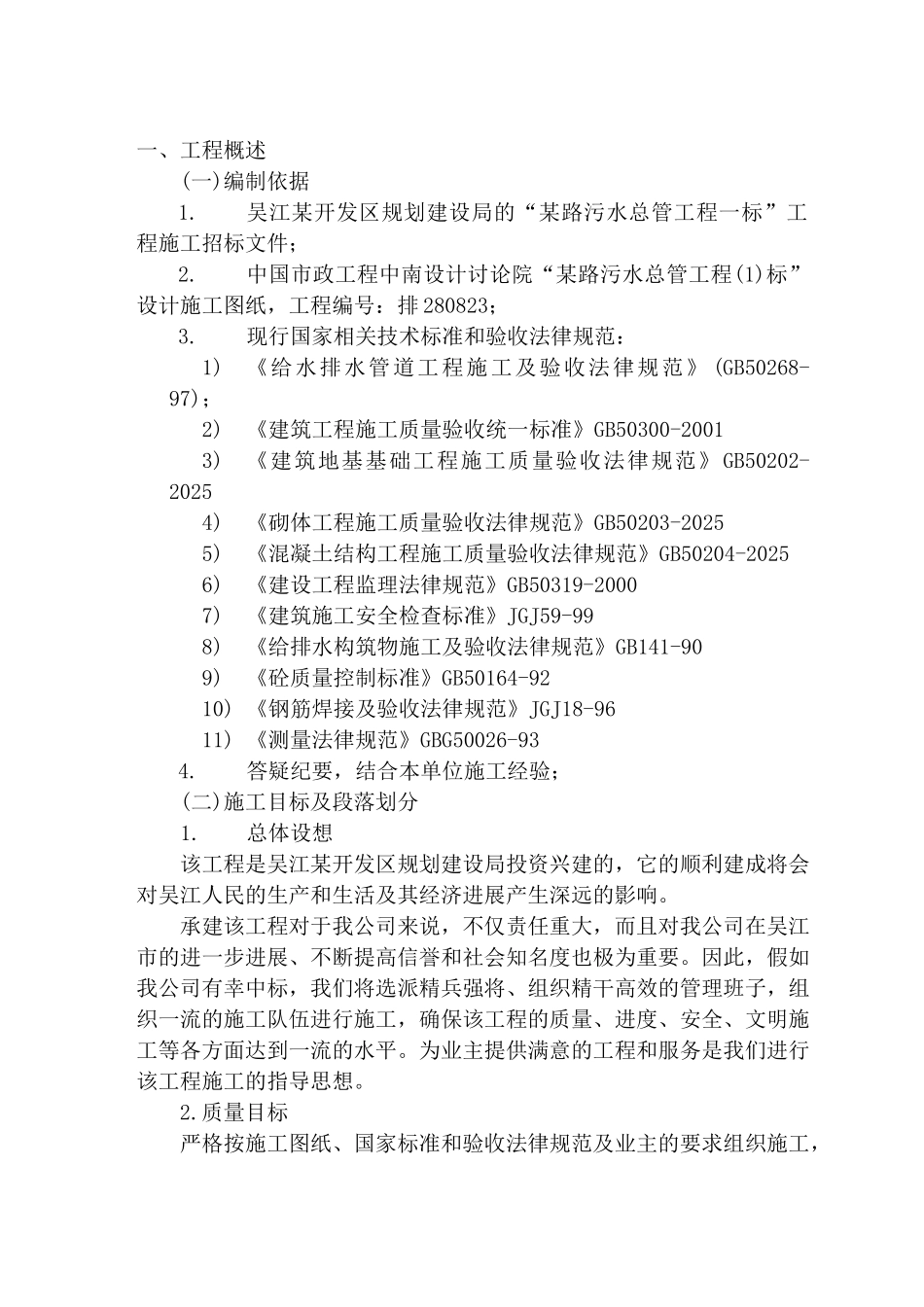

某路污水总管工程一标技术标招标单位:吴江某开发区规划建设局编制单位: ***编制日期:2008 年 8 月 12 日一、工程概述(一)编制依据1.吴江某开发区规划建设局的“某路污水总管工程一标”工程施工招标文件;2.中国市政工程中南设计讨论院“某路污水总管工程(1)标”设计施工图纸,工程编号:排 280823;3.现行国家相关技术标准和验收法律规范:1)《给水排水管道工程施工及验收法律规范》 (GB50268-97);2)《建筑工程施工质量验收统一标准》GB50300-20013)《建筑地基基础工程施工质量验收法律规范》GB50202-20254)《砌体工程施工质量验收法律规范》GB50203-20255)《混凝土结构工程施工质量验收法律规范》GB50204-20256)《建设工程监理法律规范》GB50319-20007)《建筑施工安全检查标准》JGJ59-998)《给排水构筑物施工及验收法律规范》GB141-909)《砼质量控制标准》GB50164-9210) 《钢筋焊接及验收法律规范》JGJ18-9611) 《测量法律规范》GBG50026-934.答疑纪要,结合本单位施工经验;(二)施工目标及段落划分1.总体设想该工程是吴江某开发区规划建设局投资兴建的,它的顺利建成将会对吴江人民的生产和生活及其经济进展产生深远的影响。承建该工程对于我公司来说,不仅责任重大,而且对我公司在吴江市的进一步进展、不断提高信誉和社会知名度也极为重要。因此,假如我公司有幸中标,我们将选派精兵强将、组织精干高效的管理班子,组织一流的施工队伍进行施工,确保该工程的质量、进度、安全、文明施工等各方面达到一流的水平。为业主提供满意的工程和服务是我们进行该工程施工的指导思想。 2.质量目标严格按施工图纸、国家标准和验收法律规范及业主的要求组织施工,确保分项工程一次合格率 100%,单位工程一次交验合格率 100%,并确保本工程的质量达到招标文件要求。3.管理目标安全生产、文明施工、实现管理一流。4.工期目标施工工期为 180 日历天,计划开工日期 2008 年 9 月 20 日,具体以书面通知为准。(详细进度计划见附件)5.协作目标抢困难、让方便、识大体、顾大局的服务宗旨,服从于业主统一安排,实现协作和配合一流。承诺:信守合同、顾客至上、优质服务、建造精品。(三)建设项目概况某路污水总管工程一标,DN1500 污水主管线全长约 1.4Km。本标段包括 DN600HDPE 拖管 150m,DN1500F 型钢承口式钢筋砼管顶管 1.4Km,管道施工在现有某路南侧非机动车道与规划红线之间,管道中心线距离道路中线约 22m。管道起点某...
