工程概况:北京市民主党派和人民团体办公楼紧临北二环,西侧为 XX 街,南侧为 XX胡同,东侧为规划拟建建筑用地
总建筑面积 30261㎡,地下 3 层,地上 10 层
结构形式为全现浇钢筋混凝土框架剪力墙结构,建筑高度 39 米
编制依据:2
1 中华人民共和国《技术监督法规汇编》(计量法规分册)
2 北京城建二建设工程有限公司关于印发《公司计量管理规定》的通知
3 北京市民主党派和人民团体办公楼施工组织设计
检验、测量和试验设备的购置3
1 设备购置前,由使用单位计量员提出书面申请,填写购置审批表一式两份,由技术部审核,超过 2000 元的单件设备,由工程师批准后方可购买,购置文件交技术部存档,详见“计量设备购置、检验、使用流程图”
2 购买时,必须有《制造计量器具许可证》的厂家生产的,具有 CMC 标志的计量器具和经过国家技术监督局批准及检定合格的计量器具
检验、测量和试验设备的标准4
1 对所有影响施工质量的检验、测量和试验设备,应按规定周期或使用前按国家承认的基准、标准到国家法定计量检定机构或经批准授权的检定机构进行确认、校准和调准,一律不得自行检定
无标准时,应以规定的文件作为校准依据,由有资格的人员进行检定,并在记录中注明
2 需要进行周期校准的检验、测量和试验设备,包括 A(强检)、B(非强检)类,在接到技术部通知时,使用单位做好检验、测量和试验设备周期校准的准备工作,必要时,应准备备用的检验、测量和试验设备,以保证现场工作的连续进行
对校准设备的校准证书,正本交技术部存档,抄件存本单位
3 必须建立检验、测量和试验设备的校准资料
资料包括计量器具登记表、计量器具管理目录、计量器具分布和计量器具周检计划表
依据校准资料,对设备按 A(强检)、B(非强检)、C(一般管理)类分别归类管理

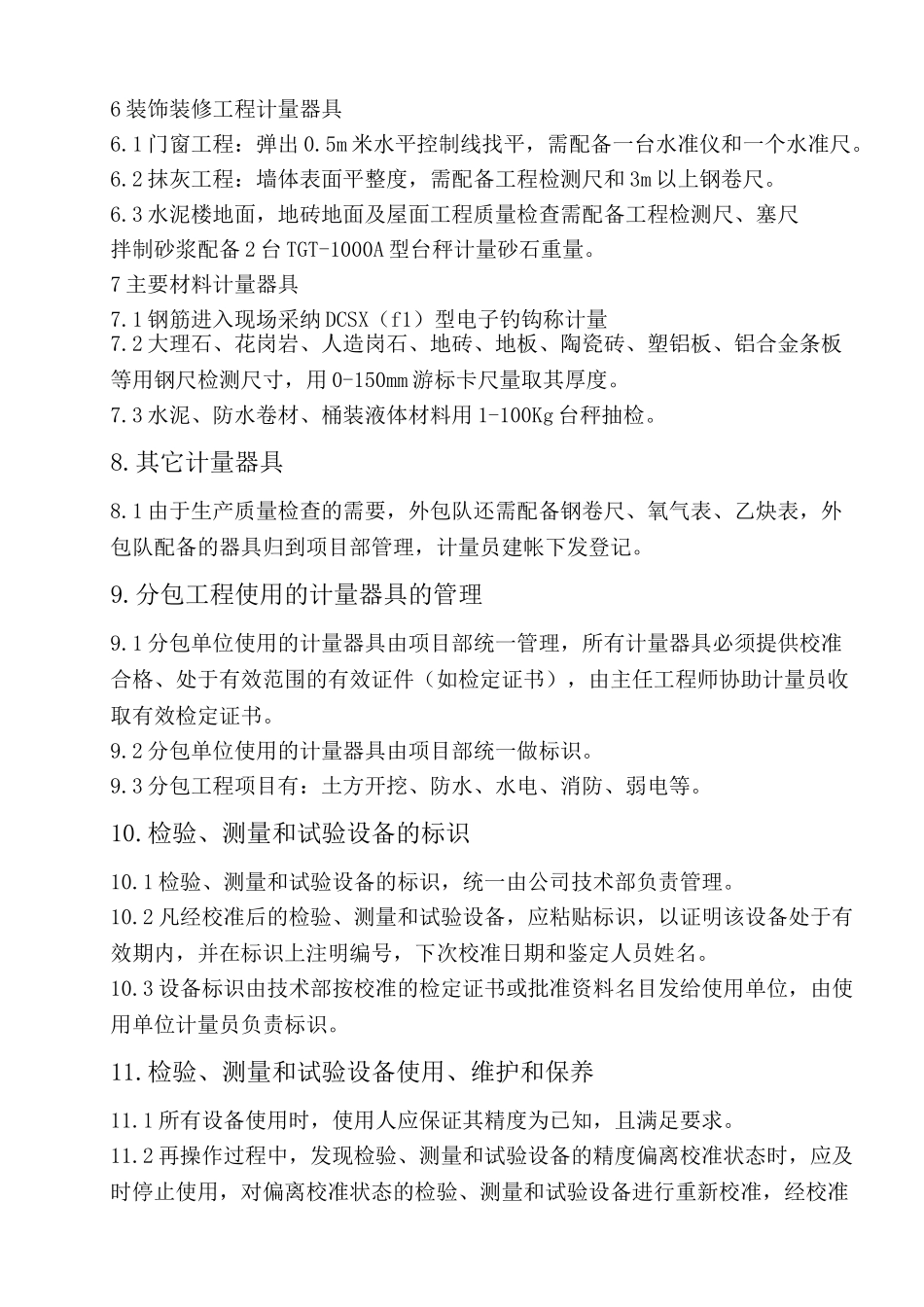

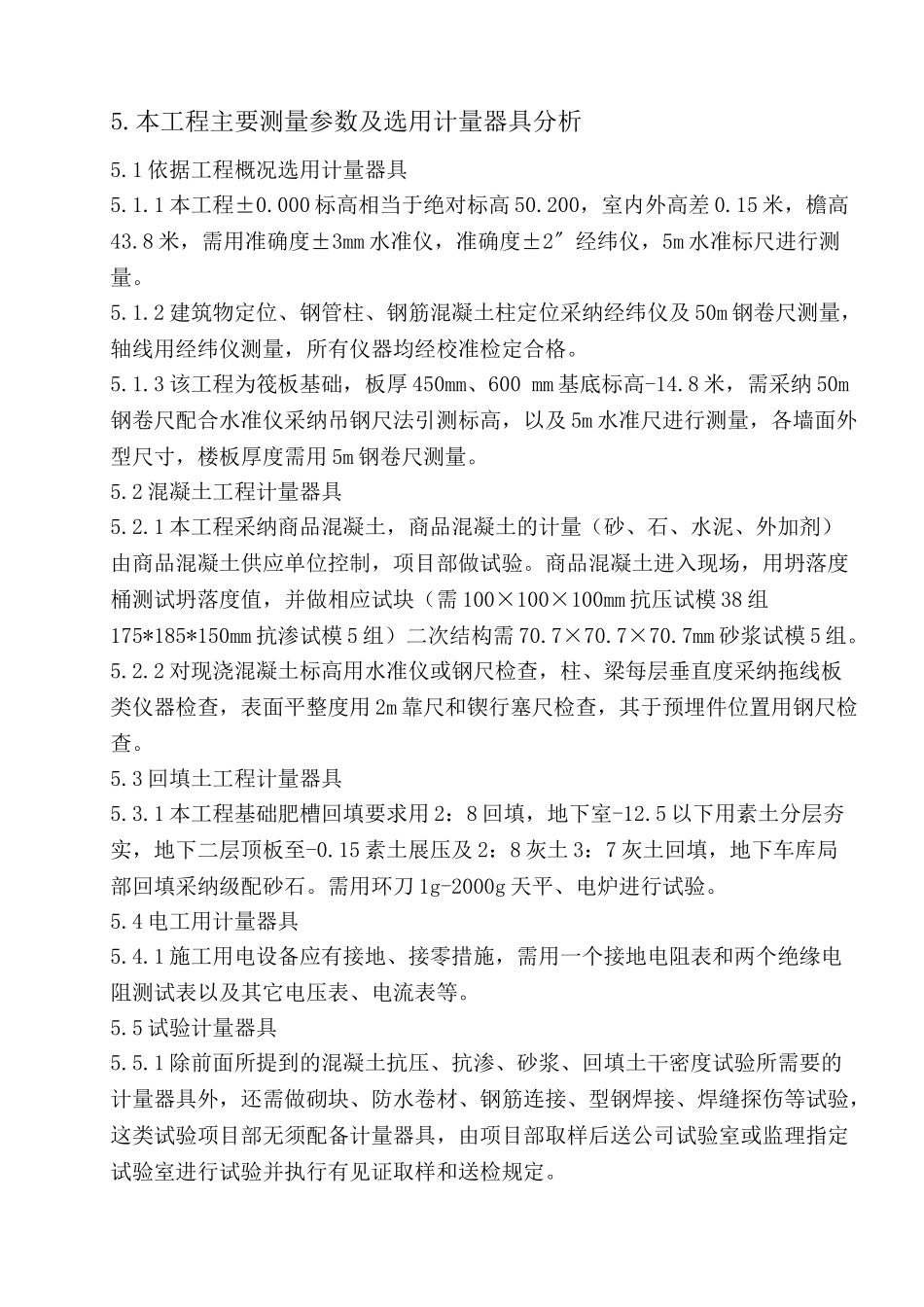

本工程主要测量参数及选用计量器具分析
