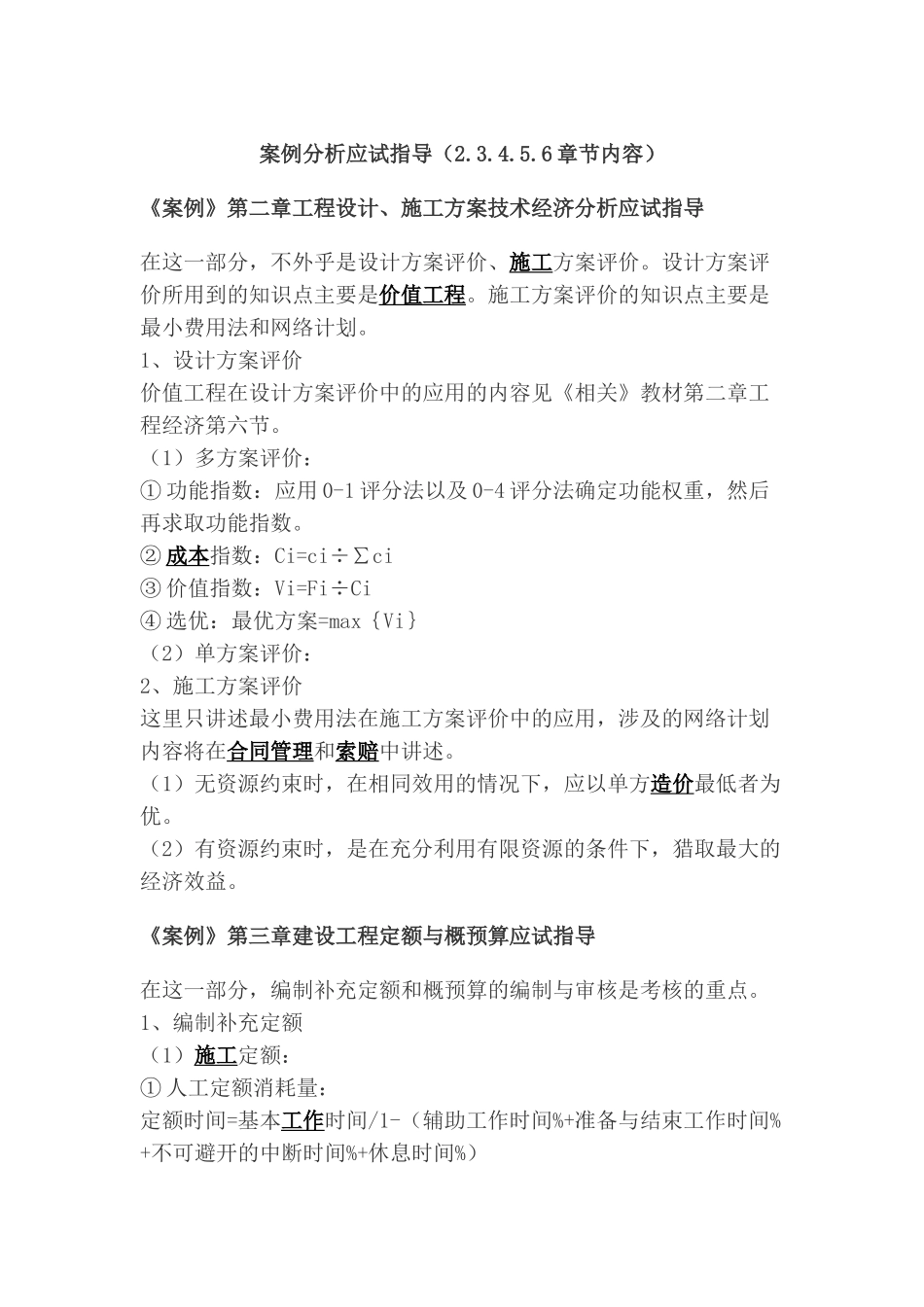

案例分析应试指导(2
6 章节内容)《案例》第二章工程设计、施工方案技术经济分析应试指导在这一部分,不外乎是设计方案评价、施工方案评价
设计方案评价所用到的知识点主要是价值工程
施工方案评价的知识点主要是最小费用法和网络计划
1、设计方案评价价值工程在设计方案评价中的应用的内容见《相关》教材第二章工程经济第六节
(1)多方案评价:① 功能指数:应用 0-1 评分法以及 0-4 评分法确定功能权重,然后再求取功能指数
② 成本指数:Ci=ci÷∑ci③ 价值指数:Vi=Fi÷Ci④ 选优:最优方案=max{Vi}(2)单方案评价:2、施工方案评价这里只讲述最小费用法在施工方案评价中的应用,涉及的网络计划内容将在合同管理和索赔中讲述
(1)无资源约束时,在相同效用的情况下,应以单方造价最低者为优
(2)有资源约束时,是在充分利用有限资源的条件下,猎取最大的经济效益
《案例》第三章建设工程定额与概预算应试指导在这一部分,编制补充定额和概预算的编制与审核是考核的重点

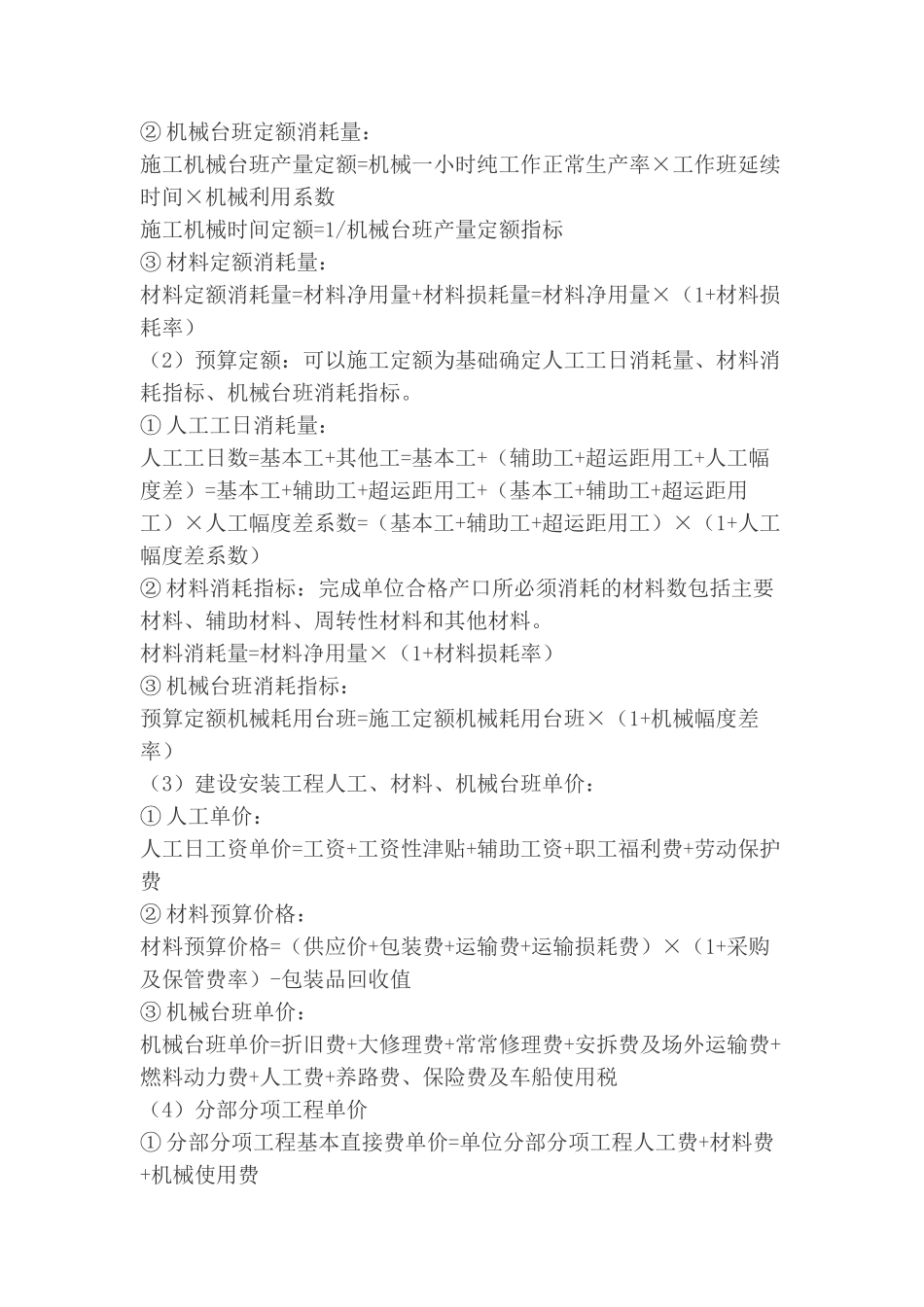

1、编制补充定额(1)施工定额:① 人工定额消耗量:定额时间=基本工作时间/1-(辅助工作时间%+准备与结束工作时间%+不可避开的中断时间%+休息时间%)② 机械台班定额消耗量:施工机械台班产量定额=机械一小时纯工作正常生产率×工作班延续时间×机械利用系数施工机械时间定额=1/机械台班产量定额指标③ 材料定额消耗量:材料定额消耗量=材料净用量+材料损耗量=材料净用量×(1+材料损耗率)(2)预算定额:可以施工定额为基础确定人工工日消耗量、材料消耗指标、机械台班消耗指标

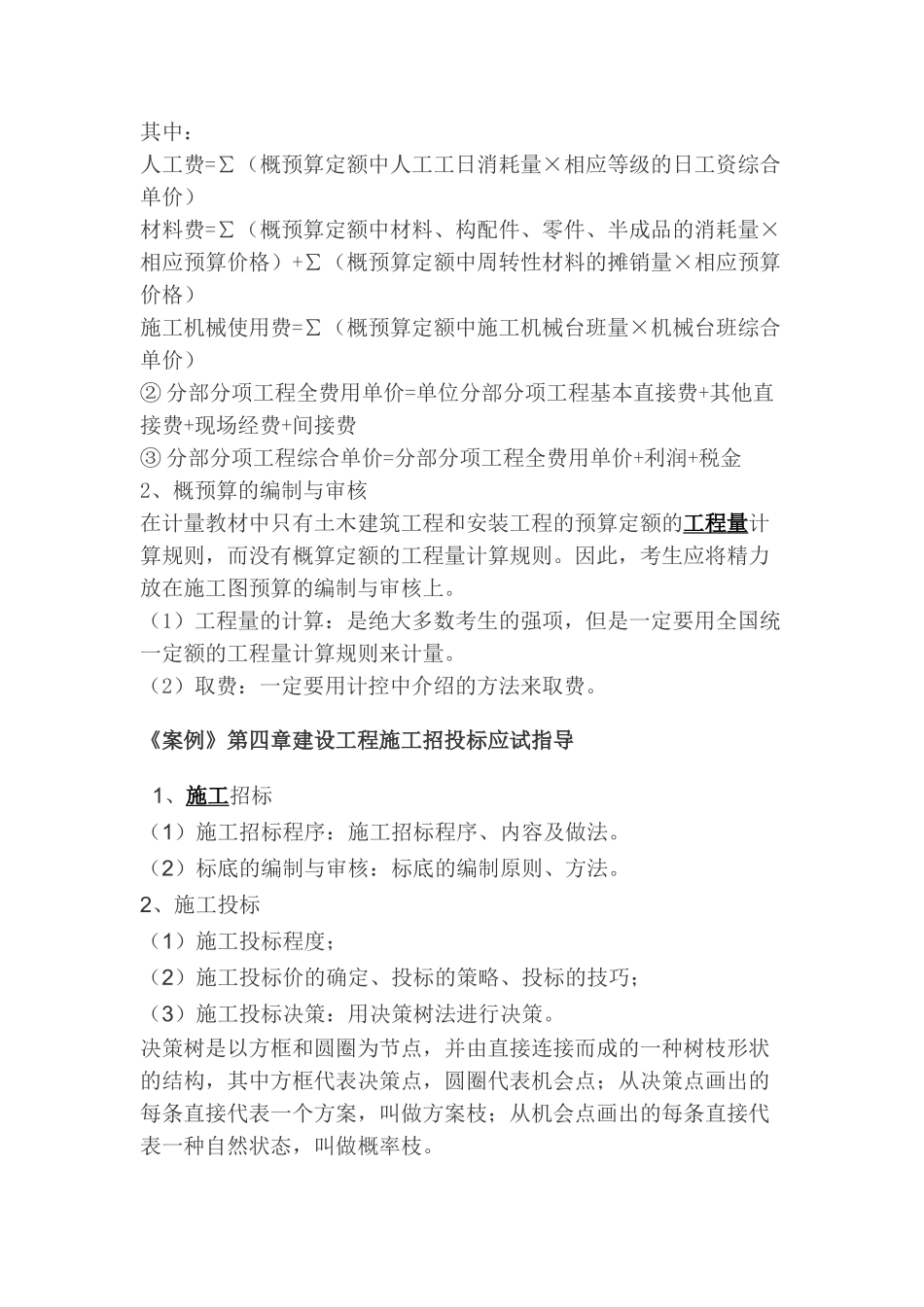

① 人工工日消耗量:人工工日数=基本工+其他工=基本工+(辅助工+超运距用工+人工幅度差)=基本工+辅助工+超运距用工+(基本工+辅助工+超运距用工)×人工幅度差系数=(基本工+辅助工+超运距用工)×(1+人工幅度差系数)② 材料消耗指标:完
