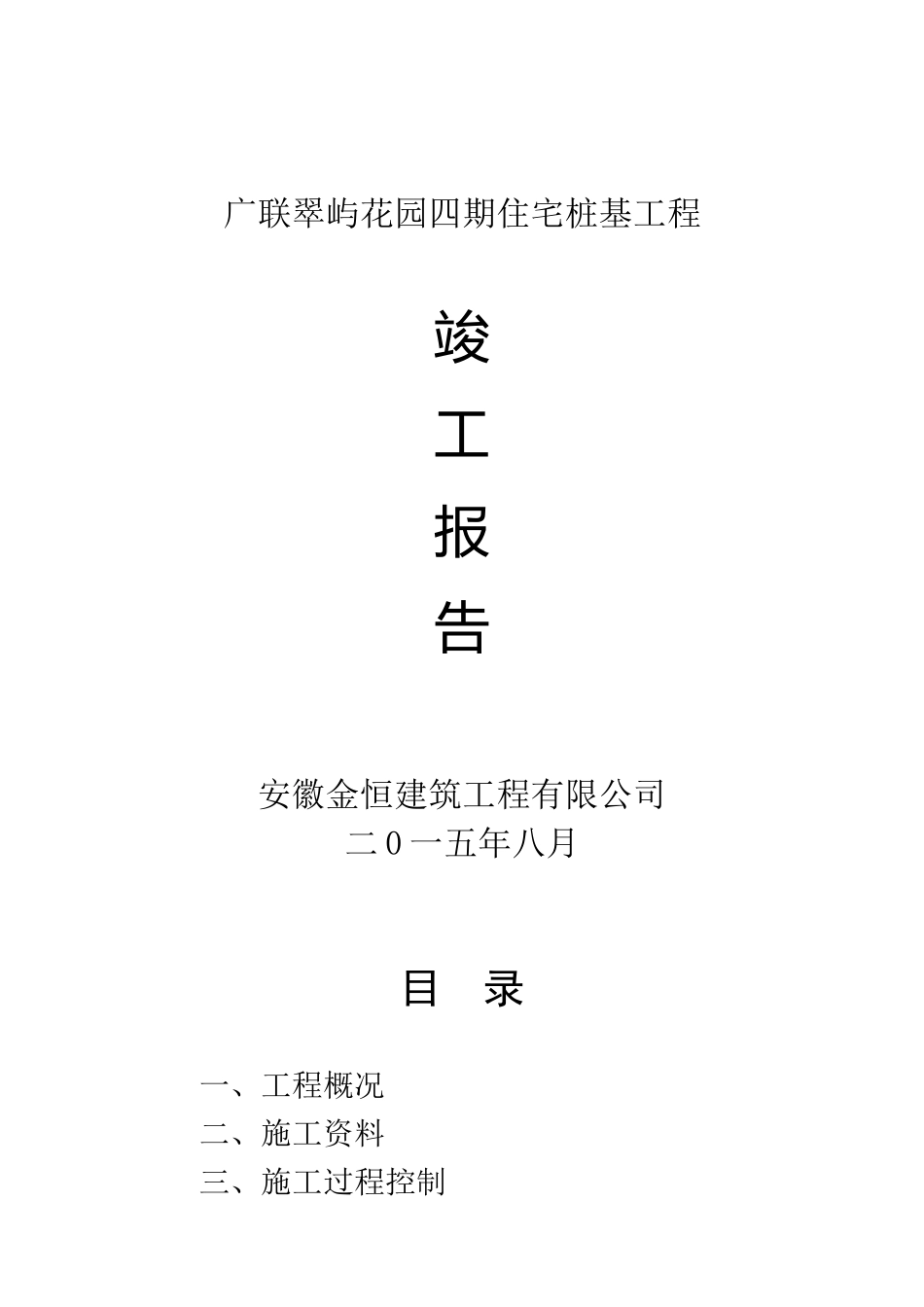

广联翠屿花园四期住宅桩基工程竣工报告安徽金恒建筑工程有限公司二 0 一五年八月目 录一、工程概况二、施工资料三、施工过程控制四、工程质量控制措施五、评定结论一、工程概况1.池州市广联翠屿花园住宅小区四期工程,位于池州市经济技术开发区,框架结构基础采纳人工挖孔混凝土灌注桩
桩端持力层为场地第层砂砾岩残积土,桩端极限阻力标准值 2200kPa
该工程由沈阳中鼎建筑设计有限公司负责设计工作,池州市工程建设监理有限公司进行监理,地质勘察池州市国土资源规划勘测院
2.设计及施工要求2
1、本工程采纳人工挖孔灌注桩基础,桩端入岩根据一桩一勘报告,实际桩底标高按勘察报告进行施工
4#楼桩数总计 73 根,其中高应变检测 5 根,8#楼桩数总计 34 根,其中高应变检测 5 根,12#楼桩数总计 41 根,其中高应变检测 5 根,16#楼桩数总计 34 根,其中高应变检测 5 根,20#楼桩数总计 41 根,其中高应变检测 5 根,24#楼桩数总计 34 根,其中高应变检测 5 根,2
2、桩身砼等级 C25,护壁砼等级 C25,主筋、箍筋为直径16、8Ⅲ 级钢,主筋的砼保护层厚度为 50mm
每隔 2000mm 设一道加强筋
3、人工挖孔桩施工遵照《建筑桩基检测技术法律规范》(JGJ106-2025)执行
4、本工程桩基施工完毕达到养护期后,桩基进行高应变测试,并随机抽取不少于 10 根桩进行声波探测检验,另对所有桩进行低应变检测,以了解成桩总体质量及估算承载力,测试合格后,方可继续施工
5、桩孔挖至要求深度后,应对井底淤泥,沉渣、井壁泥皮清洁净,然后进行隐蔽工程验收,验收合格后应立即封底和浇注桩身砼
二、施工资料施工资料自检齐全有效(1)、图纸会审、设计变更洽商记录(2)、工程测量、定位放线记录(3)、原材料出厂合格证明(4)、材料试验报告及见证检测报告(5)、施工记录(
