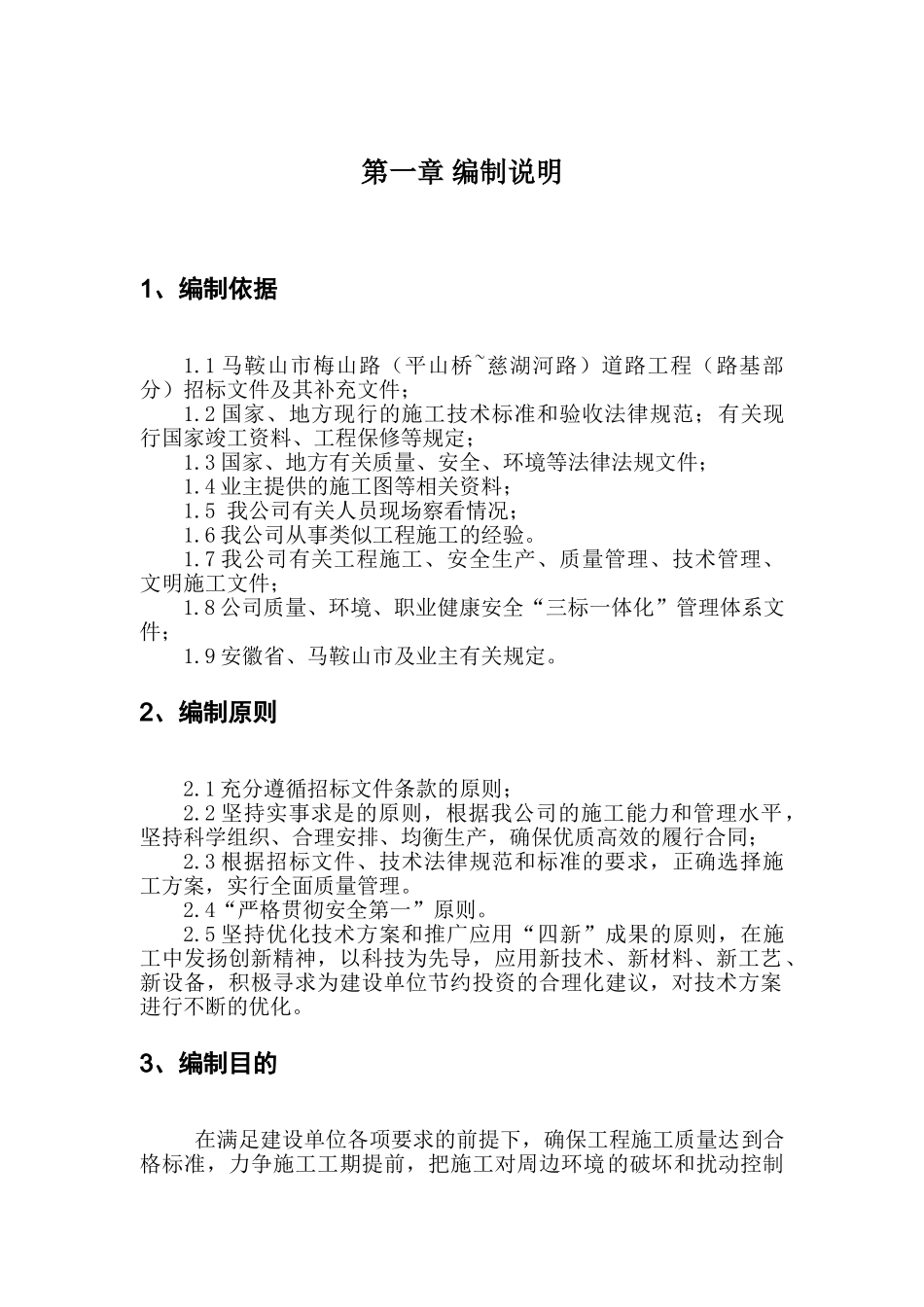

第一章 编制说明1、编制依据1
1 马鞍山市梅山路(平山桥~慈湖河路)道路工程(路基部分)招标文件及其补充文件;1
2 国家、地方现行的施工技术标准和验收法律规范;有关现行国家竣工资料、工程保修等规定;1
3 国家、地方有关质量、安全、环境等法律法规文件; 1
4 业主提供的施工图等相关资料;1
5 我公司有关人员现场察看情况;1
6 我公司从事类似工程施工的经验
7 我公司有关工程施工、安全生产、质量管理、技术管理、文明施工文件;1
8 公司质量、环境、职业健康安全“三标一体化”管理体系文件;1
9 安徽省、马鞍山市及业主有关规定
2、编制原则2
1 充分遵循招标文件条款的原则;2
2 坚持实事求是的原则,根据我公司的施工能力和管理水平,坚持科学组织、合理安排、均衡生产,确保优质高效的履行合同;2
3 根据招标文件、技术法律规范和标准的要求,正确选择施工方案,实行全面质量管理
4“严格贯彻安全第一”原则
5 坚持优化技术方案和推广应用“四新”成果的原则,在施工中发扬创新精神,以科技为先导,应用新技术、新材料、新工艺、新设备,积极寻求为建设单位节约投资的合理化建议,对技术方案进行不断的优化

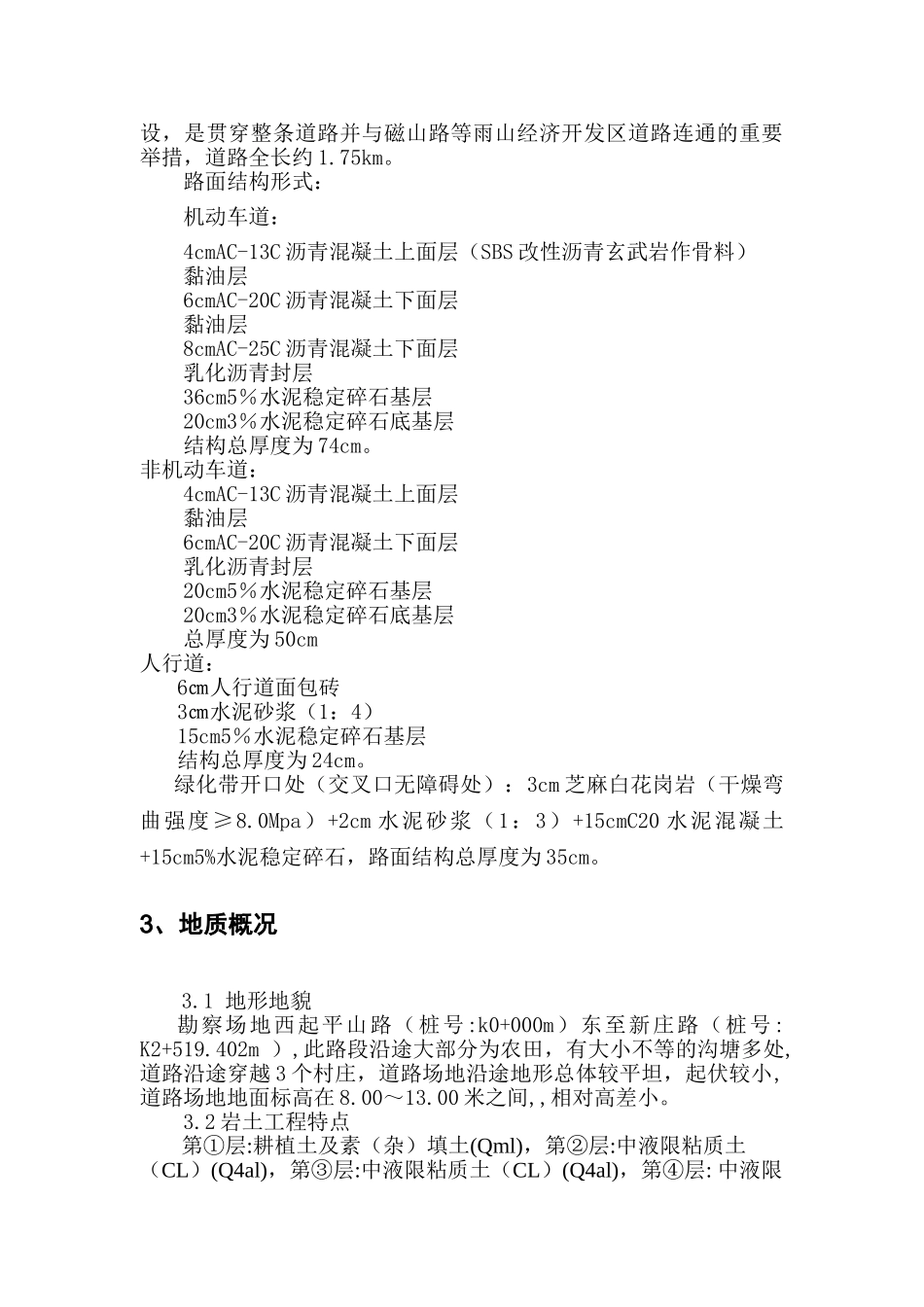

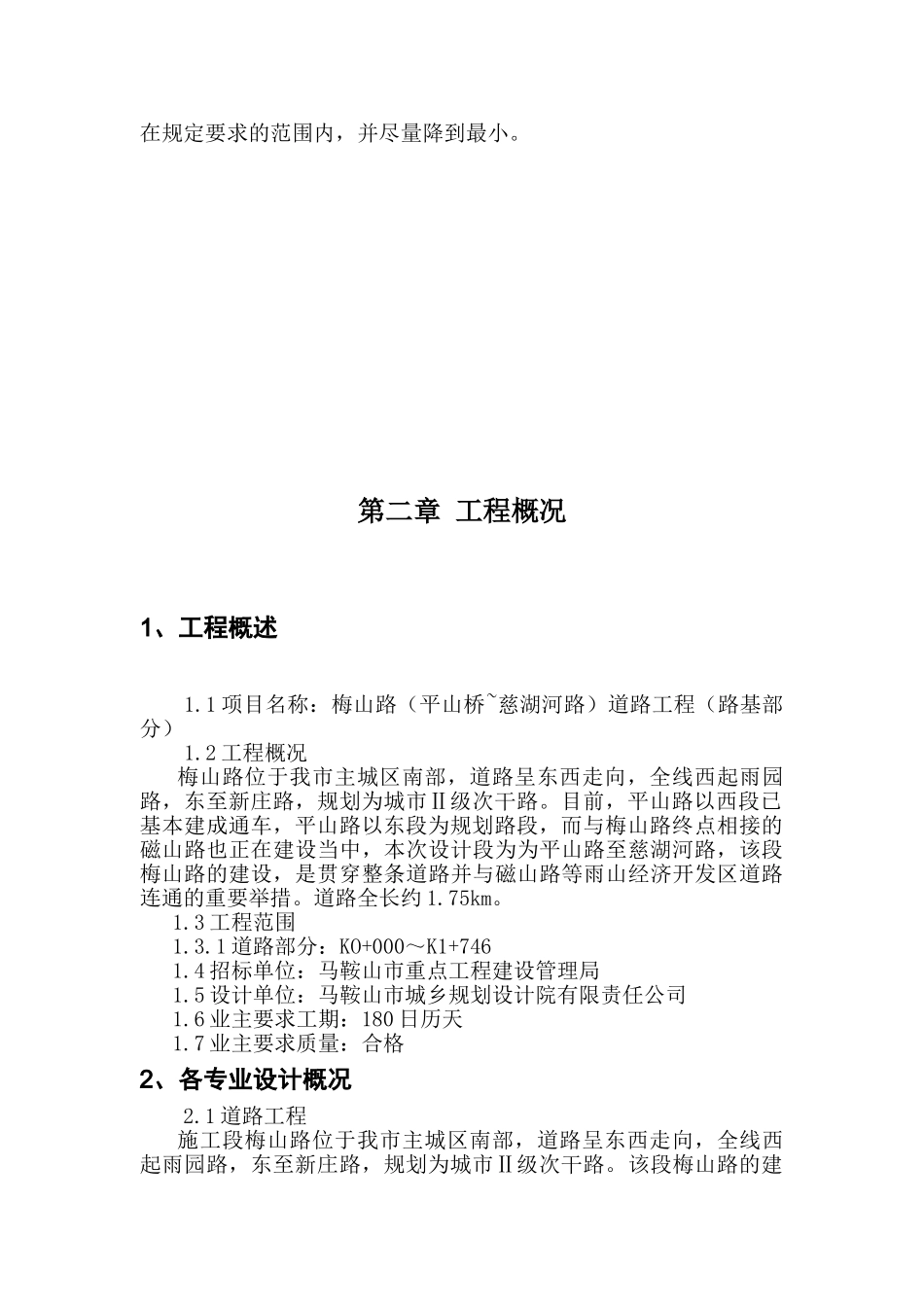

3、编制目的 在满足建设单位各项要求的前提下,确保工程施工质量达到合格标准,力争施工工期提前,把施工对周边环境的破坏和扰动控制在规定要求的范围内,并尽量降到最小
第二章 工程概况1、工程概述1
1 项目名称:梅山路(平山桥~慈湖河路)道路工程(路基部分)1
2 工程概况梅山路位于我市主城区南部,道路呈东西走向,全线西起雨园路,东至新庄路,规划为城市Ⅱ级次干路
目前,平山路以西段已基本建成通车,平山路以东段为规划路段,而与梅山路终点相接的磁山路也正在建设当中,本次设计段为为平山路至慈湖河路,该段梅山路的建设,是贯穿整条道路并与磁山路等雨山经济开发区道路连通的重要举措
