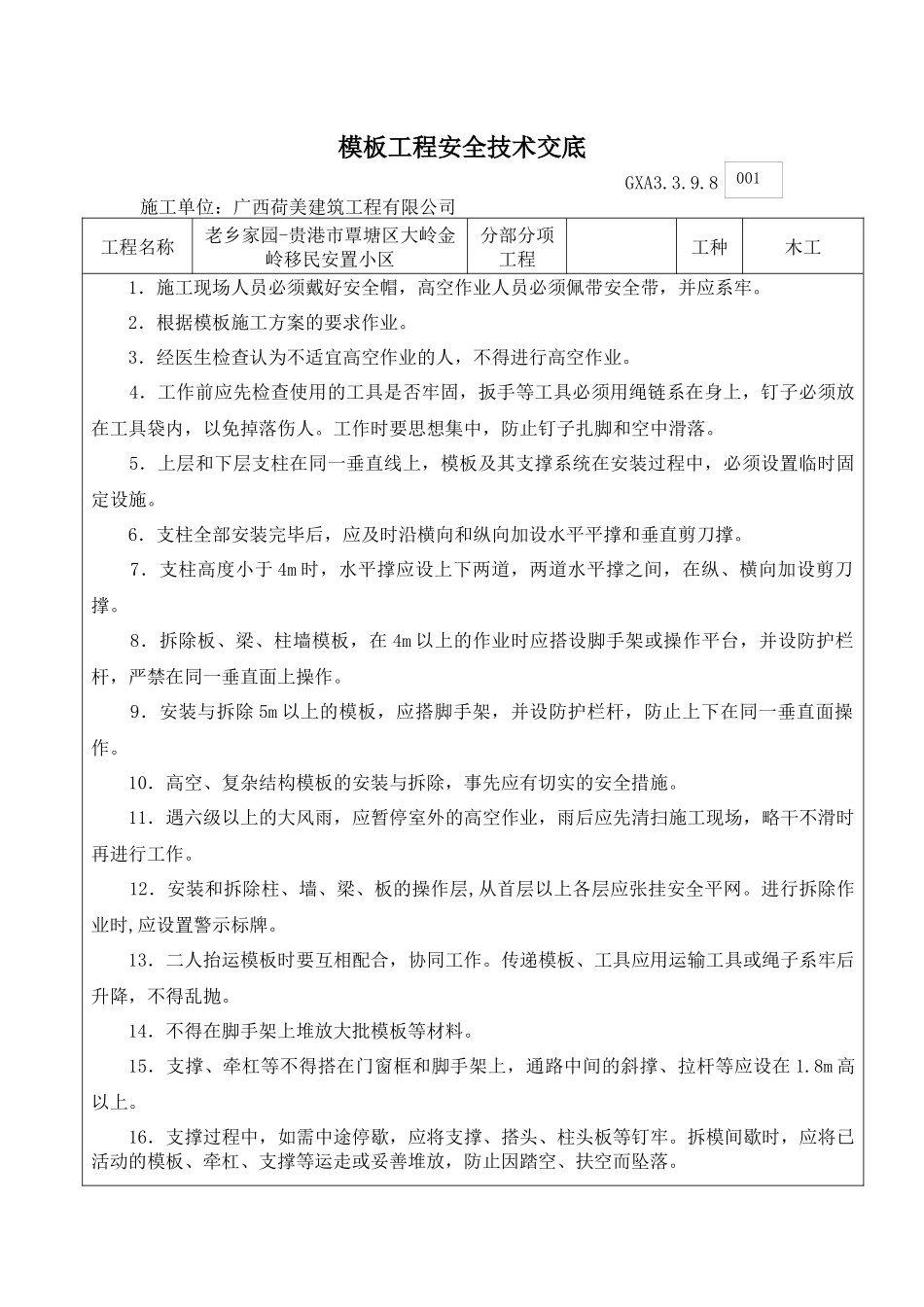

模板工程安全技术交底 GXA3
8施工单位:广西荷美建筑工程有限公司工程名称老乡家园-贵港市覃塘区大岭金岭移民安置小区分部分项工程工种木工 1.施工现场人员必须戴好安全帽,高空作业人员必须佩带安全带,并应系牢
2.根据模板施工方案的要求作业
3.经医生检查认为不适宜高空作业的人,不得进行高空作业
4.工作前应先检查使用的工具是否牢固,扳手等工具必须用绳链系在身上,钉子必须放在工具袋内,以免掉落伤人
工作时要思想集中,防止钉子扎脚和空中滑落
5.上层和下层支柱在同一垂直线上,模板及其支撑系统在安装过程中,必须设置临时固定设施
6.支柱全部安装完毕后,应及时沿横向和纵向加设水平平撑和垂直剪刀撑
7.支柱高度小于 4m 时,水平撑应设上下两道,两道水平撑之间,在纵、横向加设剪刀撑
8.拆除板、梁、柱墙模板,在 4m 以上的作业时应搭设脚手架或操作平台,并设防护栏杆,严禁在同一垂直面上操作
9.安装与拆除 5m 以上的模板,应搭脚手架,并设防护栏杆,防止上下在同一垂直面操作
10.高空、复杂结构模板的安装与拆除,事先应有切实的安全措施
11.遇六级以上的大风雨,应暂停室外的高空作业,雨后应先清扫施工现场,略干不滑时再进行工作
12.安装和拆除柱、墙、梁、板的操作层,从首层以上各层应张挂安全平网
进行拆除作业时,应设置警示标牌
13.二人抬运模板时要互相配合,协同工作

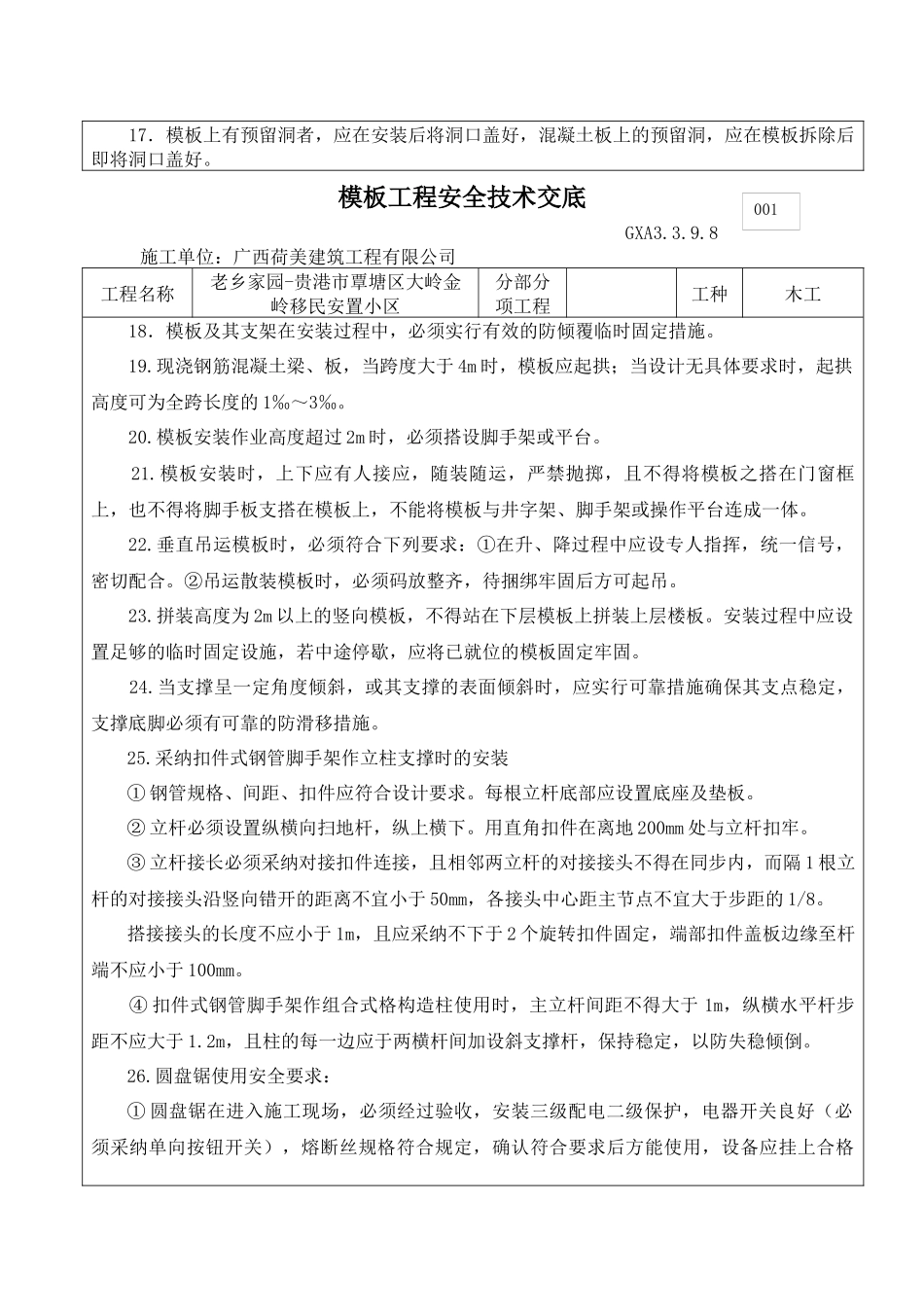

传递模板、工具应用运输工具或绳子系牢后升降,不得乱抛
14.不得在脚手架上堆放大批模板等材料
15.支撑、牵杠等不得搭在门窗框和脚手架上,通路中间的斜撑、拉杆等应设在 1
8m 高以上
16.支撑过程中,如需中途停歇,应将支撑、搭头、柱头板等钉牢
拆模间歇时,应将已活动的模板、牵杠、支撑等运走或妥善堆放,防止因踏空、扶空而坠落

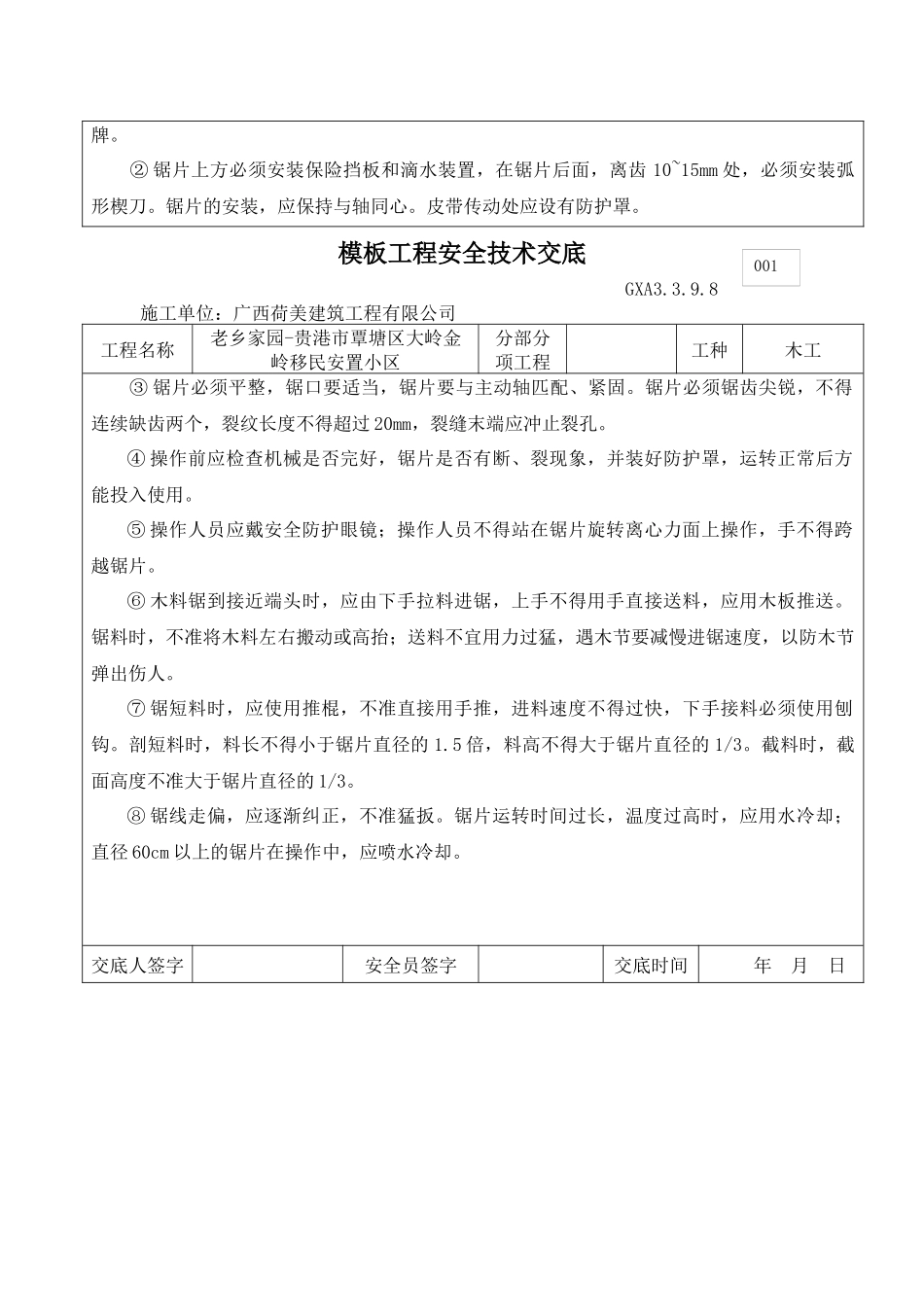

00117.模板上有预留洞者,应在安装后将洞口盖好,混凝土
