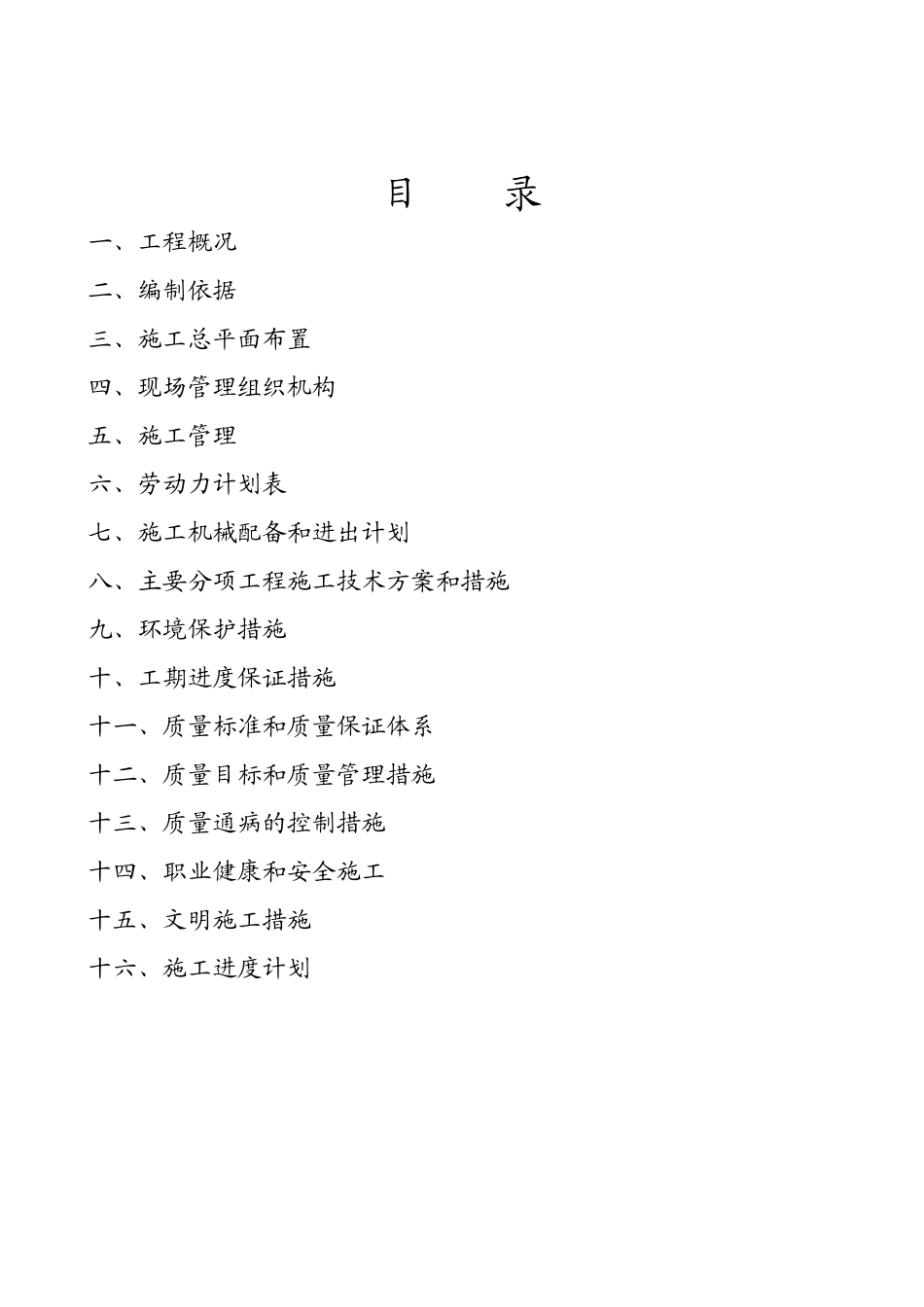

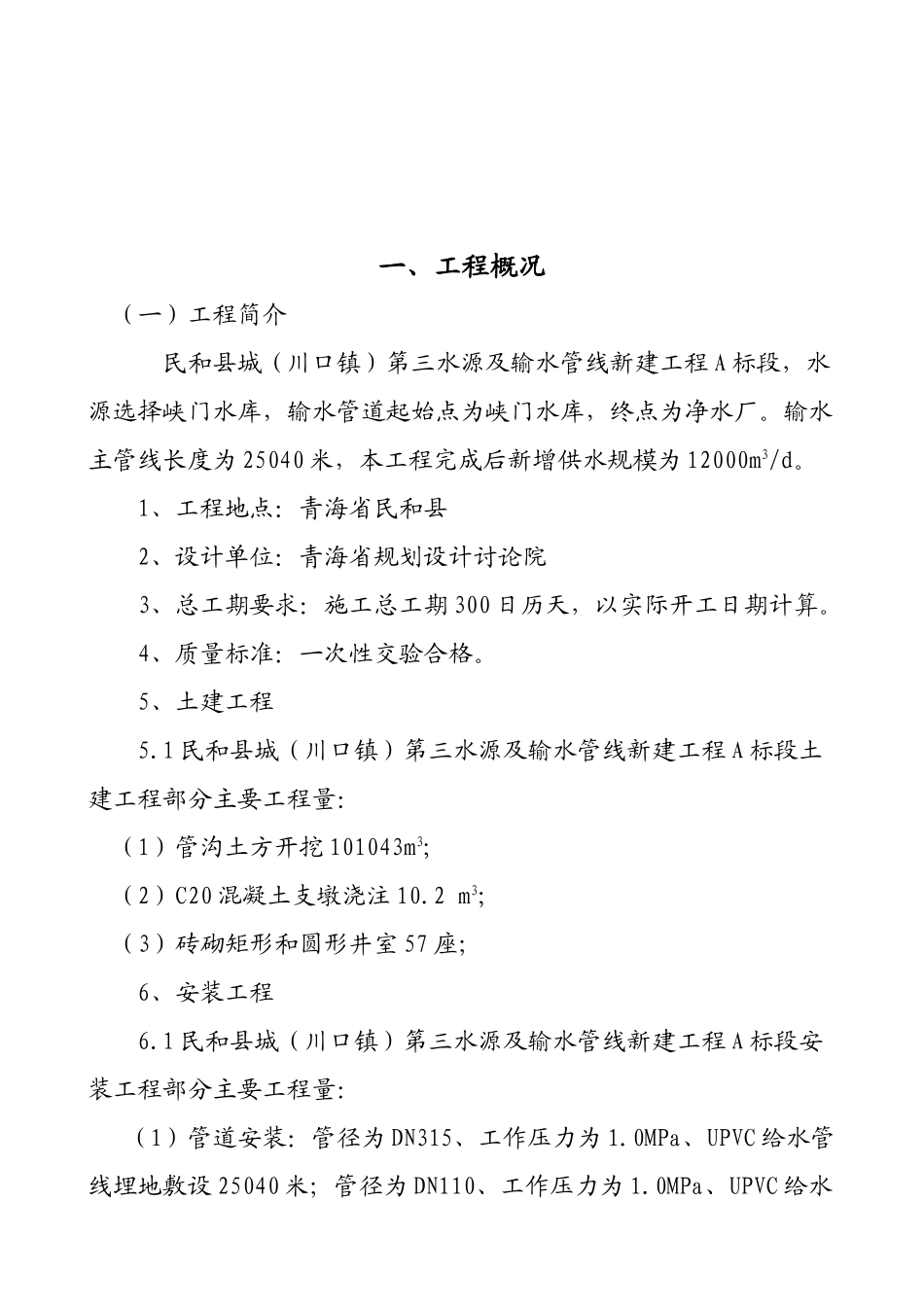

目 录一、工程概况二、编制依据三、施工总平面布置四、现场管理组织机构五、施工管理六、劳动力计划表七、施工机械配备和进出计划八、主要分项工程施工技术方案和措施九、环境保护措施十、工期进度保证措施十一、质量标准和质量保证体系十二、质量目标和质量管理措施十三、质量通病的控制措施十四、职业健康和安全施工十五、文明施工措施十六、施工进度计划 一、工程概况 (一)工程简介 民和县城(川口镇)第三水源及输水管线新建工程 A 标段,水源选择峡门水库,输水管道起始点为峡门水库,终点为净水厂
输水主管线长度为 25040 米,本工程完成后新增供水规模为 12000m3/d
1、工程地点:青海省民和县2、设计单位:青海省规划设计讨论院3、总工期要求:施工总工期 300 日历天,以实际开工日期计算
4、质量标准:一次性交验合格
5、土建工程5
1 民和县城(川口镇)第三水源及输水管线新建工程 A 标段土建工程部分主要工程量:(1)管沟土方开挖 101043m3;(2)C20 混凝土支墩浇注 10
2 m3;(3)砖砌矩形和圆形井室 57 座;6、安装工程6
1 民和县城(川口镇)第三水源及输水管线新建工程 A 标段安装工程部分主要工程量:(1)管道安装:管径为 DN315、工作压力为 1
0MPa、UPVC 给水管线埋地敷设 25040 米;管径为 DN110、工作压力为 1
0MPa、UPVC 给水管线埋地敷设 5 米;管径为 DN80、工作压力为 1
0MPa、UPVC 给水管线埋地敷设 24 米

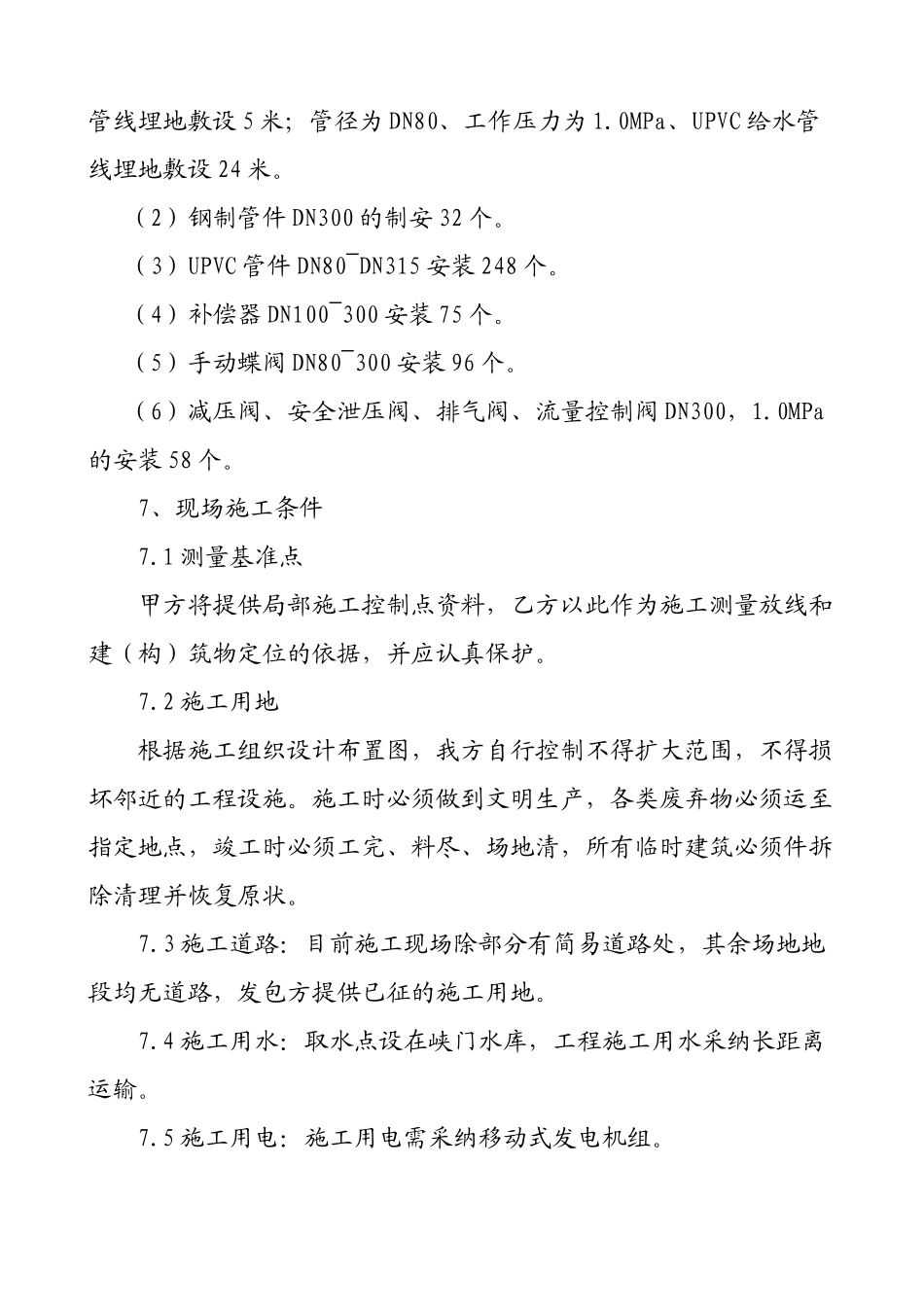

(2)钢制管件 DN300 的制安 32 个
(3)UPVC 管件 DN80~DN315 安装 248 个
(4)补偿器 DN100~300 安装 75 个
(5)手动蝶阀 DN80~300 安装 96 个
(6)减压阀、安全泄压阀、排气阀、流量控制阀 DN300,1
0MPa的安装 58 个
