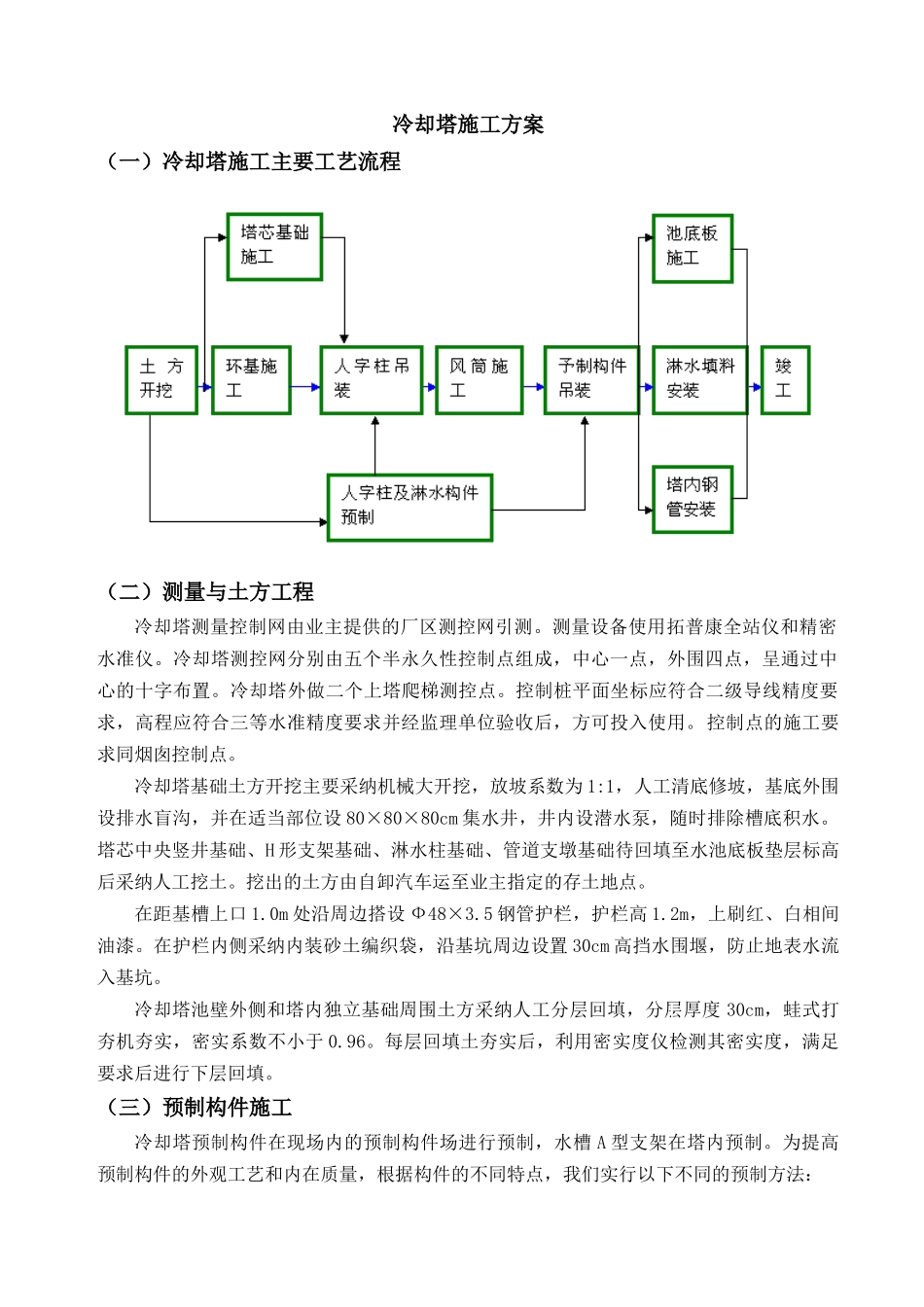

冷却塔施工方案(一)冷却塔施工主要工艺流程 (二)测量与土方工程冷却塔测量控制网由业主提供的厂区测控网引测
测量设备使用拓普康全站仪和精密水准仪
冷却塔测控网分别由五个半永久性控制点组成,中心一点,外围四点,呈通过中心的十字布置
冷却塔外做二个上塔爬梯测控点
控制桩平面坐标应符合二级导线精度要求,高程应符合三等水准精度要求并经监理单位验收后,方可投入使用
控制点的施工要求同烟囱控制点
冷却塔基础土方开挖主要采纳机械大开挖,放坡系数为 1:1,人工清底修坡,基底外围设排水盲沟,并在适当部位设 80×80×80cm 集水井,井内设潜水泵,随时排除槽底积水
塔芯中央竖井基础、H 形支架基础、淋水柱基础、管道支墩基础待回填至水池底板垫层标高后采纳人工挖土
挖出的土方由自卸汽车运至业主指定的存土地点
在距基槽上口 1
0m 处沿周边搭设 Ф48×3
5 钢管护栏,护栏高 1
2m,上刷红、白相间油漆
在护栏内侧采纳内装砂土编织袋,沿基坑周边设置 30cm 高挡水围堰,防止地表水流入基坑
冷却塔池壁外侧和塔内独立基础周围土方采纳人工分层回填,分层厚度 30cm,蛙式打夯机夯实,密实系数不小于 0
每层回填土夯实后,利用密实度仪检测其密实度,满足要求后进行下层回填

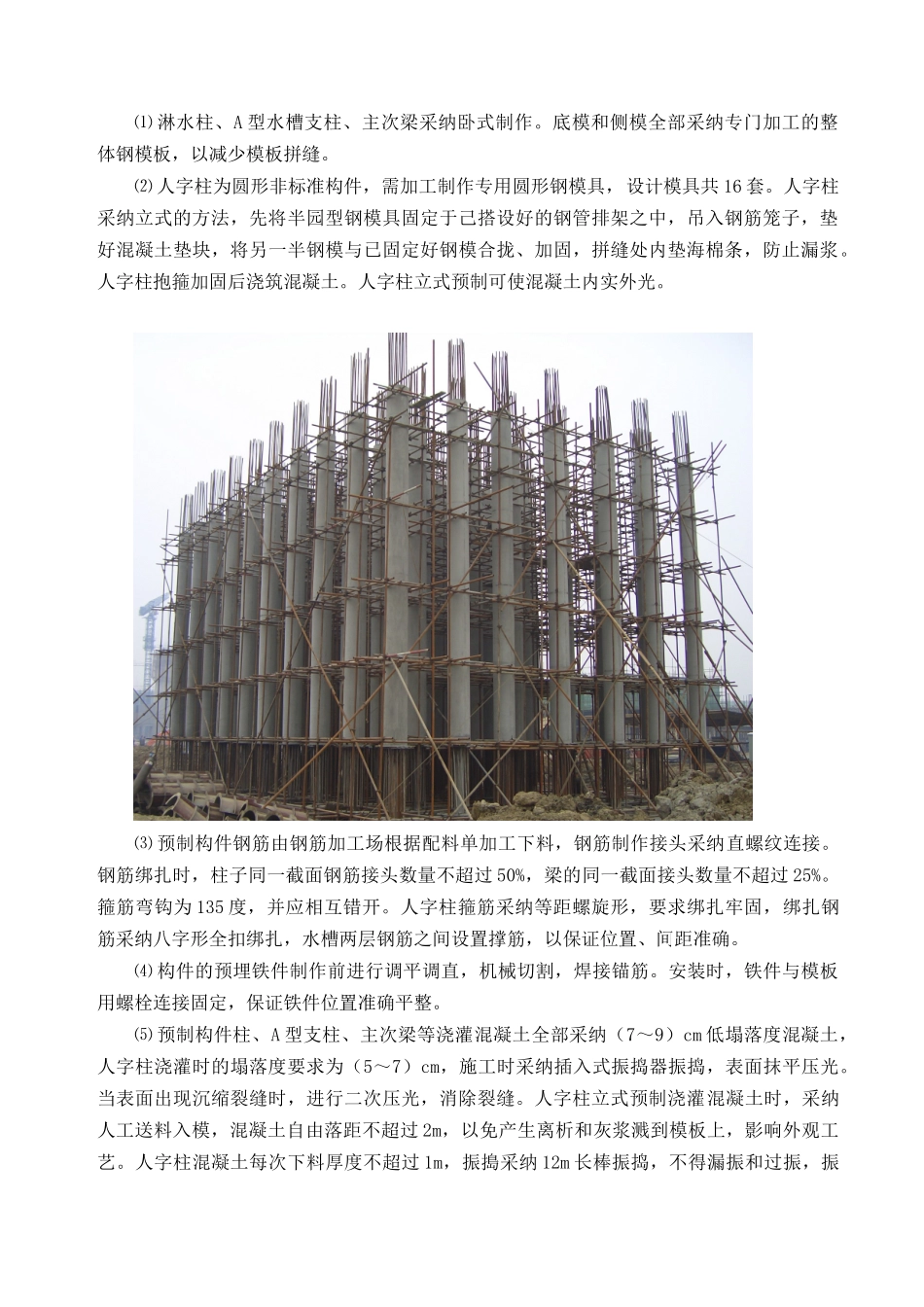

(三)预制构件施工冷却塔预制构件在现场内的预制构件场进行预制,水槽 A 型支架在塔内预制
为提高预制构件的外观工艺和内在质量,根据构件的不同特点,我们实行以下不同的预制方法:⑴ 淋水柱、A 型水槽支柱、主次梁采纳卧式制作
底模和侧模全部采纳专门加工的整体钢模板,以减少模板拼缝
⑵ 人字柱为圆形非标准构件,需加工制作专用圆形钢模具,设计模具共 16 套
人字柱采纳立式的方法,先将半园型钢模具固定于己搭设好的钢管排架之中,吊入钢筋笼子,垫好混凝土垫块,将另一半钢模与已固定好钢模合拢、加固,拼缝处内垫海棉条,防止漏浆
