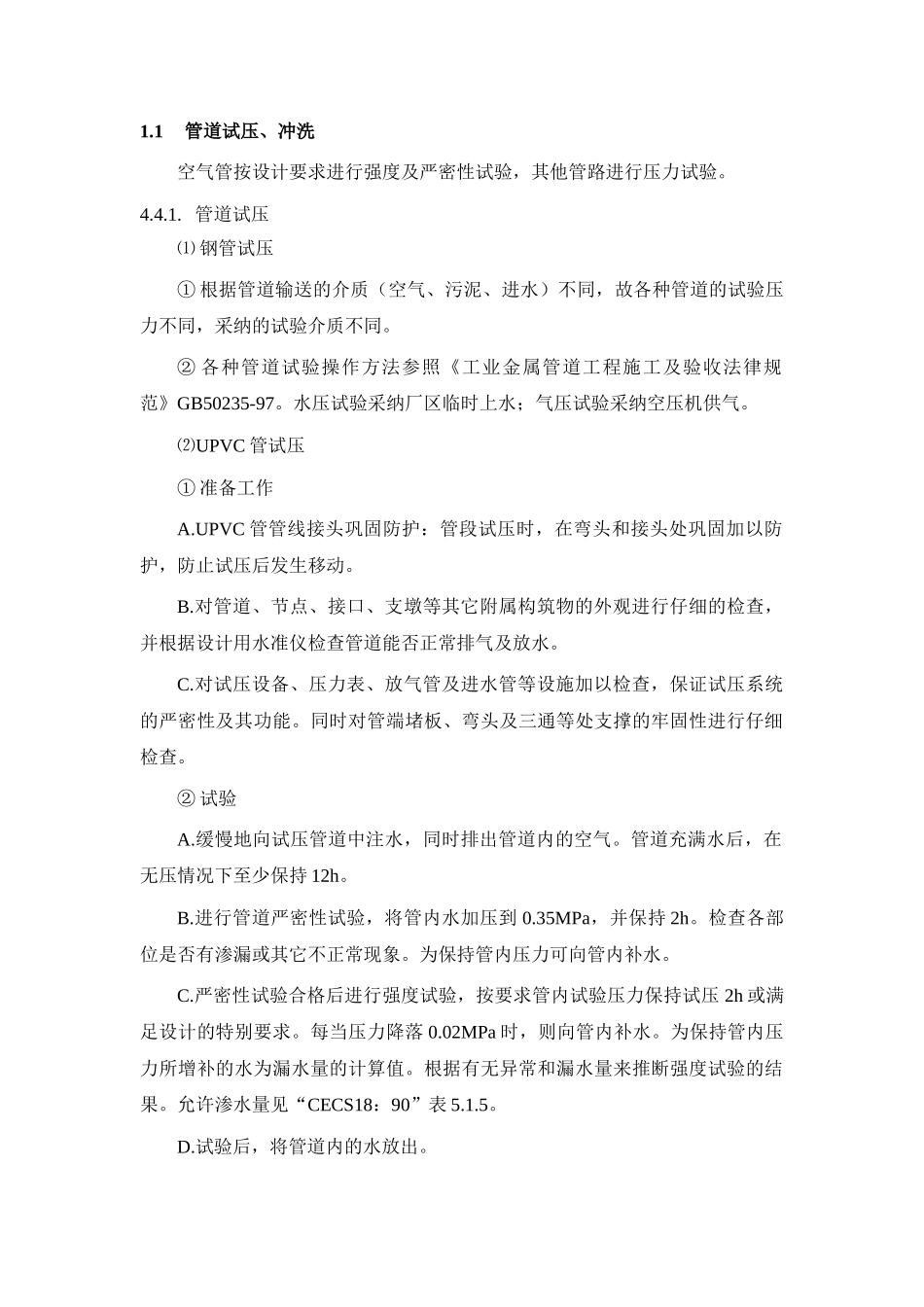

1管道试压、冲洗空气管按设计要求进行强度及严密性试验,其他管路进行压力试验
管道试压⑴ 钢管试压① 根据管道输送的介质(空气、污泥、进水)不同,故各种管道的试验压力不同,采纳的试验介质不同
② 各种管道试验操作方法参照《工业金属管道工程施工及验收法律规范》GB50235-97
水压试验采纳厂区临时上水;气压试验采纳空压机供气
⑵UPVC 管试压① 准备工作A
UPVC 管管线接头巩固防护:管段试压时,在弯头和接头处巩固加以防护,防止试压后发生移动
对管道、节点、接口、支墩等其它附属构筑物的外观进行仔细的检查,并根据设计用水准仪检查管道能否正常排气及放水
对试压设备、压力表、放气管及进水管等设施加以检查,保证试压系统的严密性及其功能
同时对管端堵板、弯头及三通等处支撑的牢固性进行仔细检查
缓慢地向试压管道中注水,同时排出管道内的空气
管道充满水后,在无压情况下至少保持 12h
进行管道严密性试验,将管内水加压到 0
35MPa,并保持 2h
检查各部位是否有渗漏或其它不正常现象
为保持管内压力可向管内补水
严密性试验合格后进行强度试验,按要求管内试验压力保持试压 2h 或满足设计的特别要求
每当压力降落 0
02MPa 时,则向管内补水
为保持管内压力所增补的水为漏水量的计算值
根据有无异常和漏水量来推断强度试验的结果
允许渗水量见“CECS18:90”表 5
试验后,将管道内的水放出

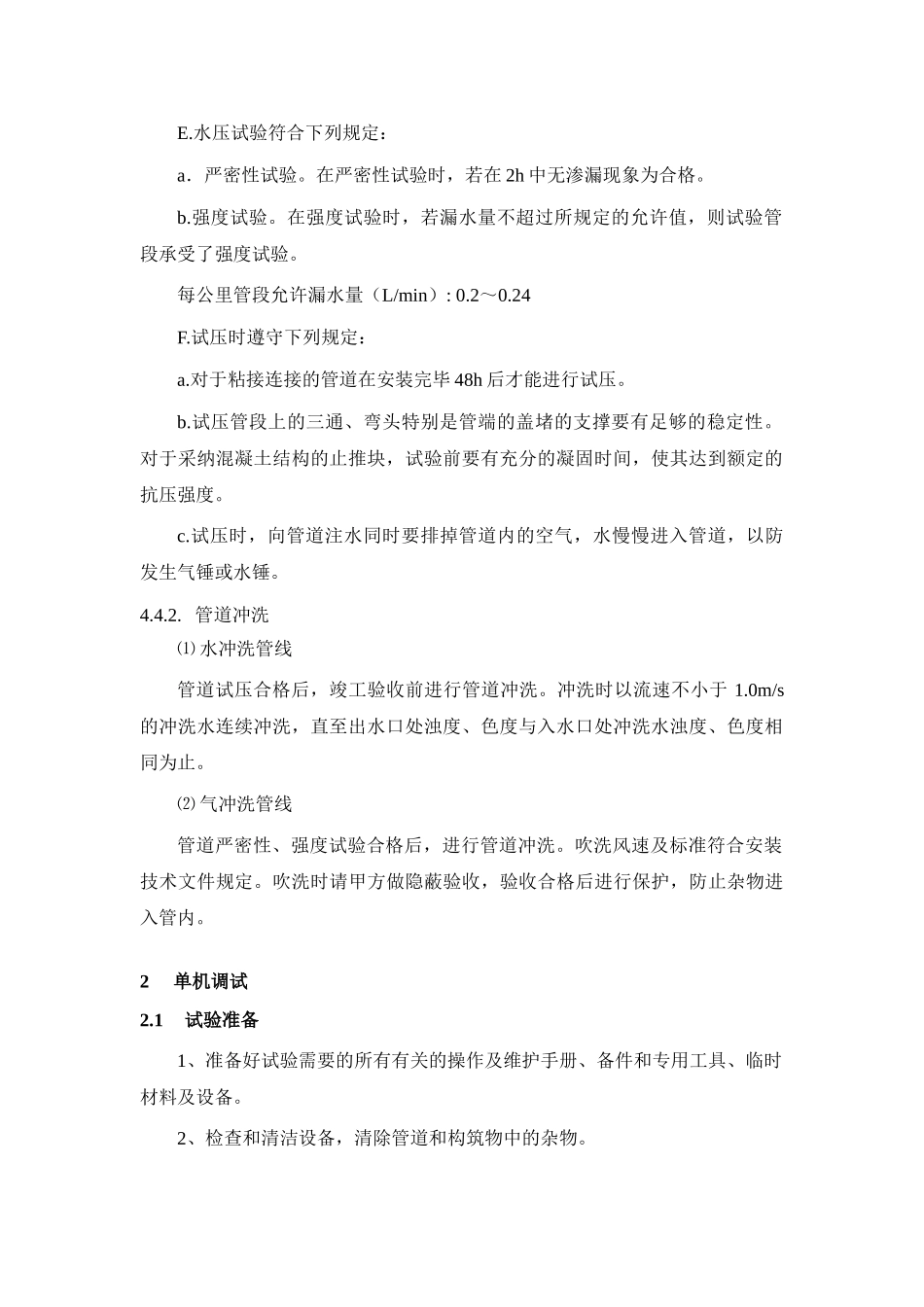

水压试验符合下列规定:a.严密性试验
在严密性试验时,若在 2h 中无渗漏现象为合格
在强度试验时,若漏水量不超过所规定的允许值,则试验管段承受了强度试验
每公里管段允许漏水量(L/min): 0
试压时遵守下列规定:a
对于粘接连接的管道在安装完毕 48h 后才能进行试压

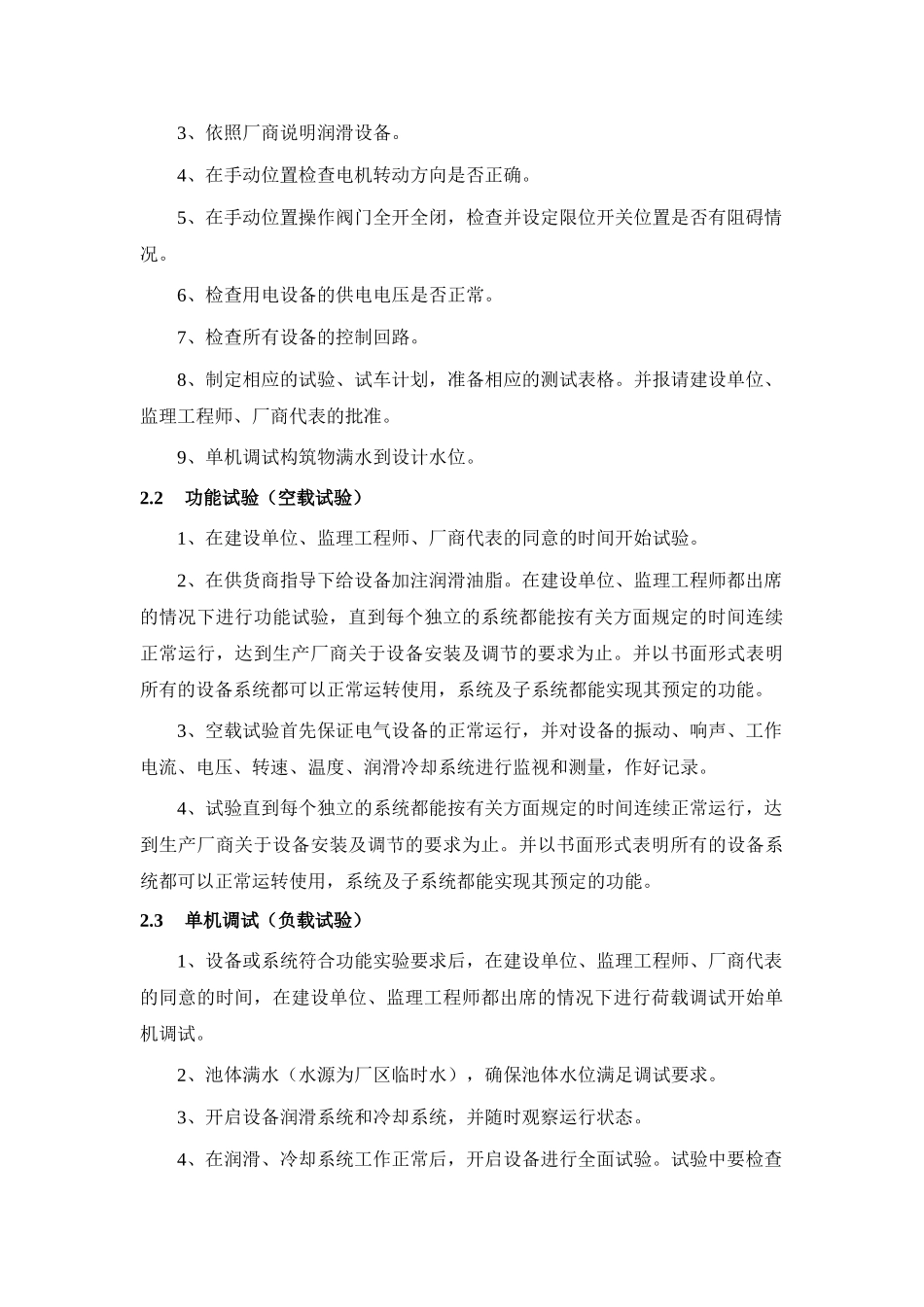

试压管段上的三通、弯头特
