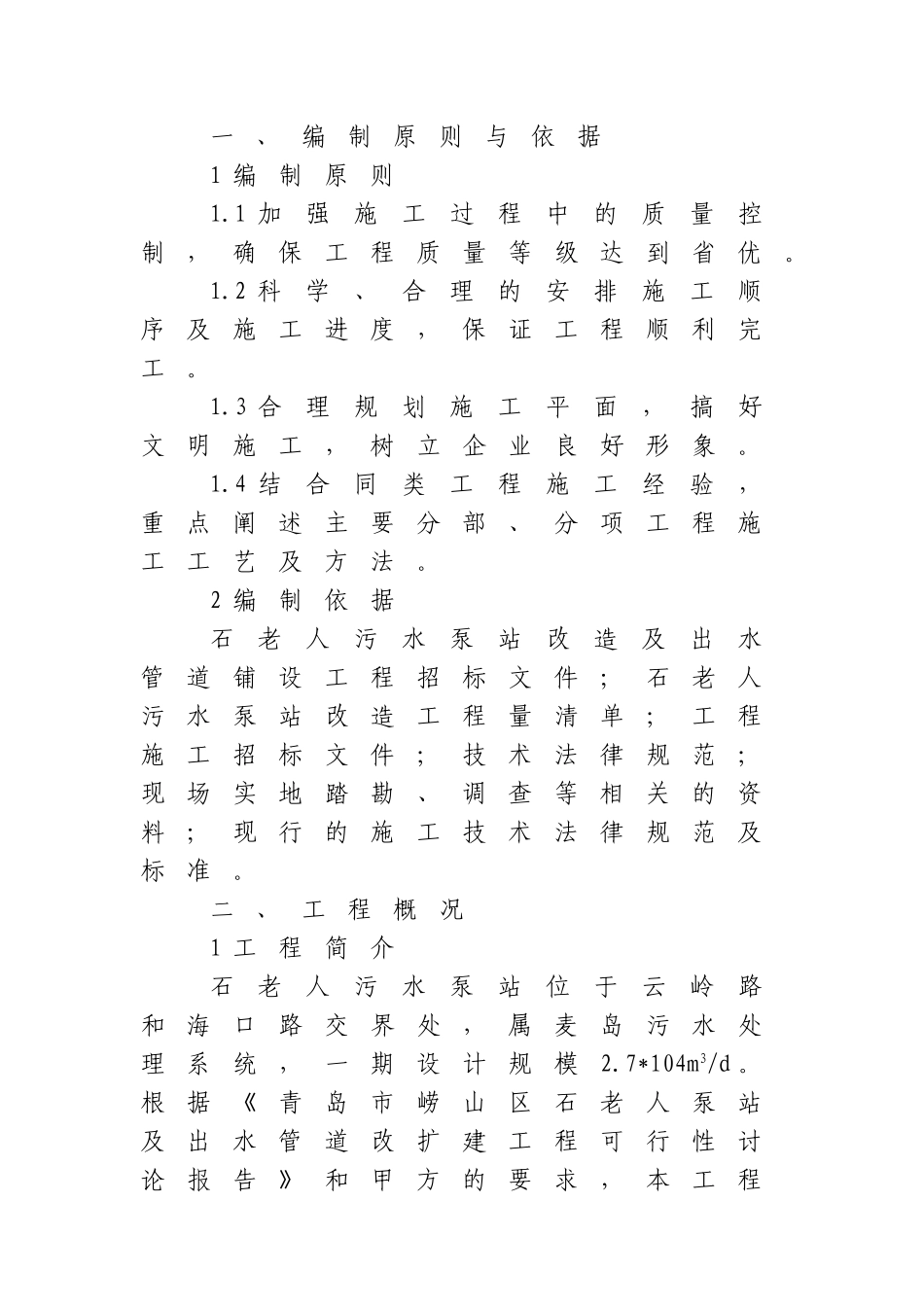

一、编制原则与依据1 编制原则1
1 加强施工过程中的质量控制,确保工程质量等级达到省优
2 科学、合理的安排施工顺序及施工进度,保证工程顺利完工
3 合理规划施工平面,搞好文明施工,树立企业良好形象
4 结合同类工程施工经验,重点阐述主要分部、分项工程施工工艺及方法
2 编制依据石老人污水泵站改造及出水管道铺设工程招标文件;石老人污水泵站改造工程量清单;工程施工招标文件;技术法律规范;现场实地踏勘、调查等相关的资料;现行的施工技术法律规范及标准
二、工程概况1 工程简介石老人污水泵站位于云岭路和海口路交界处,属麦岛污水处理系统,一期设计规模2
7*104m3/d

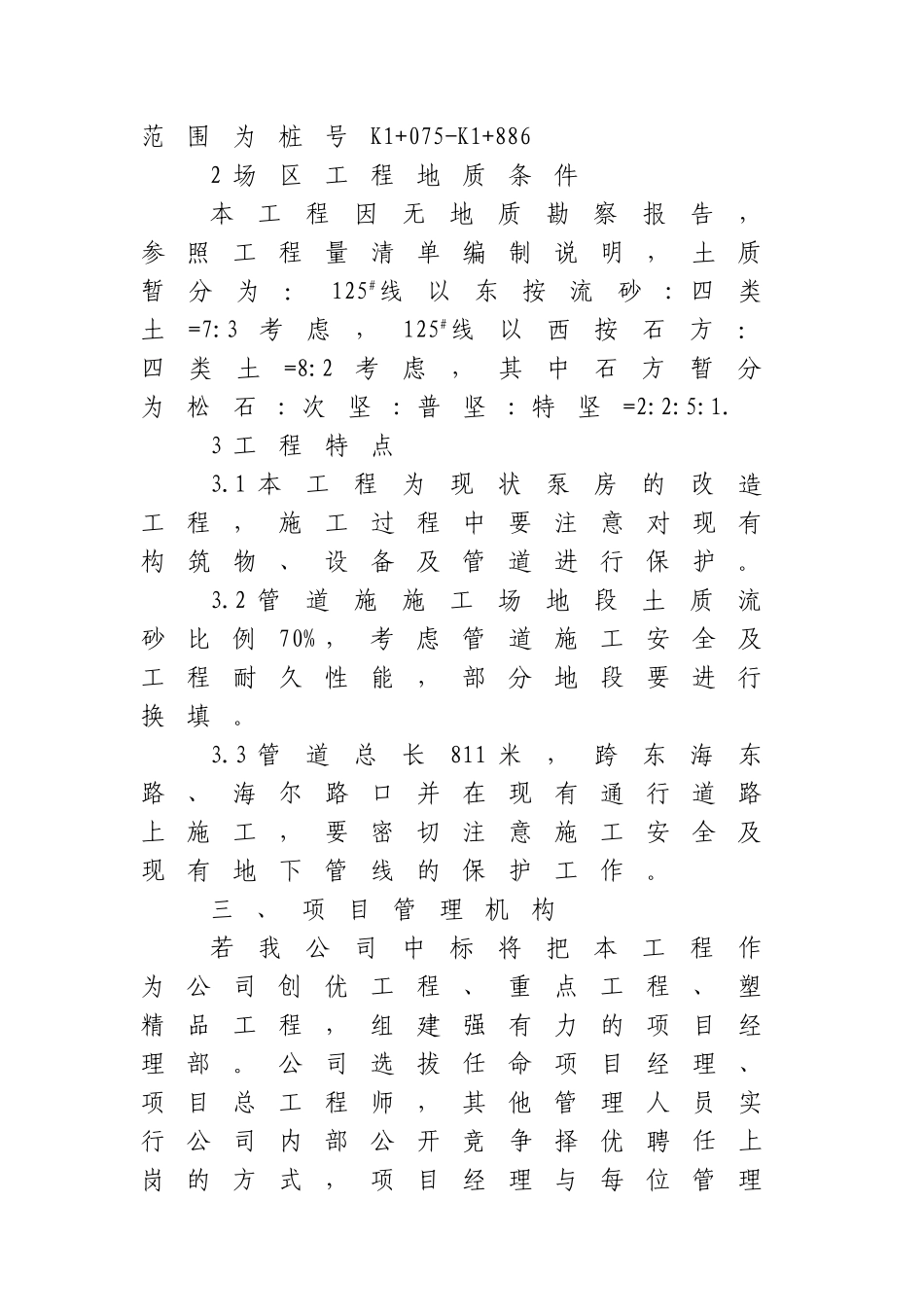

根据《青岛市崂山区石老人泵站及出水管道改扩建工程可行性讨论报告》和甲方的要求,本工程范围为桩号K1+075-K1+8862 场区工程地质条件本工程因无地质勘察报告,参照工程量清单编制说明,土质暂分为:125#线以东按流砂: 四类土=7:3考虑,125#线以西按石方:四类土=8:2考虑,其中石方暂分为松石: 次坚: 普坚: 特坚=2:2:5:1
3 工程特点3
1 本工程为现状泵房的改造工程,施工过程中要注意对现有构筑物、设备及管道进行保护
2 管道施施工场地段土质流砂比例70% ,考虑管道施工安全及工程耐久性能,部分地段要进行换填
3 管道总长811 米,跨东海东路、海尔路口并在现有通行道路上施工,要密切注意施工安全及现有地下管线的保护工作
三、项目管理机构若我公司中标将把本工程作为公司创优工程、重点工程、塑精品工程,组建强有力的项目经理部

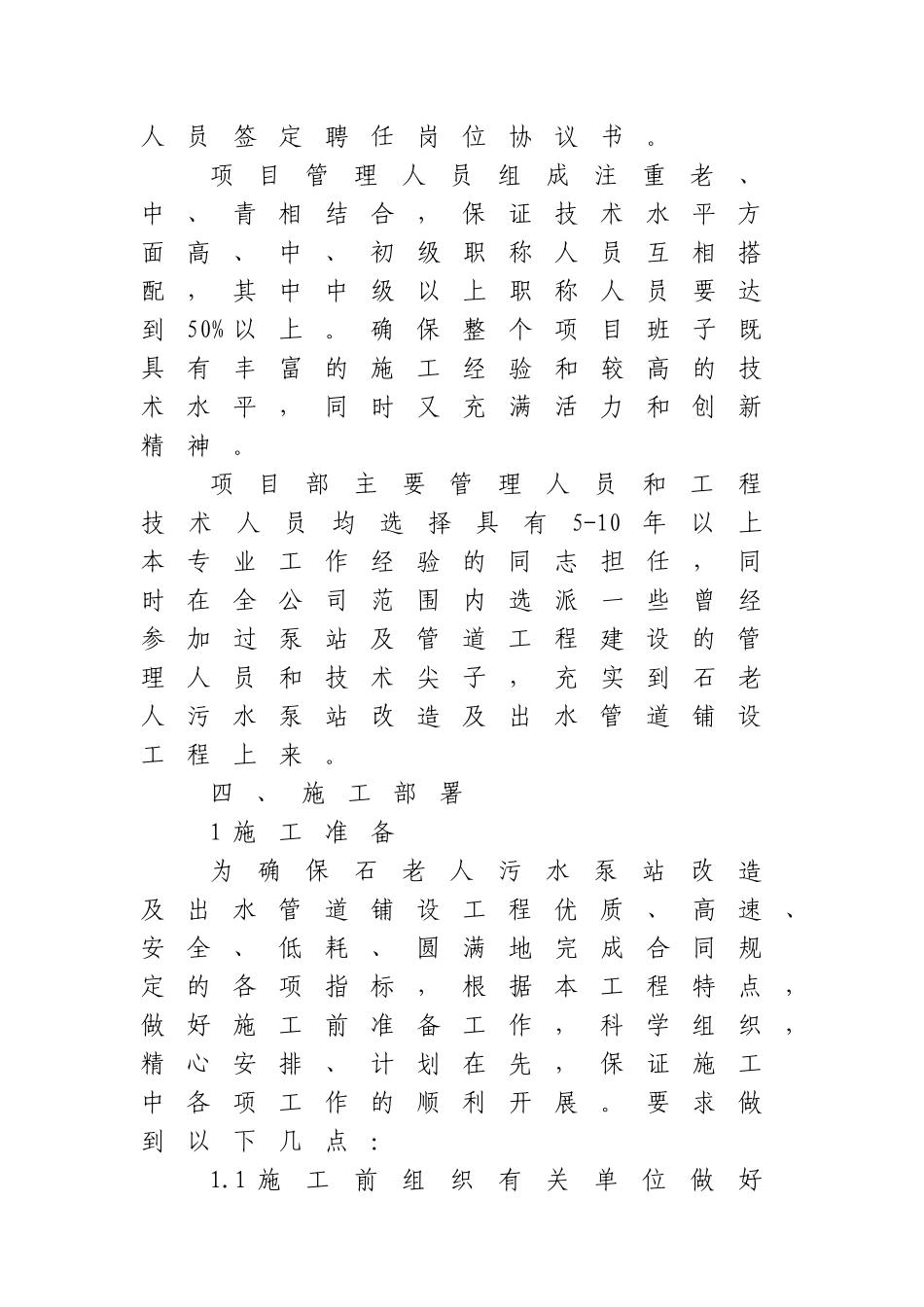

公司选拔任命项目经理、项目总工程师,其他管理人员实行公司内部公开竞争择优聘任上岗的方式,项目经理与每位管理人员签定聘任岗位协议书
项目管理人员组成注重老、中、青相结合,保证技术水平方面高、中、初级职称人员互相搭配,其中中级以上职称人员要达到50% 以上
