泥浆护壁钻孔灌注桩施工质量监理细则泥浆护壁钻孔灌注桩适用于各种土层,有无地下水都能施工

桩长可达 50m 以上,桩直径一般为400 ~ 1200,通常是摩阻力为主的摩擦桩,也有以端阻力为主的端承桩,视工程地质条件而定
这种桩的成孔制作环节很多,若某施工环节处理不好,就会造成质量问题
监理工程师的任务,就是步步为营,预防为主,把可能影响灌注桩质量的因素都考虑到
监督承包人从机械设备、材料管理人员组织和技术管理等方面,提出切实有效的施工方案和组织措施,使灌注桩符合施工验收法律规范,达到设计要求

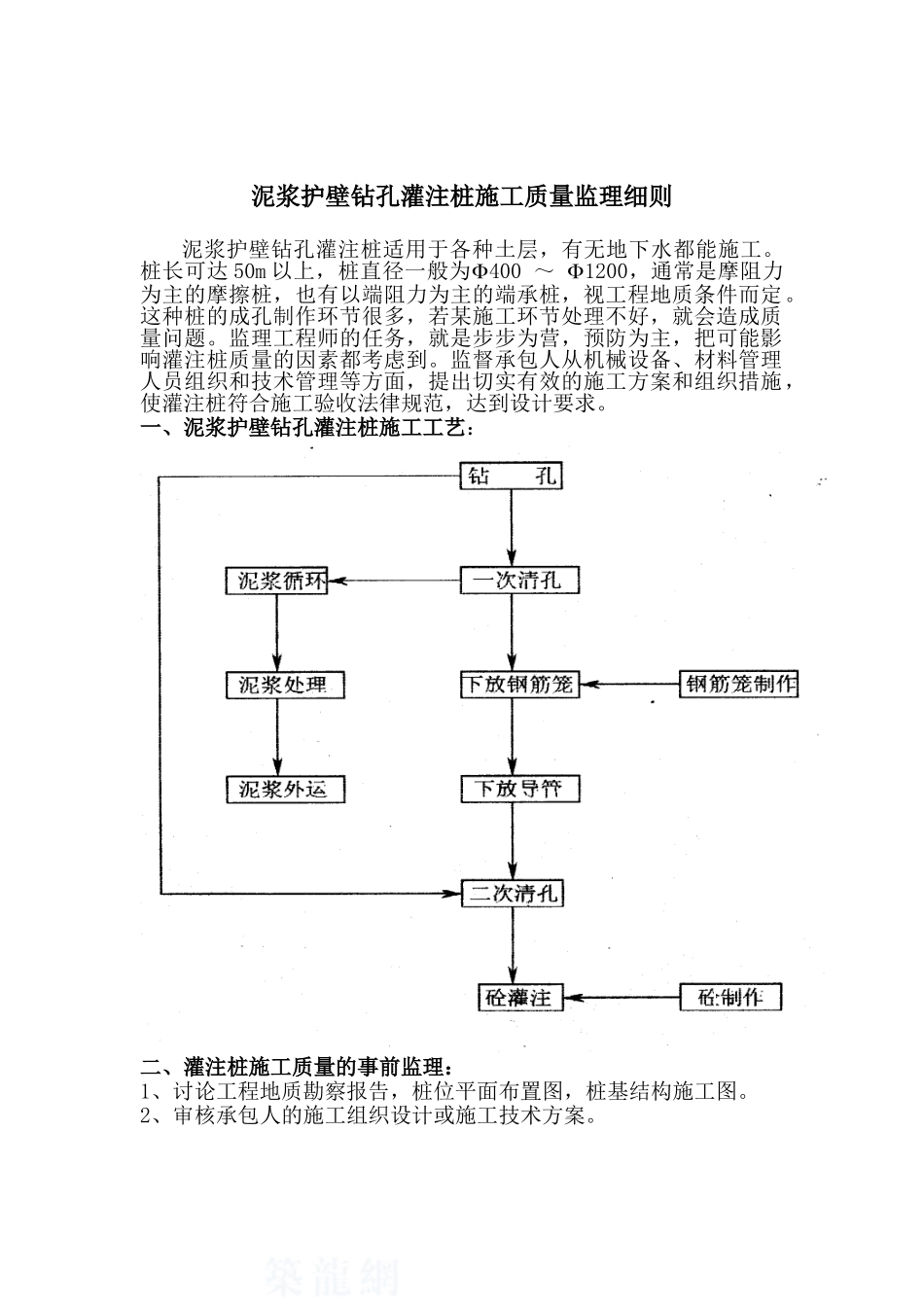

一、泥浆护壁钻孔灌注桩施工工艺:二、灌注桩施工质量的事前监理:1、讨论工程地质勘察报告,桩位平面布置图,桩基结构施工图
2、审核承包人的施工组织设计或施工技术方案
3、检查水泥、砂、石、外加剂、钢材质量、储存、供应及混凝土配合比的试配
搅拌机械设备要能保证混凝土连续浇灌
4、泥浆试验,调制及质量控制要有专人负责
5、现场排污,排渣通道及储存的位置,不能堵塞城市下水道和污染周围环境

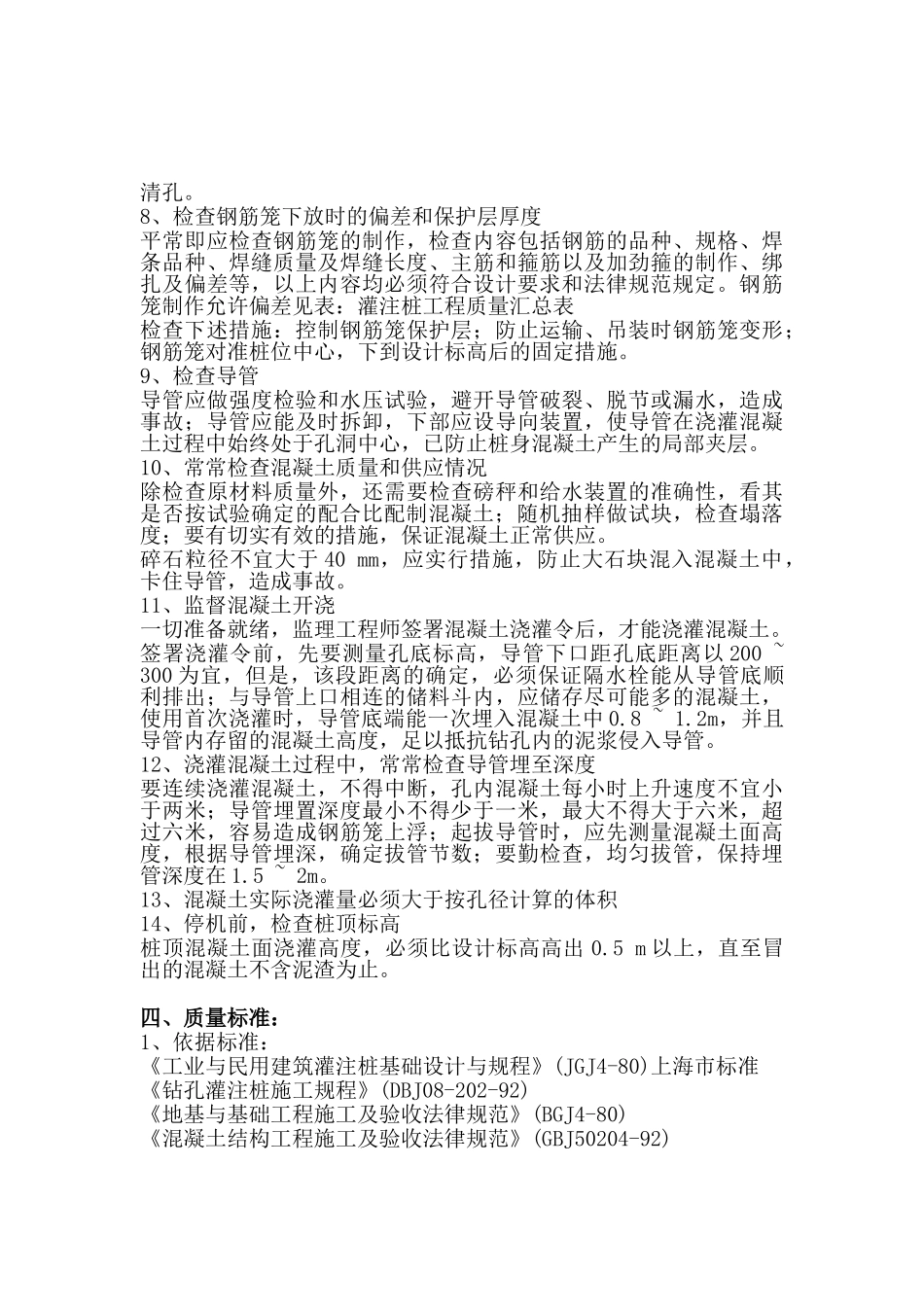

6、现场地质条件复杂时,应先试成孔,一般不少于两孔
7、进场主要机械设备填报验单,报监理查验
主要机械设备 2 台以上时必须编号挂牌,以便识别
三、灌注桩施工过程中的质量监理:1、复查测量放线、桩孔定位及标高
2、常常抽查原材料质量,看其是否根据试验确定的混凝土配合比通知单进行计量、配制;检查水灰比,搅拌时间、塌落度,随机取样制作试块
3、检查钻杆的垂直度,垂直偏差控制在 2‰以内;钻头对孔应正确,钻头中心与护筒中心偏差宜控制在 15mm 以内
4、检查泥浆的试验,调制及质量控制
一般要求泥浆粘度为 18 ~ 20 s,含砂率为 4% ~ 8%,胶体率不小于90%
当采纳正循环施工时,泥浆比重要求是:在粘土和亚粘土中成孔应控制在 1
2;在砂土和较厚的夹砂层成孔应为 1
3;在穿过砂夹卵石层
