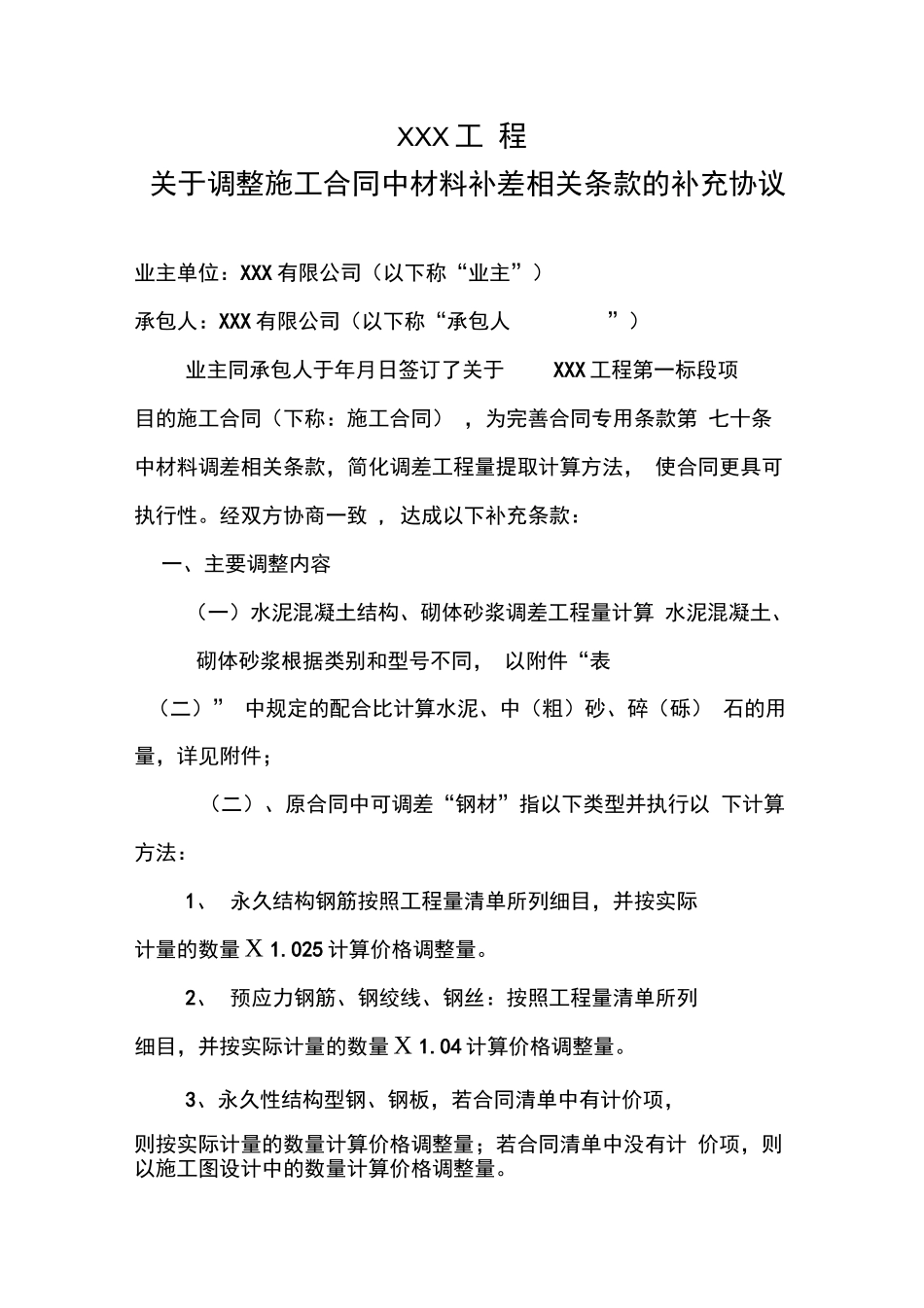

XXX工程关于调整施工合同中材料补差相关条款的补充协议业主单位:XXX有限公司(以下称“业主”)承包人:XXX有限公司(以下称“承包人”)业主同承包人于年月日签订了关于XXX工程第一标段项目的施工合同(下称:施工合同),为完善合同专用条款第七十条中材料调差相关条款,简化调差工程量提取计算方法,使合同更具可执行性
经双方协商一致,达成以下补充条款:一、主要调整内容(一)水泥混凝土结构、砌体砂浆调差工程量计算水泥混凝土、砌体砂浆根据类别和型号不同,以附件“表(二)”中规定的配合比计算水泥、中(粗)砂、碎(砾)石的用量,详见附件;(二)、原合同中可调差“钢材”指以下类型并执行以下计算方法:1、永久结构钢筋按照工程量清单所列细目,并按实际计量的数量X1
025计算价格调整量
2、预应力钢筋、钢绞线、钢丝:按照工程量清单所列细目,并按实际计量的数量X1
04计算价格调整量
3、永久性结构型钢、钢板,若合同清单中有计价项,则按实际计量的数量计算价格调整量;若合同清单中没有计价项,则以施工图设计中的数量计算价格调整量

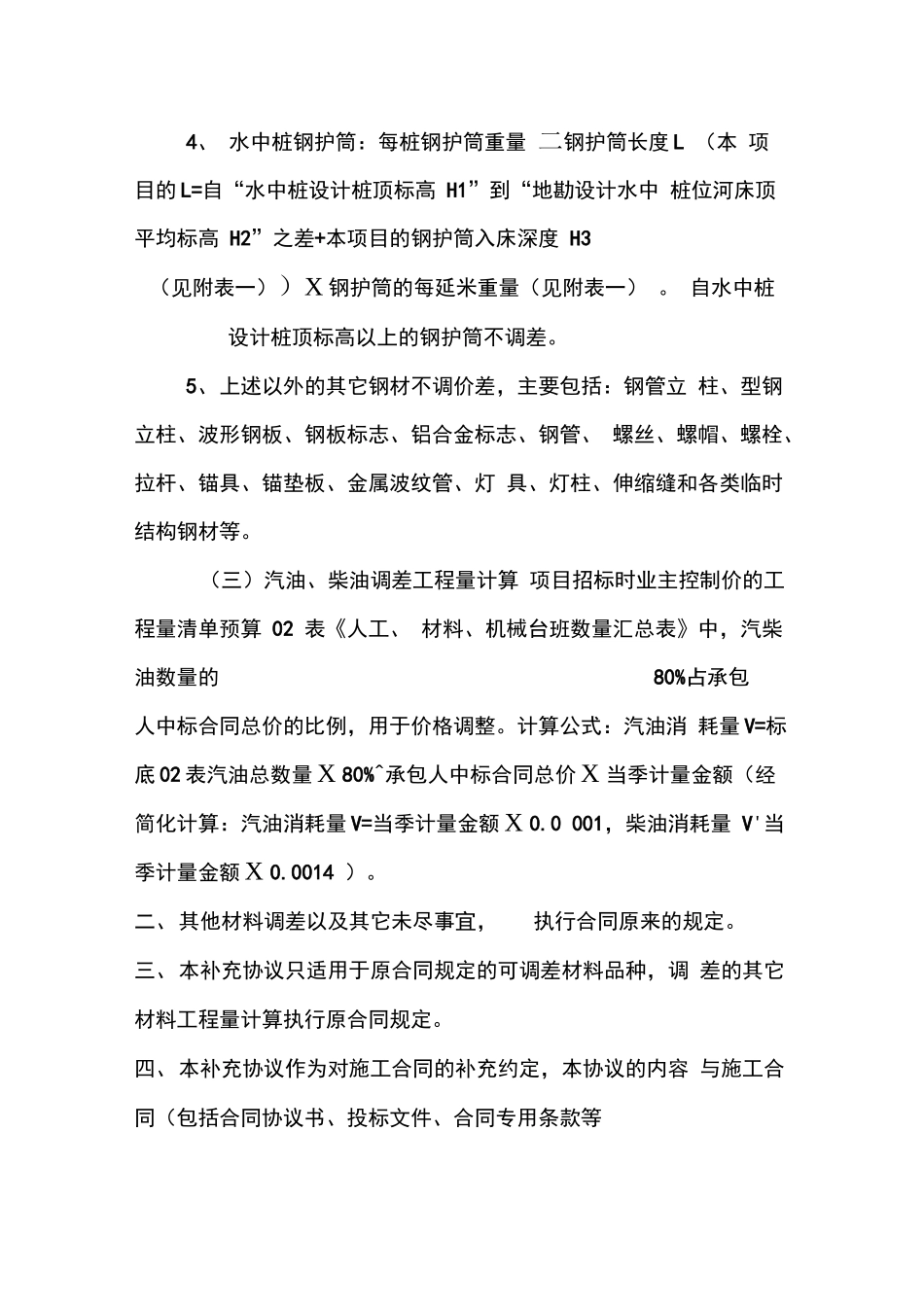

4、水中桩钢护筒:每桩钢护筒重量二钢护筒长度L(本项目的L=自“水中桩设计桩顶标高H1”到“地勘设计水中桩位河床顶平均标高H2”之差+本项目的钢护筒入床深度H3(见附表一))X钢护筒的每延米重量(见附表一)
自水中桩设计桩顶标高以上的钢护筒不调差
5、上述以外的其它钢材不调价差,主要包括:钢管立柱、型钢立柱、波形钢板、钢板标志、铝合金标志、钢管、螺丝、螺帽、螺栓、拉杆、锚具、锚垫板、金属波纹管、灯具、灯柱、伸缩缝和各类临时结构钢材等
(三)汽油、柴油调差工程量计算项目招标时业主控制价的工程量清单预算02表《人工、材料、机械台班数量汇总表》中,汽柴油数量的80%占承包人中标合同总价的比例,用于价格调整
计算公式:汽油消耗量V=标底02表汽油总数量X80%^承包人中标合同总价X
