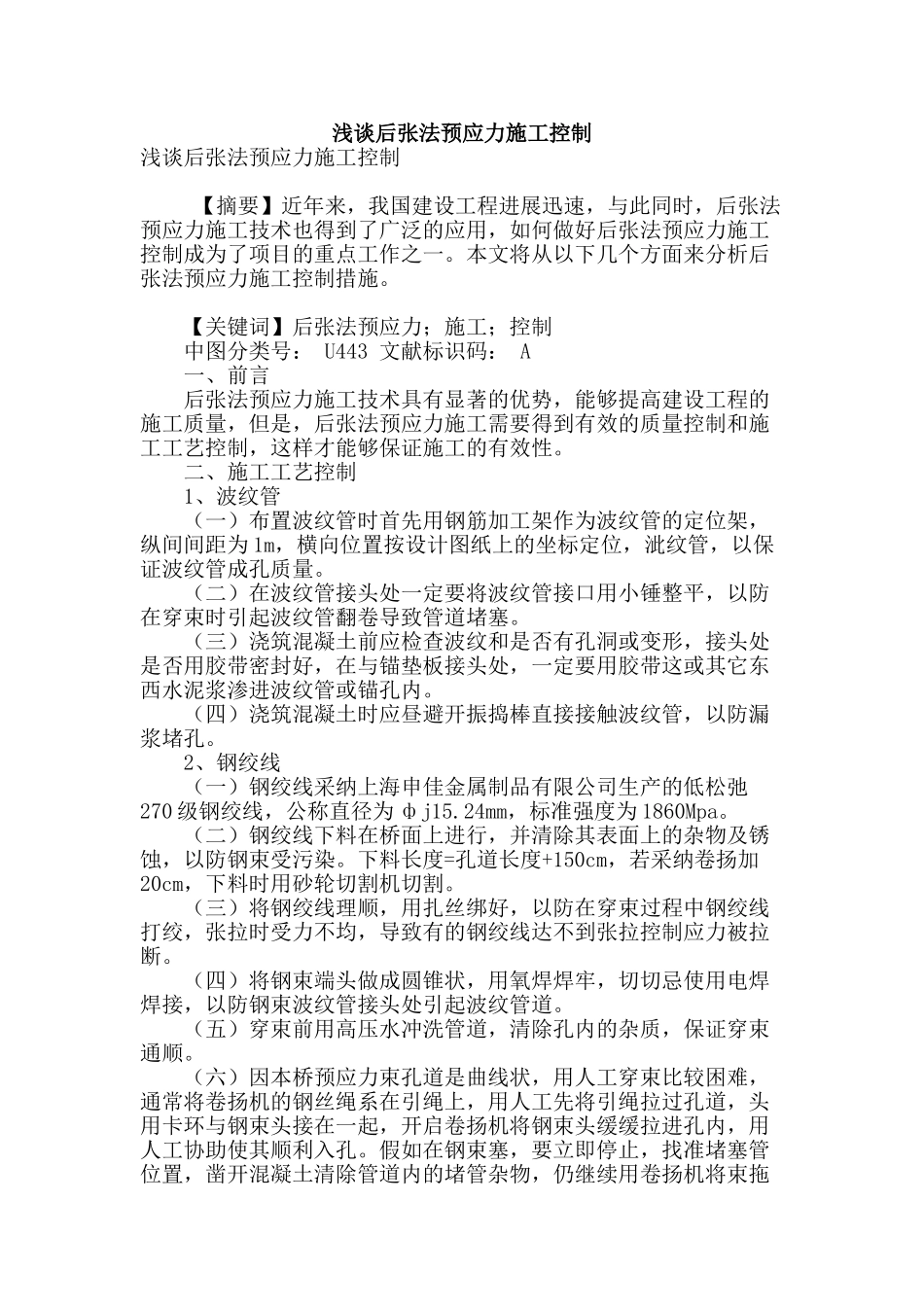

浅谈后张法预应力施工控制浅谈后张法预应力施工控制 【摘要】近年来,我国建设工程进展迅速,与此同时,后张法预应力施工技术也得到了广泛的应用,如何做好后张法预应力施工控制成为了项目的重点工作之一
本文将从以下几个方面来分析后张法预应力施工控制措施
【关键词】后张法预应力;施工;控制 中图分类号: U443 文献标识码: A 一、前言 后张法预应力施工技术具有显著的优势,能够提高建设工程的施工质量,但是,后张法预应力施工需要得到有效的质量控制和施工工艺控制,这样才能够保证施工的有效性
二、施工工艺控制 1、波纹管 (一)布置波纹管时首先用钢筋加工架作为波纹管的定位架,纵间间距为 1m,横向位置按设计图纸上的坐标定位,泚纹管,以保证波纹管成孔质量
(二)在波纹管接头处一定要将波纹管接口用小锤整平,以防在穿束时引起波纹管翻卷导致管道堵塞
(三)浇筑混凝土前应检查波纹和是否有孔洞或变形,接头处是否用胶带密封好,在与锚垫板接头处,一定要用胶带这或其它东西水泥浆渗进波纹管或锚孔内
(四)浇筑混凝土时应昼避开振捣棒直接接触波纹管,以防漏浆堵孔
2、钢绞线 (一)钢绞线采纳上海申佳金属制品有限公司生产的低松弛270 级钢绞线,公称直径为 фj15
24mm,标准强度为 1860Mpa
(二)钢绞线下料在桥面上进行,并清除其表面上的杂物及锈蚀,以防钢束受污染
下料长度=孔道长度+150cm,若采纳卷扬加20cm,下料时用砂轮切割机切割
(三)将钢绞线理顺,用扎丝绑好,以防在穿束过程中钢绞线打绞,张拉时受力不均,导致有的钢绞线达不到张拉控制应力被拉断
(四)将钢束端头做成圆锥状,用氧焊焊牢,切切忌使用电焊焊接,以防钢束波纹管接头处引起波纹管道
(五)穿束前用高压水冲洗管道,清除孔内的杂质,保证穿束通顺
(六)因本桥预应力束孔道是曲线状,用人工穿束比较困难,通常将卷扬机的钢丝绳
