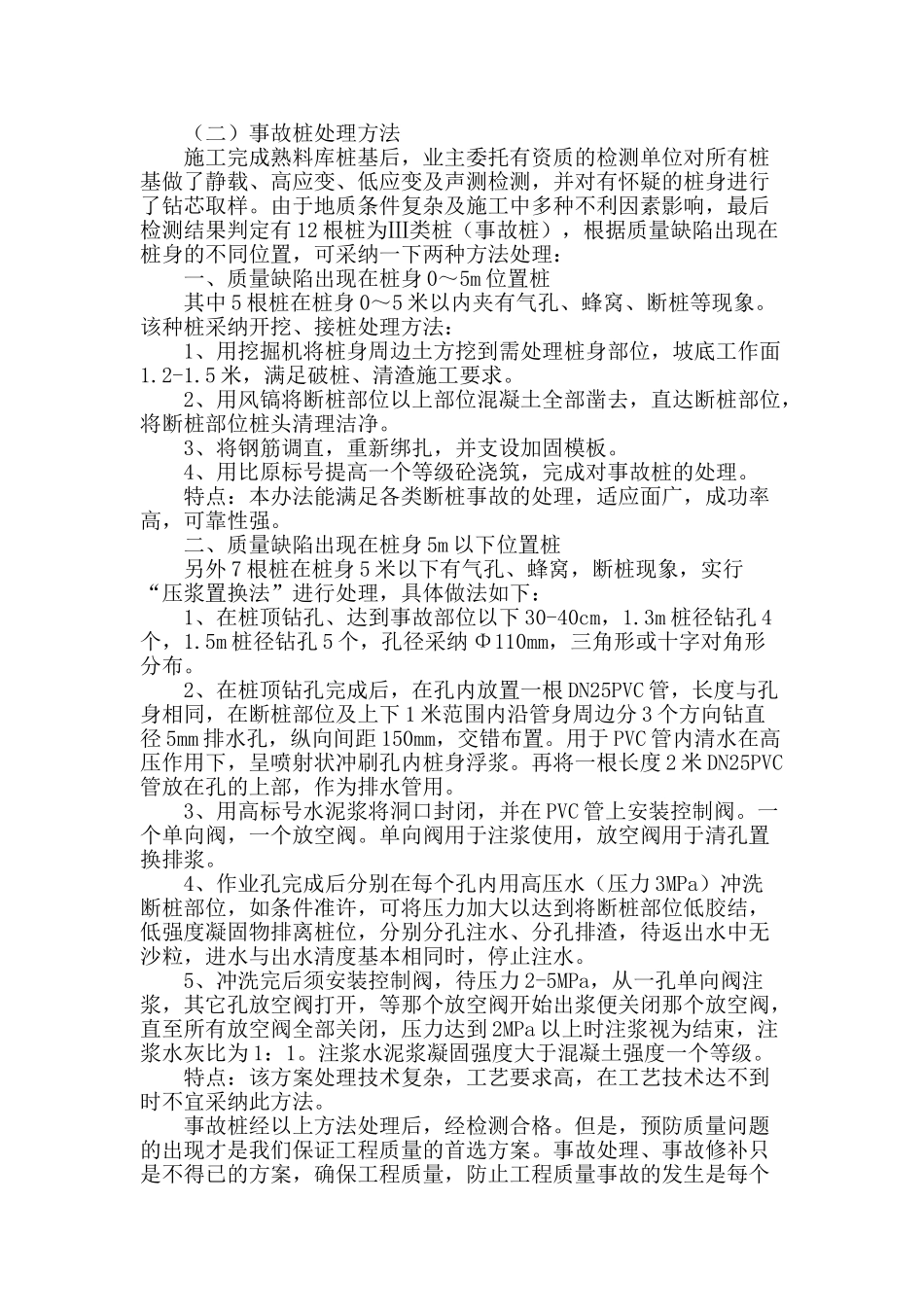

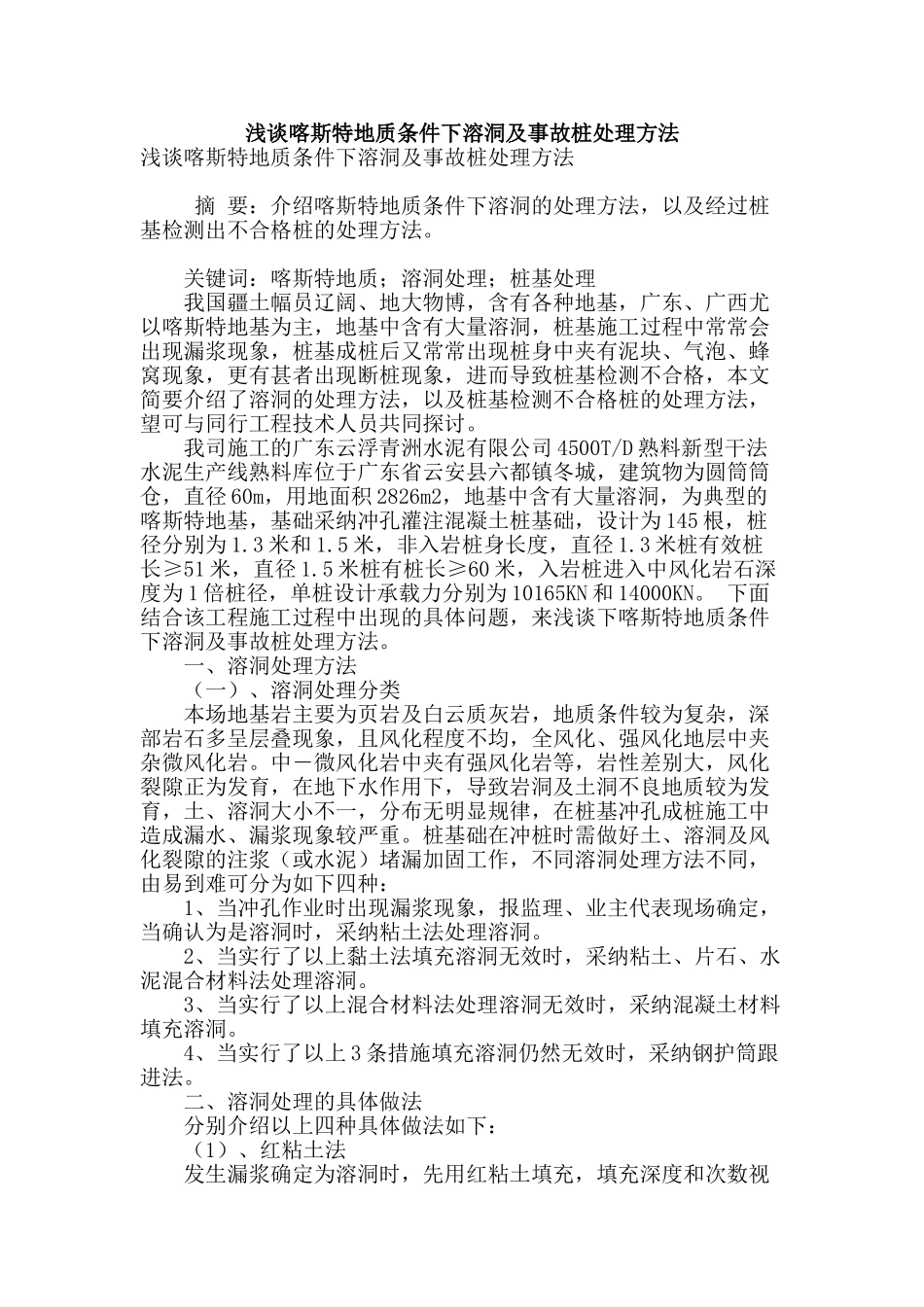

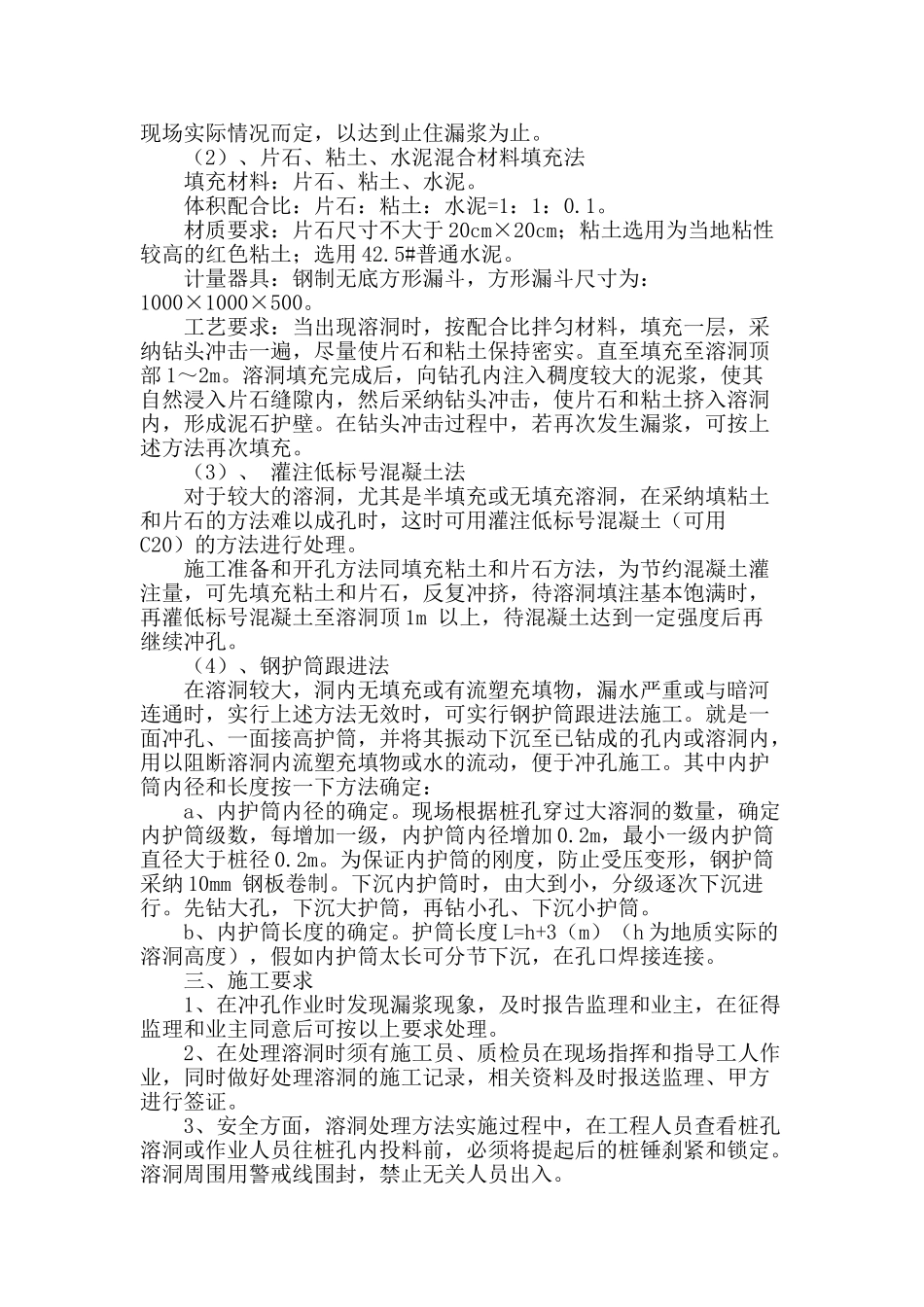

浅谈喀斯特地质条件下溶洞及事故桩处理方法浅谈喀斯特地质条件下溶洞及事故桩处理方法 摘 要:介绍喀斯特地质条件下溶洞的处理方法,以及经过桩基检测出不合格桩的处理方法。 关键词:喀斯特地质;溶洞处理;桩基处理 我国疆土幅员辽阔、地大物博,含有各种地基,广东、广西尤以喀斯特地基为主,地基中含有大量溶洞,桩基施工过程中常常会出现漏浆现象,桩基成桩后又常常出现桩身中夹有泥块、气泡、蜂窝现象,更有甚者出现断桩现象,进而导致桩基检测不合格,本文简要介绍了溶洞的处理方法,以及桩基检测不合格桩的处理方法,望可与同行工程技术人员共同探讨。 我司施工的广东云浮青洲水泥有限公司 4500T/D 熟料新型干法水泥生产线熟料库位于广东省云安县六都镇冬城,建筑物为圆筒筒仓,直径 60m,用地面积 2826m2,地基中含有大量溶洞,为典型的喀斯特地基,基础采纳冲孔灌注混凝土桩基础,设计为 145 根,桩径分别为 1.3 米和 1.5 米,非入岩桩身长度,直径 1.3 米桩有效桩长≥51 米,直径 1.5 米桩有桩长≥60 米,入岩桩进入中风化岩石深度为 1 倍桩径,单桩设计承载力分别为 10165KN 和 14000KN。 下面结合该工程施工过程中出现的具体问题,来浅谈下喀斯特地质条件下溶洞及事故桩处理方法。 一、溶洞处理方法 (一)、溶洞处理分类 本场地基岩主要为页岩及白云质灰岩,地质条件较为复杂,深部岩石多呈层叠现象,且风化程度不均,全风化、强风化地层中夹杂微风化岩。中―微风化岩中夹有强风化岩等,岩性差别大,风化裂隙正为发育,在地下水作用下,导致岩洞及土洞不良地质较为发育,土、溶洞大小不一,分布无明显规律,在桩基冲孔成桩施工中造成漏水、漏浆现象较严重。桩基础在冲桩时需做好土、溶洞及风化裂隙的注浆(或水泥)堵漏加固工作,不同溶洞处理方法不同,由易到难可分为如下四种: 1、当冲孔作业时出现漏浆现象,报监理、业主代表现场确定,当确认为是溶洞时,采纳粘土法处理溶洞。 2、当实行了以上黏土法填充溶洞无效时,采纳粘土、片石、水泥混合材料法处理溶洞。 3、当实行了以上混合材料法处理溶洞无效时,采纳混凝土材料填充溶洞。 4、当实行了以上 3 条措施填充溶洞仍然无效时,采纳钢护筒跟进法。 二、溶洞处理的具体做法 分别介绍以上四种具体做法如下: (1)、红粘土法 发生漏浆确定为溶洞时,先用红粘土填充,填充深度和次数视现场实际情况而定,以达到止住漏浆为止。 (2)、片...
