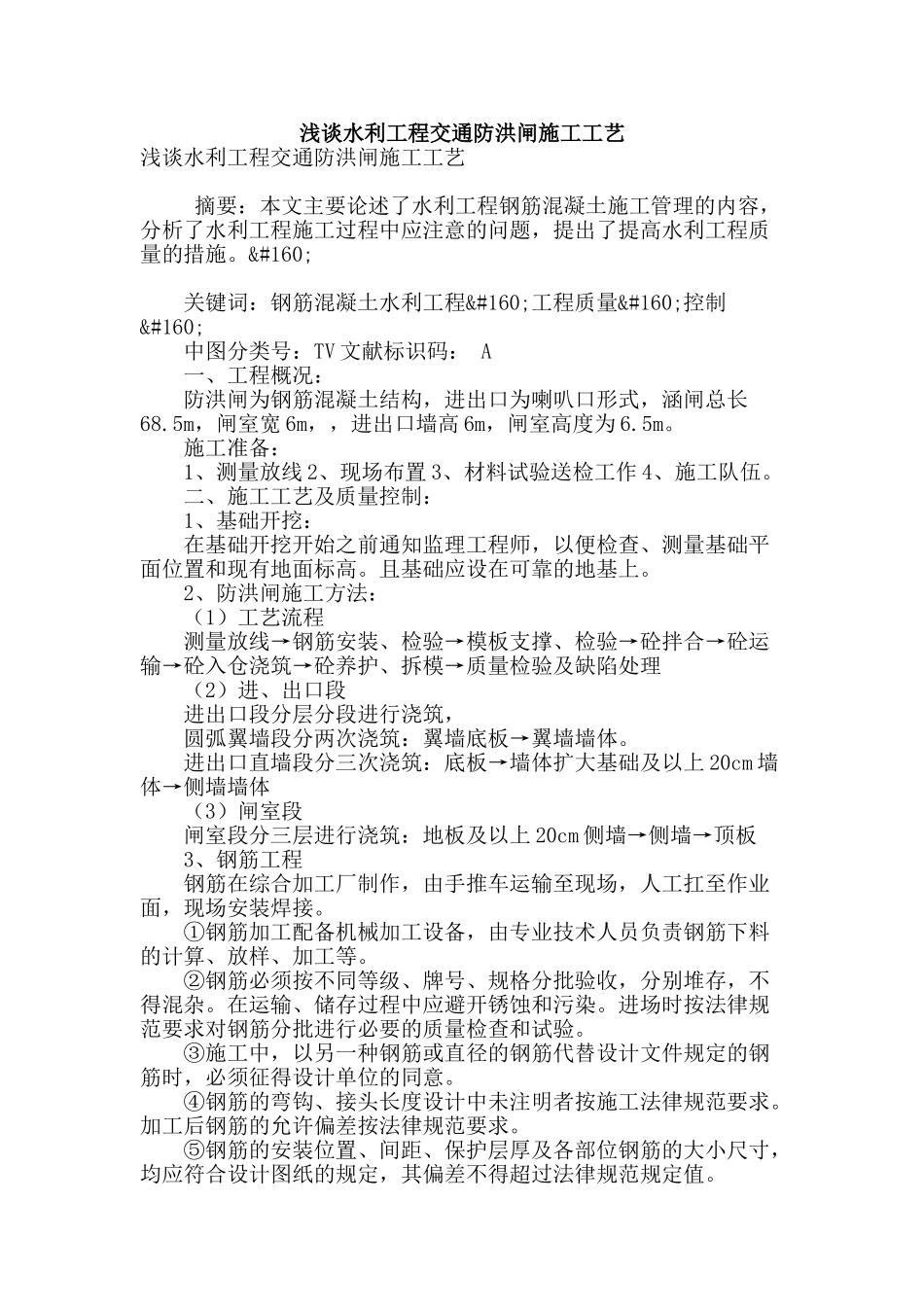

浅谈水利工程交通防洪闸施工工艺浅谈水利工程交通防洪闸施工工艺 摘要:本文主要论述了水利工程钢筋混凝土施工管理的内容,分析了水利工程施工过程中应注意的问题,提出了提高水利工程质量的措施
  关键词:钢筋混凝土水利工程 工程质量 控制  中图分类号:TV 文献标识码: A 一、工程概况: 防洪闸为钢筋混凝土结构,进出口为喇叭口形式,涵闸总长68
5m,闸室宽 6m,,进出口墙高 6m,闸室高度为 6
施工准备: 1、测量放线 2、现场布置 3、材料试验送检工作 4、施工队伍
二、施工工艺及质量控制: 1、基础开挖: 在基础开挖开始之前通知监理工程师,以便检查、测量基础平面位置和现有地面标高
且基础应设在可靠的地基上
2、防洪闸施工方法: (1)工艺流程 测量放线→钢筋安装、检验→模板支撑、检验→砼拌合→砼运输→砼入仓浇筑→砼养护、拆模→质量检验及缺陷处理 (2)进、出口段 进出口段分层分段进行浇筑, 圆弧翼墙段分两次浇筑:翼墙底板→翼墙墙体
进出口直墙段分三次浇筑:底板→墙体扩大基础及以上 20cm 墙体→侧墙墙体 (3)闸室段 闸室段分三层进行浇筑:地板及以上 20cm 侧墙→侧墙→顶板 3、钢筋工程 钢筋在综合加工厂制作,由手推车运输至现场,人工扛至作业面,现场安装焊接
①钢筋加工配备机械加工设备,由专业技术人员负责钢筋下料的计算、放样、加工等
②钢筋必须按不同等级、牌号、规格分批验收,分别堆存,不得混杂
在运输、储存过程中应避开锈蚀和污染
进场时按法律规范要求对钢筋分批进行必要的质量检查和试验
③施工中,以另一种钢筋或直径的钢筋代替设计文件规定的钢筋时,必须征得设计单位的同意
④钢筋的弯钩、接头长度设计中未注明者按施工法律规范要求
加工后钢筋的允许偏差按法律规范要求
⑤钢筋的安装位置、间距、保护层厚及各部位钢
