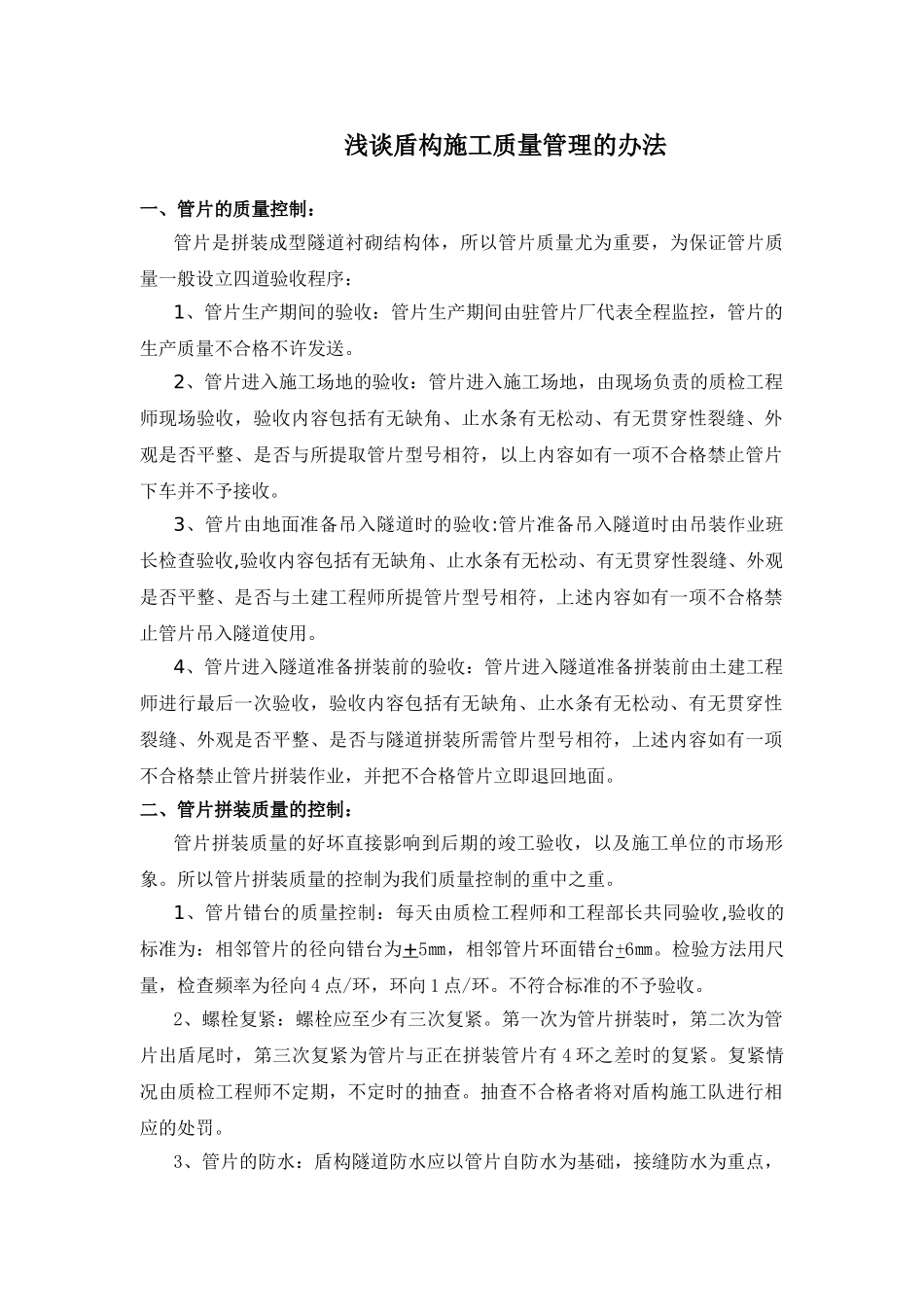

浅谈盾构施工质量管理的办法 浅谈盾构施工质量管理的办法一、管片的质量控制:管片是拼装成型隧道衬砌结构体,所以管片质量尤为重要,为保证管片质量一般设立四道验收程序:1、管片生产期间的验收:管片生产期间由驻管片厂代表全程监控,管片的生产质量不合格不许发送。2、管片进入施工场地的验收:管片进入施工场地,由现场负责的质检工程师现场验收,验收内容包括有无缺角、止水条有无松动、有无贯穿性裂缝、外观是否平整、是否与所提取管片型号相符,以上内容如有一项不合格禁止管片下车并不予接收。3、管片由地面准备吊入隧道时的验收:管片准备吊入隧道时由吊装作业班长检查验收,验收内容包括有无缺角、止水条有无松动、有无贯穿性裂缝、外观是否平整、是否与土建工程师所提管片型号相符,上述内容如有一项不合格禁止管片吊入隧道使用。4、管片进入隧道准备拼装前的验收:管片进入隧道准备拼装前由土建工程师进行最后一次验收,验收内容包括有无缺角、止水条有无松动、有无贯穿性裂缝、外观是否平整、是否与隧道拼装所需管片型号相符,上述内容如有一项不合格禁止管片拼装作业,并把不合格管片立即退回地面。二、管片拼装质量的控制:管片拼装质量的好坏直接影响到后期的竣工验收,以及施工单位的市场形象。所以管片拼装质量的控制为我们质量控制的重中之重。1、管片错台的质量控制:每天由质检工程师和工程部长共同验收,验收的标准为:相邻管片的径向错台为+5㎜,相邻管片环面错台+6㎜。检验方法用尺量,检查频率为径向 4 点/环,环向 1 点/环。不符合标准的不予验收。2、螺栓复紧:螺栓应至少有三次复紧。第一次为管片拼装时,第二次为管片出盾尾时,第三次复紧为管片与正在拼装管片有 4 环之差时的复紧。复紧情况由质检工程师不定期,不定时的抽查。抽查不合格者将对盾构施工队进行相应的处罚。3、管片的防水:盾构隧道防水应以管片自防水为基础,接缝防水为重点,并应对特别部位进行防水处理,形成完整的防水体系。4、管片的修补:当管片表面出现缺棱调角、混凝土剥落、大于 0.2㎜宽的裂缝或贯穿性裂缝等缺陷时,必须进行修补。并分析管片破损原因及程度,制定修补方案。修补材料强度不应低于管片强度。三、壁后注浆的质量控制:壁后注浆是控制地表沉降的有效手段。壁后注浆包括同步注浆与二次注浆。同步注浆的注浆量充填系数应根据地层条件、施工状态和环境要求确定,充填系数宜为 1.30–2.50 之间。拌制后的浆液应易于压注,在...
