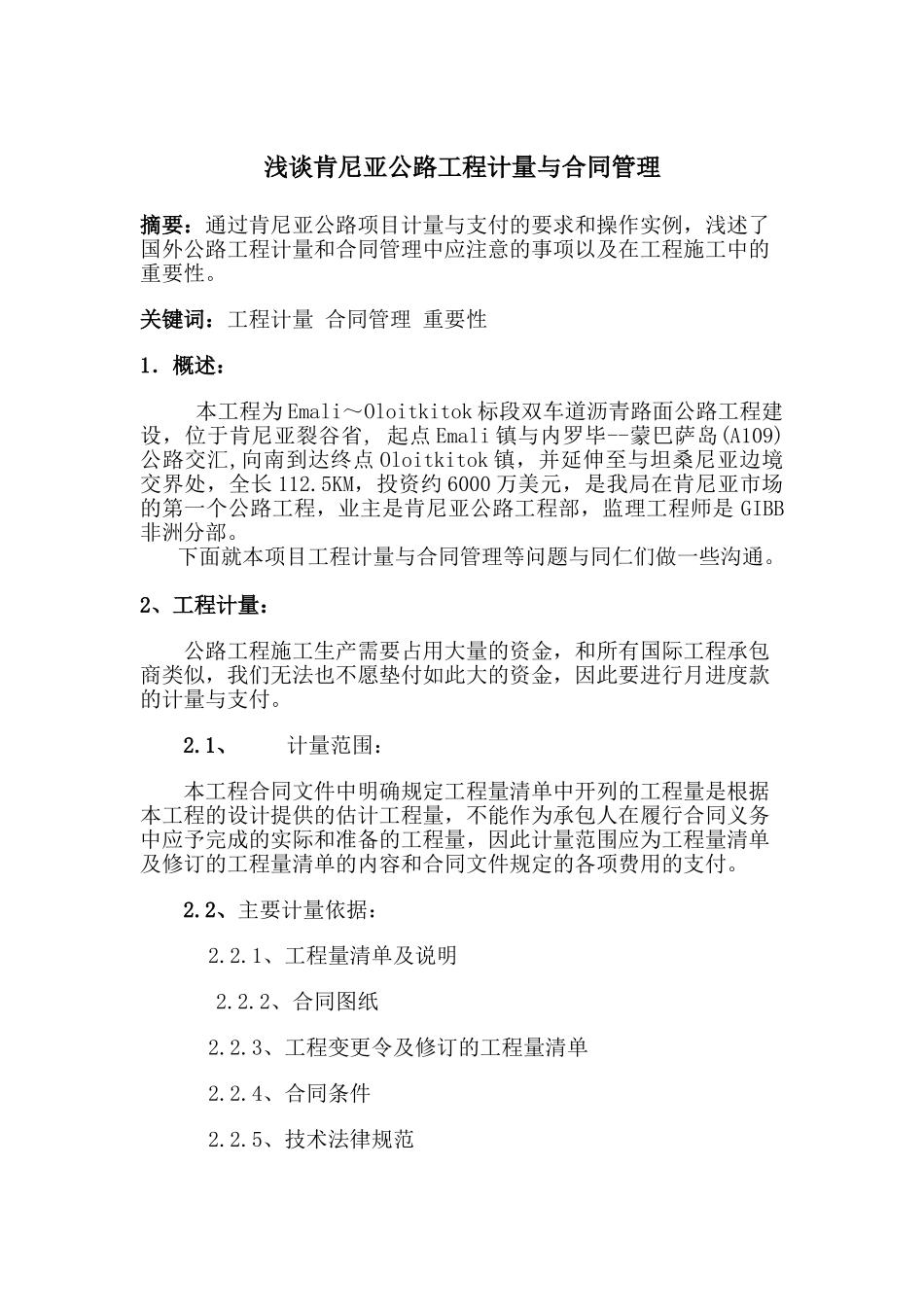

浅谈肯尼亚公路工程计量与合同管理摘要:通过肯尼亚公路项目计量与支付的要求和操作实例,浅述了国外公路工程计量和合同管理中应注意的事项以及在工程施工中的重要性

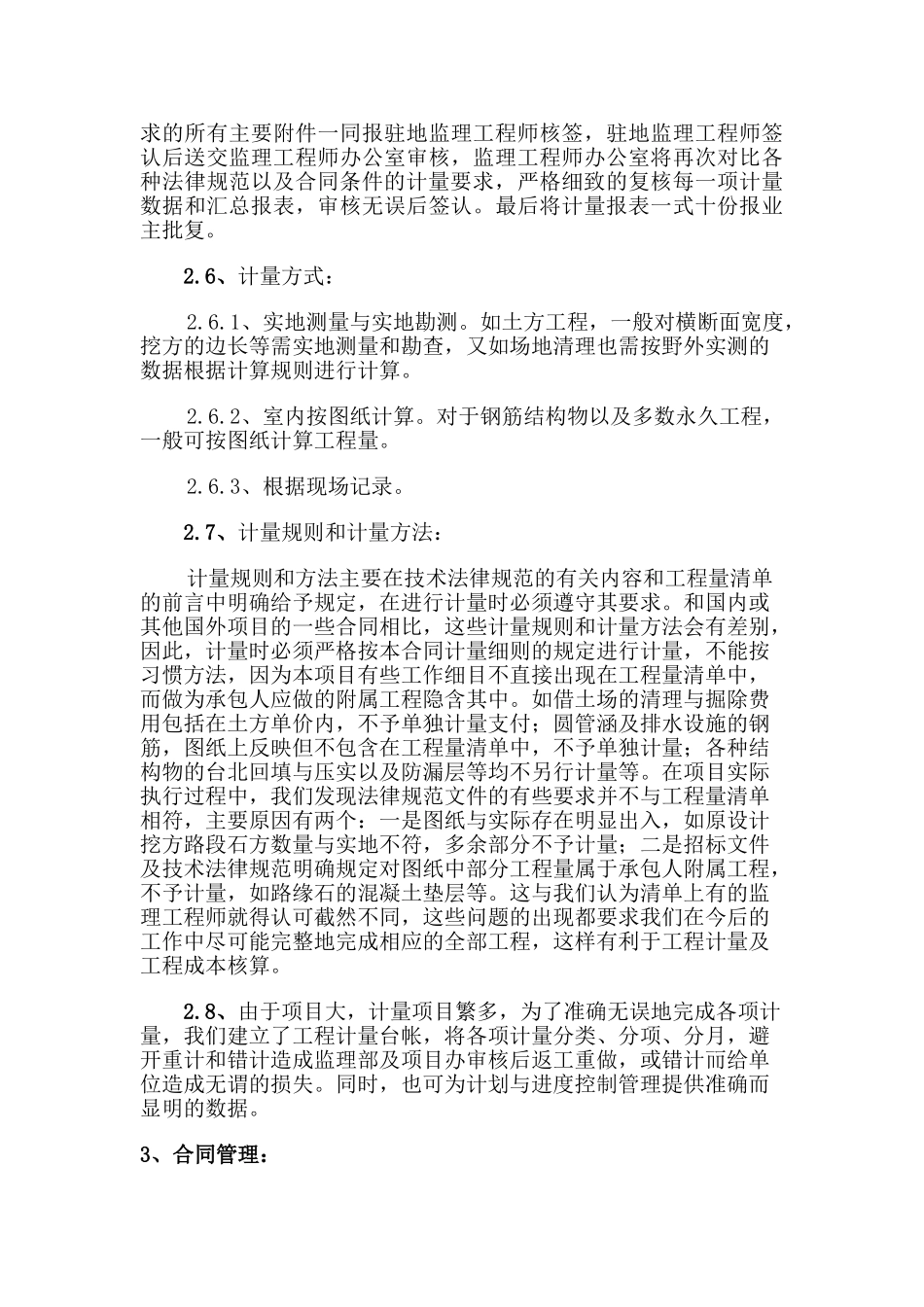

关键词:工程计量 合同管理 重要性 1.概述: 本工程为 Emali~Oloitkitok 标段双车道沥青路面公路工程建设,位于肯尼亚裂谷省, 起点 Emali 镇与内罗毕--蒙巴萨岛(A109)公路交汇,向南到达终点 Oloitkitok 镇,并延伸至与坦桑尼亚边境交界处,全长 112
5KM,投资约 6000 万美元,是我局在肯尼亚市场的第一个公路工程,业主是肯尼亚公路工程部,监理工程师是 GIBB非洲分部
下面就本项目工程计量与合同管理等问题与同仁们做一些沟通
2、工程计量: 公路工程施工生产需要占用大量的资金,和所有国际工程承包商类似,我们无法也不愿垫付如此大的资金,因此要进行月进度款的计量与支付
1、 计量范围:本工程合同文件中明确规定工程量清单中开列的工程量是根据本工程的设计提供的估计工程量,不能作为承包人在履行合同义务中应予完成的实际和准备的工程量,因此计量范围应为工程量清单及修订的工程量清单的内容和合同文件规定的各项费用的支付
2、主要计量依据: 2
1、工程量清单及说明 2
2、合同图纸 2
3、工程变更令及修订的工程量清单 2
4、合同条件 2
5、技术法律规范 2
6、有关计量的补充协议 2
7、索赔时间/金额审批表 2
3、计量原则: 2
1、不符合合同文件要求的工程,不得计量; 2
2、按合同文件所规定的方法、范围、内容、单位计量; 2
3、按监理工程师同意的计量方法计量
4、计量时监理工程师审查的主要附件: 2
1、《中期支付证书》 2
2、《工程量计算单》及汇总 2
3、《日工纪录》及各种凭证 2
4、《工程变更令》
