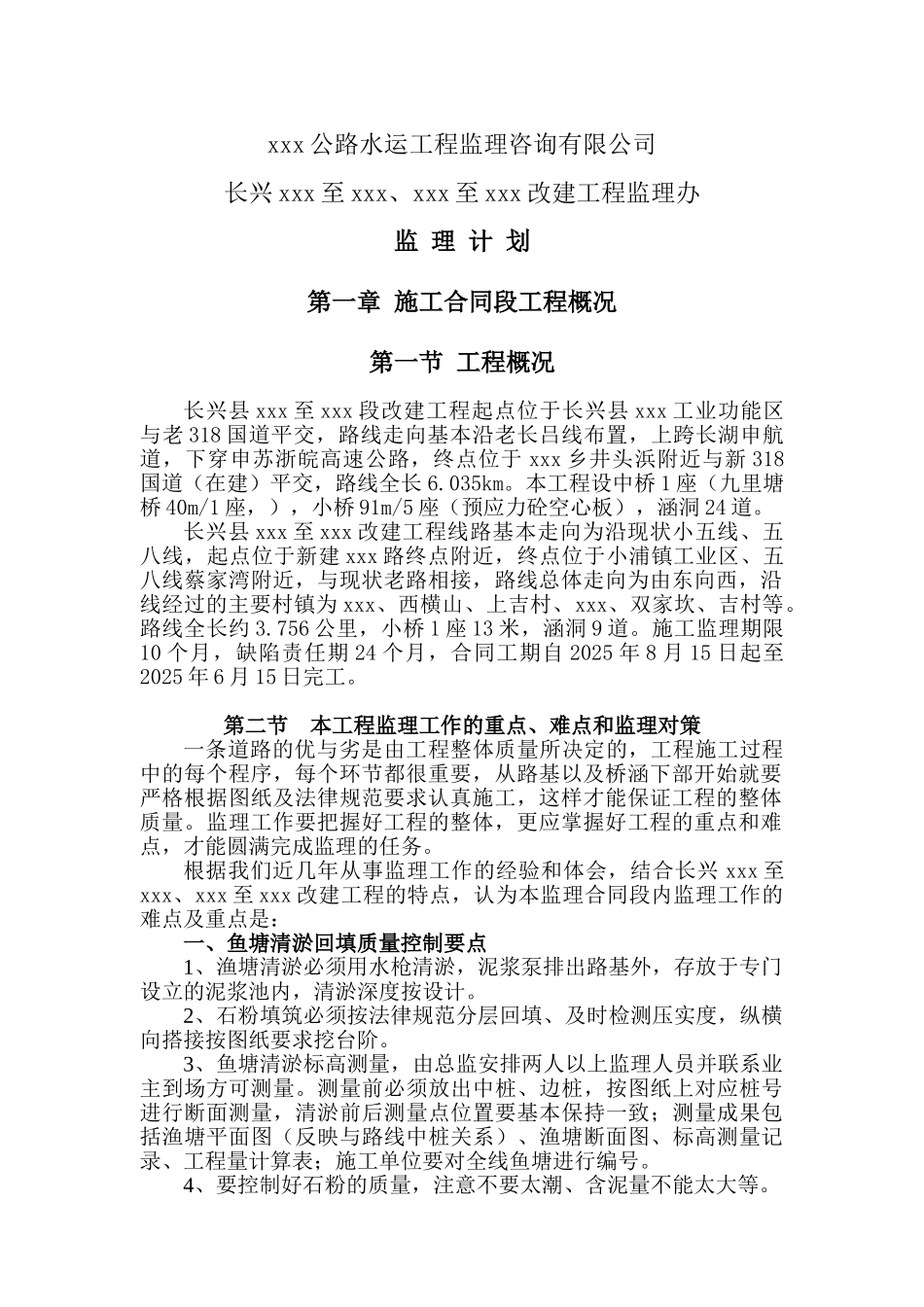

xxx 公路水运工程监理咨询有限公司长兴 xxx 至 xxx、xxx 至 xxx 改建工程监理办监 理 计 划第一章 施工合同段工程概况第一节 工程概况长兴县 xxx 至 xxx 段改建工程起点位于长兴县 xxx 工业功能区与老 318 国道平交,路线走向基本沿老长吕线布置,上跨长湖申航道,下穿申苏浙皖高速公路,终点位于 xxx 乡井头浜附近与新 318国道(在建)平交,路线全长 6
本工程设中桥 1 座(九里塘桥 40m/1 座,),小桥 91m/5 座(预应力砼空心板),涵洞 24 道
长兴县 xxx 至 xxx 改建工程线路基本走向为沿现状小五线、五八线,起点位于新建 xxx 路终点附近,终点位于小浦镇工业区、五八线蔡家湾附近,与现状老路相接,路线总体走向为由东向西,沿线经过的主要村镇为 xxx、西横山、上吉村、xxx、双家坎、吉村等
路线全长约 3
756 公里,小桥 1 座 13 米,涵洞 9 道
施工监理期限10 个月,缺陷责任期 24 个月,合同工期自 2025 年 8 月 15 日起至2025 年 6 月 15 日完工
第二节 本工程监理工作的重点、难点和监理对策一条道路的优与劣是由工程整体质量所决定的,工程施工过程中的每个程序,每个环节都很重要,从路基以及桥涵下部开始就要严格根据图纸及法律规范要求认真施工,这样才能保证工程的整体质量
监理工作要把握好工程的整体,更应掌握好工程的重点和难点,才能圆满完成监理的任务

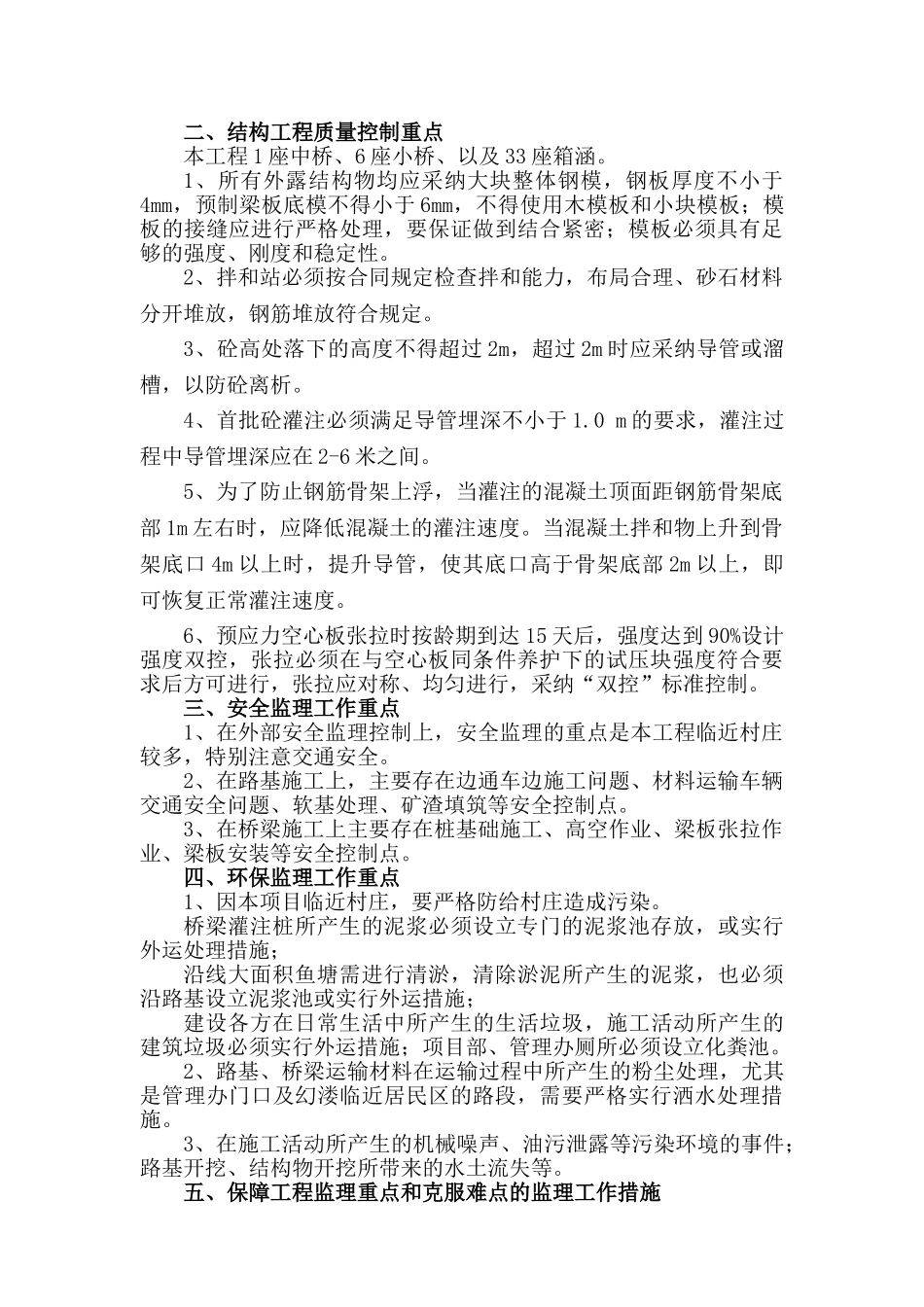

根据我们近几年从事监理工作的经验和体会,结合长兴 xxx 至xxx、xxx 至 xxx 改建工程的特点,认为本监理合同段内监理工作的难点及重点是:一、鱼塘清淤回填质量控制要点 1、渔塘清淤必须用水枪清淤,泥浆泵排出路基外,存放于专门设立的泥浆池内,清淤深度按设计
2、石粉填筑必须按法律规范分层回填、及时检测压实度,纵横向搭接按图纸要求挖
